资源描述

《小区道路工程施工方案.doc》由会员分享,可在线阅读,更多相关《小区道路工程施工方案.doc(27页珍藏版)》请在第壹文秘上搜索。

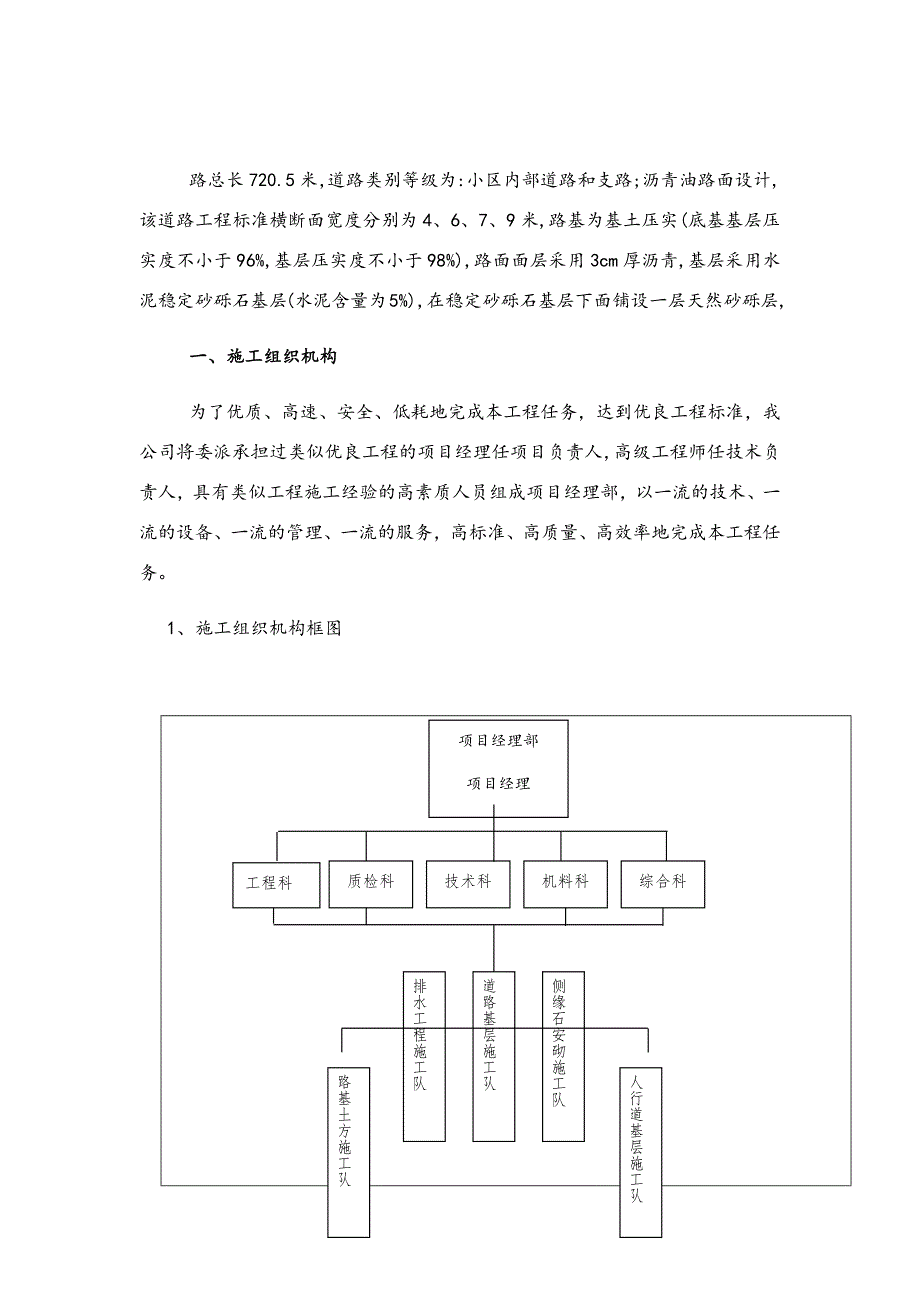

1、路总长720.5米,道路类别等级为:小区内部道路和支路;沥青油路面设计,该道路工程标准横断面宽度分别为4、6、7、9米,路基为基土压实(底基基层压实度不小于96%,基层压实度不小于98%),路面面层采用3cm厚沥青,基层采用水泥稳定砂砾石基层(水泥含量为5%),在稳定砂砾石基层下面铺设一层天然砂砾层,一、施工组织机构为了优质、高速、安全、低耗地完成本工程任务,达到优良工程标准,我公司将委派承担过类似优良工程的项目经理任项目负责人,高级工程师任技术负责人,具有类似工程施工经验的高素质人员组成项目经理部,以一流的技术、一流的设备、一流的管理、一流的服务,高标准、高质量、高效率地完成本工程任务。 1

2、、施工组织机构框图项目经理部项目经理总工程师综合科机料科技术科质检科工程科排水工程施工队道路基层施工队侧缘石安砌施工队人行道基层施工队路基土方施工队2、各部门主要职能项目经理部:委派承担过类似优良工程的项目经理任项目负责人,高级工程师任技术负责人。项目经理部负责组织项目的生产、经营、投资控制、协调各部门关系,组织质量管理体系的运行。技术科:贯彻执行国家有关工程技术管理有关政策及上级技术管理制度,对项目施工技术工作全面负责;负责制定施工方案,编制施工组织设计,参与施工预决算,审查施工结算;负责施工过程中试验、测量等重大技术问题的决策及报告。工程科:负责工程技术业务,编制工程进度计划、收集整理当月

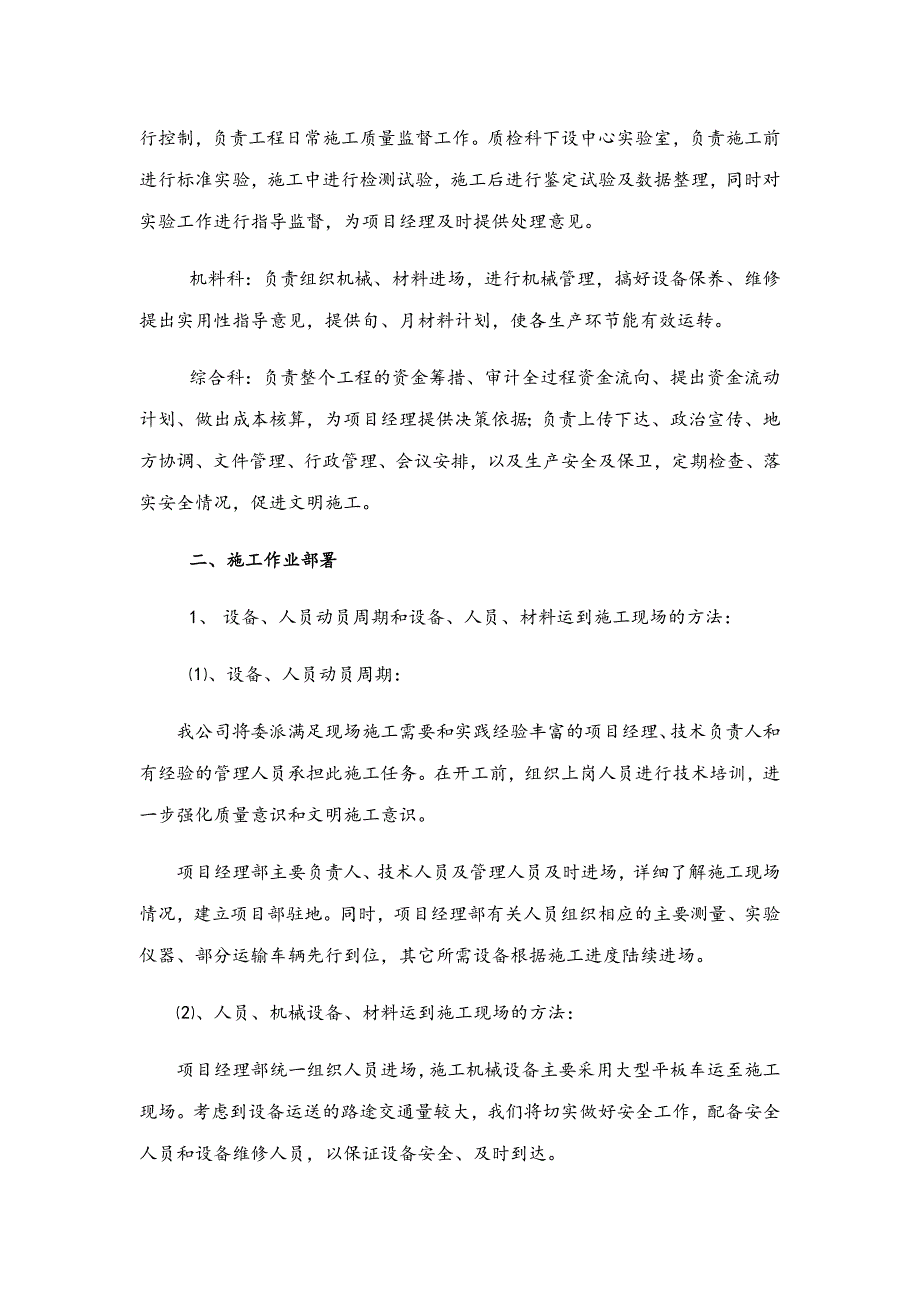

3、计量报表、汇集整理竣工资料、积极配合施工控制测量、处理一般技术问题,为项目经理提供可靠资料。质检科:负责项目质量管理工作和工程创优计划的制定并组织实施,负责工程质量事故的调查和处理,并及时向上级报告。配合监理工程师对工程质量进行控制,负责工程日常施工质量监督工作。质检科下设中心实验室,负责施工前进行标准实验,施工中进行检测试验,施工后进行鉴定试验及数据整理,同时对实验工作进行指导监督,为项目经理及时提供处理意见。机料科:负责组织机械、材料进场,进行机械管理,搞好设备保养、维修提出实用性指导意见,提供旬、月材料计划,使各生产环节能有效运转。综合科:负责整个工程的资金筹措、审计全过程资金流向、提出

4、资金流动计划、做出成本核算,为项目经理提供决策依据;负责上传下达、政治宣传、地方协调、文件管理、行政管理、会议安排,以及生产安全及保卫,定期检查、落实安全情况,促进文明施工。二、施工作业部署1、 设备、人员动员周期和设备、人员、材料运到施工现场的方法:、设备、人员动员周期:我公司将委派满足现场施工需要和实践经验丰富的项目经理、技术负责人和有经验的管理人员承担此施工任务。在开工前,组织上岗人员进行技术培训,进一步强化质量意识和文明施工意识。项目经理部主要负责人、技术人员及管理人员及时进场,详细了解施工现场情况,建立项目部驻地。同时,项目经理部有关人员组织相应的主要测量、实验仪器、部分运输车辆先行

5、到位,其它所需设备根据施工进度陆续进场。、人员、机械设备、材料运到施工现场的方法:项目经理部统一组织人员进场,施工机械设备主要采用大型平板车运至施工现场。考虑到设备运送的路途交通量较大,我们将切实做好安全工作,配备安全人员和设备维修人员,以保证设备安全、及时到达。 2、技术准备 、施工前,组织工程技术人员熟悉设计图纸,学习有关施工规范和进行设计图纸会审,进行设计交底和技术交底;编制各分部分项工程及主要分项工程施工措施和切实可行的施工组织设计。 、根据建设方提供的综合管线图组织施工管理人员及现场施工人员踏勘施工现场,了解场地地形、地质及地下管线设施,并做好标志。、制定半成品加工计划及技术资料和各

6、种材料用量计划,制定材料采购计划,提供各种材料的技术资料和试验资料,并送业主及监理工程师审批。、根据地质情况和现场实际情况,确定淤泥清理方法与特殊地基填筑采取的技术措施。、如土质情况不好,准备所需的支撑和管线保护材料,设立围挡警示牌、警示灯等。 3、现场准备 、设置测量控制点及基准点,对工程进行定位放线,并复测道路中心线,放出填方、挖方边线和路堑上口开挖线。 、配合业主、监理协调各政府部门及沿线居民、单位的关系,及时排除施工中的障碍。、尽早拆除工程范围内的构筑物,规划临时用地,搭设临时设施,修筑施工便道,方便施工机械进出场。、我公司主要设备都在长沙境内,设备调遣距离较近,进入施工现场的道路畅通

7、,计划用平板车,载重汽车,先将第一批进场设备运到施工现场,然后根据施工调度计划陆续调入。、根据实施性施工组织计划,将各分项工程施工任务及质量检验责任落实到人,并将各分项工程所需设备进行组合。 4、现场施工供水、供电 、本工程生活用水及施工用水,可考虑就近取水,也可接通建设方提供的施工现场附近自来水。、搅拌场地供电根据业主施工机械功率要求选用变压器,以满足施工需要,现场设配电房,按施工、生产、生活分路供电,并设调压器一台,以避免本地区电压不稳而影响施工。考虑不因停电而影响工程进度,自备发电机组两台,以满足工程建设需要。5、由于本工程为内部道路,交通流量不大。全标段按半封闭施工,先施工北半幅,北半

8、幅工程完成后再施工南半幅。 三、施工方案 、工程测量 路基开工前进行施工测量工作,复核本标段内所有控制网点,做好保护标志,将路基内控制点引出,增设必要的控制点,全路段测量采用全站仪进行控制,采用高精度GTS-311全站仪及SETC32型水准仪进行坐标、高程控制测量。 1、永久高程点复测永久高程点在使用前进行一次复测,其工艺流程见下图:永久高程复测工艺图调查永久高程点位置、编号、标高选点埋临时高程点桩并编号两次往返测量(即两次闭合水准测量)作业计算、整理测量结果不合格 监理工程师审核 下一道工序 2、施工测量、根据业主提供的永久性高程点以及城市坐标网,按二级导线测量控制布置百米桩、边桩并上报业主

9、及监理进行复核。、建立地面测量控制系统,恢复和标定路线的中线,对丢失的标位及时进行补测。中线测量后,立即进行水准点的复核与加测,在施工范围内建立导线控制网及高程控制网,并得到监理工程师及建设方认可以此作为施工依据。控制点设在不易扰动,方便校核,易于保护处。、测量工作要及时准确,及时向施工人员提供测量数据并进行现场交底。测量标志要坚固稳定,施工人员要对测量标志进行认真保护。同时,在施工中测量人员要对断面的开挖及填筑情况经常进行检查,尤其应注意对中桩标高和断面边坡坡度的观测,以便及时指导纠正。、路基工程完工后,工地测量人员必须进行全线竣工测量。测量包括中心线的位置、标高,横断面图式、附属结构物及地

10、下管线的实际位置和标高,并将成果在竣工图中标明。、道路中线放线、路中线放线工艺流程,见下图。、测量仪器及设备配置:全站仪、水准仪、钢尺、花杆。 、放样方法:A、放样要求:直线段放出施工图横断面桩号位置,曲线段还必须放出轴线上各要素点。B、放样方法:导线控制平面,根据导线放出中线,直线段用全站仪测出。C、直线上主要控制点有施工图上的起点、终点。主要控制点的保证桩不少于2个,用钢卷尺测出保护桩和控制点的相互位置关系,做好记录,便于恢复控制点。道路中线放线工艺流程(见附图)道路中心放线工艺流程图熟悉施工图纸 确定放样方法和相应的坐标计算建立主要导线控制点并设保护桩 不 合 格放样后用钢桩固定位置并注

11、明桩号 做好原始记录并整理放样结果报送测量资料及放样结果送监理及业主监理及业主抽检、审批进入下一道工序、横断面复测,工程量计算。 、横断面复测,工程量计算工艺流程(见下页)。 、测量仪器及设备:全站仪、水准仪、钢尺、塔尺、花杆。 、确定断面位置:在复查的路中线上,在断面桩号位置架经纬仪,放出与路中线垂直的方向,在现场用木桩固定或用两根花杆固定方向。 、利用道路设计软件,用计算机绘出横断面图和土方表、道路边坡表。横断面复测、工程量计算工艺流程图确定断面位置测定断面处原地面标高、距离根据记录水平距离、标高画出原地面图根据设计断面图将设计高程画在原地面图上 不 合 格在每个断面上计算工程量列出清单

12、在每个断面图上计算工程量列出清单 在每个断面图上计算工程量列出清单监理及业主抽检、审批 进入下一道工序 、路基土石方工程方案1、调配方案:根据工程土石方分布情况制定合理的土石方调配方案。2、质量标准:压实度:95%。路床不得有翻浆、弹簧、起皮、波浪等现象。路床中线高程:20mm。平整度:20mm。宽度:200mm。横坡度:符合设计要求。边坡:不陡于设计规定。3、路基施工工艺流程、路基施工工艺流程图 恢复定线校准水准点表土清除土方挖运原土碾压检测密实度自卸车运土推土机摊平控制分层厚度检测含水量补充洒水控制边缘预留宽度自行式平地机整形压 实平地机精平光轮振动压路机碾压进行下一层填筑检测密实度监理批

13、准检测密实度、路基放样根据设计图表定出各路线中桩的路基边缘等具体位置,定出路基轮廓。根据分幅施工的宽度,作好分幅标记,并测出地面标高。、路基放样时,在填土没有进行压实前,考虑预加沉落度,同时考虑修筑路面的路基标高校正值。、路基边桩位置可根据横断面图量得,并根据填挖高度及边坡坡度实地测量校核。、机械施工中,设置牢固而明显的填挖土石方标志,施工中随时检查,发现被碰倒或丢失立即补上。(3)、路基挖方、填方施工方案本路段路基经过软基础地段,清淤清表工作量较大。在软基换填开挖过程中,必须将淤泥及腐植土清理至达到设计要求的持力层。 、表土清理压实工艺流程:清理路基杂物、排除地表水平地机、推土机整平压路机压

14、实承包人自检填报质量验收通知单进入下道工序。、表土清理与压实施工技术要求:在路基施工范围内,对表层土必须挖除,挖除深度由监理工程师现场确定(一般在30cm左右),并将挖出不合格路基土的表土搬运到承包人提供且经监理工程师同意的弃土区。对含有地表水、淤泥、杂草、垃圾、腐殖土等的路基的地基,应进行排除清理,对于挖方路段,也必须清行表土清理,严禁不合格土用于回填,对于软土地基,则要进行特殊处理。、土方开挖施工:考虑挖方的利用,先用推土机或人工将表层植被清除,树根挖出,清除深度不小于10cm,路堑边坡的稳定与施工方法有密切的关系,不同的路堑采用不同的施工方法,路堑开挖前,按设计先挖截水沟。A、较短的路堑

展开阅读全文
