《厂区管道天燃气工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《厂区管道天燃气工程施工组织设计.docx(32页珍藏版)》请在第壹文秘上搜索。

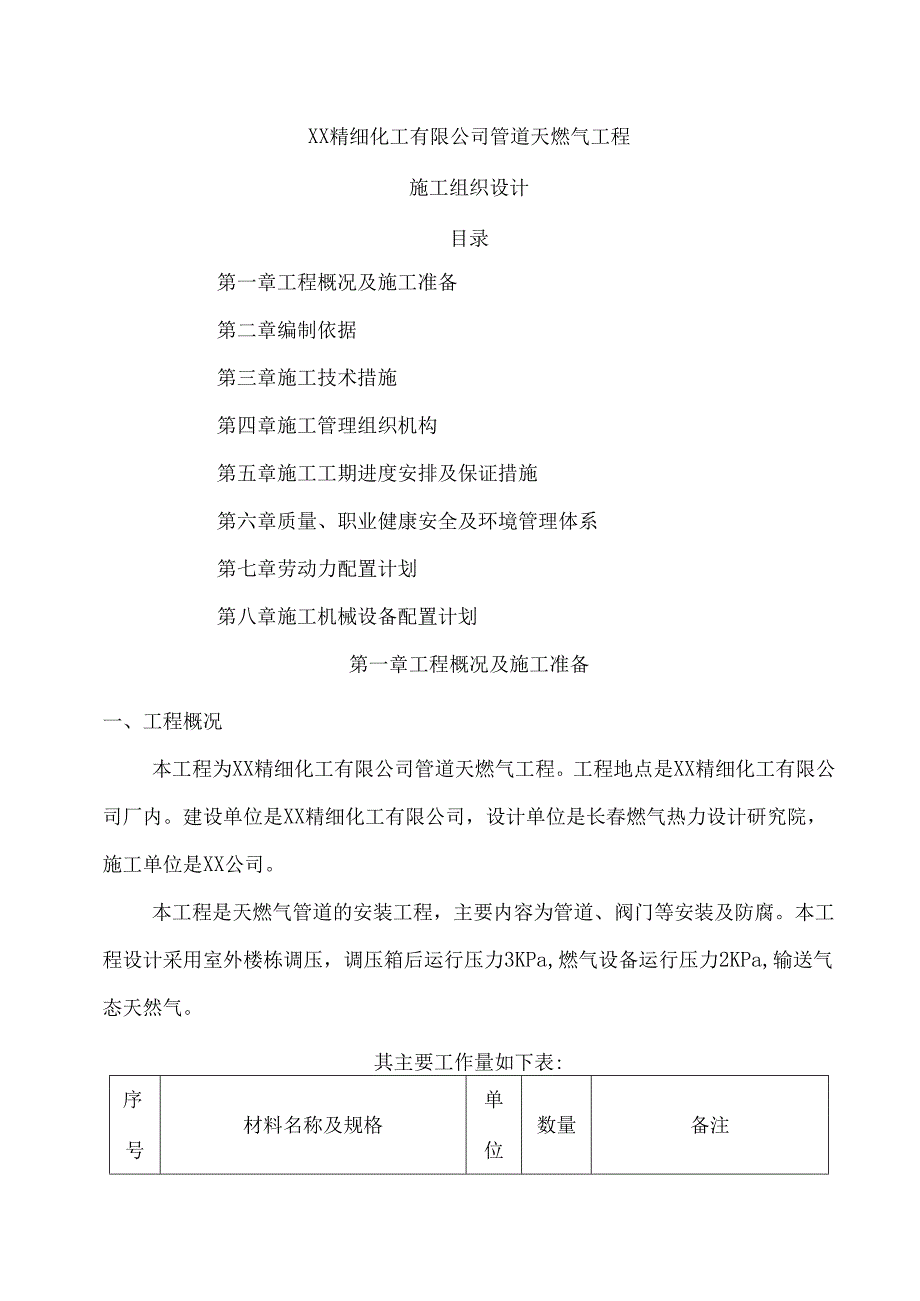

1、XX精细化工有限公司管道天燃气工程施工组织设计目录第一章工程概况及施工准备第二章编制依据第三章施工技术措施第四章施工管理组织机构第五章施工工期进度安排及保证措施第六章质量、职业健康安全及环境管理体系第七章劳动力配置计划第八章施工机械设备配置计划第一章工程概况及施工准备一、工程概况本工程为XX精细化工有限公司管道天燃气工程。工程地点是XX精细化工有限公司厂内。建设单位是XX精细化工有限公司,设计单位是长春燃气热力设计研究院,施工单位是XX公司。本工程是天燃气管道的安装工程,主要内容为管道、阀门等安装及防腐。本工程设计采用室外楼栋调压,调压箱后运行压力3KPa,燃气设备运行压力2KPa,输送气态天

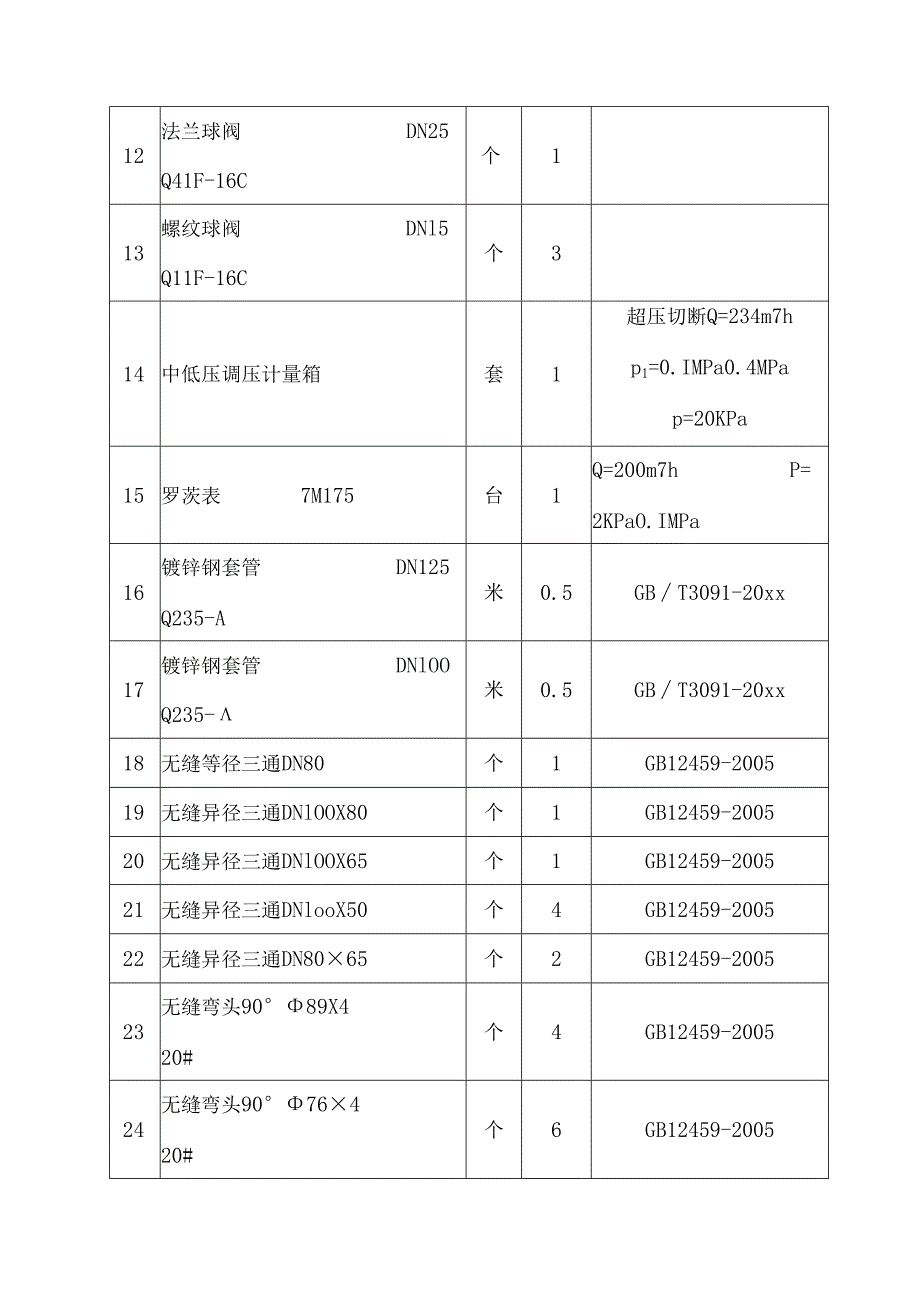

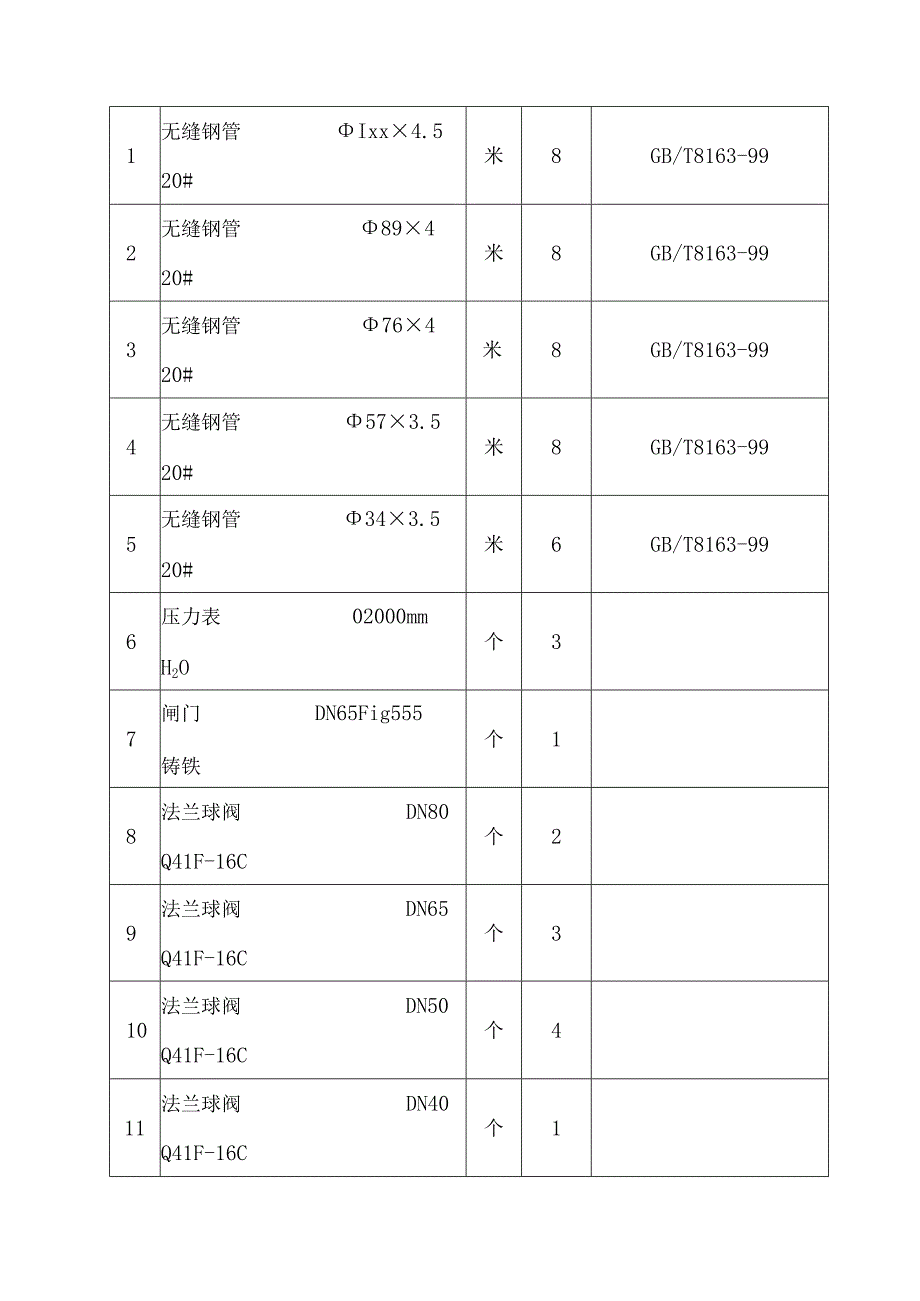

2、然气。其主要工作量如下表:序号材料名称及规格单位数量备注1无缝钢管Ixx4.520#米8GB/T8163-992无缝钢管89420#米8GB/T8163-993无缝钢管76420#米8GB/T8163-994无缝钢管573.520#米8GB/T8163-995无缝钢管343.520#米6GB/T8163-996压力表02000mmH2O个37闸门DN65Fig555铸铁个18法兰球阀DN80Q41F-16C个29法兰球阀DN65Q41F-16C个310法兰球阀DN50Q41F-16C个411法兰球阀DN40Q41F-16C个112法兰球阀DN25Q41F-16C个113螺纹球阀DNl5Q11F
3、-16C个314中低压调压计量箱套1超压切断Q=234m7hp1=0.IMPa0.4MPap=20KPa15罗茨表7M175台1Q=200m7hP=2KPaO.IMPa16镀锌钢套管DN125Q235-A米0.5GBT3091-20xx17镀锌钢套管DNlOOQ235-米0.5GBT3091-20xx18无缝等径三通DN80个1GB12459-200519无缝异径三通DNlOOX80个1GB12459-200520无缝异径三通DNlOOX65个1GB12459-200521无缝异径三通DNlooX50个4GB12459-200522无缝异径三通DN8065个2GB12459-200523无缝弯
4、头9089X420#个4GB12459-200524无缝弯头9076420#个6GB12459-200525无缝弯头9057X3.520#个2GB12459-200526大小头895720#个2GB12459-200527大小头574520#个1GB12459-200528法兰P1.80-1.6FF20#块8HG20592-97配紧固件29法兰P1.65-1.6FF20#块8HG20592-97配紧固件30法兰P1.50-1.6FF20#块9HG20592-97配紧固件31法兰P1.40-l.6FF20#块2HG20592-97配紧固件32法兰盲板1.80-l.6RF20#块4HG20592-
5、9733法兰盲板1.50-1.6RF20#块1HG20592-9734绝缘接头DN50PNl.6MPa20#对1HG20592-9735垫片FF65-1.6NY400个3GB/T539-199536垫片FF50-1.6NY400个1GB/T539-199537垫片FF40-1.6NY400个4GB/T539-199538警示带米18539Y型过滤阀DN65PN1.6MPa个1二、技术准备1 .对各种材料供应情况,进行联系,准备运到现场,同时对水源、电源等做好供应准备。2 .由技术部门协助项目部人员认真熟悉图纸,并进行自审、会审工作,了解学习本工程的施工方案,并作为工程施工的技术指导性文件。三、
6、物资条件的准备1 .根据施工组织设计中的施工进度计划和施工预算中的工料分析、编制工程所需要的材料用量计划,做好备料、供料和确定仓库、堆放面积及组织运输的工作;做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作。2 .根据施工进度计划及施工预算所提供的各种构配件数量,编制相应的材料需用计划,并组织构配件按计划进场。3 .根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度的安排、编制施工机具设备需用量计划,并组织按期进场。四、现场准备1 .根据现场及施工前的规划,建立测量控制及控制基准点,必要时应设保护措施,确保施工质量。2 .按施工平面布置图搭设办公室,加工
7、车间、物料储存仓库等各种临时设施。另外,根据我公司文明施工的规定在相应位置设立各种标志牌。3 .由于施工是在公路边进行,尤其要注意路边行人、设备、车辆及施工人员的安全问题。五、作业条件准备1 .向班组进行计划交底和技术交底,下达工程施工工艺卡,使班组明确有关任务、质量、安全、进度等要求。2 .施工机械就位并进行试运转,做好维护保养工作,保证施工机械能正式进行。3 .做好工作面准备,检查道路,脚手架和脚手板是否安全和铺好,操作场所要清理干净。4 .检查上道工序的质量,在上道工序的质量合格后才能进行下道工序的施工。第二章编制依据1 .甲方提供的设计图纸;2 .城镇燃气设计规范GB50028-200
8、6;3 .工业金属管道工程施工及验收规范GB50235-97;4 .城镇燃气室内工程施工及验收规范CJJ94-20035 .城镇燃气输配工程施工及验收规范CJJ33-2005;6 .现场设备、工业管道焊接工程施工及验收规范GB50236-98;7 .输气管道工程设计规范GB50251-2003;8 .钢质管道聚乙烯胶粘带防腐层技术标准SY/T0414-1998;9 .工业设备管道防腐蚀工程施工及验收规范HGJ229-199010 .输油输气管道线路工程施工及验收规范SY04011998;11 .XX公司质量、职业健康安全及环境管理体系文件及管理标准等。第三章施工技术措施一、开挖土方1 .在人行
9、道挖槽时,应设置临时出入口以方便车辆和行人进出道路或建筑物。2 .在车行道挖槽时,在槽坑上面应提供及铺设足够保持机动车畅通的钢板,横过主车道钢板的厚度不低于20mm,次车道不低于16mm,钢板每边搭接50Cnl以上。钢板之设计应防止车轮打滑,并符合有关部门的要求。3 .挖掘管坑时,适当支撑,防止塌方,施工时应全面考虑,以免开挖面积过大。4 .挖出的泥土除回填外,其余要全部运走;回填的泥土应堆放于不妨碍行人、车辆安全的地方。5 .对地下设施、管道、电缆及植物等设施提供有效地支撑和保护,以免损坏。6 .埋地燃气管道埋深要求:埋在人行道或绿化带下时,覆土层20.6米,当埋在车行道和厂区规划道下时,覆
10、土层20.9米。穿越机动车道或主要街路时,过路管道应加设大二级钢质套管,套管作加强级防腐。7 .燃气埋地管道及其它相邻管道水平净距应满足以下要求:给水管:,0.5米;排水管:21.2米;电杆:21.0米;通信电缆及电力电缆:20.5米(直埋),21.0米(导管内);街树:20.75米。8 .燃气埋地管道及其它相邻管道垂直净距应满足以下要求:给水管及排水管:20.15米;电缆:20.5米(直埋),20.15米(导管内)。9 .燃气埋地管道及建、构筑物基础水平净距不小于1.5米,如无法满足必须采取有效的防护措施,净距可适当缩小,但距建筑物基础不应小于0.5米且距建筑物外墙面不应小于1.0米。10
11、.管沟的开挖可参考输油输气管道线路工程施工及验收规范(SYO401-1998)11 .管沟底必须是平整的实土层,并在沟底填充100mm厚的干河砂。12 .燃气管道回填应在管道吹扫和压力试验合格后进行,回填时先用河砂填至管顶上部100mm处压实后再回填土,管顶0.5m内不得有碎石、砖块、垃圾等杂物,回填土应分层人工夯实。13 .回土至管顶0.3m处铺设警示带,管道平面转向、三通、钢塑接头、末端等处上方地面上需埋设标志桩,在管道直线段每隔50米设置标志桩,当标志桩设在人行道、车行道时,标志桩及路面平齐;当设在绿化带上时,应高出地面0.1米,并准确牢靠。二、管道安装1 .管道材质检查:管道组成件及管
12、道支承件必须具有制造厂的质量证明书、管道的材质、规格、型号。质量应符合设计文件的规定,并进行外观质量检查,不得存在裂缝、折叠、斩折、离层发纹和结疤等缺陷,凡是受损深度超过管壁厚度的10%即不可用。所有工程设备、管材、管件必须具有齐全的技术资料、合格证和质量证明书,否则严禁使用。2 .阀门检查:安装前,应检查并核对阀门型号、规格、产品合格证及产品质量说明书,检查阀门外观质量并逐个进行清洗,并逐个进行壳体试验和密封试验,其中壳体试验为公称压力的1.5倍,停压5分钟,以壳体填料无渗漏为合格;密封试验压力以公称压力进行,以阀瓣封面不漏为合格,阀门试压合格后应及时排尽介质。所有阀门都必须有合格证,应符合
13、燃气阀门标准钢制阀门一般要求。调压器等关键设备需在供货方指导下进行安装调试。3 .试验使用的压力表必须经校验合格,且在有效期内,量程宜为试验压力的1.52.0倍,阀门试验用压力表的精度等级不得低于1.5级。4 .本工程所用管道选用输送流体用无缝钢管GB/T8163-1999.20#无缝钢管,工艺管道上所有管件应符合符合标准钢制对焊无缝管件GB12459-2005o对于DN40管道上安装的压力表、排气阀可采用直接开口焊接。5 .工艺水平管道应有O.003的坡度,坡向燃气设备两侧或主管。6 .水平管道安装设支架,支架依不同管径其间距为:DN100-7m;DN80-6.5m;DN65(50)-5m;
14、DN40-4.5叫地上管道安装时管道距墙的净距:室外管不小于100mm,室内管不小于30mm。管道穿墙时应加套管保护,套管规格比穿越管线直径大二级,套管及燃气管之间用沥青油麻密封。穿墙处两端及墙平齐,穿楼板处高出楼板50加。7 .法兰连接时,中压管道法兰垫片采用GB539/Y400耐油橡胶石棉板垫片,厚度不小于1.5mm,螺纹连接里,连接处用聚四氯乙烯胶带密封,中压管道紧固件螺栓为8.8级(GB5782),螺母为8.O级(GB6170)8 .法兰连接应及管道同心,并应保证螺栓自由插入,法兰螺栓孔对中安装。法兰平行,其偏差不得大于法兰外径的1.5%。,且不得大于2所。不得用强紧螺栓的方法消除歪斜。9 .管道连接应在沟边进行,连接结束后,应进行接头外观检查,合格后下沟,下沟时应避免擦伤、扭曲或过大的拉力和弯力。10.管线安装允许偏差符合以下规定:项目
