003-塔式起重机安装(拆卸)方案.docx

上传人:p** 文档编号:999501 上传时间:2024-06-14 格式:DOCX 页数:18 大小:50.92KB
下载 相关 举报
003-塔式起重机安装(拆卸)方案.docx_第1页
第1页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第2页
第2页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第3页
第3页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第4页
第4页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第5页
第5页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第6页
第6页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第7页
第7页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第8页
第8页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第9页
第9页 / 共18页
003-塔式起重机安装(拆卸)方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《003-塔式起重机安装(拆卸)方案.docx》由会员分享,可在线阅读,更多相关《003-塔式起重机安装(拆卸)方案.docx(18页珍藏版)》请在第壹文秘上搜索。

1、塔式起重机安装方案一、工程概况2、工程概况:序号项目内容1工程名称霸州市上东枫景小区二期3#楼2工程地址霸州市3建设单位永泰房地产开发有限公司4设计单位廊坊市赛肯特建筑勘察设计有限公司5监理单位廊坊市万盈监理有限公司6施工单位霸州市通达建筑公司7塔机型号8建筑功能住宅2、编制依据:2、1、本工程施工图及现场实际状况;2、2、JGJ59-99建筑施工平安检查标准;2、3、JGJ133-2001建筑机械运用平安技术规程;2、4、塔吊运用说明书;2、5、JGJ80-91建筑施工高处作业平安技术规范等。二、塔式起重机型号及定位的选择:1、塔式起重机型号的选择:作为本工程结构施工中主要的垂直运输机械应满

2、意以下要求:1.1 本工程建筑高度最高卫米左右,要求塔式起重机爬上升度应满意结构施工要求。1.2 本工程为主楼及副楼占地面积较广,要求塔式起重机工作半径应为米,基本能满意平面覆盖要求。1.3本工程钢筋、楼板及各构件垂直运输工作量大,要求塔式起重机起重量大、提升速度快,工作效益高,能够满意工期要求1.4依据以上特点选用的塔式起重机其费用经济合理,有利于降底成本,为此,经探讨认为运用一台QTZ63塔式起重机最为恰当。运用附着后最大起上升度可达Om,能够满意结构施工的须要,且经济合理。2、塔式起重机定位的选择:塔式起重机定机应满意以下要求:2.1 服务范围广,尽量满意工作面的须要,避开服务死角。2.

3、2 避开建筑物突起部位,削减对施工的影响。2.3 塔身附着必需平安、便利。2.4 保证塔式起重机在拆除时有足够的场地条件。三、塔式起重机基础的设计方案与施工:1、塔式起重机桩基础:本基础实行钢筋混凝土结构.对基础基本要求如下:1.1基础下的土质应坚实,其承载力不小于20N/平方米.1.2混凝土强度等级C301. 3上平面平面度误差不大于1/1000.1.5应设排水沟,不得积水.2、塔式起重机基础的施工:2.1土方开挖、基础混凝土垫层施工。2. 2钢筋绑扎2. 3承台立模、底脚预埋,碎浇筑。2.4塔式起重机安装调试。4、塔式起重机基础施工的平安技术措施:4.14.2必需安装接地装置.4.3起重机

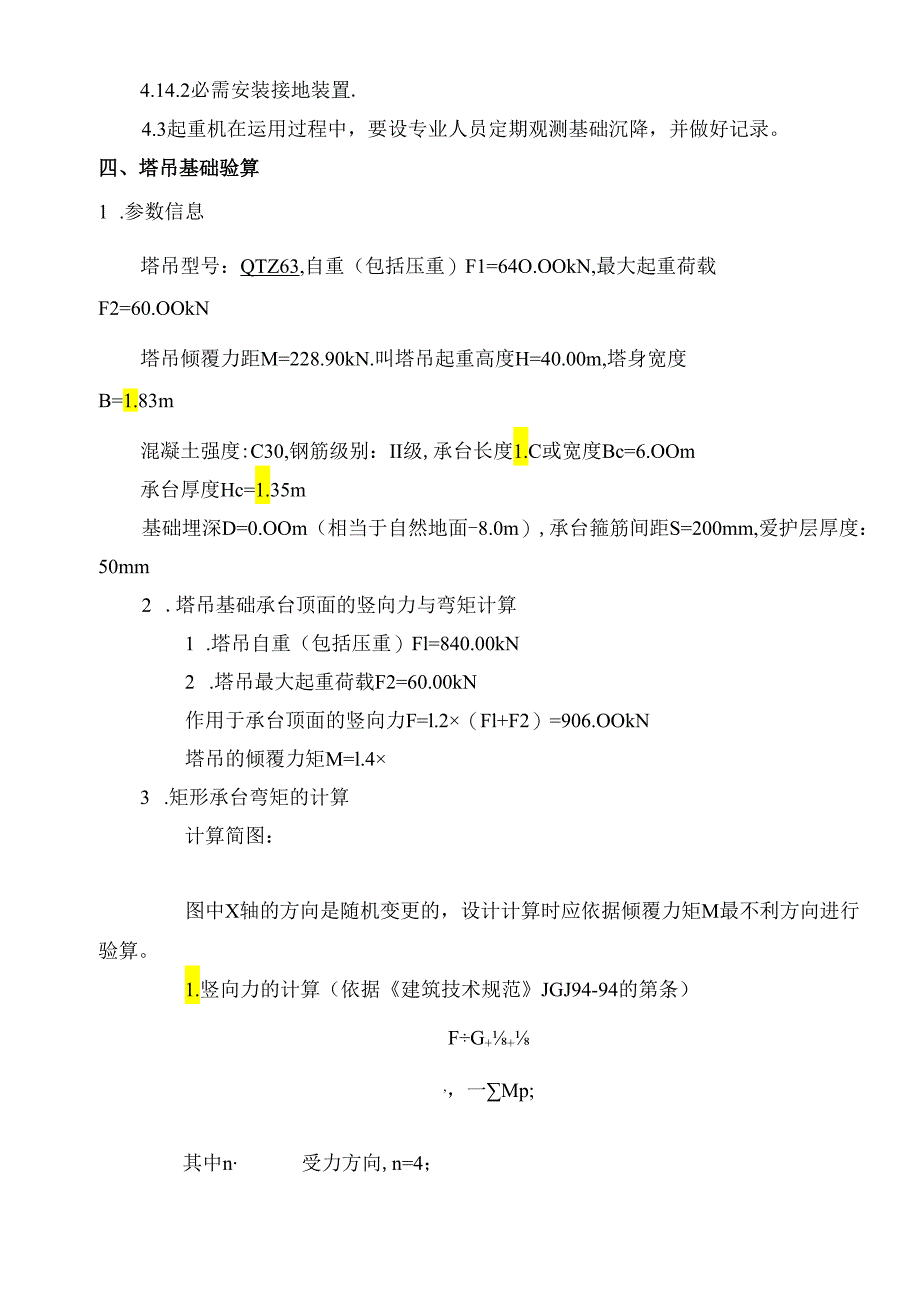

4、在运用过程中,要设专业人员定期观测基础沉降,并做好记录。四、塔吊基础验算1 .参数信息塔吊型号:QTZ63,自重(包括压重)F1=64O.OOkN,最大起重荷载F2=60.OOkN塔吊倾覆力距M=228.90kN.叫塔吊起重高度H=40.00m,塔身宽度B=1.83m混凝土强度:C30,钢筋级别:II级,承台长度1.C或宽度Bc=6.OOm承台厚度Hc=1.35m基础埋深D=0.OOm(相当于自然地面-8.0m),承台箍筋间距S=200mm,爱护层厚度:50mm2 .塔吊基础承台顶面的竖向力与弯矩计算1 .塔吊自重(包括压重)Fl=840.00kN2 .塔吊最大起重荷载F2=60.00kN作用

5、于承台顶面的竖向力F=l.2(Fl+F2)=906.OOkN塔吊的倾覆力矩M=l.43 .矩形承台弯矩的计算计算简图:图中X轴的方向是随机变更的,设计计算时应依据倾覆力矩M最不利方向进行验算。1.竖向力的计算(依据建筑技术规范JGJ94-94的第条)FG+,,一Mp;其中n受力方向,n=4;F作用于承台顶面的竖向力设计值,F=1.2X755.00=906.OOkN;G承台的自重,G=l.2(25.0BcBcHc+20.0BcBcD)=1012.50kN;Mx,My承台底面的弯矩设计值(kN.m);xi,yi相对承台中心轴的XY方向距离(m);Ni竖向力设计值(kN)。经计算得到竖向力设计值:最

6、大压力:N=(906.00+1012.50)4320.46(3.50/2)/4(3.50/2)2=525.4IkN2.矩形承台弯矩的计算(依据建筑技术规范JGJ94-94的第条)也I=ZMlyi%=EMIXi其中Mxl,Myl计算截面处XY方向的弯矩设计值(kN.m);xi,yi相对承台中心轴的XY方向距离(m);Ni1扣除承台自重的竖向力设计值(kN),Nil=Ni-G/n。经过计算得到弯矩设计值:Mxl=My1=2(525.41-1012.50/4)4.矩形承台截面主筋的计算依据混凝土结构设计规范3850010-2002)第7.2条受弯构件承载力计算。M%=T出九b忧=-2a5九=1一夕2

7、,MA5=YMy式中al系数,当混凝土强度不超过C50时,Cl取为1.0,当混凝土强度等级为C80时,力取为0.94,期间按线性内插法确定;fc混凝土抗压强度设计值;h承台的计算高度。fy钢筋受拉强度设计值,fy=300Nmm2o经过计算得s=490.1010(l.00X16.705000.00X1300.OO2)=0.003六1-(1-2X0.003)5=0.003rs=l-0.003/2=1.650Asx=Asy=490.10106/(1.6501300.00X300 .00)=1258.87mm2o301 形承台截面抗剪切计算依据建筑桩技术规范(JGJ94-94)的第条和第条。依据其次步

8、的计算方案可以得到XY方向桩对矩形承台的最大剪切力,考虑对称性,记为V=525.41kN我们考虑承台配置箍筋的状况,斜截面受剪承载力满九,4延力0%+1.25力今出意下面公式:其中r建筑重要性系数,取1.0;剪切系数,二0.05;fc混凝土轴心抗压强度设计值,fc=16.70Nmm2;b承台计算截面处的计算宽度,b0=5000mm;h承台计算截面处的计算高度,h=1300mm;fy钢筋受拉强度设计值,fy=300.00Nmm2;S箍筋的间距,S=200mmo经过计算承台已满意抗剪要求,只需构造配箍筋!302 力验算载力计算依据建筑桩技术规范(JGJ94-94)的第条依据其次步的计算方案可以得到

9、桩的轴向压力设计值,取其中最大值N=525.41kN轴向压力设计值应满意下面的公式:YoN九A其中r建筑重要性系数,取1.0;fc混凝土轴心抗压强度设计值,fc=16.70Nmm2;A截面面积,A=0.108m2o经过计算得到轴向压力设计值满意要求,只需构造配筋!303 向极限承载力验算及桩长计算承载力计算依据建筑桩基础技术规范(JGJ94-94)的第-3条依据其次步的计算方案可以得到轴向压力设计值,取其中最大值N=525.41kN竖向极限承载力验算应满意下面的公式:最大压力:其中R最大极限承载力;Qsk单总极限侧阻力标准值:Q#=wiQpk单总极限端阻力标准值:Qfk=atA7s,7p分别为

10、侧阻群桩效应系数,端阻群桩效应系数,承台底土阻力群桩效应系数;rs,rp分别为侧阻力分项系数,端阻抗力分项系数,承台底土阻抗力分项系数;qsk桩侧第i层土的极限侧阻力标准值,按下表取值;qpk极限端阻力标准值,按下表取值;u桩身的周长,u=l.257m;Ap桩端面积,取Ap=O.111112;Ii第i层土层的厚度,取值如下表;厚度及侧阻力标准值表如下:序号土厚度(m)土侧阻力标准值(kPa)土端阻力标准值(kPa)土名称15.460220残积砂质粘性土(1)25.2704000残积砂质粘性土(2)35.6905000全风化花岗岩4151007000强风化花岗岩最大压力验算:R=1.26(5.4

11、60l+5.270l+5.6901+.799999999999997X1001)1.65+1.08X7000.OOX0.11/1.65=1465.17kN上式计算的R的值大于最大压力525.4IkN,所以满意要求!五、装塔前的打算工作1、塔机安装必需同时要保证塔机能平安拆卸,及打算好吊装设备。2、塔机基础已按设计施工完毕,经有建设、监理等有关部门验收合格,并做好隐藏工程验收记录,查检役试压报告是否达到设计强度后方可安装。3、塔吊基础土壤承载实力要求达到12-16rm2,基础四周土方按要求回填并夯实平整,严禁开挖。4、安装前向全部安装人员进行全面的技术交底,确保在安装或拆除时因技术问题而发生事故

12、。5、依据塔机各组件重量合理选用吊车,并考虑好吊车作业处地基承载力是否能满意要求。6、确定好塔要臂杆指向,并在塔机安装位置图中标注。按规定架设专用电箱,作好装塔前技术检查工作。7、作好塔机的接地工作(接地电阻不大于4Q)。六、安装步骤1、调整固定基础节水平,保证垂直度1/1000,固定标准节螺栓螺母。2、安装下塔身,将组装好的塔身(式个高强度标准节)吊装到基节上用高强螺栓连接,留意塔身有踏步的一方要与确定的平衡臂方向一样。3、安装爬升架。在地面上将液压泵站、各种围栏、引进架等组装完毕,将爬升架吊起来,套在已装好的塔身上,留意滚轮的调整及装有油缸的一方要对应塔身有踏步的一方。调整好爬升导轮与标准

13、节的间隙(间隙为2-3毫米)4、安装回转部分。在地面把平台、司机室、回转塔身安持在上支座上,使之成为一个整体再吊装与塔身连接。留意安装平衡臂和吊装用支耳的方向,使靠近起重量限制器一边的支耳与打算安装吊臂的方向一样.5、安装塔顶(尖)。提前把平台,栏杆,扶梯装好以后吊装.调整打顶吊臂拉杆座朝向吊臂方向.6、吊装平衡。将臂节I和11用销轴连接起来;安装好各种栏杆、走台;检查起升机构、排绳装置等安装状况是否坚固;并拉好溜绳。吊装平衡臂,然后再把拉杆与塔帽相联。依据塔机须要,先吊装一块1.5吨重的配重安装在平衡臂跟部。7、吊装起重臂。将起重臂在地面按所需长度组装好;固定载重小车,组装拉杆,并放在上弦杆

14、的支架;穿绕变幅钢丝绳;并在臂的前后端拉好溜绳二根。吊装起重臂,用汽车吊与塔机起升机构协作拉起起重臂拉杆,使起重臂拉杆与塔身联板连接,并用销轴固定好。以上吊装过程电工工作穿插其中,供应所需的塔机配件。9、穿绕钢丝绳,调整爬升架滚轮,并固定回转塔身与爬升架的螺栓。10、检查和试动转。吊装完毕,应对各部件及部件的连接处销轴保险片、开口销作一次检查,并检查各处钢丝绳是否进行试运转,若正常、则进行下一步工作。11、塔机爬升工作:顶升过程中,风速应低于13ms,油箱须加足液压油;严禁塔臂回转并调好平衡状态。12、塔机的调试及各种限位,行程开关、避雷针、警报装置的安装。七.塔机的附墙1,塔机对附墙的要求1.1 附着框架在塔身节上的安装必需平安牢靠,并应符合运用说明书中有关规定。1.2 附着框架与塔身节的固定应坚固。1.3 各联接件不应缺少或松动。1.4 附着杆有调整装置的应按要求调整后锁紧。1.5 与附着杆相联接的建筑物不应有裂纹或损坏。1.6 在工作中附着杆与建筑物的锚固联接必需坚固,不应有错动。1.7 联接杆应齐全,牢靠。2.附着位置本机在塔身全高内设置两套附着装

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
