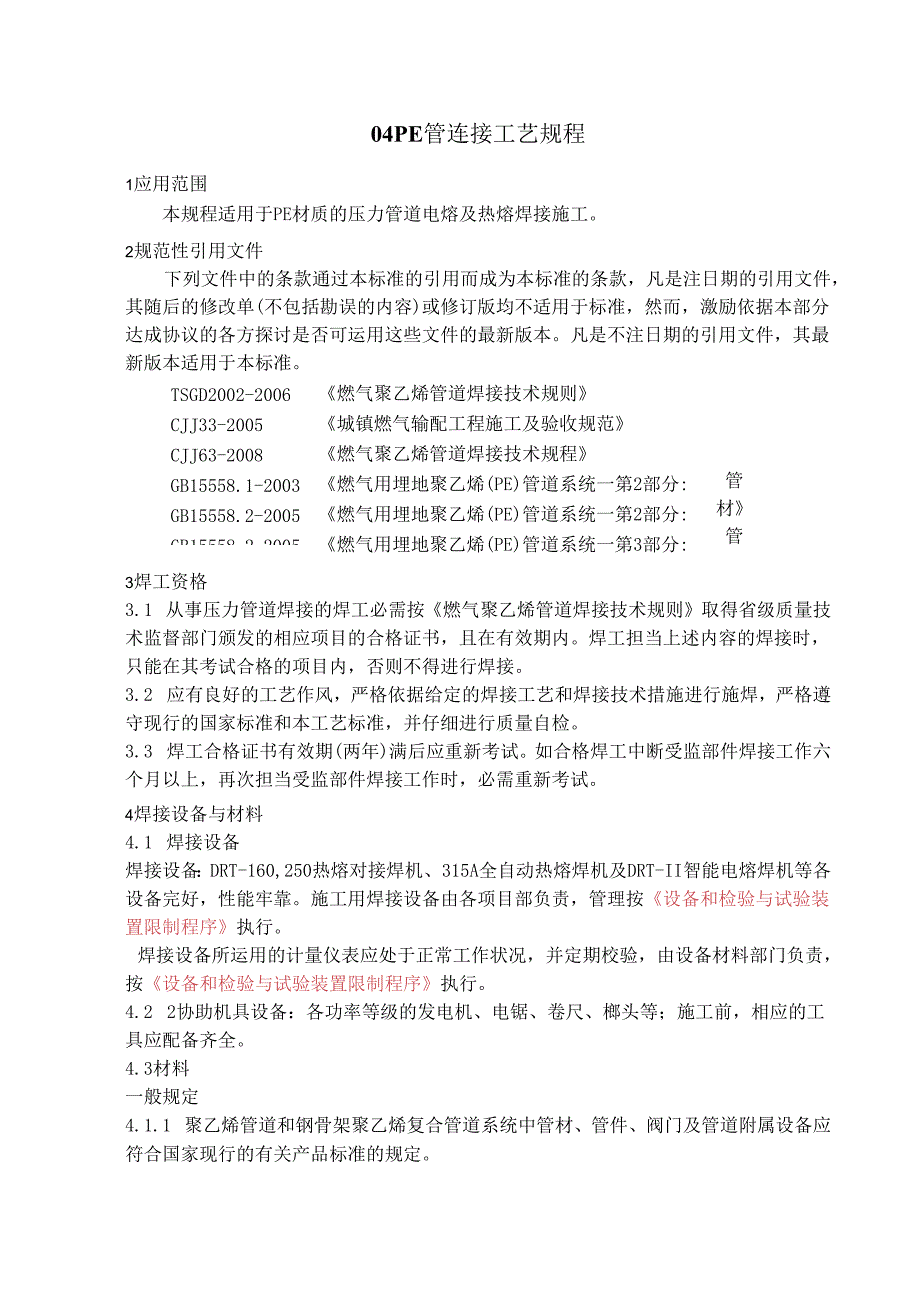

《04-PE管道连接工艺规程.docx》由会员分享,可在线阅读,更多相关《04-PE管道连接工艺规程.docx(10页珍藏版)》请在第壹文秘上搜索。
1、04PE管连接工艺规程1应用范围本规程适用于PE材质的压力管道电熔及热熔焊接施工。2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,凡是注日期的引用文件,其随后的修改单(不包括勘误的内容)或修订版均不适用于标准,然而,激励依据本部分达成协议的各方探讨是否可运用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。TSGD2002-2006CJJ33-2005CJJ63-2008GB15558.1-2003GB15558.2-2005GB15558.2-2005燃气聚乙烯管道焊接技术规则城镇燃气输配工程施工及验收规范管材管件阀门燃气聚乙烯管道焊接技术规程燃气用埋地
2、聚乙烯(PE)管道系统一第2部分:燃气用埋地聚乙烯(PE)管道系统一第2部分:燃气用埋地聚乙烯(PE)管道系统一第3部分:3焊工资格3.1 从事压力管道焊接的焊工必需按燃气聚乙烯管道焊接技术规则取得省级质量技术监督部门颁发的相应项目的合格证书,且在有效期内。焊工担当上述内容的焊接时,只能在其考试合格的项目内,否则不得进行焊接。3.2 应有良好的工艺作风,严格依据给定的焊接工艺和焊接技术措施进行施焊,严格遵守现行的国家标准和本工艺标准,并仔细进行质量自检。3.3 焊工合格证书有效期(两年)满后应重新考试。如合格焊工中断受监部件焊接工作六个月以上,再次担当受监部件焊接工作时,必需重新考试。4焊接设
3、备与材料4.1 焊接设备焊接设备:DRT-160,250热熔对接焊机、315A全自动热熔焊机及DRT-II智能电熔焊机等各设备完好,性能牢靠。施工用焊接设备由各项目部负责,管理按设备和检验与试验装置限制程序执行。焊接设备所运用的计量仪表应处于正常工作状况,并定期校验,由设备材料部门负责,按设备和检验与试验装置限制程序执行。4.2 2协助机具设备:各功率等级的发电机、电锯、卷尺、榔头等;施工前,相应的工具应配备齐全。4.3材料一般规定4.1.1 聚乙烯管道和钢骨架聚乙烯复合管道系统中管材、管件、阀门及管道附属设备应符合国家现行的有关产品标准的规定。4.1.2 用户在验收管材、管件时的验收,应按有
4、关标准检查下列项目:1检验合格证,2检测报告,3运用的聚乙烯原料级别和牌号,4外观,5颜色,6长度,7不圆度,8外径及壁厚,9生产日期,10产品标记,如对物理力学性能存在异议时,应托付第三方进行检验。4.1.3 聚乙烯管材(PE)的制造商应供应当地特种设备检验检测机构出具的监督检验证书4.1.4 管材从生产到运用之间,存放时间不宜超过1年,管件不宜超过2年。超过上述期限时宜重新抽样,进行性能检验,合格后方可运用。管材检验项目:静液压强度(165h80oC),热稳定性和断裂伸长率;管件检验项目:静液压强度(165h80oC)对接熔接的拉伸强度或电熔管件的熔接强度。4.2质量要求4.2.1外观检查
5、4. 2.1.1PE管道连接前应对管材、管件及管道附属设备按设计要求进行核对,并应在施工现场进行外观检查,管材表面伤痕深度不应超过管材壁厚的10%,符合要求方准运用。5. 2.1.2PE管件内外表面干净,不应有缩孔(坑)、明显的划痕;阀体的颜色为黄色或黑色。6. 2.1.3PE阀门内外表面干净,不应有缩孔(坑)、明显的划痕;阀体的颜色为黄色或黑色。阀体上的随意一点的厚度,不小于管材壁厚。4钢塑转换接头等应符合相应标准的要求。7. 材料的运输和贮存7.1 管材、管件和阀门的运输应符合下列规定:7.1.1 搬运时,不得抛、摔、滚、拖;在冬季运时应当心轻放。当采纳机械设备吊装直管时,必需用非金属绳(
6、带)吊装。7.1.2 管材运输时,应放置在带挡板的平底车上或平坦的船舱内,堆放处不得有可能损伤管材的尖凸物,并应采纳非金属绳(带)捆扎、固定,以及应有防晒措施;管件运输时,应按箱逐层叠放整齐、固定牢靠,并应有防晒措施。7.1.3 管件、阀门运输时,应按箱逐层叠放整齐、固定牢靠,并有相应的防雨淋措施。7.2 管材、管件和阀门的贮存过程中应符合下列规定:5.1.1 管材、管件和阀门应存放在通风良好的库房或棚内,远离热源,并应有防哂、防雨淋的措施;5.1.2 严禁与油类或化学品混合存放,库区应有防火措施。5.1.3 管材应水平堆放在平整的支撑物或地面上。当直管采纳三角形式堆放和两侧加支撑爱护的矩形堆
7、放时,堆放高度不宜超过1.5m;当直管采纳分层货架存放时,每层货架高度不宜超过1m,堆放总高度不宜超过3m。5.1.4 管件贮存应成箱存放在货架上或叠放在平整地面上;当成箱叠放时,堆放高度不宜超过1.5mO5.1.5管材、管件和阀门存放时,应按不同规格尺寸和不同类型分别存放,并应遵守“先进先出”原则。5. 1.6管材、管件在户外临时存放时,应有遮盖物遮盖。6管道连接6. 1一般规定6.1.1 聚乙烯管材、管件的连接,必需依据不同连接形式选用专用的连接机具,不得采纳螺纹连接和粘接。连接时,严禁运用明火加热。6.1.2 聚乙烯管道系统连接还应符合下列规定:6. 1.2.1聚乙烯管材、管件的连接应采
8、纳热熔对接连接或电熔连接(电熔承连接、电熔鞍型连接);聚乙烯管道与金属管道或金属附件连接,应采纳法兰连接或钢塑转换接头连接,采纳法兰连接宜设置检查井;7. 1.2.2不同级别、熔体质量流淌速率差值不小于0.5gIOmin(190,5kg)的聚乙烯原料制造的管材、管件和管道附件,以及焊接端部标准尺寸比(SDR)不同的聚乙烯燃气管道连接时,必需采纳电熔连接;7.1. 2.3公称直径小于90mm的聚乙烯管道采纳电熔连接。7.1.3 管道热熔或电熔连接的环境温度宜在-545C范围内,在温度低于-5或风力大于5级的条件下进行热熔和电熔连接操作时,应实行保温、防风措施,并应调整连接工艺;在燥热夏天进行热熔
9、和电熔连接操作时,应实行遮阳措施。7.1.4 管材、管件存放处与施工现场温差较大时,连接应将管材、管件在施工现场放置肯定时间,使其温度接近施工现场温度。7.1.5 管道连接时,聚乙烯管材切割,应采纳专用割刀或切管工具,切割端面应平整、光滑、无毛刺,端面应垂直于管轴线。6.1.6管道连接时,每次收工,管口应实行临时封堵措施。6.1.7管道连接结后,应按本规程第节中有关规定进行接头质量检查。不合格者必需返工,返工后重新进行接头质量检查。7焊接操作工艺及质量标准7.1 热熔连接PE管材及管件用聚乙烯专用料一般可在190240C之间范围内熔融,此时管材两熔融部份充分接触并保有压力,冷却后便可坚固地融为
10、一体。7.2 热熔对接连接设备应符合下列规定:7.2.1机架应坚实稳定,并能保证加热板和铳削工具切换便利及管材或管件便利的移动和校正对中;7.2.2夹具应能固定管材或管件,并能使管材或管件快速定位或移开;7.2.3铳刀应为双面铳削刀具,应能将待连接的管材或管件端面铳削成垂直于管材中轴线的清洁、平整、平行的匹配面;7.2.4加热板表面结构应完整,并保持干净,温度分布应匀称,允许偏差为设定温度的士5;7.2.5压力系统的压力显示分度值不应大于0.IMPa;7.2.6焊接设备运用的电源的电压波动范围应不大于额定电压的士15%;7.2.7热熔对接连接设备应定期校准和检定,周期不宜超过1年。7.2.8热
11、熔对接连接的焊接工艺应符合图1的规定,焊接参数应符合表1的规定图1热熔对焊焊接工艺P2焊接规定的压力(表压,MPa)P施一拖动压力(表压,MPa)3一卷边达到规定高度的时间;t2一焊接所须要的吸热时间,弓=管材壁厚i;t3一切换所规定的时间(三);1.一调整压力到Pl所规定的时间(三);t5一冷却时间(Inir)。表1SDRn管材热熔对接焊接参数公称直径DN(mm)管材壁厚e(mm)P2(MPa)压力二Pl凸起高度h(mm)压力七P拒吸热时间t2(三)切换时间t3(三)增压时间t4(三)压力=Pl冷却时间t5(三)756.8219S21.0685610908.2315S21.582671111
12、010.0471/S21.51006721412511.4608S21.51146821514012.7763S22.01278821716014.5996S22.0145891918016.41261/S22.016481022】20018.21557S22.0182W81122322520.51971/S22.5205101222625022.72433S22.5227101322828025.53052S22.525512143131528.63862S23.0286121523535532.34903S23.0323121723940036.46228S23.0364121924445
13、040.97882S23.5409122125050045.59731/S23.5455122325556050.912207S24.050912256163057.315450S24.0573122967注:1以上参数基于环境温度为20;2热板表面温度:PE80为21010C,PE100为22510;3Sz为焊机液压缸中活塞的总有效面积(mm?),由焊机生产厂家供应。7.2.9操作步骤7.2.9.1将焊接机各部件的电源接通220V沟通电。7.2.9.2将泵站与机架用两根液压油管接通。7.2.9.3将待焊管材夹紧固定在机架上。7.2.9.4启动泵站将机架打开,放入铳刀,旋转固定旋钮,将旋刀固定
14、在机架上。7.2.9.5启动铳刀闭合夹具,对管材端面进行铳削。7.2.9.6当形成连续的切屑时,撤掉所加压力,稍等片刻,再退开活动架,关掉铳刀电源。7.2.9.7取下铳刀,闭合夹具,合拢两管端,检查管材两端面的间隙,间隙值不得大于规定值0.3mmO7.2.9.8检查管道两端是否对齐,管材两端的错边量不应超过壁厚的10%,管材两端面的间隙也不能超过壁厚的10%,否则应重新铳削,直到满意要求。7.2.9.9将加热板表面的灰尘和残留物清除干净(特殊留意不能划伤加热板表面的不粘层),检查加热板的温度是否相宜(PE80为210土IOe,PElOo为22510)。加热板温度达到设定值后,将加热板置于机架上。施加规定的压力,将压力减小到接触压力,接着加热到规定时间。将压力上升到规定值。7.2.9.10检查系统拖动压力P拖记录。7.2.9.11闭合夹具,设备液压系统压力为Pg7.2.9.12直到两边凸起匀称且最小卷边达到规定值(约b2mm)要求时。同时视察吸热时间,并起先记录。7.2.9.13达到吸热时间后,退开活动架,快速取出加热板,闭合夹具,其切换时间应尽可能短;不宜超过
