2T热水锅炉施工方案全解.docx

上传人:p** 文档编号:1007313 上传时间:2024-06-15 格式:DOCX 页数:13 大小:21.13KB
下载 相关 举报
2T热水锅炉施工方案全解.docx_第1页
第1页 / 共13页
2T热水锅炉施工方案全解.docx_第2页
第2页 / 共13页
2T热水锅炉施工方案全解.docx_第3页
第3页 / 共13页
2T热水锅炉施工方案全解.docx_第4页
第4页 / 共13页
2T热水锅炉施工方案全解.docx_第5页
第5页 / 共13页
2T热水锅炉施工方案全解.docx_第6页
第6页 / 共13页
2T热水锅炉施工方案全解.docx_第7页
第7页 / 共13页
2T热水锅炉施工方案全解.docx_第8页
第8页 / 共13页
2T热水锅炉施工方案全解.docx_第9页
第9页 / 共13页
2T热水锅炉施工方案全解.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

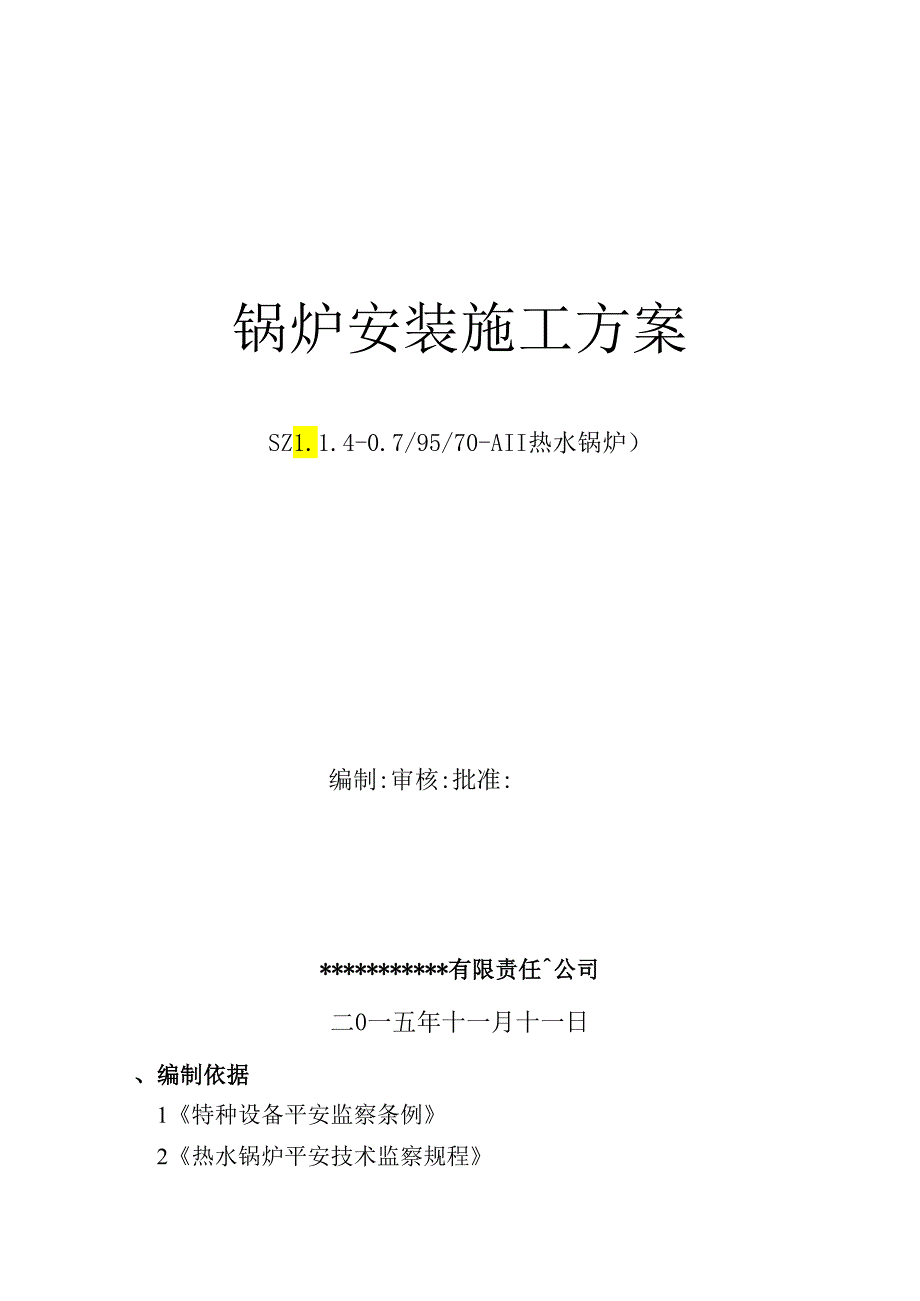

《2T热水锅炉施工方案全解.docx》由会员分享,可在线阅读,更多相关《2T热水锅炉施工方案全解.docx(13页珍藏版)》请在第壹文秘上搜索。

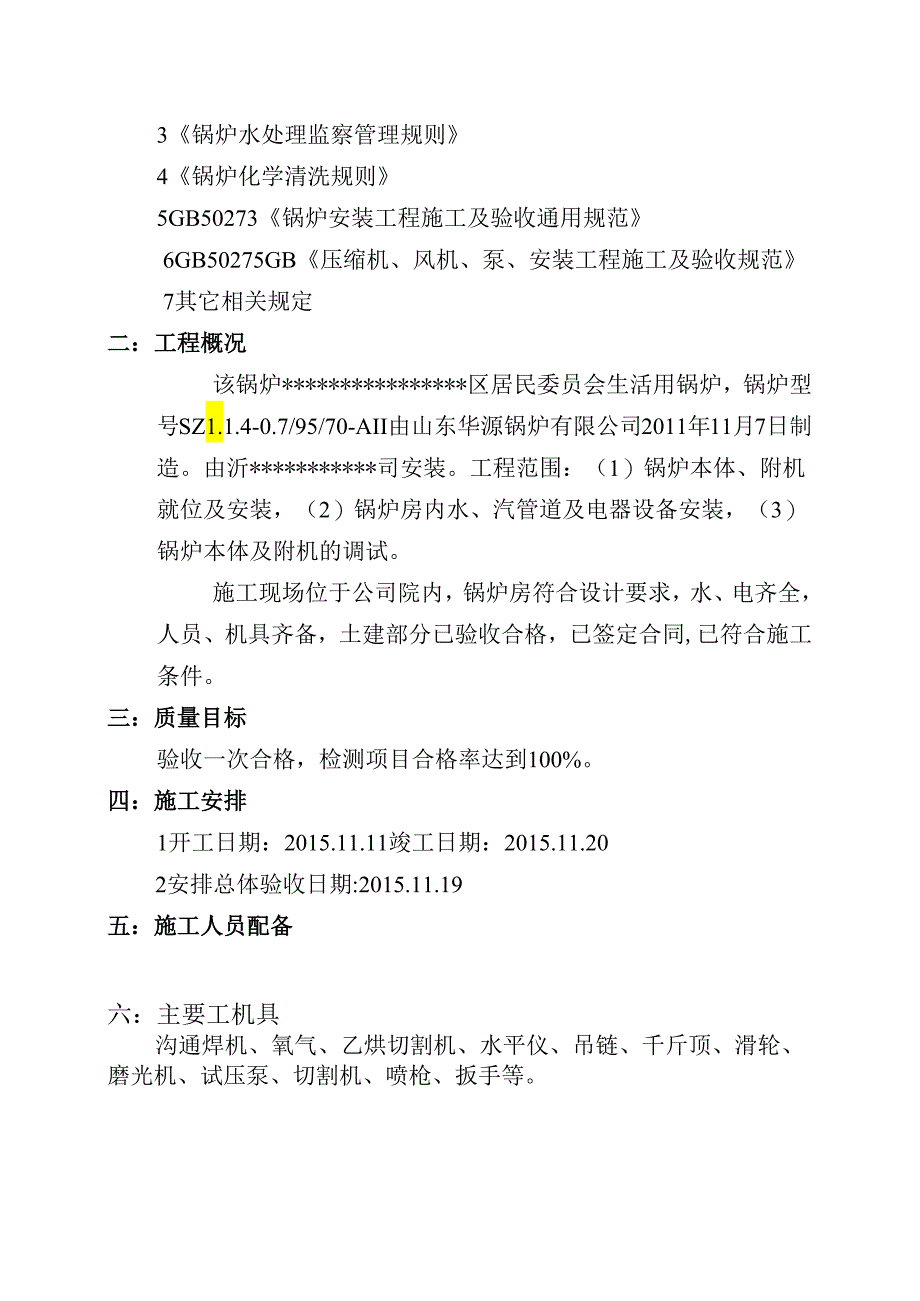

1、锅炉安装施工方案SZ1.1.4-0.7/95/70-AII热水锅炉)编制:审核:批准:*有限责任公司二0一五年十一月十一日、编制依据1特种设备平安监察条例2热水锅炉平安技术监察规程3锅炉水处理监察管理规则4锅炉化学清洗规则5GB50273锅炉安装工程施工及验收通用规范6GB50275GB压缩机、风机、泵、安装工程施工及验收规范7其它相关规定二:工程概况该锅炉*区居民委员会生活用锅炉,锅炉型号SZ1.1.4-0.7/95/70-AII由山东华源锅炉有限公司2011年11月7日制造。由沂*司安装。工程范围:(1)锅炉本体、附机就位及安装,(2)锅炉房内水、汽管道及电器设备安装,(3)锅炉本体及附机

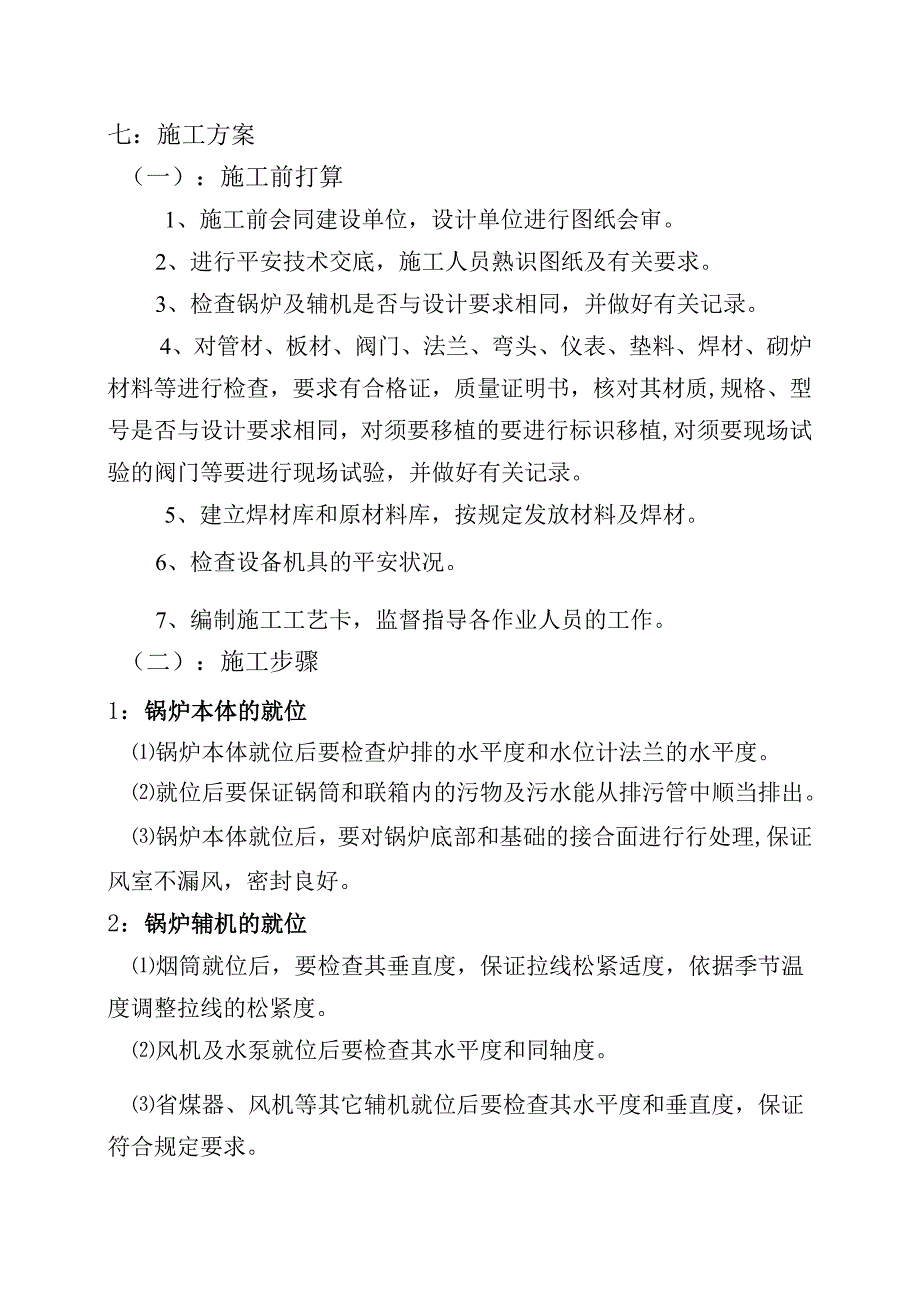

2、的调试。施工现场位于公司院内,锅炉房符合设计要求,水、电齐全,人员、机具齐备,土建部分已验收合格,已签定合同,已符合施工条件。三:质量目标验收一次合格,检测项目合格率达到100%。四:施工安排1开工日期:2015.11.11竣工日期:2015.11.202安排总体验收日期:2015.11.19五:施工人员配备六:主要工机具沟通焊机、氧气、乙烘切割机、水平仪、吊链、千斤顶、滑轮、磨光机、试压泵、切割机、喷枪、扳手等。七:施工方案(一):施工前打算1、施工前会同建设单位,设计单位进行图纸会审。2、进行平安技术交底,施工人员熟识图纸及有关要求。3、检查锅炉及辅机是否与设计要求相同,并做好有关记录。4

3、、对管材、板材、阀门、法兰、弯头、仪表、垫料、焊材、砌炉材料等进行检查,要求有合格证,质量证明书,核对其材质,规格、型号是否与设计要求相同,对须要移植的要进行标识移植,对须要现场试验的阀门等要进行现场试验,并做好有关记录。5、建立焊材库和原材料库,按规定发放材料及焊材。6、检查设备机具的平安状况。7、编制施工工艺卡,监督指导各作业人员的工作。(二):施工步骤1:锅炉本体的就位锅炉本体就位后要检查炉排的水平度和水位计法兰的水平度。就位后要保证锅筒和联箱内的污物及污水能从排污管中顺当排出。锅炉本体就位后,要对锅炉底部和基础的接合面进行行处理,保证风室不漏风,密封良好。2:锅炉辅机的就位烟筒就位后,

4、要检查其垂直度,保证拉线松紧适度,依据季节温度调整拉线的松紧度。风机及水泵就位后要检查其水平度和同轴度。省煤器、风机等其它辅机就位后要检查其水平度和垂直度,保证符合规定要求。3:烟风道的制作和安装烟风道制作时,弯头处要圆滑过渡,保证无死角,截烟、积灰等状况发生,保证烟气畅通。烟风道安装时,要保证结合面不漏烟漏风。在易积灰的部位,留出检查孔和清灰孔。4.管道的安装管子组对前应将管端的油污、铁锈、毛刺清理干净,管内的全部杂物清理干净,对口时不得采纳任何方式的强行组装。依据设计要求,留出管道坡度,一般主蒸汽管道使疏水流向分汽缸,给水管道,使水流向水泵方向。安装时,直行部分应相互平行。管道安装时,应检

5、查法兰密封面及垫片,不得有划痕和斑点,垫片周边应整齐,法兰连接应与管道同心,不得用强螺栓的方法消退歪斜。管道的附件运用前应查明其规格、型号、材质、公称压力等,核对无误后方可运用,承压管道的弯头尽量采纳有直段的机制弯头。管道支架应坚固,要保证管道膨胀或收缩时不游离支架。排污管要尽量削减弯头,要保证炉水顺当排出,并引出至平安地点,水位计排污要单独引至平安地点。5:管道的焊接依据焊接工艺卡或焊接作业指导书,选择合适的焊接参数。焊前打坡口和清理焊口四周和铁锈及油污。(3)留意引弧和收弧操作,严禁在承压的非焊道表面引弧。手工焊时,焊区风速不大于6ms,氤弧焊时,焊区风速不大于2ms,气温低于0或雨天,如

6、没有合适的防护措施,严禁施焊。登高焊接时,要有必要的防护措施。焊口组对时,不得强力对接。承压部件焊口,焊后在焊缝旁边打低应力焊口钢印并做好焊接记录。(8)焊接完毕后,依据托付协议,托付临沂新力探伤有限公司出据焊缝探伤报告。6:阀门及仪表的安装已经清理的阀门,仪表要进行外观检查,检查填料,压盖螺栓应留有调整裕量。安装时阀门应保持关闭状态,要留意介质流淌方向,严禁反方向安装。阀门手轮的安装位置既要符合设计要求又要便于操作,方向要尽量一样。阀门法兰安装时要对正。用力要匀称,不得用强力组装来消退偏差。平安阀要垂直安装,排汽管要保证正常疏通。锅炉本体上的全部接口要首先安装阀门后再安装其它管件。仪表安装位

7、置要便于操作、检修和视察。细致复核图纸,防止错用平安阀规格和压力表等级及量程。7:水压试验工艺:试压a、打开全部放气阀、压力表、三通考克及水位计连通考克,关闭全部放水阀、排污阀、锅炉出气阀及本体管路范围内的二次阀。b、开启电动泵、锅炉进水阀(或自来水干脆进水),进水至锅炉满水一出。c、关闭空气阀,并初步检查有无漏水。d、开启水压试验泵,缓慢带压至3-4kgfc肝进行检查一次,必需时拧紧入孔、手孔和发兰的螺母。检查内容:试验试验装置是否敏捷;组织及分工人员是否明确得当;水温及升压速度是否合理。e、升至锅炉工作压力时,暂停升压,进行检查。检查内容:水位计、阀门等各部分有无漏水;受压件是否有异样状况

8、。f、如无漏水,则关闭水位计连通考克和撤出无关人员,并接着升压至试验压力P,保持20分钟(试验压力下,不准任何检查、不准敲击任何受压件,并不处使压力超过P,只记录压力表读数及下降值)。g、一到5分钟就打开放水阀,缓慢降压回至工作压力P,进行全面检查。检查应有甲方代表及技监部门监察代表到场。h、试压合格,打开排污阀,缓慢放水使压力下降至接近零时,打开全部放气阀,放净积水。(2)水压技术标准:a、试压时环境温度+5,否则应有防冻措施。b、试验水温:+20水温+70Cc、水压进行时,升压速度一般3KgfClnd、水压试验压力:按蒸规要求进行:工作压力0.7MPa,试验压力1.05MPao(3)水压试

9、验标准:按蒸规要求进行。a、焊缝处无水珠和水雾。b、人孔、手孔、法兰及阀门等不漏水。c、锅炉无残余变形。降压速度为3-5Kgfc必需马上放水,尤其是冬天,严防水冻水,造成锅炉部件冻裂,严禁带水补焊。(4)水压试验中缺陷处理:a、如焊缝有滴漏,则应放水并挑焊后重焊,不准未经挑焊在表面堆焊。b、如仅是人孔、手孔、法兰或阀门处有不严峻的不漏水,修理后作工作压力下的水压试验(即不作超水压试验P)。如以上仅是接合面有稍微漏水,消退缺陷后,可不必再水压试验。(5)水压试验后应刚好精确的填写水压试验记录。甲乙双方代表签字后,请到场的技术监督部门代表签证,并存入锅炉技术档案。8:辅机安装:水泵安装时要保证其水

10、平度,同轴度及间隙符合要求。水泵试运前要先加满润滑油,手动运转正常后再试运。风机安装时检查其水平度,要保证其轴心,保证两皮带轮的水平度。风机试运行前先加满润滑油,后关闭调风门试运,待运转正常后再渐渐打开。分气缸安装位置要便于操作,要保证分气缸的水平度,符合要求以便于疏水顺当排出,平安阀排气管和疏水管要引到平安地点。水处理设备安装时要留意罐体的防腐处理,并检查其水平度或垂直度。省煤器安装时要留意检查其水平度和标高,以保证其内余水顺当排出,平安阀排汽管要引到平安地点,要安装烟旁通烟道及给水旁通管。除尘器安装时要检查其标高及水平度。要依据图纸要求安装上煤机,出渣机,要留意出渣机落灰斗处密封程度,保证

11、不漏风烟。电控箱安装位置要便于操作,其连接电缆不得漏在外面。(11)取样器的接口位置要正确反映炉水的状况。9:管道的防腐、保温及其它设备的防腐施工按有关标准执行。10:选用火焰烘炉方法进行烘炉检查烘炉前的详细打算条件:锅炉及附属装置全部组装完毕,并整体水压试验合格,砌豉和保温结束,并漏风试验合格,阀门开关敏捷,仪表校验合格,接通水、电源及照明,烘炉所需的协助设备及电控设备试运合格,做好锅炉生火前的打算及锅炉进入到预定水位,然后选定烘炉方式。火焰烘炉方法:a、烘炉燃料不应有铁钉等金属物质。b、火焰应在炉膛中心,燃料要匀称,不应时断时续。c、烘炉时炉排应定期转动,防止炉排过烧。烘炉升温要求:a、本

12、产品采纳砌轻型炉墙及耐热混凝土炉墙相结合,烘炉前应留意炉体本身养护在15天以上。b、烘炉期为7-10天,初期烘炉升温每小时不应超过10。c、烘炉及保温时间请遵照烘炉曲线图严格进行。d、检查烘炉效果:炉墙外形无裂缝,无凹凸变形,炉墙灰浆含量2.5%为合格。11:煮炉煮炉可在烘炉后紧接着进行,按锅筒、集箱锈污状况计算加药量药品按100%纯度计算。当无Na3P0时可用NaPCh代用,也可用NaCo3煮炉(含重量为6KG/后水),将药液配制成20%深度的溶液(由技术员换算配套),锅筒放气降压至零,炉水(软化水)调放至最低水位,通过漏斗和加药门,然后锅炉点火升起微火,当汽压升至34KGfCm;蒸发量为额

13、定的5-10%D时,降压至IKgf/cmz并排污10-15%D和补给水.升压至50%P额定时,再次排污并补给水,升压至75%P额定时,在此压力下多次排污排水.(以上D为设计蒸发量,P为设计压力)o每隔3-4小时定期从锅筒、集装排污处取样化验炉水,3使碱度45My当景/升,否则加药补充,当磷酸三钠含量稳定时,即可结束煮炉,锅筒、集箱内无油垢擦去附着物后,金属无锈最终精确地填写煮炉记录,并由建设单位的安装单位双方人员签字。12:锅炉四十八小时运行:(1)锅炉升火前的打算:锅炉全部安装件(包括二机一泵、除尘器、水处理、分汽缸等协助设备及平安附件,水位警报、器热工测量仪表和锅炉电控装置等)全部安装齐全

14、,试车合格,工程完好,清洁和照明良好。安装时用的临时工装,脚手架等全部拆除,工作现场清洁畅通。开启水位表上汽水旋塞,各蒸汽管道、疏水阀、放空调(捡起一个平安阀作空气阀)和给水管道阀门。关闭水位表上放水旋塞,主汽阀及全部排污阀门。(2)锅炉进水:开动水泵:缓慢地注水。当水位升至最低水位时,停止进水并检查水位是否下降,必需检查缘由并消退隐患,待隐患消退后,水位仍升至低水位,打算点火升炉。(3)锅炉升火:打开锅炉的风、烟道挡板,进行自然通风或开动引风机强制通风510分钟(引风机启动前关闭入口挡板,待启动后再渐渐打开)a、手烧炉排或手摇翻转炉排点火:先将木柴铺在炉排前部,点燃引物将木柴引着。待木柴烧旺

15、后,用人工向旺火上抛少量煤层,并先开引风机,后开鼓风机,风门略微打开一些。待煤烧旺后,将红火渐渐向四周推移翻动,直至燃煤布满全炉排,保持炉堂负压T-3InnlH2。水柱。渐渐加大投煤量和加大鼓风机、引风理(开大风门),使燃烧旺盛(燃烧要满炉瞠火,无穿孔及结集等)。b、链条炉排的点火:开动炉排减速箱的电机,使炉排转动(炉排快、速度),从加煤斗内加煤,在煤闸门与后拱门之间的炉排上铺上一层薄煤(停止炉排转动)。在炉排前部煤层上铺木柴和引燃物。点燃引燃物和木柴,并开动引风机。待木柴燃烧稳定后,开动减速箱电机,以最慢速度转动炉排,使火焰距煤闸门0.51米处,关掉电机,停止炉排转动(保持炉膛风压13mmH2O水柱)。待木燃烧稳定后,旺盛,煤层着火后,启动炉排,并渐渐加快炉排转动速度,增加给煤量,调整炉塘负压燃烧(13加乩0)。开启各风室挡板,调整送风

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
