《2吨热水锅炉施工组织设计.docx》由会员分享,可在线阅读,更多相关《2吨热水锅炉施工组织设计.docx(9页珍藏版)》请在第壹文秘上搜索。

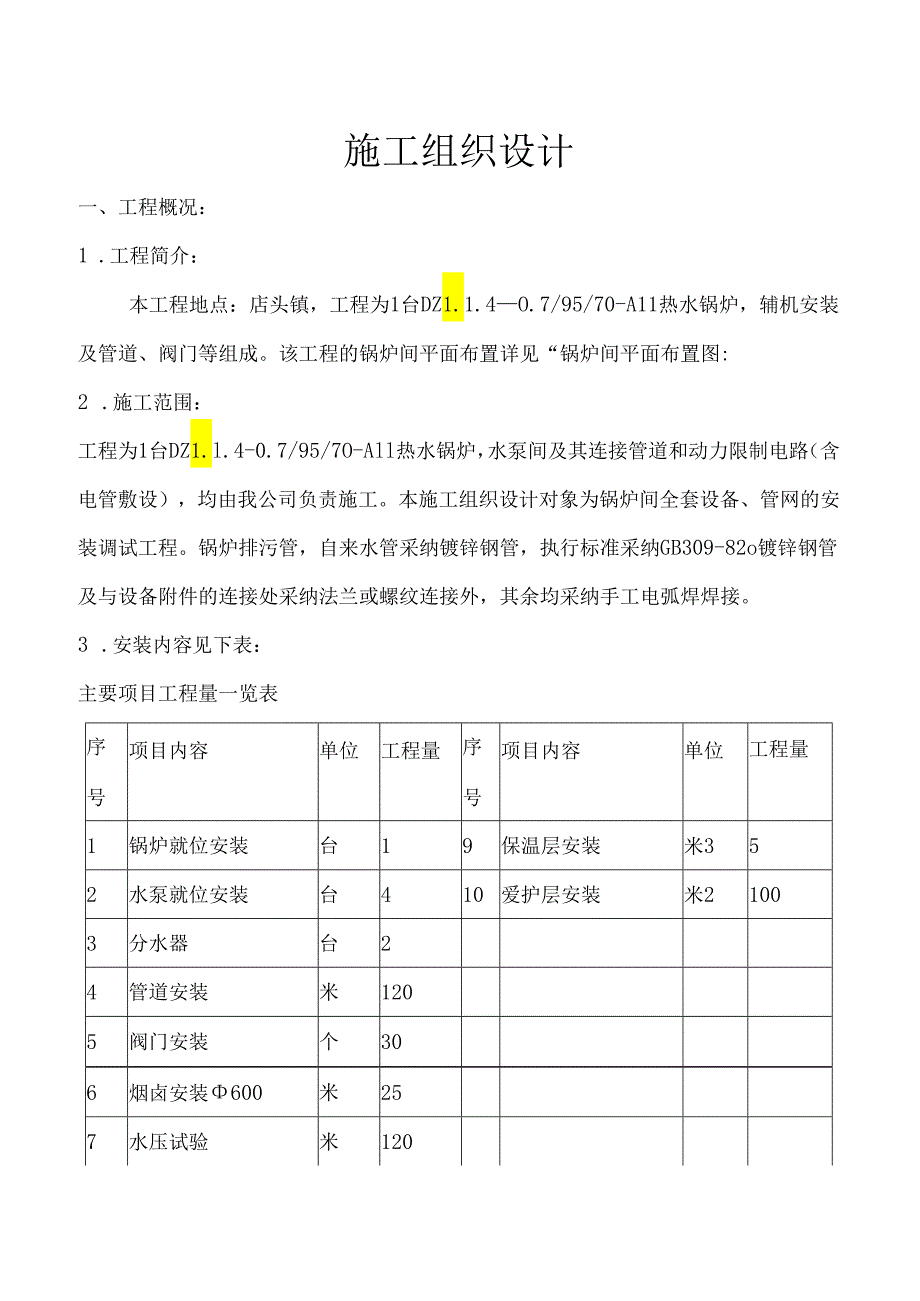

1、施工组织设计一、工程概况:1 .工程简介:本工程地点:店头镇,工程为1台DZ1.1.4O.7/95/70-A11热水锅炉,辅机安装及管道、阀门等组成。该工程的锅炉间平面布置详见“锅炉间平面布置图:2 .施工范围:工程为1台DZ1.l.4-0.7/95/7O-All热水锅炉,水泵间及其连接管道和动力限制电路(含电管敷设),均由我公司负责施工。本施工组织设计对象为锅炉间全套设备、管网的安装调试工程。锅炉排污管,自来水管采纳镀锌钢管,执行标准采纳GB309-82o镀锌钢管及与设备附件的连接处采纳法兰或螺纹连接外,其余均采纳手工电弧焊焊接。3 .安装内容见下表:主要项目工程量一览表序号项目内容单位工程

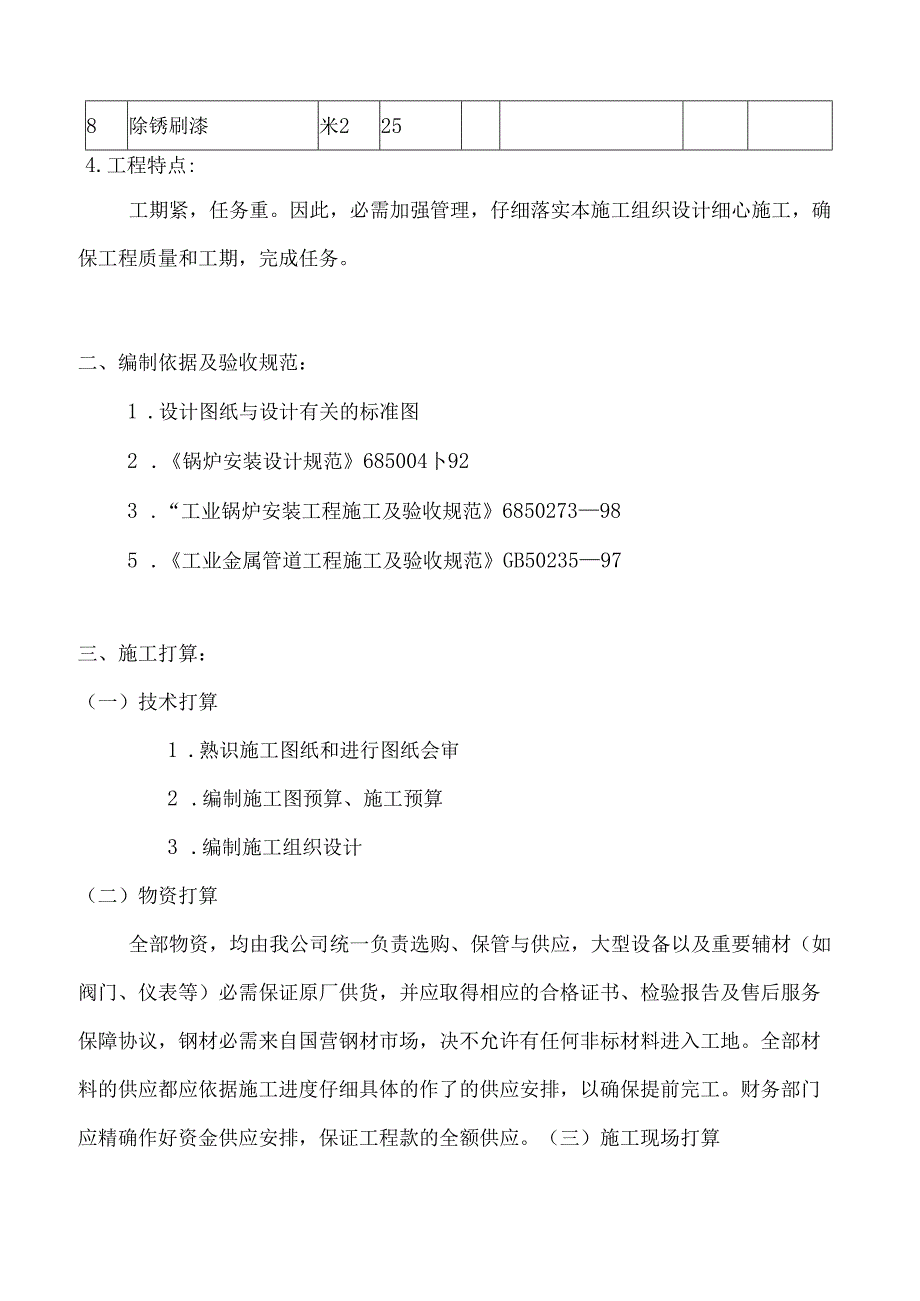

2、量序号项目内容单位工程量1锅炉就位安装台19保温层安装米352水泵就位安装台410爱护层安装米21003分水器台24管道安装米1205阀门安装个306烟卤安装600米257水压试验米1208除锈刷漆米2254.工程特点:工期紧,任务重。因此,必需加强管理,仔细落实本施工组织设计细心施工,确保工程质量和工期,完成任务。二、编制依据及验收规范:1 .设计图纸与设计有关的标准图2 .锅炉安装设计规范685004卜923 .“工业锅炉安装工程施工及验收规范6850273985 .工业金属管道工程施工及验收规范GB5023597三、施工打算:(一)技术打算1 .熟识施工图纸和进行图纸会审2 .编制施工图

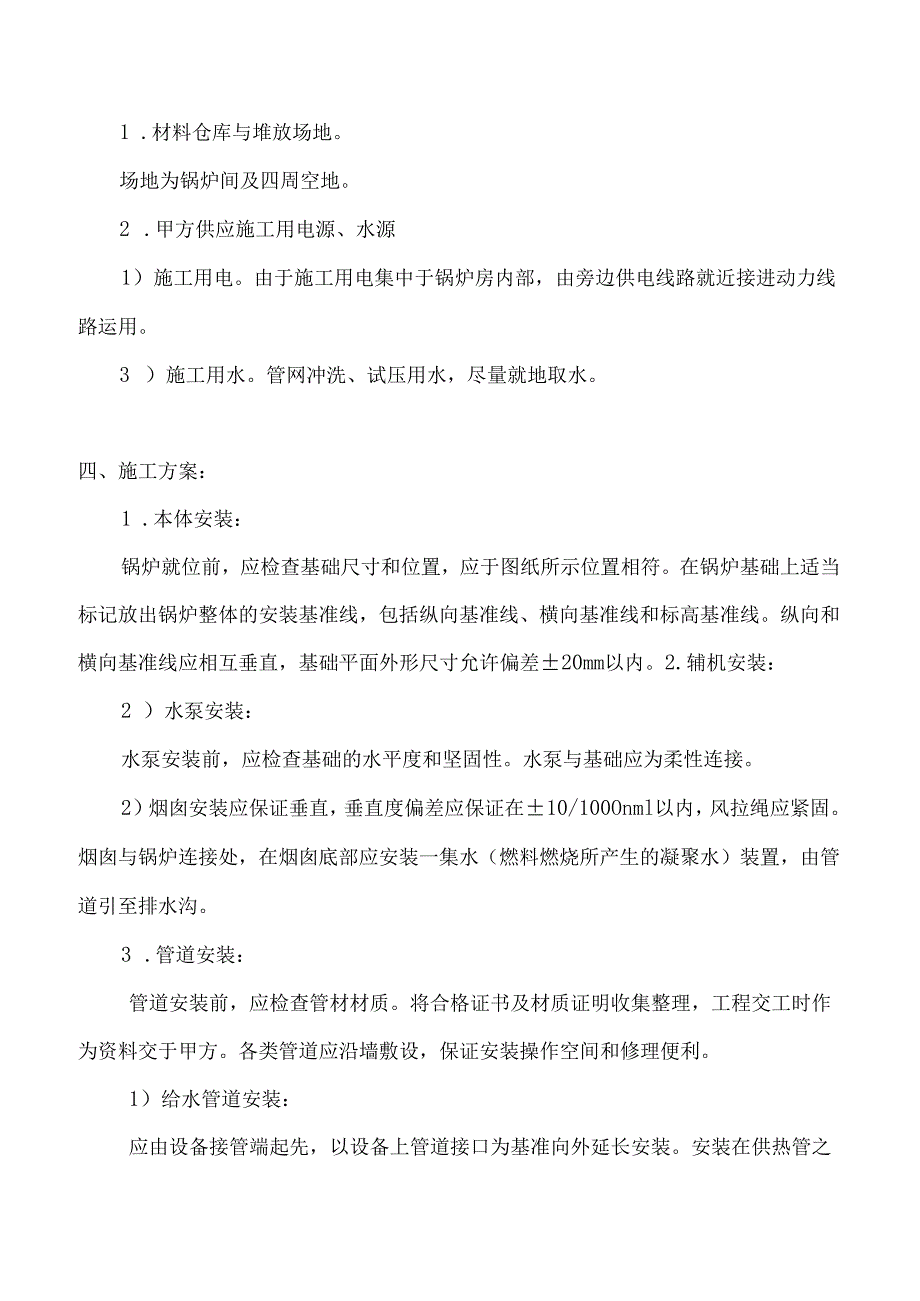

3、预算、施工预算3 .编制施工组织设计(二)物资打算全部物资,均由我公司统一负责选购、保管与供应,大型设备以及重要辅材(如阀门、仪表等)必需保证原厂供货,并应取得相应的合格证书、检验报告及售后服务保障协议,钢材必需来自国营钢材市场,决不允许有任何非标材料进入工地。全部材料的供应都应依据施工进度仔细具体的作了的供应安排,以确保提前完工。财务部门应精确作好资金供应安排,保证工程款的全额供应。(三)施工现场打算1 .材料仓库与堆放场地。场地为锅炉间及四周空地。2 .甲方供应施工用电源、水源1)施工用电。由于施工用电集中于锅炉房内部,由旁边供电线路就近接进动力线路运用。3 )施工用水。管网冲洗、试压用水
4、,尽量就地取水。四、施工方案:1 .本体安装:锅炉就位前,应检查基础尺寸和位置,应于图纸所示位置相符。在锅炉基础上适当标记放出锅炉整体的安装基准线,包括纵向基准线、横向基准线和标高基准线。纵向和横向基准线应相互垂直,基础平面外形尺寸允许偏差20mm以内。2.辅机安装:2 )水泵安装:水泵安装前,应检查基础的水平度和坚固性。水泵与基础应为柔性连接。2)烟囱安装应保证垂直,垂直度偏差应保证在10/100Onml以内,风拉绳应紧固。烟囱与锅炉连接处,在烟囱底部应安装一集水(燃料燃烧所产生的凝聚水)装置,由管道引至排水沟。3 .管道安装:管道安装前,应检查管材材质。将合格证书及材质证明收集整理,工程交
5、工时作为资料交于甲方。各类管道应沿墙敷设,保证安装操作空间和修理便利。1)给水管道安装:应由设备接管端起先,以设备上管道接口为基准向外延长安装。安装在供热管之下,水平管道应具有不小于003的坡度,方向与水流方向相反。2)排污管道安装:排污管道与设备及阀门采纳法兰连接外,一律采纳焊接。管路上应尽量少用弯头,锅炉排污管上应设两个阀门。3)管道安装的允许偏差(Inn1):项目允许偏差坐标25标高15水平垂直度DN1000.21.%,最大50DN1000.31.%,最大804 .仪表附件安装:压力表安装:压力表必需具有存水弯和三通旋塞,压力表应安装在便于视察和清洗的位置。压力表精度不低于2.5级,表盘
6、直径不应小于100mm。5 .阀门安装:锅炉上的阀门在安装前应进行解体检查,然后进行安装;安装过程中应留意分清介质流向,避开装反;阀门与管道法兰连接时,阀门应紧闭;为焊接连接时,阀门应微开。6 .水压试验:锅炉本体与管路系统分开试验!本体试验前应检查管路有无堵塞,装设检验合格的压力表、排水管和放空气阀。锅炉因压力不应分开作水压试验,系统充溢水后,缓慢升压至O.4Mpa进行一次检查;水压升至试验压力时,保持20分钟,压降不超过0.02MPa为合格。水压试验完毕后将水全部解除。水压试验时应会同甲方,监理及技术监督局并办理水压试验签证。管路试验前应检查管路有无堵塞,装设检验合格的压力表、排水管和放空
7、气阀。系统充溢水后,缓慢升至0.3-0.4Mpa,进行一次检查;水压升至试验压力时保持10分钟,压降不超过0.03MPa为合格。水压试验完毕后将水全部解除。7 .锅炉管道焊接质量要求:D管子焊接前应用磨光机将管子焊端打磨出45。“V”形光滑坡口。2)管子对子口点固焊。A.相同管径对口时,应外径平齐,其对口错边量满意下表:壁厚(mm)2.5-56-14错口允许偏差(mm)0.51.08 .管口符合要求时,可进行定位点固焊。焊点应按管子周长等距离分布,点焊的电流应大些,以便焊透,焊缝高度不大干壁画厚的2/3.点固焊的点米与悍缝长度李符合下表:管径(mm)80-150200-300325点焊长度(m
8、m)15-3040-5050-60点数345管子焊接时应坚固,不得将管子悬空状态下施焊。3)管道焊接。管道焊接采纳结422焊条,分层焊接,27mm分三层焊接,Vmm分两层焊接。主要要求如下:A.一层、根层焊接必需匀称焊透,不许烧穿,三层,遮盖层不许咬边。一层采纳d)3.2焊条,电流为110120安培:二层填充层采纳4.0焊条,电流为120130安培。每层焊缝厚度为焊条直径的0.8-1.2倍,不许在焊件的非焊接表面引弧。B.钢管焊接是地应按管中心线分半焊接,防止受热集中而产生附加应力。C.每层焊完之后,应用钢刷,刨外向锤将焊渣、药皮清晰干净。并进行外观检查,发觉缺陷,必需铲除重焊。D.不合格的焊
9、接部件,应进行补焊措施,同一部位焊缝的返修次数不超过两次。E.焊缝表面质量检验:焊缝表面应完整,高度不得低于母材表面并与母材平滑过渡,焊缝宽度应超出坡口边缘23Innb其检查项目见下表:检查项目质量标准表面裂纹不允许,必需返修表面气孔不允许,必需返修表面夹渣不允许,必需返修综合性飞溅不允许,必需返修咬边深度:0.5长度:W焊缝总长的10%表面加强高高度:l+0.2X加强高的表面宽度,但最大为5表面凹陷深度:0.5长度:W焊缝总长的10%五、施工进度安排:(共计20个日历天)1 .锅炉本体及辅机的运输:以上设备均由各厂运输至交货地点(施工地点)2 .锅炉本体就位安装:(1个日历天)包括锅炉本体的
10、基础检查水平度、外形尺寸、本体的就位安装3 .辅机就位安装:(7个日历天)包括进出水管段上的阀门、管件、仪表包括进出水管段上的阀门、管件、仪表软水器安装:包括阀门、管件、仪表和盐液罐软化水箱安装:包括水箱的配管、限制阀门烟囱安装:包括烟囱制作、刷漆、就位及紧固配电柜安装:包括就位、与设备的穿线管敷设、电线敷设防爆轴流风机安装:包括就位、穿线管敷设、电线敷设4 .管道安装(3个日历天)包括图纸设计中的与锅炉、水泵、水箱和室外供热管网连接之间的管道、阀门、各种管件和相应的各种仪表。5 .管道水压试验:1个日历天包括打算工具和材料,制、堵盲板,拆装临时压泵管线和盲板,灌水,停压检查,放水,清理现场。
11、6 .管道刷漆、保温:4个日历天7 .设备试运转:2个日历天包括穿线管的敷设、穿线和设备试运转。8 .锅炉调试、点火:2个日历天六、施工机具和人员配置:1 .主要施工机具:沟通电焊机220/380V二台气割设备一套角向磨光机220V二台倒链5T二台冲击钻一台电钻一台起道机二台2 .人员配置:计5人现场技术管理人员:一名电焊工一名钳工一名起重工一名管道工二名焊工二名3 .主要协助材料:电焊条J4423.2mm2箱氧气乙块4套石棉板6=3mm3M2红丹防锈漆IOkg烟囱漆8kg10盒生料带八、技术指标1 .事故率限制为0。2 .单项工程优良率保证在95%以上,单位工程为优良工程。九、平安保证措施:
12、1 .建立以项目负责人为组长组成的现场平安领导小组,负责施工现场平安管理,监督和协调工作。2 .由工长搞好施工平安的制定和交底工作,结合施工现场状况及施工工作内容,有针对性地组织职工学习建筑安装工人平安技术操作规程。3 .施工用的机具必需经过检查平安牢靠,对吊装的机具、绳索等应进行试调,确认平安后方可进行吊装。4 .吊装工作应由专人指挥,起吊前要检查绑扎坚固状况。吊装时应设有警戒线,全部人员不得在吊件下、受力索具旁停留。5 .电气设备和线路必需绝缘良好,并装有漏电爱护器,电气器具应有牢靠的接零接地。6 .电焊机与钢丝绳应严格隔开,避开相互接触。氧气、乙烘瓶的放置必需保持平安距离。7 .该工程施工工期紧,夜间作业多,施工机具运用量大,现场必需实行有效措施,保证用电平安及机械操作平安。8 .严格执行现场用火制度,主动接受土建消防人员的检查,电气焊工要常常检查电气焊工具是否漏气、漏电,以防易燃易爆等担心全因素产生。9 .施工现场应配备消防器材,消防器材四周严禁堆放设备材料,以确保消防设施取用便利。2009年10月22日
