二土石方开挖施工方案打印.docx

上传人:p** 文档编号:1015795 上传时间:2024-06-15 格式:DOCX 页数:6 大小:11.74KB
下载 相关 举报
二土石方开挖施工方案打印.docx_第1页
第1页 / 共6页
二土石方开挖施工方案打印.docx_第2页
第2页 / 共6页
二土石方开挖施工方案打印.docx_第3页
第3页 / 共6页
二土石方开挖施工方案打印.docx_第4页
第4页 / 共6页
二土石方开挖施工方案打印.docx_第5页
第5页 / 共6页
二土石方开挖施工方案打印.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《二土石方开挖施工方案打印.docx》由会员分享,可在线阅读,更多相关《二土石方开挖施工方案打印.docx(6页珍藏版)》请在第壹文秘上搜索。

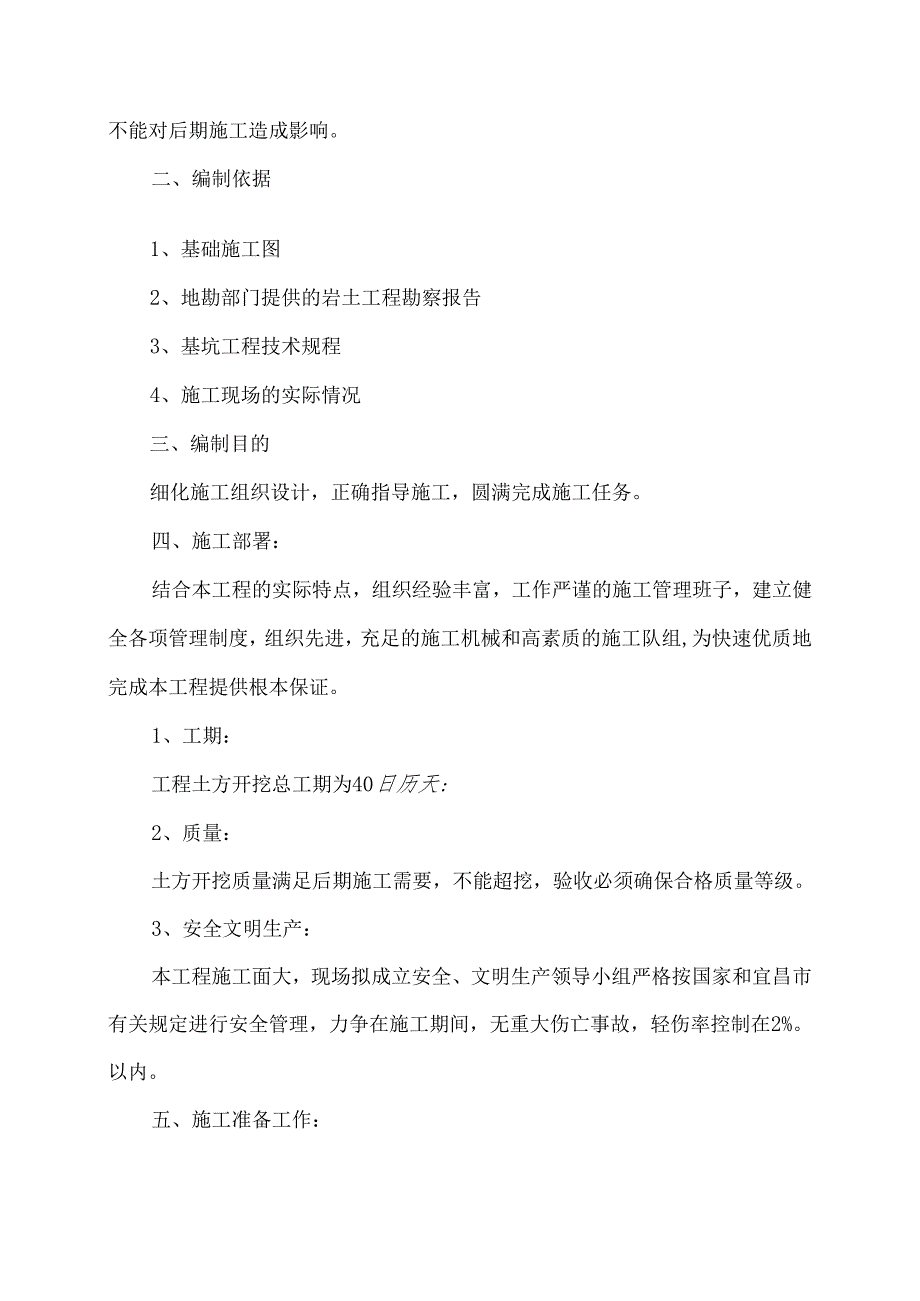

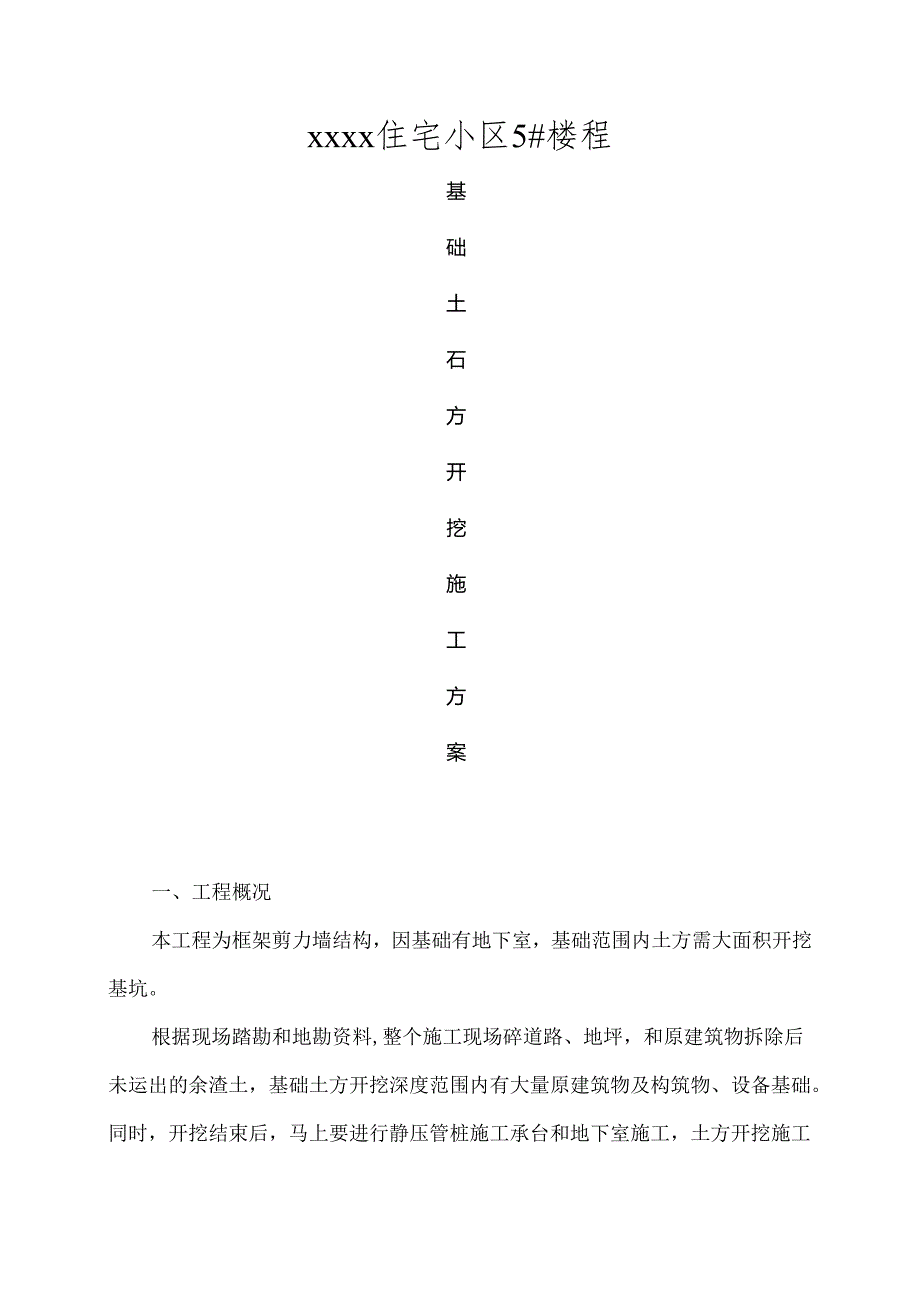

1、xxxx住宅小区5#楼程基础土石方开挖施工方案一、工程概况本工程为框架剪力墙结构,因基础有地下室,基础范围内土方需大面积开挖基坑。根据现场踏勘和地勘资料,整个施工现场碎道路、地坪,和原建筑物拆除后未运出的余渣土,基础土方开挖深度范围内有大量原建筑物及构筑物、设备基础。同时,开挖结束后,马上要进行静压管桩施工承台和地下室施工,土方开挖施工不能对后期施工造成影响。二、编制依据1、基础施工图2、地勘部门提供的岩土工程勘察报告3、基坑工程技术规程4、施工现场的实际情况三、编制目的细化施工组织设计,正确指导施工,圆满完成施工任务。四、施工部署:结合本工程的实际特点,组织经验丰富,工作严谨的施工管理班子,

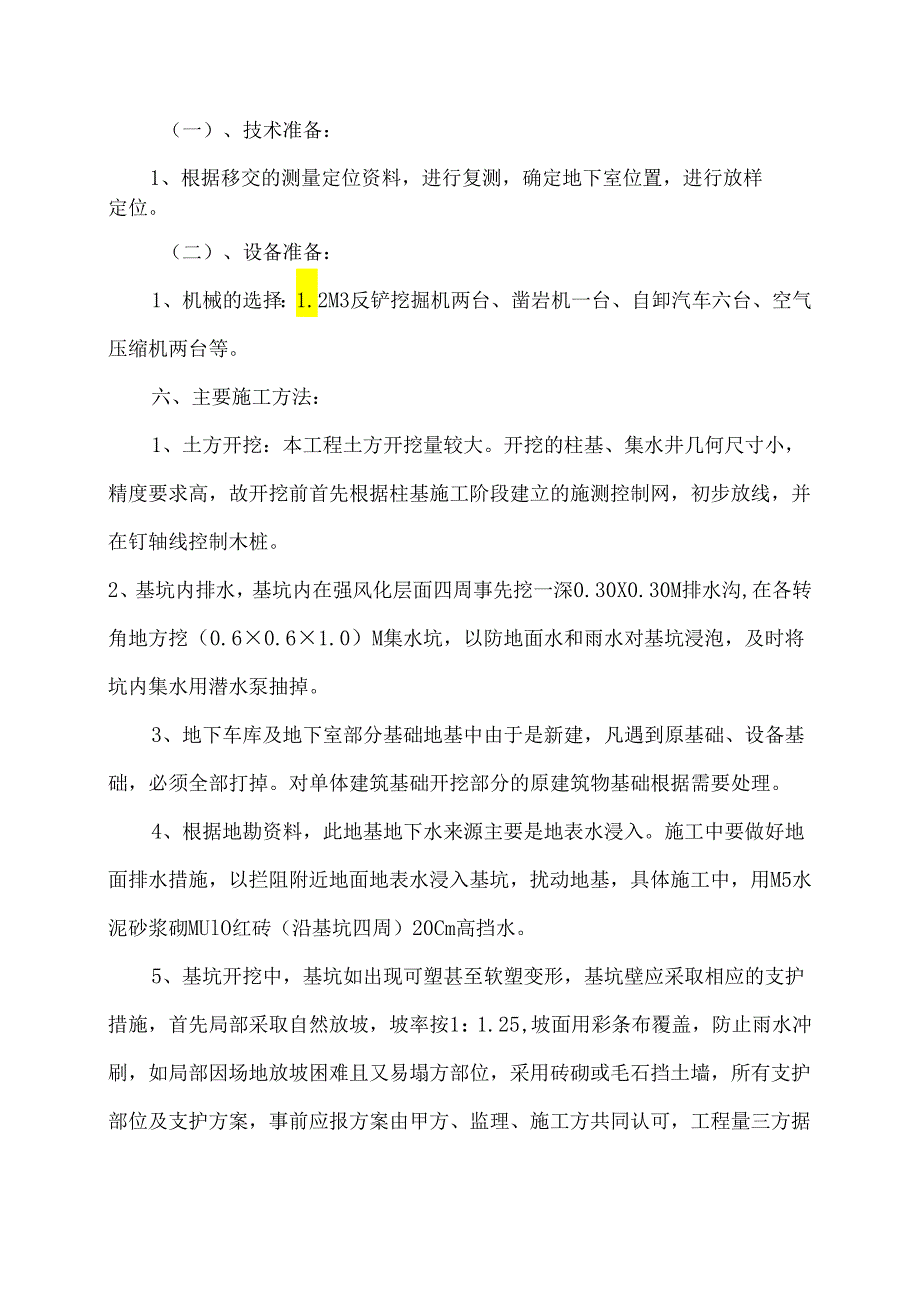

2、建立健全各项管理制度,组织先进,充足的施工机械和高素质的施工队组,为快速优质地完成本工程提供根本保证。1、工期:工程土方开挖总工期为40日历天:2、质量:土方开挖质量满足后期施工需要,不能超挖,验收必须确保合格质量等级。3、安全文明生产:本工程施工面大,现场拟成立安全、文明生产领导小组严格按国家和宜昌市有关规定进行安全管理,力争在施工期间,无重大伤亡事故,轻伤率控制在2%。以内。五、施工准备工作:(一)、技术准备:1、根据移交的测量定位资料,进行复测,确定地下室位置,进行放样定位。(二)、设备准备:1、机械的选择:1.2M3反铲挖掘机两台、凿岩机一台、自卸汽车六台、空气压缩机两台等。六、主要施

3、工方法:1、土方开挖:本工程土方开挖量较大。开挖的柱基、集水井几何尺寸小,精度要求高,故开挖前首先根据柱基施工阶段建立的施测控制网,初步放线,并在钉轴线控制木桩。2、基坑内排水,基坑内在强风化层面四周事先挖一深0.30X0.30M排水沟,在各转角地方挖(0.60.61.0)M集水坑,以防地面水和雨水对基坑浸泡,及时将坑内集水用潜水泵抽掉。3、地下车库及地下室部分基础地基中由于是新建,凡遇到原基础、设备基础,必须全部打掉。对单体建筑基础开挖部分的原建筑物基础根据需要处理。4、根据地勘资料,此地基地下水来源主要是地表水浸入。施工中要做好地面排水措施,以拦阻附近地面地表水浸入基坑,扰动地基,具体施工

4、中,用M5水泥砂浆砌MUlO红砖(沿基坑四周)20Cm高挡水。5、基坑开挖中,基坑如出现可塑甚至软塑变形,基坑壁应采取相应的支护措施,首先局部采取自然放坡,坡率按1:1.25,坡面用彩条布覆盖,防止雨水冲刷,如局部因场地放坡困难且又易塌方部位,采用砖砌或毛石挡土墙,所有支护部位及支护方案,事前应报方案由甲方、监理、施工方共同认可,工程量三方据实签字确认。6、基坑内作业人员必须配有安全设施,上下作业人员必带安全帽,施工中发现危险情况,应停止作业,及时处理。开挖施工结束后,一定要进行基坑边框尺寸的复核,保证基坑的位置和几何尺寸的正确。同时控制好基坑底标高。7、本工程基坑淤泥土层处应做好防护工作,避

5、免雨水冲刷导致塌方,边坡采用彩条不覆盖。8、施工中要做好地下水排水工作,以拦阻附近地面地表水浸入基坑,拢动地基,具体施工中,岩石部位沿基坑四周开挖一条排水沟,间距15米设置集水井集中排水。9、基坑内作业人员必须配有安全设施,上下作业人员必须带安全帽,施工中发现危险情况,应停止作业,及时处理。七、土方回填因建筑物有地下室,开挖土方大量需外运,待地面以下工程施工结束后,各栋楼及地下室和基坑边坡处回填土方需外运至现场,再回填。1、回填施工准备,反铲挖掘机,自卸汽车,蛙式打夯机,手推车,铁锹等。2、作业条件,基础工程必须经检验合格,并办完隐蔽工程手续,回填土时,基坑内不得有积水,碎强度应达到规定要求强

6、度。3、施工方法:(1)工艺流程:基坑底清理一检验土质一分层铺-夯打密实一修整、找平、验收。(2)填土前应将基坑底杂物清理干净,坑内不得积水。(3)检验回填土的质量有无杂物,粒径是否符合规定以及回填土的含水量是否在控制的范围内据地勘资料此项目回填料为粉质粘土,最佳含水量控制在(1821)%重量比。含水量过高可采用翻松,暴晒或均匀渗入干土等措施,如回填土含水量偏低,可采用预先洒水润湿等措施。(4)回填土分层铺摊,用蛙式打夯机夯实,回填土方每层夯打三至四遍。打夯应一夯压半夯。夯夯相接。行行相连,纵横交叉。八、土方施工中安全文明施工措施1、土方开挖时,基坑配合清底人员应在机械回转半径之外;2、严禁施

7、工人员在边坡下方休息,基坑上IM以内不允许堆土;3、土方开挖时,挖土应由上而下,逐层进行,严禁先挖脚或逆坡挖土;3、基坑四周应设置安全护栏,并悬挂警示牌;5、施工中应随时注意边坡的变动情况,如发现有裂纹或部分坍塌现象,应及时通知业主代表,监理工程师到现场进行技术处理,并做好必要的应急准备;6、加强和市政、环保、电力、交通、煤气、通讯、自来水以及邻近单位的联系和协调。保证土方施工中有良好的外部环境;7、基坑内积水及时排出,经过沉淀处理后排入市政下水道;8、土方外运主要干道出口,设置车辆冲洗,严禁车轮带泥上路,道路上如洒有泥土,应及时安排人员清理干净。九、应急措施及注意事项1、应急措施在基坑开挖期间,设专人检查基坑稳定,发现问题及时通报有关施工负责人员,便于及时处理。在施工中如发现局部边坡位移较大,须立即停止开挖,搞好加固工作,待稳定后继续开挖。如施工过程中发现水量过大,及时增设井点处理。2、注意事项坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。基坑边外部荷载不得大于15kpao坑边不得有常流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。3、基坑四周的安全围护采用48钢管连接做护栏,立杆打入土层中深600以上,基脚用素碎浇实,间距2000,高1200,上下用涂有黄黑色漆的钢管连接,并用密目网封闭。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
