《二次结构施工方案普通轻集料空心砌块.docx》由会员分享,可在线阅读,更多相关《二次结构施工方案普通轻集料空心砌块.docx(15页珍藏版)》请在第壹文秘上搜索。

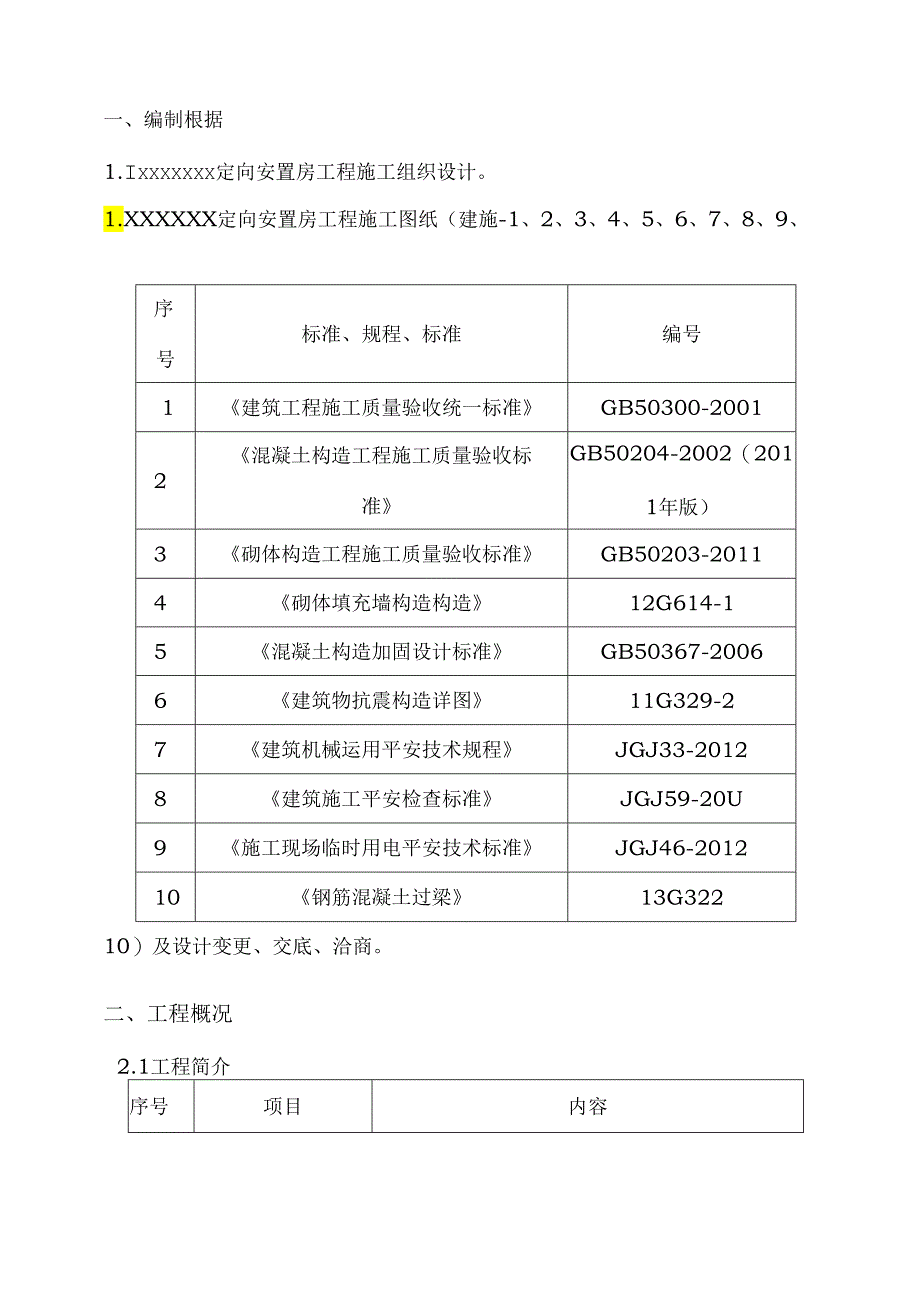

1、一、编制根据2二、工程概况2三、施工部署4四、施工打算5五、施工方法7六、砌筑要求及措施8七、检验及验收9八、质量标准及管理措施10九、成品爱护措施14十、平安技术措施14十一、文明施工管理措施15一、编制根据1.Ixxxxxxx定向安置房工程施工组织设计。1.XXXXXX定向安置房工程施工图纸(建施-1、2、3、4、5、6、7、8、9、序号标准、规程、标准编号1建筑工程施工质量验收统一标准GB50300-20012混凝土构造工程施工质量验收标准GB50204-2002(2011年版)3砌体构造工程施工质量验收标准GB50203-20114砌体填充墙构造构造12G614-15混凝土构造加固设计
2、标准GB50367-20066建筑物抗震构造详图11G329-27建筑机械运用平安技术规程JGJ33-20128建筑施工平安检查标准JGJ59-20U9施工现场临时用电平安技术标准JGJ46-201210钢筋混凝土过梁13G32210)及设计变更、交底、洽商。二、工程概况2.1工程简介序号项目内容1工程名称2工程地址3建立单位4设计单位5监理单位6质量监视单位8施工总承包单位2.2建筑设计概况序号项目内容1建筑功能首层底商,二层以上居住2建筑特点根底周边条件困难,装修工艺多,电气、暖通预留预埋量大3建筑面积总建筑面积(M321734.83地下建筑面积(M2)2180地上建筑面积(M2)1955
3、4.834建筑层数地下1层地上9层5建筑高度25.95M室内外高差(M)0.15m三、施工部署3.1 现场概况根据施工组织设计总控进度支配支配,现二次构造以根本完成,因设计变更,部分外窗尺寸有所调整,需重新植筋砌筑。具体工作量以图纸为准。3.2 施工现场支配变更部分二次构造砌筑由九层开场往下砌筑。变更部分二次构造施工所用预拌砂浆、预拌混凝土及砌块,采纳室外电梯到各层所搭设的卸料平台,再用小车运输到各部位。砂浆、预拌混凝土、砌块等材料按施工进度分批进场,以满意工程施工的须要。3.3 、劳动力支配二次构造施工采纳综合作业队进展施工的方法,做到统一指导,分工明确,穿插施工,协作亲密,劳动力支配见下表
4、:项次名称数量进场时间1瓦工10二次构造施工前5天入场2木工3二次构造施工前5天入场3钢筋工2二次构造施工前5天入场4混凝土工3二次构造施工前5天入场5植筋工2二次构造施工前10天入场四、施工打算41技术打算(1)、主体构造已施工完毕,质量合格并已通过验收。仔细熟识建筑施工图纸,根据设计图纸要求和国家现行标准及工艺规程编制施工方案并向班组进展技术交底。(2)、窗口变更部位,要弹出轴线、墙身线、芯柱位置线、程度系梁位置线、拉结筋位置线、管道预留洞位置及标高线,经复核符合设计图纸要求,并报监理验收,合格前方可进展下一道工序施工。填充墙根据两侧柔性连接,顶部钢接的原则,砌块及墙柱间留20宽缝隙,内填
5、模塑聚苯板,两端抹砂浆。砌筑不能一次到顶,最上一皮砌块距梁3050mm,可用C20细石混凝土或砂浆捻实。(4)及二次构造砌体连接处实行植筋方法连接,连接用26钢筋,上下间距600mm,砌体之间不加聚苯板,用灰齐严。(5)转角墙处应设置芯柱,上下分别锚入梁板内,窗台拉通并做成程度系梁。双窗口砌块墙中间加设贯穿芯柱一道。4.2、 机械、用具打算(1)、主要用具:隔墙砌筑用具:手推车、胶皮管、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、程度尺、小白线、瓦刀、大铲、铁锹工具袋等。主要施工机械设备需用量一览表序号名称规格单位数量1电锤TE10-14台52手枪钻IOmm把53切割机355台54铝合金刮杠2M
6、根15程度尺1200MM把16电箱380V台47电箱220V台88门型脚手架600*1200*1800套4.3、 材料打算根据施工图纸进展工程量计算,确定材料种类及各阶段材料用量,进展定货选购,及厂家签定供货合同,确保工程施工顺当进展。(1)、砌筑预拌砂浆采纳DM5.0混合砂浆。(2)、砌块一般轻集料空心砌块尺寸采纳改造前砌块,强度为MU5.0o(3)、混凝土采纳强等级为C20的商品混凝土。(4)、钢筋本工程二次构造所用钢筋主要规格:4610、12五、施工方法5.1 施工依次放窗口边线、轴线一剔凿一植筋一砌筑一修补清理质量验收。5.2 测量放线窗口变更部位,要弹出轴线、墙身线、芯柱位置线、程度
7、系梁位置线、拉结筋位置线、管道预留洞位置及标高线,经复核符合设计图纸要求5.3主要施工方法:5.3.1 植筋:芯柱配一根中12钢筋,居中放置,锚固深度10d。系梁主筋采纳310,箍筋采纳6Q2500及二次构造砌体连接处实行植筋方法连接,连接用26钢筋,上下间距460Omm,砌体之间不加聚苯板,用灰齐严。(1)钻孔:锚固钢筋时,在基材上用电锤或其它钻孔设备钻出符合要求的孔。(2)清孔:孔内粉尘用毛刷或风机反复清刷至少三遍以上。(3)注胶:将植筋胶中的A料、B料进展充分混合(100:1-100:2),放入孔内,胶量应满意钢筋插入后孔内胶体填充饱满。(4)植筋:将钢筋插入孔内(可用旋转或冲的方法),
8、在胶固化前制止扰动钢筋,以免影响锚固效果。5.3.2 窗台支模板:窗台出墙分7cm,14cm,7cm做完保温及外墙齐平。(1)模板支撑不得运用腐朽、扭裂、劈裂的材料。顶撑要垂直、底部平整坚实,并加垫木。木楔要钉牢,并用横顺拉杆和剪撑拉结坚固。(2)采纳桁架支撑应严格检查,发觉桁架严峻变形、螺栓松动等应刚好修复O(3)安装模板应按工序进展,当模板没有固定前,不得进展下一道工序作业。(4)支模时,支撑、拉杆不准连接在门窗、脚手架或有其它不稳固的物件o在混凝土浇筑过程中,要有专人检查,发觉变形、松动等现象,要刚好加固和修理。5.3.3 混凝土浇筑:(1)混凝土强度等级为C20混凝土,浇筑构造柱混凝土
9、一定要用小型插入式振动棒(直径3cm),才能保证混凝土密实。(2)浇注前必需浇水淋湿砖砌体和木模板,并封闭清扫口。芯柱及圈梁相交处必需同时浇捣。(3)振捣操作要设专人负责。浇注过程中设人对浇注柱段进展视察,以免出现漏浆、过振、中间受阻混凝土浇注不到位等现象。(4)浇捣柱混凝土时,宜用插入式振捣棒分层振实。振捣棒随振随拨,分层振捣厚度不超过300mm为宜。(5)振捣时严禁振动砖墙、钢筋,以免造成墙体松动、拉结筋脱开或钢筋骨架变位。六、技术要求及措施6.1. 砂浆运用预拌砂浆,搅拌时间不少于15分钟;6.2. 限制砂浆稠度,雨期应适当降低;6.3. 砌砖前基层清理干净,洒水潮湿,如遇施工下雨,可用
10、塑料布覆盖墙体,若砌体砂浆被雨水冲掉,可将砌体翻掉一至二层重砌;遇大风天气,应留意做好砌体的临时支护。6.4. 根据砌筑、灰缝等模数进展排块,一般砌筑程度、竖向灰缝厚度810mm(当有贯穿拉结筋时,砌筑程度灰缝厚度为1012mm)o上下皮应错缝搭砌,搭砌长度不小于60mm。排块应考虑构造柱、板带及过梁的位置,从构造柱开场排程度块,不符合模数时,用辅块调整或切割整砖;竖向排块留意洞口标高,不符合模数时,不符合模数时,用辅块调整。6.5. 植筋锚入构造内长度为IOd,且不小于100mm,植筋胶分布匀称使钢筋及混凝土构造充分连接。七、检验及验收7.1 须要进展检验和试验的工程钢筋、一般轻集料空心砌块
11、、砌筑砂浆、混凝土、钢筋植筋拉拔试验、植筋胶。7.2 各分项检验和试验支配:7.2.1 一般轻集料空心砌块(MU3.5):每100oo块为一个验收批,缺乏100OO块按一批计算;每批从尺寸偏向和外观质量检验合格的砌块中随机抽取抗压强度试样一组,共5块。7.2.2 DM50混合砂浆:同强度等级每40Ot为一验收批,缺乏40Ot也按一批计。每批从20个以上不同部位取等量样品,总质量不少于15kg,分成2份,一份送检,一份备用。7.2.3 混凝土:二次构造混凝土每层分别为一个取样单位。7.2.4 钢筋:同一厂别、同一炉号、同一规格、同一交货状态,每60t为一验收批,缺乏60t也按一批计。7.2.5
12、植筋拉拔试验:构造柱、过梁、抱框、板带钢筋实行植筋的需按标准要求进展拉拔试验。检验方法:同规格、同型号、根本一样部位的植筋组成一个检验批。抽取数量按每批植筋总数的l%o计算,且不少于3根。八、质量标准及管理措施8.1 砌筑工程8.1.1 主控工程:砌块和砌筑砂浆的强度等级应符合设计要求。检验方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告。8.1.2 允许偏向工程项次工程允许偏向(mm)检验方法1轴线位移10尺量检查2每层垂直度5用2m托线板或吊线、尺检查3外表平整度52m靠尺和楔形塞尺4门窗洞口高、宽(后塞口)5用尺检查5外墙上、下窗口偏移10用经纬仪或吊线检查8.1.3填充
13、墙砌体的砂浆饱满度及检验方法应符合下表的规定。灰缝饱满度及要求检验方法程度80%采纳百格网检查块材底面或侧面砂浆的粘结痕迹面积垂直80%8.1.4 填充墙砌筑时,应错缝搭砌,搭砌长度不应小于90mm。抽检数量:每检验批抽查不应少于5处。抽查方法:视察检查8.1.5 填充墙砌体的灰缝厚度和宽度应正确,砌体灰缝应为8-IOmm(当有贯穿拉结筋时,砌筑程度灰缝厚度为1012mm)。抽检数量:每检验批抽查不应少于5处。抽查方法:程度灰缝厚度用尺量5皮砌块的高度折算;竖向灰缝宽度用尺量2m砌体长度折算。8.2 模板8.2.1 模板加固必需严格按方案设计要求施工。8.2.2 模板制作检验方法及标准工程板面平整度几何尺寸对角线差螺栓孔位置板面高度板面翅曲阴阳角方正阴阳角平直允-2+许+2mm3m1.53m2/1002m2偏mmmmmm0m向测量2m靠尺钢钢尺钢尺钢尺对角拉检测拉线工尺线尺检查具8.2.3安装允许偏向和检查方法项次项目允许偏向(mm)检查方法1轴线位移柱、梁3尺量2底模上外表标高3水准仪或拉线尺量3截面模内尺寸柱、墙、梁3尺量4层高垂直度层高不大于5m3经纬仪或吊线、尺量5外表平整度2靠尺、塞尺6阴阳角方正2
