二次配管技术交底.docx

上传人:p** 文档编号:1016004 上传时间:2024-06-15 格式:DOCX 页数:5 大小:14.31KB
下载 相关 举报
二次配管技术交底.docx_第1页
第1页 / 共5页
二次配管技术交底.docx_第2页
第2页 / 共5页
二次配管技术交底.docx_第3页
第3页 / 共5页
二次配管技术交底.docx_第4页
第4页 / 共5页
二次配管技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《二次配管技术交底.docx》由会员分享,可在线阅读,更多相关《二次配管技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

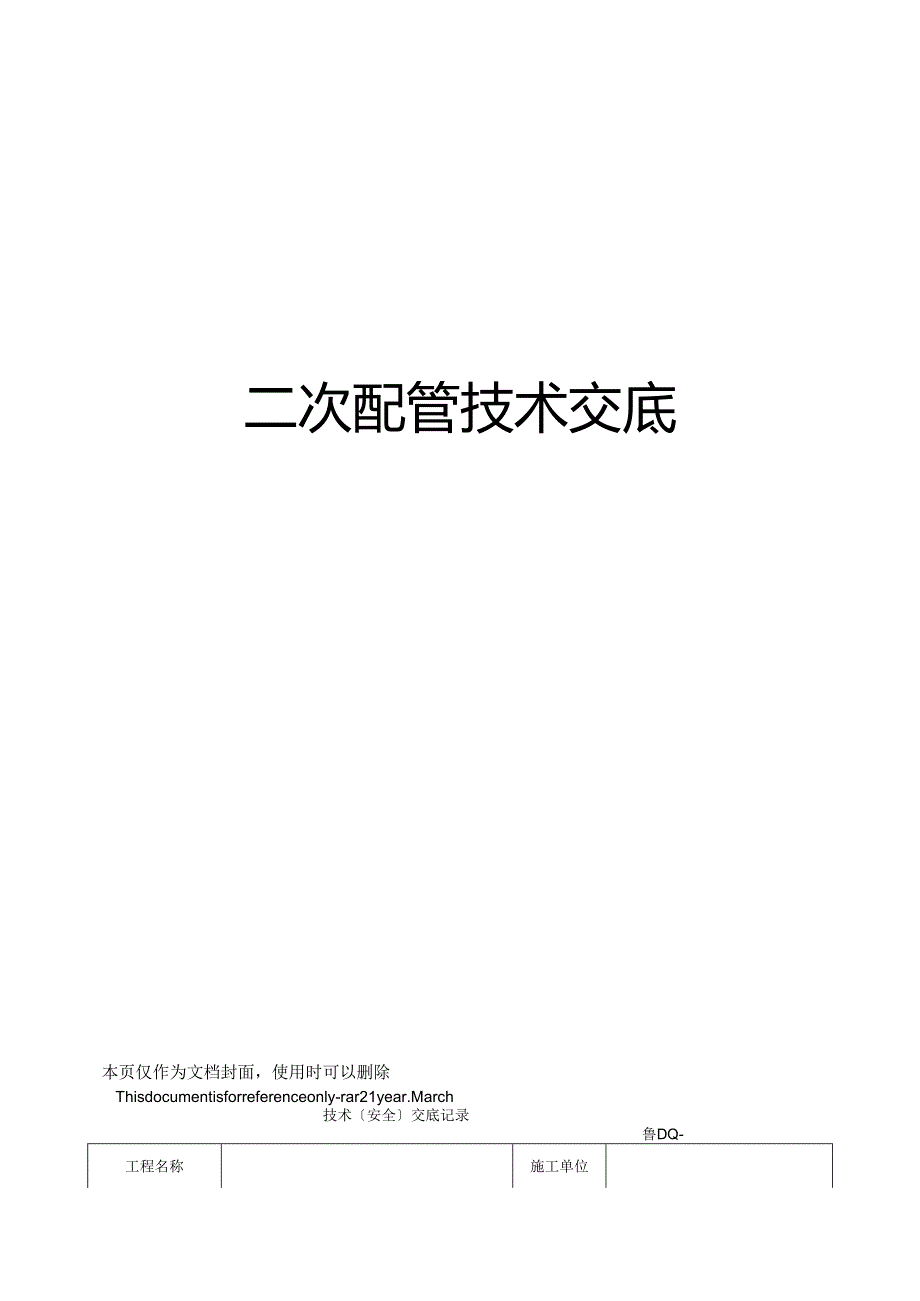

1、二次配管技术交底本页仅作为文档封面,使用时可以删除Thisdocumentisforreferenceonly-rar21year.March技术安全交底记录鲁DQ-工程名称施工单位分项工程名称二次配管技术交底交底日期交底依据:建筑工程施工质量验收统一标准GB50300-2023建筑电气工程施工质量验收标准GB50303-2023施工现场临时用电安全技术标准JGJ46-2023建筑施工安全检查标准JGJ59-2023建筑施工高处作业安全技术规程JGJ80-2023交底内容:1、施工预备材料要求:紧定式镀锌电线管材质必需符合要求。进场材料必需有产品合格证;外观检查,管材内外壁光滑,无凸棱凹陷、破

2、损等缺陷;用卡尺测量内外径必需符合国家标准,管壁厚度均匀全都,壁厚不低于15mm;各种附件接线盒、管接头、盒接头,同时应有出厂合格证、生产许可证和认证证书复印件。作业条件:填充墙墙体已砌筑完成,墙体上部己塞缝三天以上,标高掌握线己确定。主要机具:铅笔、钢卷尺、墨斗、开槽机、电锤、铁锤、扁塞、钢锯、锯条、半圆锲、弯管器、割管器、工具袋、灰铲、灰桶、水准仪、电工常用工具等。2、施工工艺:工艺流程:11.一I.11.-U预留孔洞口弹线定位A管路开槽一:箱、盒固l管路敷设线槽抹灰及箱体封堵(1)孔洞预留:绘制箱体预留洞图纸交予土建专业协作预留工作。在施工中,必需安排人员现场跟踪,觉察问题准时与专业工程

3、师及土建队伍沟通。(2)弹线定位:依据图纸坐标、标高及现场需要,依据土建给出的一米线基准点,利用水准仪、小线和水平尺、钢卷尺测量出开槽的管路与箱、盒的位置,利用墨线或者石笔,弹出管路与箱、盒的位置。(3)管路及盒、箱开槽:沿放线位置进展开槽,并准时清理开槽产生的垃圾。(4)配电箱、盒安装固定依据土建抹灰厚度,确定线盒和箱体的出墙高度,然后利用砂浆、砖块固定箱、盒。(5)管路敷设:将混凝土板面内预留的管头利用弯管器调整垂直于板面,依据箱、盒位置确定需要连接收道的长度,利用锯条或钢锯下料,利用直接和锁母将管道与预埋管头和箱盒连接,用铁钉等固定在管槽内。(6)槽、孔洞恢复:将槽、孔洞内的杂物清理完毕

4、后,用水冲洗,再利用灰铲、灰桶等工具,沿管槽、孔洞填补MIo砂浆,边填补边振捣,直至填满为止,然后浇水养护。3、质量要求:(1)孔洞预留留意留洞尺寸,必需符合有关标准和设计图中关于间距的要求;严禁遗漏和错留,在核对间距、尺寸和位置无误;(2)弹线定位依据图纸及标准要求,弹线定位应准确、无误,线迹清楚;弹线定位完成后必需报项目部验收前方能进展开槽施工。(3)管路及盒、箱开槽:单根管开槽的宽度为管直径的倍。当有多跟管同时进一个盒或者箱时,假设多根管排列比较稀疏要进展单独开槽;假设管排列较严密时,统一开宽槽,槽深不宜过深,能满足保护层厚度大于15mm即可。开槽推举使用开槽机进展施工,不使用开槽机的部

5、位必需先用切割机切割后再用电锤、铁锤、扁签等开槽、修洞,严禁随便剔槽;遇有须切断钢筋得位置,必需预先征得工程部的同意及实行必要的补救措施:严禁开水平位移超过三十公分的横槽。(4)箱、盒安装固定箱体安装固定,应符合图纸设计相应的标高和坐标及标准要求,并固定结实。户内配电箱箱体外表凸出完成墙面10mm;接线盒安装,户内一般房间线盒出墙面10mm,(可适当调整,不应超过Iomm)厨房、卫生间、阳台出墙面20mm,主楼公共区域、地下室及电井、管井内线盒与墙面平齐即可。临时按此考虑,假设有变动,另行通知;箱、盒的安装标高必需按图施工,相邻同一标高底盒安装高差小于1亳米,同一场所一样标高底盒高差小于5毫米

6、;箱、盒安装不应有歪斜、出墙不平坦等现象。(5)管路敷设:敷设管路时,应尽量削减弯曲,管子最小弯曲半径应26D,弯扁度W(D为管外径);管路连接严密,管口光滑,必需用小挫等将管口毛刺清理干净,将拧断螺丝拧断;管进入盒、箱应与盒、箱里口平齐,一管一孔,进入盒、箱处顺直,用盒接与盒、箱连接,制止管子直接插入盒、箱内,并且不允许开长孔。(6)槽、孔洞恢复:填补砂浆前应先将槽、孔洞进展清洗,洒水,保持湿度;必需使用MlO抹灰砂浆,制止使用砌筑砂浆填补线槽、箱体;配管完成后须报验前方能进展线槽修补,线槽修补应安排专业抹灰人员完成,必需分两次抹灰,第一次抹灰低于墙面,其次次抹灰高于墙面2-3mm,宽与线槽

7、5mm,外表刮毛,可参照现场样板展现区做法;箱体修补应承受灌浆的做法,箱体及线盒不应有空鼓,线槽不得有空鼓裂缝。4、成品保护:剔槽开洞时,不要用力过猛,以免造成墙面四周裂开,洞口不宜剔得过大、过宽,不要造成土建构造缺陷;管路敷设完后应马上进展保护,应有防砸、防错位、防堵塞的措施;在主体验收之前严禁在混凝土墙上剔凿开槽,不通的管线暂不处理,单独记录,严禁在主体验收之前在砌体墙上向地面甩弯头以及进展其它影响主体验收的施工,制止在混凝土上乱写乱画和做其它标记;箱、盒安装及配管工序完成后,准时将管口用管堵封堵,再用泡沫或盖板将箱、盒口封堵。5、应留意的问题管路有外露或保护层缺乏15mm:剔槽时要保证深

8、度,下管后准时固定,再用水泥砂浆保护;稳注或预埋的盒、箱有歪斜、坐标不准、灰浆不饱满等:稳注盒、箱时要找准位置,先注入适量的水泥砂浆再用线坠找正,然后用水泥砂浆将盒、箱四周缝隙填实;管路煨弯处的凹扁度过大及弯曲半径不满足要求:煨弯应按要求操作,并准时固定和保护;管路堵塞:朝上的管口简洁掉进杂物或浇注混凝土时灰浆流入,因此,应准时将管口封堵好。其他工种作业时,应留意不要损伤敷设完的管路,以免管路堵塞;隐蔽管道的疏通、穿引线时一次性带3根不小于图纸设计规格的铜线,确保排解管道堵塞或局部憋管的隐患;必需实行样板引路,暂定在E1#楼1层西单元做施工样板,之后再进展大面积的施工。(可依据现场状况做调整)

9、;冬季施工应实行必要的措施,如在砂浆内添加防冻剂等。6、安全文明施工及环境保护进场人员必需经我工程安全部安全教育前方可进场施工;施工作业人员,在现场作业时应安装要求配电安全帽系好帽带(开槽人员应佩戴防护眼镜和防尘面罩),并且衣着整齐,严禁裸背漏肩,严禁穿拖鞋,高跟鞋等,严禁在现场吸烟;现场所用配电箱必需符合济南市质安站的要求,严禁电缆拖地;所使用得机具,留意接地保护,做到“一机,一闸,一漏,一防护”;当机具不使用时应准时关闭电源,严禁使用无接地,无开关的机具;做业人员在施工作业过程中,应留意对自身的保护,制止三心两意,避开因精神不集中,导致对自身的损害;临边作业应佩戴安全带;现场所使用的梯子、架体应满足相应的安全要求;施工作业完毕后,应准时整理工具,清理现场,确保做到“工完场清,决不留“一管、一盒、一接头等”,当天施工产生的开槽或者抹灰垃圾当天清理,并运送到工程部指定的地点;对管槽、孔洞填补砂浆时应避开对周边墙体的污染,砂浆制止在混凝土面上直接搅拌,应采专用灰斗,砂浆的使用应有打算、有目标,严禁消灭铺张和留在施工现场污染环境的状况。工程专业技术负责人:交底人:承受人:山东省建设工程质量监视总站监制

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
