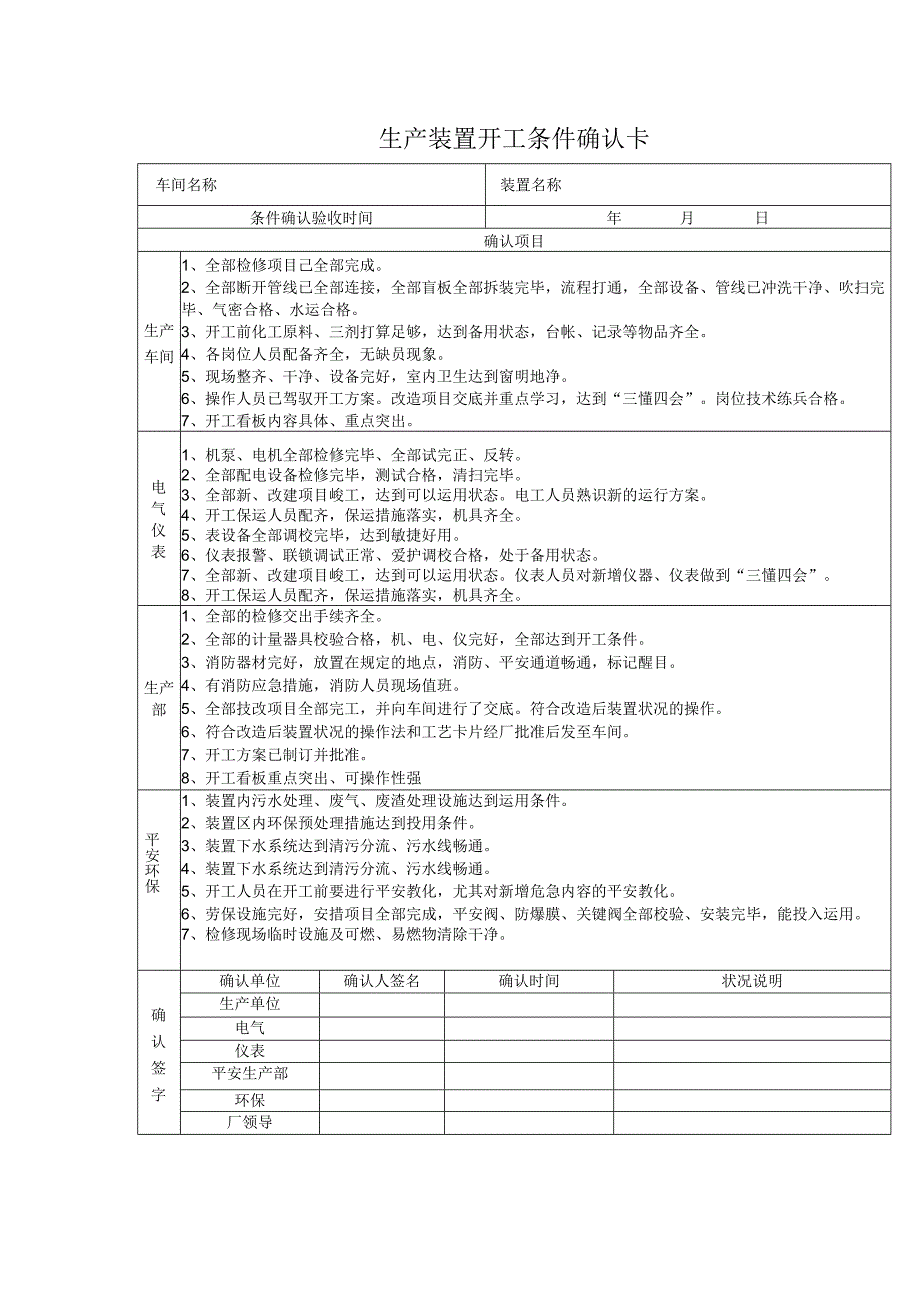

1、生产装置开工条件确认卡车间名称装置名称条件确认验收时间年月日确认项目生产车间1、全部检修项目己全部完成。2、全部断开管线已全部连接,全部盲板全部拆装完毕,流程打通,全部设备、管线已冲洗干净、吹扫完毕、气密合格、水运合格。3、开工前化工原料、三剂打算足够,达到备用状态,台帐、记录等物品齐全。4、各岗位人员配备齐全,无缺员现象。5、现场整齐、干净、设备完好,室内卫生达到窗明地净。6、操作人员已驾驭开工方案。改造项目交底并重点学习,达到“三懂四会”。岗位技术练兵合格。7、开工看板内容具体、重点突出。电气仪表1、机泵、电机全部检修完毕、全部试完正、反转。2、全部配电设备检修完毕,测试合格,清扫完毕。3
2、、全部新、改建项目峻工,达到可以运用状态。电工人员熟识新的运行方案。4、开工保运人员配齐,保运措施落实,机具齐全。5、表设备全部调校完毕,达到敏捷好用。6、仪表报警、联锁调试正常、爱护调校合格,处于备用状态。7、全部新、改建项目峻工,达到可以运用状态。仪表人员对新增仪器、仪表做到“三懂四会”。8、开工保运人员配齐,保运措施落实,机具齐全。生产部1、全部的检修交出手续齐全。2、全部的计量器具校验合格,机、电、仪完好,全部达到开工条件。3、消防器材完好,放置在规定的地点,消防、平安通道畅通,标记醒目。4、有消防应急措施,消防人员现场值班。5、全部技改项目全部完工,并向车间进行了交底。符合改造后装置状况的操作。6、符合改造后装置状况的操作法和工艺卡片经厂批准后发至车间。7、开工方案已制订并批准。8、开工看板重点突出、可操作性强平安环保1、装置内污水处理、废气、废渣处理设施达到运用条件。2、装置区内环保预处理措施达到投用条件。3、装置下水系统达到清污分流、污水线畅通。4、装置下水系统达到清污分流、污水线畅通。5、开工人员在开工前要进行平安教化,尤其对新增危急内容的平安教化。6、劳保设施完好,安措项目全部完成,平安阀、防爆膜、关键阀全部校验、安装完毕,能投入运用。7、检修现场临时设施及可燃、易燃物清除干净。确认签字确认单位确认人签名确认时间状况说明生产单位电气仪表平安生产部环保厂领导
