《探放水工岗位作业流程标准.docx》由会员分享,可在线阅读,更多相关《探放水工岗位作业流程标准.docx(6页珍藏版)》请在第壹文秘上搜索。

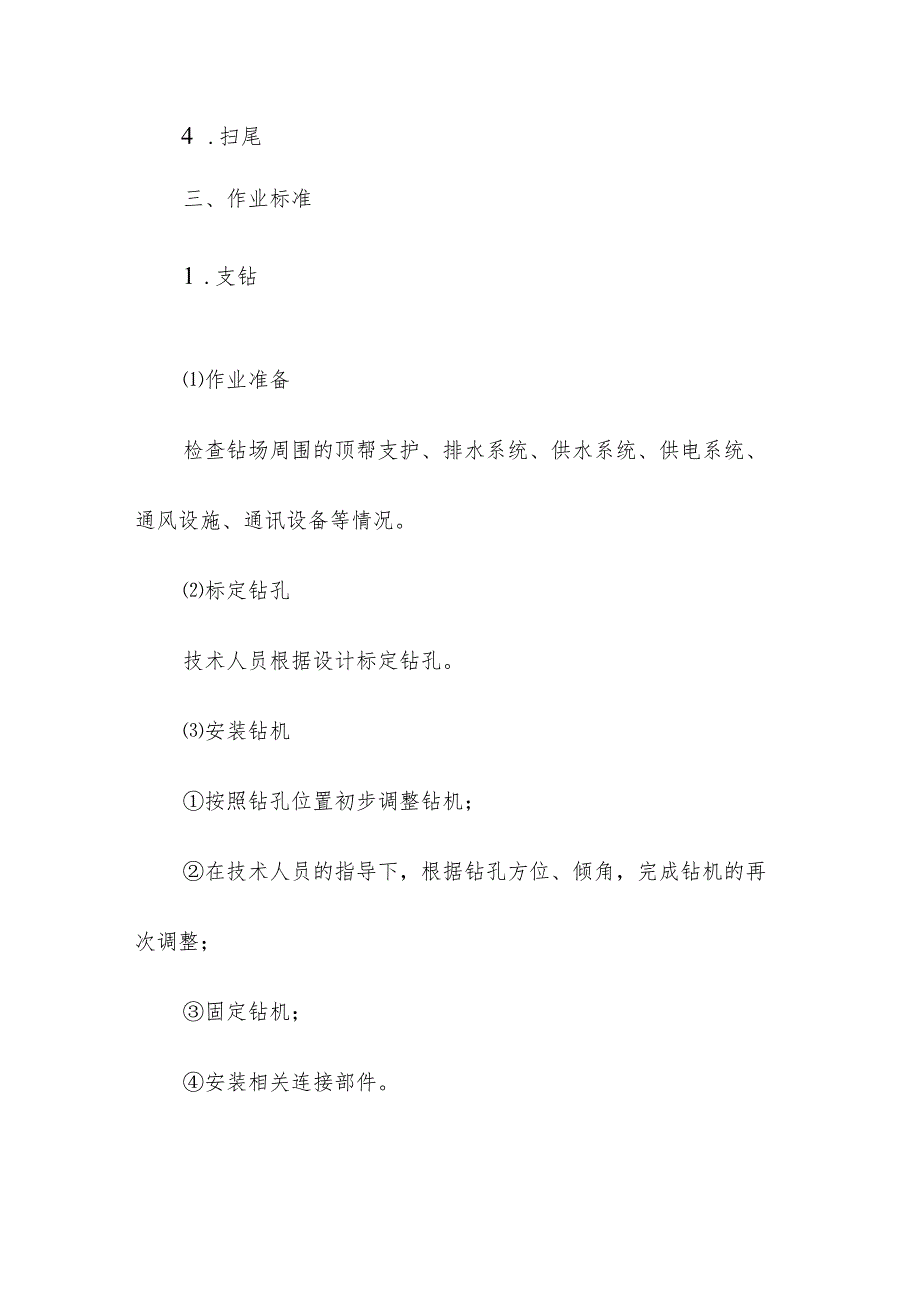

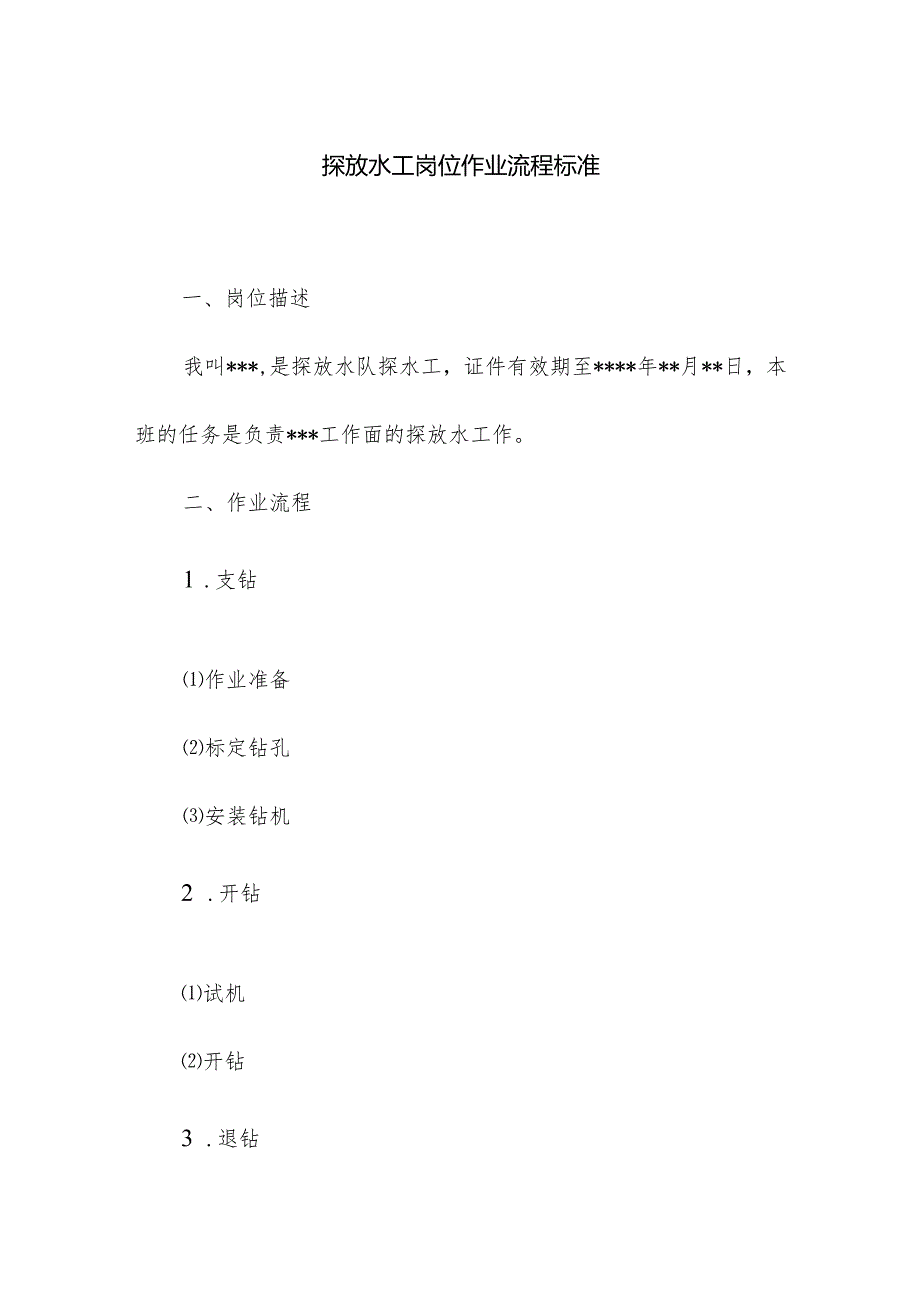

1、探放水工岗位作业流程标准一、岗位描述我叫*,是探放水队探水工,证件有效期至*年*月*日,本班的任务是负责*工作面的探放水工作。二、作业流程1 .支钻作业准备标定钻孔安装钻机2 .开钻试机开钻3 .退钻4 .扫尾三、作业标准1 .支钻作业准备检查钻场周围的顶帮支护、排水系统、供水系统、供电系统、通风设施、通讯设备等情况。标定钻孔技术人员根据设计标定钻孔。安装钻机按照钻孔位置初步调整钻机;在技术人员的指导下,根据钻孔方位、倾角,完成钻机的再次调整;固定钻机;安装相关连接部件。2 .开钻试机将所有操作手柄打至零位;接通电源,对钻机液压系统进行检查,确保完好;依次对夹持器、卡盘、进退、旋转进行试机,空

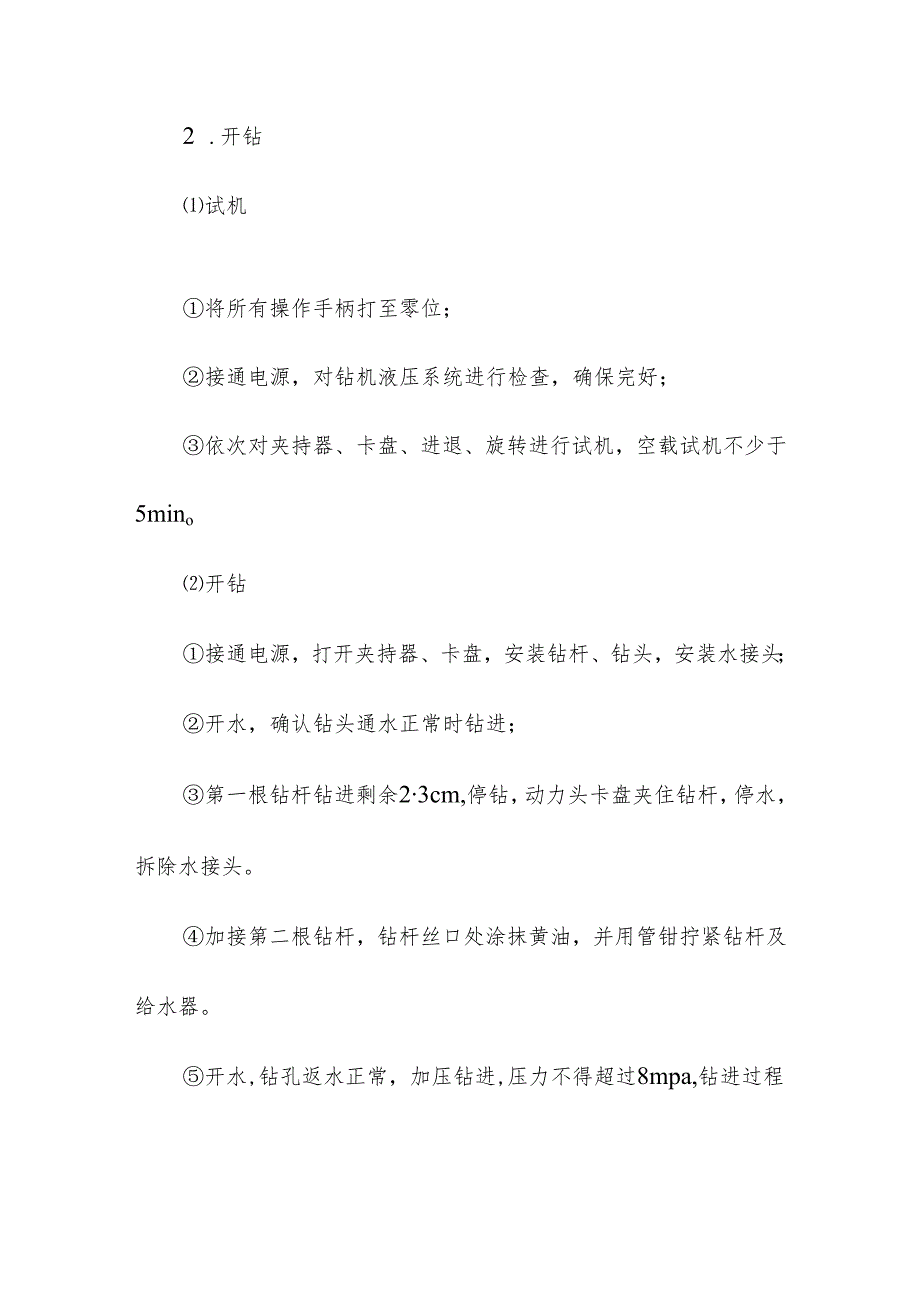

2、载试机不少于5mino开钻接通电源,打开夹持器、卡盘,安装钻杆、钻头,安装水接头;开水,确认钻头通水正常时钻进;第一根钻杆钻进剩余23cm,停钻,动力头卡盘夹住钻杆,停水,拆除水接头。加接第二根钻杆,钻杆丝口处涂抹黄油,并用管钳拧紧钻杆及给水器。开水,钻孔返水正常,加压钻进,压力不得超过8mpa,钻进过程中根据岩粉判断岩性。依次安装钻杆至设计位置。3.退钻钻探至设计位置,待钻孔返出清水后方可退钻,停水。拆除水接头,钻机正转后退,前一根钻杆退至夹持器位置,夹持器、卡盘中间露出钻杆连接部位,停钻;夹持器夹紧钻杆,卡盘反转后退,松开卡盘,拆除第一根钻杆;依次拆除剩余钻杆;停机闭锁。4.扫尾收集整理好
3、钻探原始记录本、单孔验收单等原始资料;所有液压油缸的活塞杆都应缩回缸内,不能缩回的活塞杆应用油纸包好,以防划伤;卸开的油管接口处必须用堵头堵住,严防污物进入管内。并将油管经盘扎或捆绑后装入箱内;将清点后的钻机零部件、工具及配套设备等装箱,不能装箱的大件也应捆扎好。四、岗位风险1、顶板煤壁危岩、失效支护2、带电设备3、煤尘、瓦斯及其它有毒有害气体4、管路、设施5、钻机、钻具6、误操作五、应知应会1、本次钻探采用钻机型号为*,最大钻探深度*,钻杆直径*,钻杆长度*,本次作业共设计钻孔*个,目前正在施工第*个,钻孔设计深度*。2、接近积水区钻探时,必须根据编制的探放水设计及安全措施规定的方位、倾角、孔深进行施工,未经技术人员同意不得擅自改动。3、下置孔口管时,套管要安置在较完整的岩层中,套管下置深度、固结方法及耐压试验,必须符合单项设计要求。4、钻进中如遇突然停水,必须立即停钻,防止钻头堵塞或卡钻。5、钻进时,发现煤岩松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异状时,必须立即停止钻进,但不得拔出钻杆。6、钻透老空后,如孔内无水流出,经瓦斯员检查有有害气体涌出时,必须立即停止钻进。
