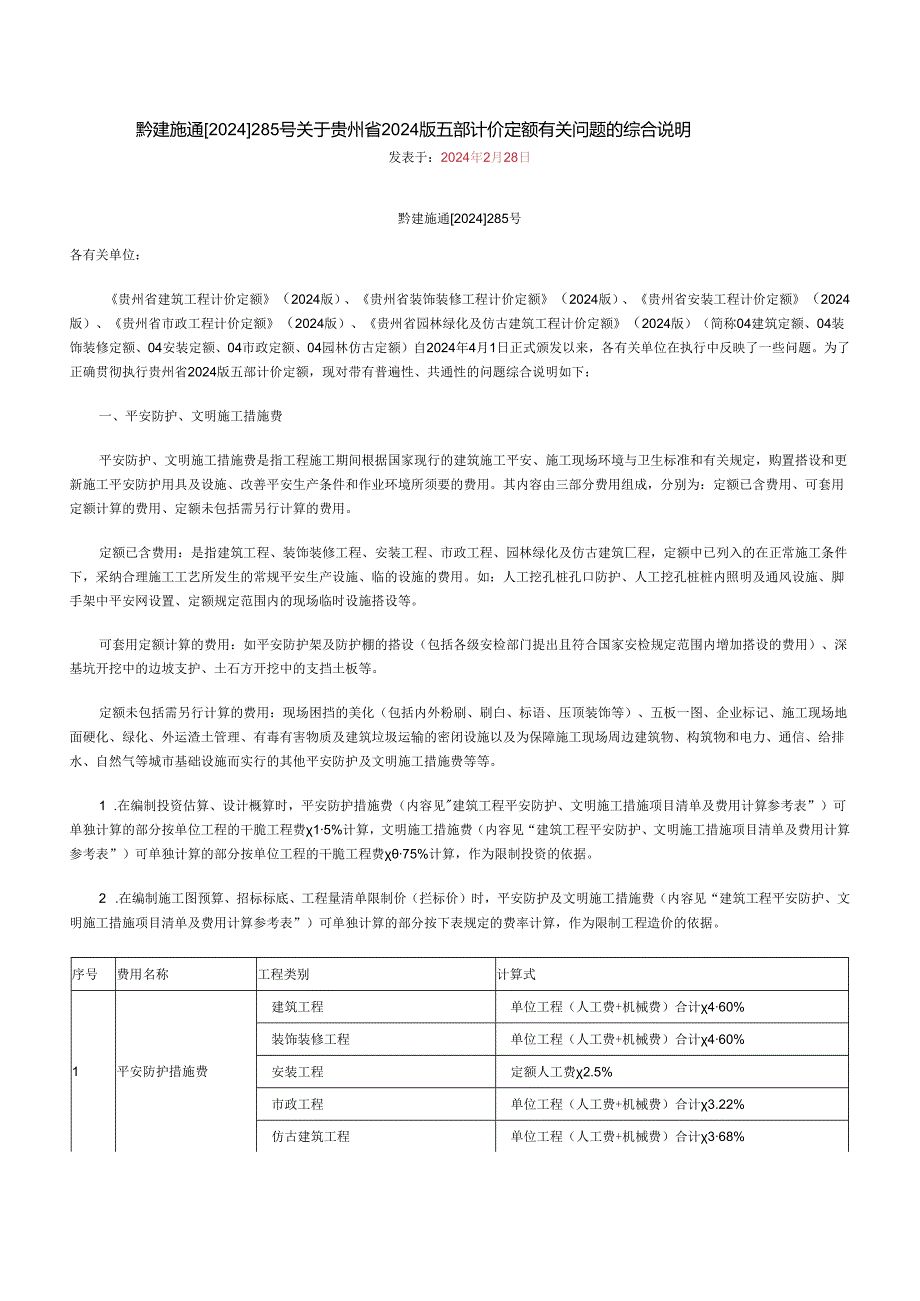

《贵州省2024版五部计价定额有关问题的综合解释(黔建施通[2024]285号-)-secret.docx》由会员分享,可在线阅读,更多相关《贵州省2024版五部计价定额有关问题的综合解释(黔建施通[2024]285号-)-secret.docx(7页珍藏版)》请在第壹文秘上搜索。
1、黔建施通2024285号关于贵州省2024版五部计价定额有关问题的综合说明发表于:2024年2月28日黔建施通2024285号各有关单位:贵州省建筑工程计价定额(2024版)、贵州省装饰装修工程计价定额(2024版)、贵州省安装工程计价定额(2024版)、贵州省市政工程计价定额(2024版)、贵州省园林绿化及仿古建筑工程计价定额(2024版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2024年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。为了正确贯彻执行贵州省2024版五部计价定额,现对带有普遍性、共通性的问题综合说明如下:一、平安防护、文
2、明施工措施费平安防护、文明施工措施费是指工程施工期间根据国家现行的建筑施工平安、施工现场环境与卫生标准和有关规定,购置搭设和更新施工平安防护用具及设施、改善平安生产条件和作业环境所须要的费用。其内容由三部分费用组成,分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑匚程,定额中已列入的在正常施工条件下,采纳合理施工工艺所发生的常规平安生产设施、临的设施的费用。如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中平安网设置、定额规定范围内的现场临时设施搭设等。可套用定额计算的费用:如平
3、安防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。定额未包括需另行计算的费用:现场困挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标记、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、自然气等城市基础设施而实行的其他平安防护及文明施工措施费等等。1 .在编制投资估算、设计概算时,平安防护措施费(内容见建筑工程平安防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的干脆工程费15%计算,文
4、明施工措施费(内容见“建筑工程平安防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的干脆工程费75%计算,作为限制投资的依据。2 .在编制施工图预算、招标标底、工程量清单限制价(拦标价)时,平安防护及文明施工措施费(内容见“建筑工程平安防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按下表规定的费率计算,作为限制工程造价的依据。序号费用名称工程类别计算式1平安防护措施费建筑工程单位工程(人工费+机械费)合计460%装饰装修工程单位工程(人工费+机械费)合计460%安装工程定额人工费2.5%市政工程单位工程(人工费+机械费)合计3.22%仿古建筑工程单位工程
5、(人工费+机械费)合计368%2文明施工措施费建筑工程单位工程(人工费+机械费)合计230%装饰装修工程单位工程(人工费+机械费)合计230%安装工程定额人工费1.50%市政工程单位工程(人工费+机械费)合计X1.84%园林绿化及仿古建筑工程单位工程(人工费+机械费)合计1.84%市政工程中的给水、给排水机械设备安装、燃气及集中供热、路灯工程执行安装工程的标准。3 .工程实施阶段,原则上应按批准的施工组织设计所列项目实际验收的工程量并参考建筑工程平安防护、文明施工措施项目清单及费用计算参考表”计算。平安防护架的搭设,如施工组织设计未明确,经安检部门提出要求,且符合国家安检规定范围内搭设的平安防

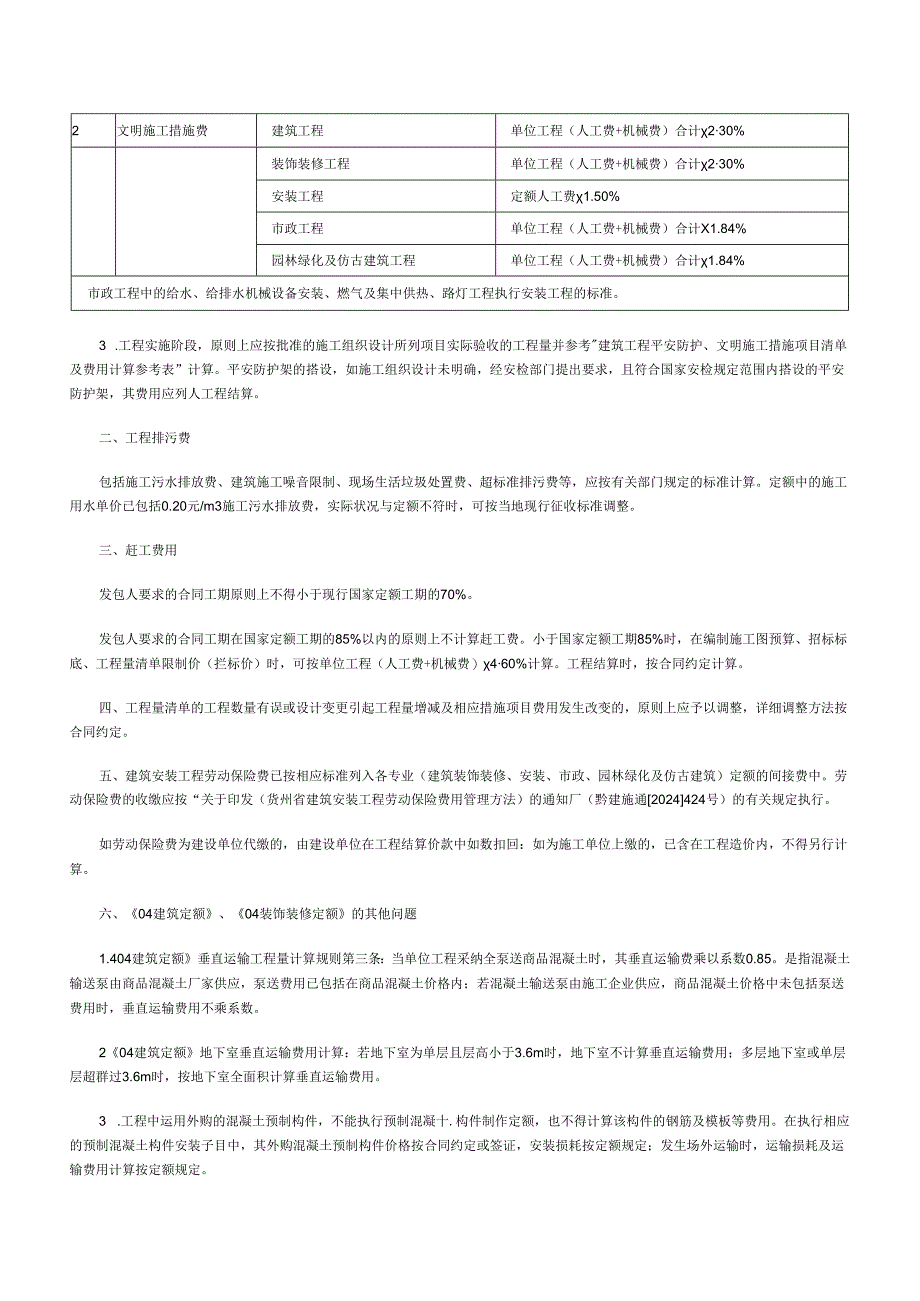

6、护架,其费用应列人工程结算。二、工程排污费包括施工污水排放费、建筑施工噪音限制、现场生活垃圾处置费、超标准排污费等,应按有关部门规定的标准计算。定额中的施工用水单价已包括0.20元/m3施工污水排放费,实际状况与定额不符时,可按当地现行征收标准调整。三、赶工费用发包人要求的合同工期原则上不得小于现行国家定额工期的70%。发包人要求的合同工期在国家定额工期的85%以内的原则上不计算赶工费。小于国家定额工期85%时,在编制施工图预算、招标标底、工程量清单限制价(拦标价)时,可按单位工程(人工费+机械费)460%计算。工程结算时,按合同约定计算。四、工程量清单的工程数量有误或设计变更引起工程量增减及
7、相应措施项目费用发生改变的,原则上应予以调整,详细调整方法按合同约定。五、建筑安装工程劳动保险费已按相应标准列入各专业(建筑装饰装修、安装、市政、园林绿化及仿古建筑)定额的间接费中。劳动保险费的收缴应按“关于印发(货州省建筑安装工程劳动保险费用管理方法)的通知厂(黔建施通2024424号)的有关规定执行。如劳动保险费为建设单位代缴的,由建设单位在工程结算价款中如数扣回:如为施工单位上缴的,已含在工程造价内,不得另行计算。六、04建筑定额、04装饰装修定额的其他问题1.404建筑定额垂直运输工程量计算规则第三条:当单位工程采纳全泵送商品混凝土时,其垂直运输费乘以系数0.85。是指混凝土输送泵由商
8、品混凝土厂家供应,泵送费用已包括在商品混凝土价格内;若混凝土输送泵由施工企业供应,商品混凝土价格中未包括泵送费用时,垂直运输费用不乘系数。204建筑定额地下室垂直运输费用计算:若地下室为单层且层高小于3.6m时,地下室不计算垂直运输费用;多层地下室或单层层超群过3.6m时,按地下室全面积计算垂直运输费用。3 .工程中运用外购的混凝土预制构件,不能执行预制混凝十.构件制作定额,也不得计算该构件的钢筋及模板等费用。在执行相应的预制混凝土构件安装子目中,其外购混凝土预制构件价格按合同约定或签证,安装损耗按定额规定;发生场外运输时,运输损耗及运输费用计算按定额规定。4 .现浇钢筋混凝土柱、梁、板、墙支

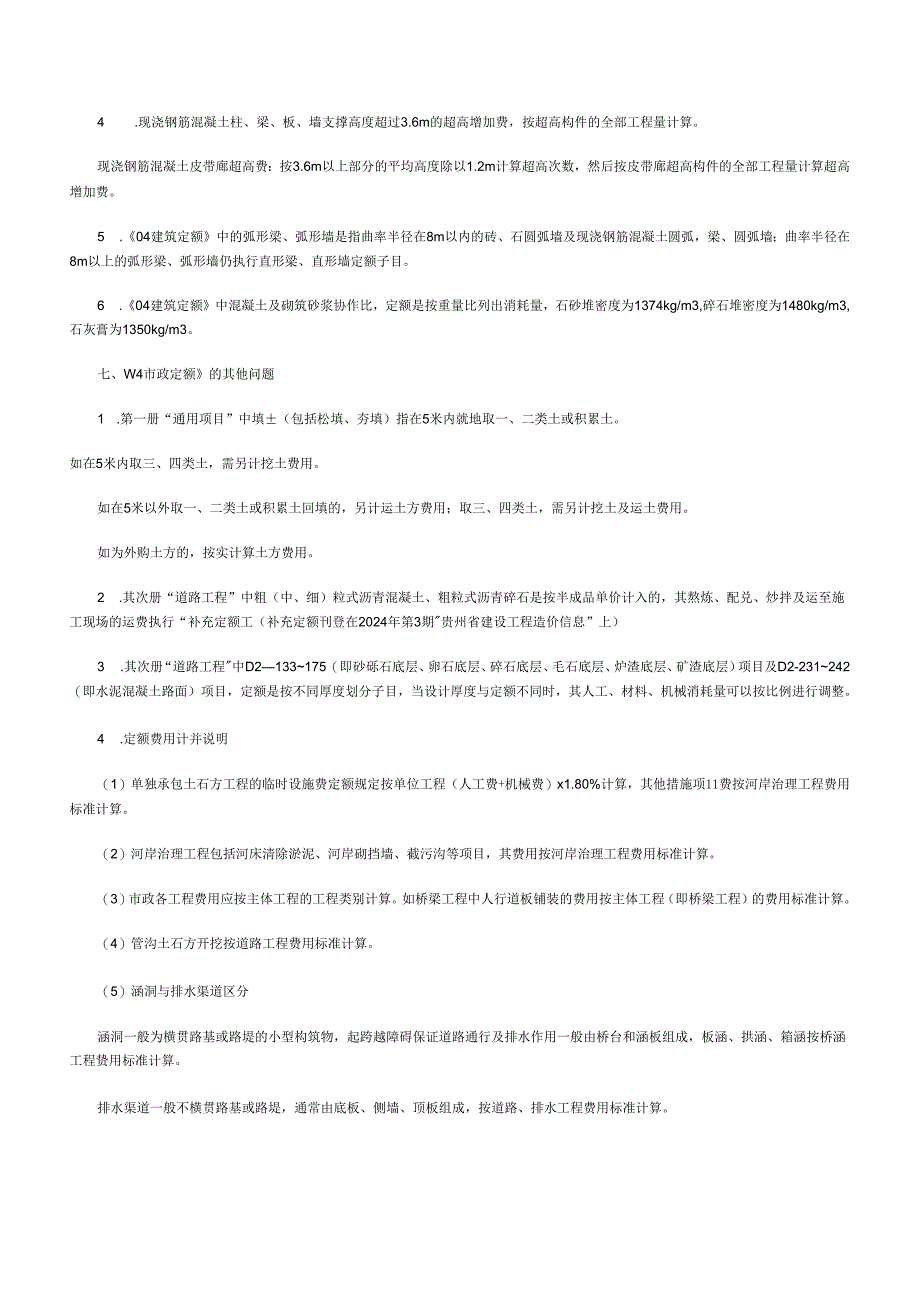

9、撑高度超过3.6m的超高增加费,按超高构件的全部工程量计算。现浇钢筋混凝土皮带廊超高费:按3.6m以上部分的平均高度除以1.2m计算超高次数,然后按皮带廊超高构件的全部工程量计算超高增加费。5 .04建筑定额中的弧形梁、弧形墙是指曲率半径在8m以内的砖、石圆弧墙及现浇钢筋混凝土圆弧,梁、圆弧墙;曲率半径在8m以上的弧形梁、弧形墙仍执行直形梁、直形墙定额子目。6 .04建筑定额中混凝土及砌筑砂浆协作比,定额是按重量比列出消耗量,石砂堆密度为1374kg/m3,碎石堆密度为1480kg/m3,石灰膏为1350kg/m3。七、W4市政定额的其他问题1 .第一册“通用项目”中填(包括松填、夯填)指在5
10、米内就地取一、二类土或积累土。如在5米内取三、四类土,需另计挖土费用。如在5米以外取一、二类土或积累土回填的,另计运土方费用;取三、四类土,需另计挖土及运土费用。如为外购土方的,按实计算土方费用。2 .其次册“道路工程”中粗(中、细)粒式沥青混凝土、粗粒式沥青碎石是按半成品单价计入的,其熬炼、配兑、炒拌及运至施工现场的运费执行“补充定额工(补充定额刊登在2024年第3期贵州省建设工程造价信息”上)3 .其次册“道路工程中D2133175(即砂砾石底层、卵石底层、碎石底层、毛石底层、炉渣底层、矿渣底层)项目及D2-231242(即水泥混凝土路面)项目,定额是按不同厚度划分子目,当设计厚度与定额不
11、同时,其人工、材料、机械消耗量可以按比例进行调整。4 .定额费用计并说明(1)单独承包土石方工程的临时设施费定额规定按单位工程(人工费+机械费)x1.80%计算,其他措施项11费按河岸治理工程费用标准计算。(2)河岸治理工程包括河床清除淤泥、河岸砌挡墙、截污沟等项目,其费用按河岸治理工程费用标准计算。(3)市政各工程费用应按主体工程的工程类别计算。如桥梁工程中人行道板铺装的费用按主体工程(即桥梁工程)的费用标准计算。(4)管沟土石方开挖按道路工程费用标准计算。(5)涵洞与排水渠道区分涵洞一般为横贯路基或路堤的小型构筑物,起跨越障碍保证道路通行及排水作用一般由桥台和涵板组成,板涵、拱涵、箱涵按桥
12、涵工程贽用标准计算。排水渠道一般不横贯路基或路堤,通常由底板、侧墙、顶板组成,按道路、排水工程费用标准计算。八、04园林仿古定额的其他问题1. “园林绿化册”的费用计算依次表(一)中“单位工程人机费合计”是指按本定额全部项目的人工费加机械费合计。2. “园林绿化册”的费用计算依次表(二)中“分部分项人机费合计”是指按本定颉第一部分第一章第五章的人工费加机械费合计。3. “园林绿化册”第六章技术措施属措施项目费的内容,可按施工组织设计计算并计取相应的管理费及利润。4. 如木本类植物的胸径3cm且树高3m时,应按灌木类定额执行:如木本类植物有明显主干,胸径3cm且树高3m时,应按乔木类定额执行。树
13、高指地面到树梢的垂直距离。九、建筑工程平安防护、文明施工措施项目清单及费用计算参考表。二七年六月十五日建筑工程平安防护、文明施工措施项目清单及费用计算参考I类别项目名称详细要求与现行定额费用的关系有关费用估算IIII文明施工与平安警示标志牌在易发伤亡事故(或危急)处设置明显的符合国家标准要求的平安警示牌已含在定额管理费内(属一般施工管理要求)不另计费用现场围挡(1)现场采纳封闭围挡高度不小于1.8m(2)围挡材料可采纳彩色、定型钢板、砖、混凝土砌块等墙体己含在定额的临时设施费内不另计费用五板一图在进门处悬挂工程概,兄、管理人员名单及监督电话、平安生产、文明施工、消防保卫五板:施工现场总平面图定
14、额未含此项费用每一单位工程约为6000元企业标记现场出入的大门应设有本企业标识或企业标记定额未含此项费用场容场貌(1)道路畅通;(2)排水沟、排水设施畅通;(3)工地地面硬化处理;(4)绿化(1)(2)项已含在定额的临时设施费范围内(3)(4)项定额未含此地面硬化约30元/m2绿化约15元/m2II环境爱护II项费用材料堆放(1)材料、构件、料具等堆放时,悬挂出名称、品种、规格等标牌;(2)水泥和其他易飞扬细颗粒建筑材料应密闭存放或实行覆盖等措施:(3)易燃、易爆和有毒有害物品分类存放定额已含此项费用(屈材料管理内容)不另计算现场防火消防器材配置合理,符合消防要求定额已含此项费用(属平安管理内
15、容)不力计算垃圾清运施工现场应设置密闭式垃圾站、生活垃圾应分类存放;施工垃圾必需采纳相应容器或管道运输定额未含此项费用(1)渣土管理费约3元/m3倒土费约10元/5t车(3)生活垃圾清运约85元/5t车II临时设施施.现场现场办公生活设施(1)施工现场办公、生活区与作业区分开设置,保持平安距离:(2)工地办公室、现场宿舍、厕所、饮水、休息场所符合卫生和平安要求已含在定额的临时设施费内不另计算配电线路(1)根据TN-S系统要求配备五芯电缆、四芯电缆和三芯电缆:(2)按要求架设临时用电线路的电杆、横担、瓷夹、瓷瓶等,或电缆埋地的地沟:已含在定额的临时设施费内不另计算(单独承包的安装工程按定额人工费1%增加费用)临(3)对靠近施工现场的外电线路,设置木制、时塑
