2021年二级建造师机电工程第二次补充卷(附答案).docx

上传人:p** 文档编号:103359 上传时间:2022-12-26 格式:DOCX 页数:15 大小:28.94KB
下载 相关 举报
2021年二级建造师机电工程第二次补充卷(附答案).docx_第1页
第1页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第2页
第2页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第3页
第3页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第4页
第4页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第5页
第5页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第6页
第6页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第7页
第7页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第8页
第8页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第9页
第9页 / 共15页
2021年二级建造师机电工程第二次补充卷(附答案).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2021年二级建造师机电工程第二次补充卷(附答案).docx》由会员分享,可在线阅读,更多相关《2021年二级建造师机电工程第二次补充卷(附答案).docx(15页珍藏版)》请在第壹文秘上搜索。

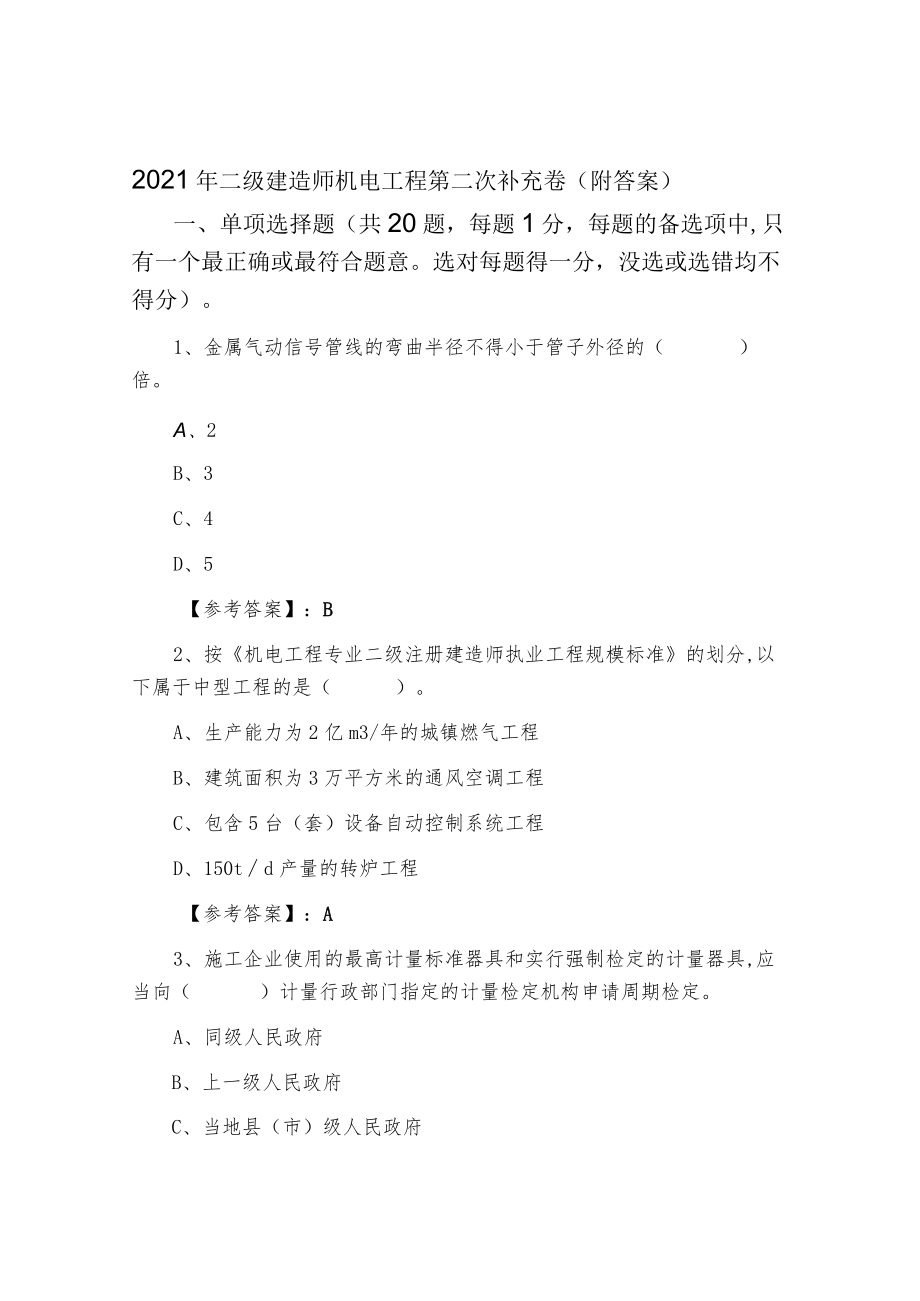

1、2021年二级建造师机电工程第二次补充卷(附答案)一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得一分,没选或选错均不得分)。1、金属气动信号管线的弯曲半径不得小于管子外径的()倍。A、2B、3C、4D、5【参考答案】:B2、按机电工程专业二级注册建造师执业工程规模标准的划分,以下属于中型工程的是()。A、生产能力为2亿m3/年的城镇燃气工程B、建筑面积为3万平方米的通风空调工程C、包含5台(套)设备自动控制系统工程D、150td产量的转炉工程【参考答案】:A3、施工企业使用的最高计量标准器具和实行强制检定的计量器具,应当向()计量行政部门指定的计量检

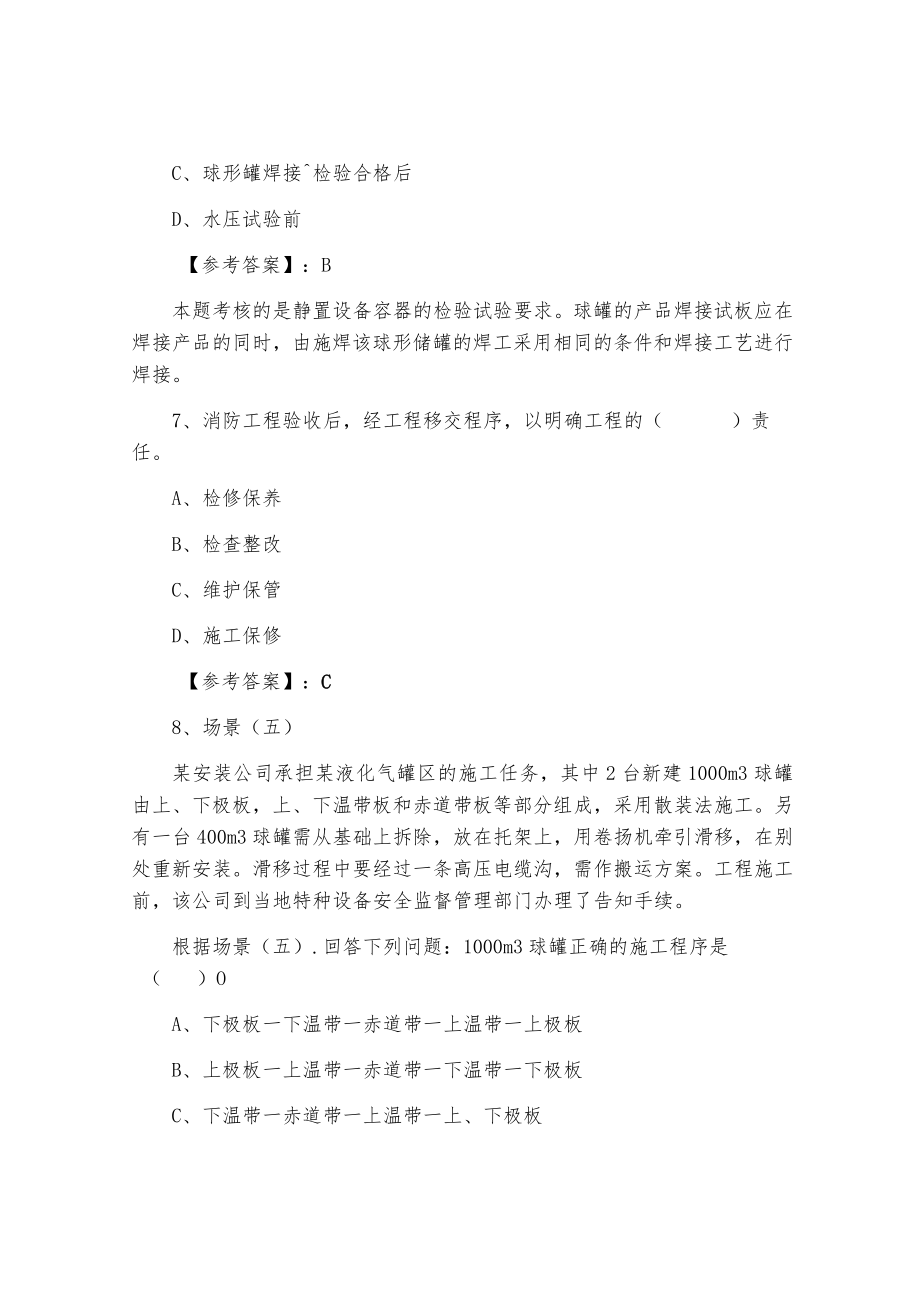

2、定机构申请周期检定。A、同级人民政府B、上一级人民政府C、当地县(市)级人民政府D、工程所在地市级以上人民政府【参考答案】:C4、雷诺数越小,液流呈现()流态的可能性越大。A、水力光滑区B、混合摩阻区C、层流D、完全粗糙区【参考答案】:C5、仪表调校应遵循的原则是()。A、先单点后网络B、先高后低C、先里后外D、先重后轻【参考答案】:A仪表设备安装应遵循的程序:先里后外;先高后低;先重后轻。仪表调校应遵循的原则:先取证后校验;先单校后联校;先单回路后复杂回路;先单点后网络。6、球形罐的产品焊接试板应在(),由施焊该球形罐的焊工采用相同的条件和焊接工艺进行焊接。A、球形罐正式施焊前B、焊接球形罐

3、产品的同时C、球形罐焊接检验合格后D、水压试验前【参考答案】:B本题考核的是静置设备容器的检验试验要求。球罐的产品焊接试板应在焊接产品的同时,由施焊该球形储罐的焊工采用相同的条件和焊接工艺进行焊接。7、消防工程验收后,经工程移交程序,以明确工程的()责任。A、检修保养B、检查整改C、维护保管D、施工保修【参考答案】:C8、场景(五)某安装公司承担某液化气罐区的施工任务,其中2台新建1000m3球罐由上、下极板,上、下温带板和赤道带板等部分组成,采用散装法施工。另有一台400m3球罐需从基础上拆除,放在托架上,用卷扬机牵引滑移,在别处重新安装。滑移过程中要经过一条高压电缆沟,需作搬运方案。工程施

4、工前,该公司到当地特种设备安全监督管理部门办理了告知手续。根据场景(五).回答下列问题:1000m3球罐正确的施工程序是()OA、下极板一下温带一赤道带一上温带一上极板B、上极板一上温带一赤道带一下温带一下极板C、下温带一赤道带一上温带一上、下极板D、赤道带一下温带一上温带一上、下极板【参考答案】:D球罐常用的组装方法有散装法、分带法和半球法三种。散装法适用于400m3以上的球罐组装。其施工程序为:支柱上、下段组装一带支柱赤道带板安装一不带支座赤道带板安装一下温带板安装一下寒带板安装一上温带板安装一上寒带板安装一上、下级板安装。9、自行式起重机在吊装重物前必须对基础进行试验和验收,按规定对基础

5、进行()。A、加固处B、吊装试验C、沉降预压试验D、基础设计【参考答案】:C10、铝合金桥架在钢制支架上固定时,应有防()的措施。A、电化学腐蚀B、物体打击C、振动下落D、液体侵入【参考答案】:A11、机电工程临时用电设备总容量在()及其以上者,均应编制临时用电施工组织设计。A、 20kWB、 30kWC、 40kWD、 50kW【参考答案】:D12、常用焊缝无损检测方法中有色金属制压力容器对接接头应尽量采用()。A、射线检测B、磁粉检测C、超声检测D、局部超声检测【参考答案】:A13、临时用电的准用程序中包括:协助业主向当地电业部门申报用电方案;经电业部门检查、验收和试验,同意送电后送电开通

6、;对施工项目进行检查、验收,向电业部门提供相关资料,申请送电;进行临时用电设备、材料的采购和施工。其正确的准用程序是()OA、(3)(4)B、C、D、(3)【参考答案】:C14、下列情况中应编制安全用电技术措施和电气防火措施的是()OA、临时用电设备6台其设备总容量50kWB、临时用电设备6台其设备总容量40kWC、临时用电设备4台其设备总容量60kWD、临时用电设备4台其设备总容量40KW【参考答案】:D15、以液体为介质的仪表管道的压力试验,试验压力应为()倍的设计压力。A、 1.15B、 1.20C、 1.50D、L60【参考答案】:C本题考核的是仪表管道试验要求。液压试验压力应为L5倍

7、的设计压力,气压试验压力应为L15倍的设计压力。16、低压缸组合安装工艺流程中,低压内缸的通流间隙调整工作应在()进行。A、低压内缸就位找正后B、隔板调整前C、隔板调整完成后D、低压转子在汽缸内定位后【参考答案】:C17、当采用插入式振动棒时,浇筑层厚度应不超过振动棒作用部分长度的L25倍,当用平板振动器时,其厚度应不超过()mm。A、IOOB、150C、200D、250【参考答案】:C18、使用精密仪器的测量人员,应该是()。A、测量工程师B、测量技师C、钳工班组长D、经过培训并取得相应资格的人员【参考答案】:D19、气源管道采用镀锌钢管时,应用(),拐弯处应采用弯头,连接处必须密封。A、螺

8、纹连接B、焊接连接C、法兰连接D、套管连接【参考答案】:A20、下列参数中,属于位置误差的是()。A、直线度B、平面度C、平行度D、圆度【参考答案】:C本题考核的是检测设备安装位置误差的要素。关联实际要素的位置对基准的变动全量称为位置误差。主要位置误差有平行度、垂直度、倾斜度、圆轴度、对称度等。二、多项选择题(共10题,每题2分,每题的备选项中,有两个或两个以上的符合题意,有一个错选则本题不得分,少选,所选的每个选项得0.5分)。21、超高处斜承索吊运设备吊装法适用于()等。A、化工厂中的塔类设备B、钢结构大厦中的立柱、斜支撑柱C、在超高处吊装中、小型设备D、电视发射塔、桅杆E、山区的上山索道

9、【参考答案】:C,E22、长输管道施工的测量步骤按顺序排列是()。A、首先要确定管线走向B、在管线施工完毕后,以最终测量结果绘制平、断面竣工图C、按实际地形做好实测数据,绘制施工平面草图和断面草图I)、对管线施工过程进行控制测量E、按平、断面草图对管线进行测量、放线【参考答案】:B,C,D,E23、建筑电气工程施工程序中的电气装置、布线系统、用电设备电气部分三个组成的单元其施工程序的相同点包括()。A、相关建筑物尺寸复核B、施工机械就位及其动力装置试运转和润滑检查C、划线、放样、定位,开始安装D、外观检查和内部元器件及接线检查E、控制系统模拟动作试验【参考答案】:A,B,C24、消防工程验收条

10、件之一是施工单位应提交()。A、设备开箱记录B、隐蔽工程验收记录C、设计变更图D、调试报告E、竣工报告【参考答案】:A,B,D,E施工单位应提交:竣工图、设备开箱记录、施工记录(包括隐蔽工程验收记录)、设计变更文字记录、调试报告竣工报告。25、压力容器产品焊接试板的主要检验项目包括()。A、拉力试验B、压力试验C、剪切试验D、弯曲试验E、冲击试验【参考答案】:A,D,E26、锅炉钢架安装验收合格后,进行锅炉组件吊装,其吊装按()等原则进行。A、先上后下B、先下后上C、先中间后两侧D、先两侧后中间E、先中心再逐渐向炉前、炉后【参考答案】:A,D,E27、工业管道工程的分类中,按输送介质的性质分为

11、()等。A、金属管道B、氧气管道C、锅炉管道D、纯水管道E、中温管遁【参考答案】:B,C,D28、建筑电气工程特别关注建筑物和人的安全,而不安全的表现形式为()。A、平顶坠落B、电气火灾C、灯具下落D、触电E、光污染【参考答案】:B,D建筑电气工程不安全的表现形式为电气火灾和触电。因而要对建筑电气工程的施工和建成后投入使用的建筑电气设施均应严格加强监控,使这两类使用中的事故发生率降低至最大限度。29、以下()是电站锅炉系统锅的组成部分。A、炉膛B、燃烧器C、水冷壁D、省煤器E、烟道【参考答案】:C,D电站锅炉系统主要设备(1)本体设备锅汽包、下降管、水冷壁、过热器、再热器、省煤器及其连接管路的

12、汽水系统炉炉膛(钢架)、燃烧器、烟道、预热器(2)燃烧设备(3)辅助设备30、属于临时用电工程的检查内容的是()。A、现场勘察B、架空线路C、电缆线路D、室内配线E、电气设备安装【参考答案】:B,C,D,E临时用电工程的检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。三、案例分析题案例一某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。监控设备、材料有直接数字控制器、电动调节阀、风门驱动器、各类传感器(温度、压力、流量)及各种规格的线缆(双绞线、同轴电缆)。合同约定:设

13、备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求。由外商代理负责供货,并为设备及运输购买了保险。系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的.进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了设备的施工方案和施工进度计划。监控设备安装调试中,发生了以下事件:事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理。事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法质量标准

14、掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。空调设备监控系统按合同要求完工,交付使用。问题1 .选择监控设备产品应考虑哪几个技术因素?2 .监控设备、材料开箱验收时应由哪几个有关单位参加?3 .验收不合格的双绞线可以有哪几种处理方式?并如何保存?4.本工程的施工技术交底内容有哪些?【参考答案】:1.选择监控设备应考虑的技术因素包括:(1)产品的品牌和生产地,应用实践以及供货渠道和供货周期等信息。产品支持的系统规模及监控距离。(3)产品的网络性能及标准化程度。2 .监控设备、材料开箱验收时应由外商代理、保险公司和商检局、海关、报关代理、项目部有关技术人员共同参加。3 .验收不合格的双绞线的处理方式:更换、退货、让步接收或降级使用。保存方法:做好明显标志,单独存放。4 .施工技术交底的内容包括监控设备安装的施工工艺与方法、技术要求、质量要求、安全要求等。案例二根据下面材料,回答题场景(三)某外商投资的化妆品厂的机电工程项目由某机电工程安装公司负责,工程项目主要包括:厂房内通风空调、消防、电气、工艺管道、纯水系统等,由于工艺管道,纯水系统等设计要求十分严格,必须在施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
