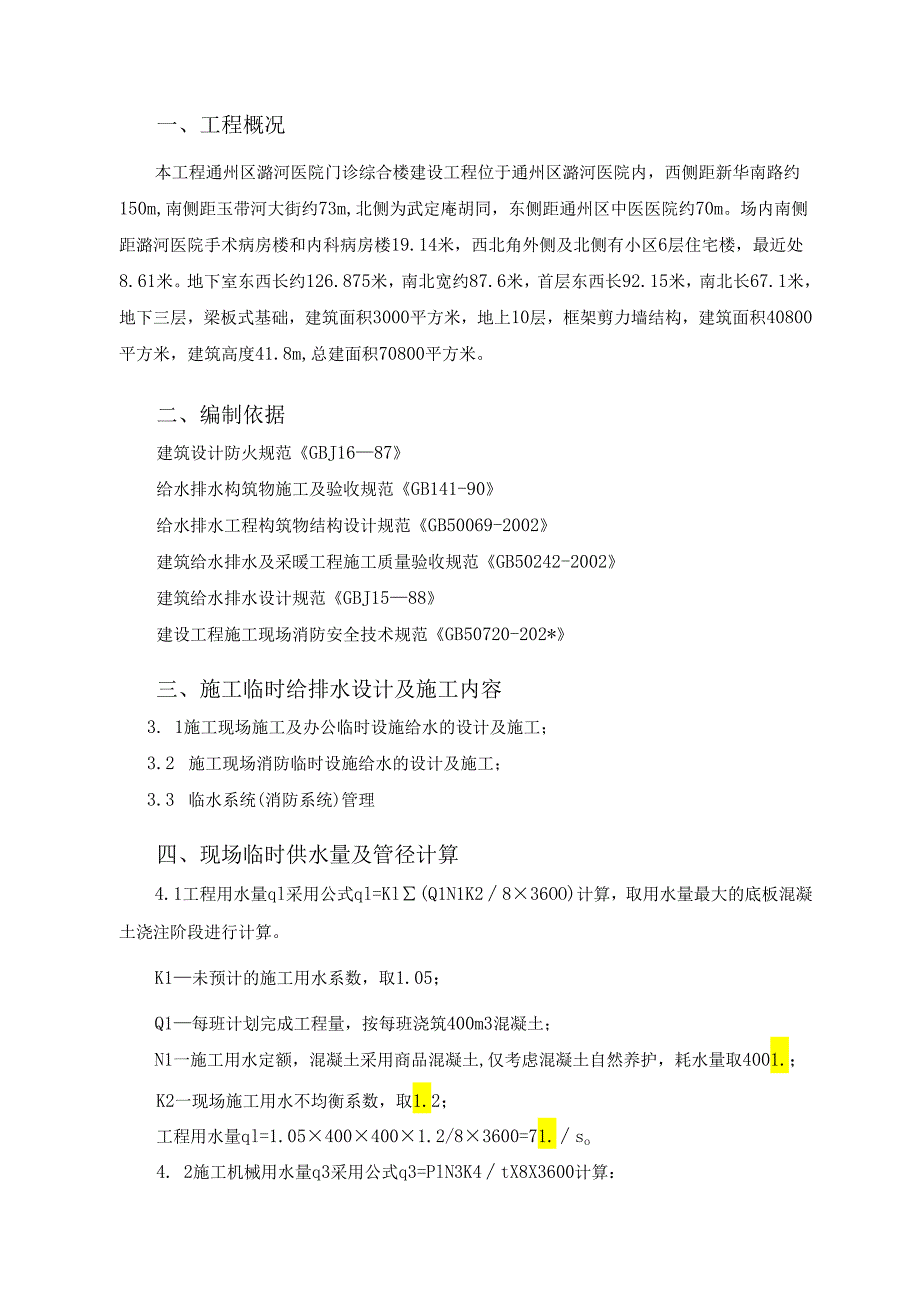

1、通州区潞河医院门诊综合楼建设工程临时用水施工组织设计编制:审核:审批:中国建筑股份总承包公司通州区潞河医院门诊综合楼建设工程项目部某年一月十五日一、工程概况1二、编制依据1三、施工临时给排水设计及施工内容1四、现场临时供水量及管径计算1五、临时给水管设计主要说明2六、施工现场用水2七、安全措施与文明施工4八、临时用水系统(消防系统)的维护与管理5一、工程概况本工程通州区潞河医院门诊综合楼建设工程位于通州区潞河医院内,西侧距新华南路约150m,南侧距玉带河大街约73m,北侧为武定庵胡同,东侧距通州区中医医院约70m。场内南侧距潞河医院手术病房楼和内科病房楼19.14米,西北角外侧及北侧有小区6层

2、住宅楼,最近处8.61米。地下室东西长约126.875米,南北宽约87.6米,首层东西长92.15米,南北长67.1米,地下三层,梁板式基础,建筑面积3000平方米,地上10层,框架剪力墙结构,建筑面积40800平方米,建筑高度41.8m,总建面积70800平方米。二、编制依据建筑设计防火规范GBJ1687给水排水构筑物施工及验收规范GB141-90给水排水工程构筑物结构设计规范GB50069-2002建筑给水排水及采暖工程施工质量验收规范GB50242-2002建筑给水排水设计规范GBJ1588建设工程施工现场消防安全技术规范GB50720-202*三、施工临时给排水设计及施工内容3. 1施

3、工现场施工及办公临时设施给水的设计及施工;3.2 施工现场消防临时设施给水的设计及施工;3.3 临水系统(消防系统)管理四、现场临时供水量及管径计算4.1工程用水量ql采用公式ql=Kl(Q1N1K2836OO)计算,取用水量最大的底板混凝土浇注阶段进行计算。K1未预计的施工用水系数,取1.05;Q1每班计划完成工程量,按每班浇筑400m3混凝土;N1一施工用水定额,混凝土采用商品混凝土,仅考虑混凝土自然养护,耗水量取4001.;K2一现场施工用水不均衡系数,取1.2;工程用水量ql=1.054004001.2/83600=71.so4. 2施工机械用水量q3采用公式q3=PlN3K4tX8X

4、3600计算:P1一施工现场高峰期昼夜人数,取1000人;N3一施工现场生活用水定额,耗水量801./人;K4一施工现场生活用水不均衡系数,取1.4;t一每天工作班数,取每天工作两班;施工机械用水量水=600801.4/(283600)=1.021.s4. 3消防用水量q5计算,本工程施工场地面积小于25ha,故q5取101.so施工现场总用水量Q计算,因ql+q3+q4Vq5故Q=ql+q3+q4=9.561.sd=4Q11V1000d一配水管直径(m);v一管中水流速度(ms),取1.5m/s;d=44111.51000=0.058m,选取管径为100mnio五、临时给水管设计主要说明5.

5、 1.为保证工地消防要求,管主要采用环状式,部分与树枝向结合,外围DNloo设环形给水干管,环形干管按现场用水点分布情况设置或预留用水点。5.2给水管管道直径等于100mln的采用焊接钢管,钢管沿建筑物明布采用埋地和地面敷设。5.3水源入口处设置总水表和总阀装置。5.4根据现场水压合理布置消防泵房。六、施工现场用水6.1生产用水生产用水分地平面用水和施工楼层用水。地平面用水点主要是:大门口洗车、地泵用水;办公食堂用水;楼层用水主要为主体施工阶段碎养护,装修阶段二次结构砌筑用水,楼层用水用水泵加压。详见临时用水平面布置。6. 2消防用水消防用水和施工用水距基坑边缘0.5-2米处设置环形消防专用水

6、管,消防水管直径为DNlO0,消防栓直径为DN65,每个消防栓配一个口径为DN65的消防枪,两个25米消防水带,平面设8个口径为DN65消防栓,楼层每层设2个消防栓。并设置夜间消防警示灯。1)消防立管的设置消防立管使用管径DN100的焊管,每层楼设置2个DN65消防栓,同时配齐消防箱.消防带、消防枪。消防立管从楼层穿过楼板上楼,主体施工时预留孔洞。2)本工程建筑高度为41.8米,根据某某市消防管理条例规定:24米以上建筑需配置消防加压泵,故该施工现场设置消防水泵。为确保施工现场的消防用水,根据现场的具体情况,在施工现场东北角设置一个储水1811)3玻璃钢水箱,并配置3台水泵(加压泵2台一备一用

7、、稳压泵1台),用于给施工现场的消防管相连接,地下室消防和施工用水引入现场市政水压管道,楼层用水和消防经加压泵加压引入,以确保施工现场停水时的消防用水安全。并采取相应防冻措施如下:消防立管外包橡塑保温材料,内加电伴热进行保温,消防管的最低处设置排水点,在气温最低时排空消防管内的存水,以防管道冻裂。6.3排水系统设计排水系统:施工现场的各类排水必须经过处理达标后才能排入成市排水管。施工现场的雨水找坡导入施工现场雨水篦子里。排水沟和排水管道要定期派人清掏,保持畅通,防止雨季高水位时发生雨水倒灌。生产、生活用水必须经过沉淀,厕所的排污必须经过三级化粪处理,食堂设隔油池。施工现场出入口设洗车槽,所有外

8、运渣土的车辆必须清洗,减少车辆带尘。施工现场的各类排水必须在场内污水沉淀池经过三级沉淀。沿临时设施、建筑四周及施工道路设置排水明沟,并做好排水坡度,排水沟要定期派人清掏,保持畅通,防止雨季高水位时发生雨水倒灌。生产、生活用水必须经过沉淀,卫生间的排污必须经过三级化粪处理,食堂设隔油池。施工现场出入口设洗车槽,所有外运渣土的车辆必须清洗,减少车辆带尘。具体见图现场临水平面布置图。6. 4节水措施为做到节约用水,所有阀门必须采用合格产品,避免造成漏水现象;水龙头选用优质节水龙头,用水点某贴“节约用水”标志。对于工人生活用水采取奖罚制度,对于节约用水的行为进行奖励,对于浪费水的行为严厉处罚。真正做到

9、节约用水。七、安全措施与文明施工7. 1制作时的安全措施各种用电器的漏电保护装置必须灵敏,定期检查各种施工用线,绝缘外包必须完好无破损,防止因雨水漏电伤人;室外设置的电焊机、砂轮机、套丝机等设备上部须搭设雨棚,下部采取支垫方法防止雨水浸泡。电源线不得架设裸线或塑料导线,配电箱必须防雨。机电设备的金属外皮必须采取可靠的接地或接零保护,机动电闸箱的漏电保护装置要可靠。任何机械操作人员必须按规定穿绝缘胶鞋和戴绝缘手套。现场使用的电缆线、电线等严禁浸泡在雨水中或铺设在潮湿的地面上,可根据施工时的具体情况采取架空安装或埋地。土方工程(回填土和管沟开挖)遇大雨时须停止施工,必要时采取防止土方塌方的措施。对

10、于雨后积水处设置防护栏或警告标志,以防人员滑落。下雨后应对所有的电器设备、电箱进行检查一次,各个电箱的门必须关好,不得有敞开现象。现场施工人员、安全员、技术人员定期对现场进行雨期安全检查,发现问题及时处理。雨期天气闷热,后勤要做好施工人员的防暑降温工作。施工人员应熟知本工种的安全技术操作规程,正确使用个人防护用品,采取安全防护措施,进入施工现场必须戴安全帽,禁止穿拖鞋或光脚。严禁酒后操作。加强对电、气焊作业,氧气、乙快及其它易燃、易爆物的管理,杜绝火灾事故的发生。使用电气焊时要有操作证,并清理好周围的易燃易爆物品,配备好消防器材,并设专人看火。线路上禁止带负荷接电断电,并禁止带电操作。熔化焊锡

11、、锡块、工具要干燥,防止爆溅。7. 2文明施工严格按施工组织设计所布置的方案进行施工,不得随意乱占道路,乱占场地。注意环境保护,尽量减少施工噪音,避免扰民事件发生。随时注意清运施工垃圾,不得随意乱堆放。八、临时用水系统(消防系统)的维护与管理本工程临水执行中国建筑股份公司现场临时用水的有关规定。施工应及时认真地按要求编制、填写与整理隐蔽工程记录等,确保工程竣工后的清理工作的顺利进行施工时应注意保证消防管路畅通,消火栓箱内设施完备且箱前道路畅通,无阻塞或堆放杂物。施工时应注意保证消防管路畅通,消火栓箱内设施完备且箱前道路畅通,无阻塞或堆放杂物。应加强现场厕所的卫生管理,及时冲洗、清扫,保持整洁、

12、无臭味散发。根据消防要求,建立工地消防档案。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专

13、人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
