光伏电站机电设备安装施工合同模板.docx

上传人:p** 文档编号:103997 上传时间:2022-12-26 格式:DOCX 页数:7 大小:20.55KB
下载 相关 举报
光伏电站机电设备安装施工合同模板.docx_第1页
第1页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第2页
第2页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第3页
第3页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第4页
第4页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第5页
第5页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第6页
第6页 / 共7页
光伏电站机电设备安装施工合同模板.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《光伏电站机电设备安装施工合同模板.docx》由会员分享,可在线阅读,更多相关《光伏电站机电设备安装施工合同模板.docx(7页珍藏版)》请在第壹文秘上搜索。

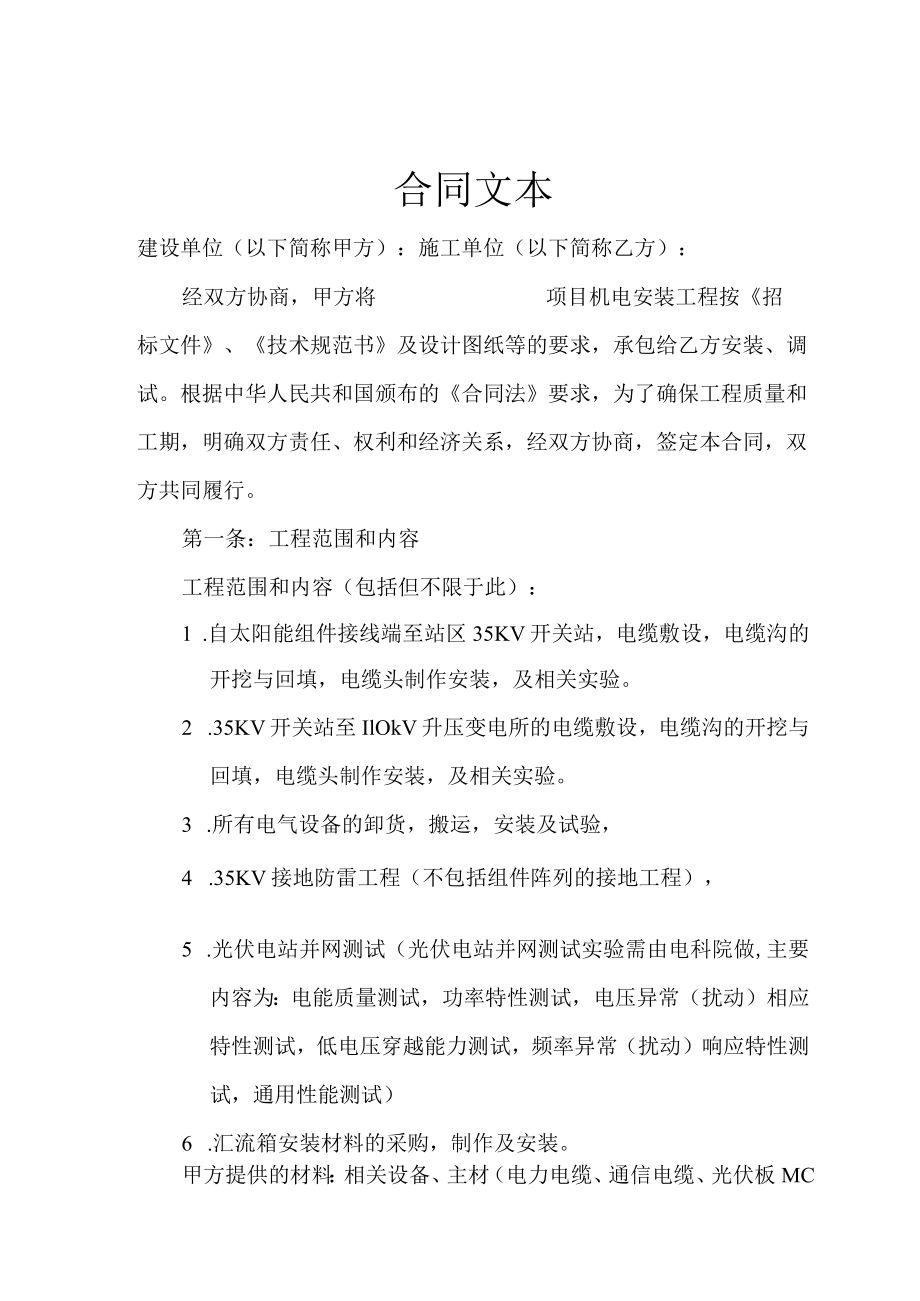

1、XXXXXX公司XXXXX并网光伏发电项目机电安装工程施工合同建设单位(以下简称甲方):施工单位(以下简称乙方):合同编号:合同文本建设单位(以下简称甲方):施工单位(以下简称乙方):经双方协商,甲方将项目机电安装工程按招标文件、技术规范书及设计图纸等的要求,承包给乙方安装、调试。根据中华人民共和国颁布的合同法要求,为了确保工程质量和工期,明确双方责任、权利和经济关系,经双方协商,签定本合同,双方共同履行。第一条:工程范围和内容工程范围和内容(包括但不限于此):1 .自太阳能组件接线端至站区35KV开关站,电缆敷设,电缆沟的开挖与回填,电缆头制作安装,及相关实验。2 .35KV开关站至IlOk

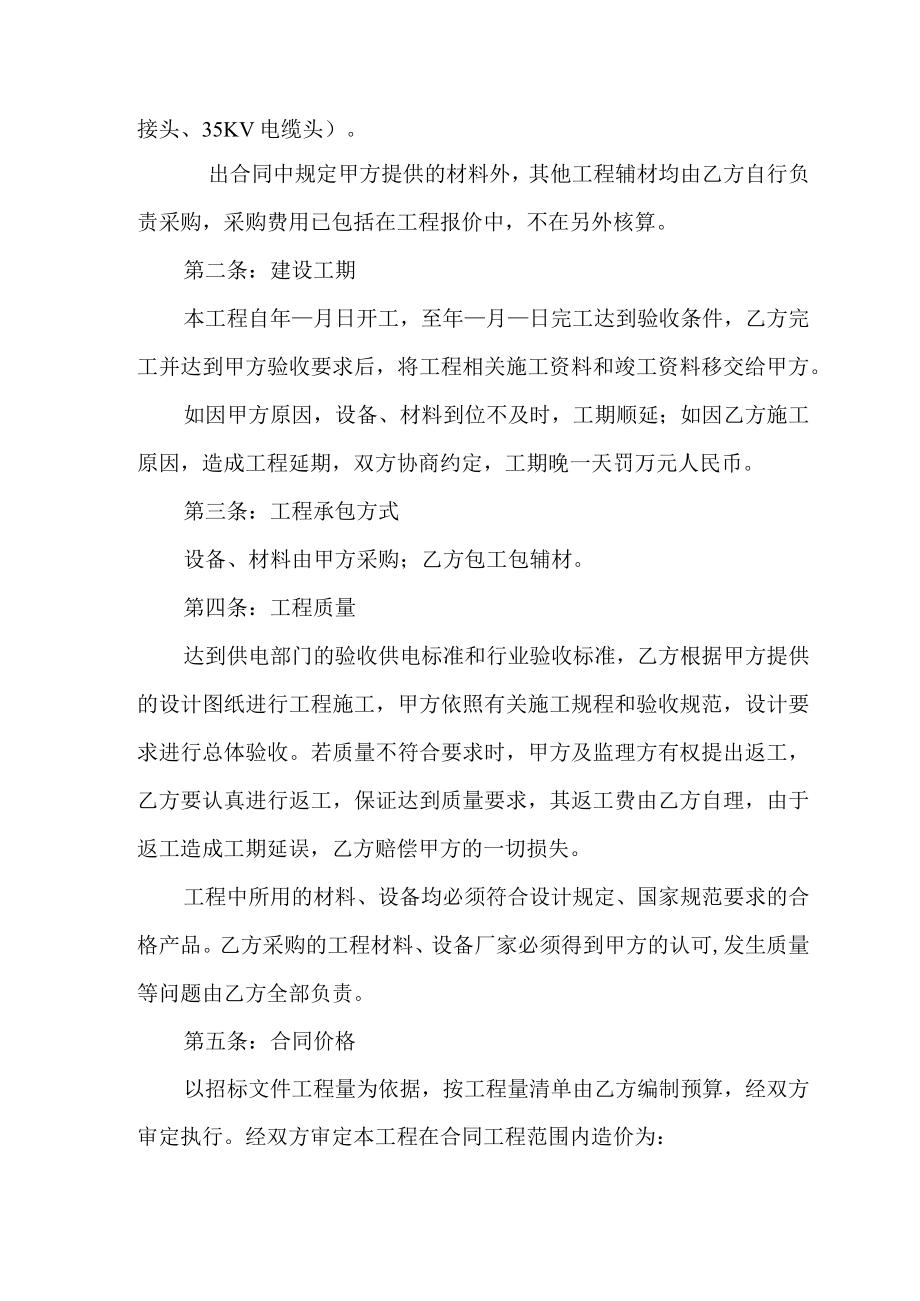

2、V升压变电所的电缆敷设,电缆沟的开挖与回填,电缆头制作安装,及相关实验。3 .所有电气设备的卸货,搬运,安装及试验,4 .35KV接地防雷工程(不包括组件阵列的接地工程),5 .光伏电站并网测试(光伏电站并网测试实验需由电科院做,主要内容为:电能质量测试,功率特性测试,电压异常(扰动)相应特性测试,低电压穿越能力测试,频率异常(扰动)响应特性测试,通用性能测试)6 .汇流箱安装材料的采购,制作及安装。甲方提供的材料:相关设备、主材(电力电缆、通信电缆、光伏板MC接头、35KV电缆头)。出合同中规定甲方提供的材料外,其他工程辅材均由乙方自行负责采购,采购费用已包括在工程报价中,不在另外核算。第二

3、条:建设工期本工程自年月日开工,至年月日完工达到验收条件,乙方完工并达到甲方验收要求后,将工程相关施工资料和竣工资料移交给甲方。如因甲方原因,设备、材料到位不及时,工期顺延;如因乙方施工原因,造成工程延期,双方协商约定,工期晚一天罚万元人民币。第三条:工程承包方式设备、材料由甲方采购;乙方包工包辅材。第四条:工程质量达到供电部门的验收供电标准和行业验收标准,乙方根据甲方提供的设计图纸进行工程施工,甲方依照有关施工规程和验收规范,设计要求进行总体验收。若质量不符合要求时,甲方及监理方有权提出返工,乙方要认真进行返工,保证达到质量要求,其返工费由乙方自理,由于返工造成工期延误,乙方赔偿甲方的一切损

4、失。工程中所用的材料、设备均必须符合设计规定、国家规范要求的合格产品。乙方采购的工程材料、设备厂家必须得到甲方的认可,发生质量等问题由乙方全部负责。第五条:合同价格以招标文件工程量为依据,按工程量清单由乙方编制预算,经双方审定执行。经双方审定本工程在合同工程范围内造价为:(人民币大写):(一口价)(人民币小写):元(一口价)即使方案变更或图纸变更,在合同规定的工程内容以外追加站内机电安装范围内德项目,工程总价不变。第六条、付款方式1、承包本工程确定为带资项目,竣工验收合格后一个月内付清工程款;另工程款按工程进度款分段支付。2、本合同生效,甲方在收到乙方提交的履约担保后日内,向乙方支付合同价格的

5、作为预付款。履约担保采用履约保函形式,担保金额为合同价款的%o甲方应在质量保证期满后天内把履约担保无息退还给乙方。3、进度款支付:(1)乙方应按照甲方规定的格式,于每月20日前向监理工程师提交当月(上月15日至当月15日间)完成工程的进度款申请。(2)监理工程师应在收到进度款申请后日内,核算并上报甲方确认,确认后在七日内支付进度款。4、质量保证金:本工程的质量保留金为合同竣工结算总价的%(百分之五)。本工程最终竣工日起月后日内,甲方应将其余保留金核发给乙方。第七条:工程监理甲方委托的监理单位,乙方应服从和配合监理方对工程质量、进度的监理工作,及时提供所需资料;甲方在个工作日内给乙方提供设计图纸

6、,并组织设计院、监理方、施工方、设备厂家进行技术交底,乙方及时填写开工报告,并由甲方、监理方审批后方可开工。监理有权对乙方的提出罚款,并经甲方,乙方,监理三方共同确认事实以后,由三方现场签字,罚款生效,相应罚款在合同款中自动扣除。第八条:技术资料交付时间工程竣工验收合格后,由乙方向甲方交付施工安装调试记录及竣工报告,并办理新建工程移交手续。第九条:竣工验收工程竣工后,乙方向甲方提出竣工通知书,乙方负责与有关部门联系,会同甲方进行竣工验收。甲、乙双方按地方和国家规定质量标准为依据。第十条:其他甲方派同志为本工程代表,负责督促工期,检查工程质量,合同的全面履行。并负责联系解决工程施工过程中“三通一

7、平”问题,乙方同志负责本工程全部施工任务并做为乙方工地代表。第十一条:供电部门办理相关验收手续时间不包括在工程期内第十二条:其它补充条款1、工程实施期间的人身安全和财产损失由乙方全权负责,甲方和监理方有权监督执行。2、工程实施期间由于甲方原因现场条件不具备,导致安装和调试推迟,甲方应书面通知乙方延迟原因和安装,乙方应根据甲方的书面通知要求调整工程进度表。乙方不承担由此造成的安装、测试、验收延迟的一切责任。3、办理工程验收手续过程中发生的车费、差费及招待费由乙方自理。第十三条:本合同经双方签字盖章后生效,全部工程竣工验收合格,全部款项结清后失效。若中途任何一方违约而造成损失,由违约方负责赔偿违约

8、金,即总合同款的%O第十四条:本合同十二份,甲方持四份正本,副本六本;乙方持正、副各一份。第十五条:本合同未尽事宜,按双方协商另行补充协议。合同附件:工程预算书甲方(盖章):法定代表人:委托代理人:单位地址:开户银行:账号:联系电话:乙方(盖章):法定代表人:委托代理人:单位地址:开户银行:账号:联系电话:合同签订时间:合同签订地点:光伏发电节能减排效果的计算方法根据国家发改委有关火电厂的耗煤发电数据:平均每千瓦时(即每度)供电需煤耗为360g标准煤(理论值);然而工业锅炉每燃烧一吨标准煤,产生二氧化碳2620Kg及二氧化硫0.06Kgx一氧化碳0.0227Kg、氮氧化物0.0360Kg、HC

9、0.0050Kg.烟尘0.011OKg等(因此燃煤锅炉排放废气成为大气的主要污染源之一)12MW光伏并网电站,年发电量约为180万度,即系统年节能量180万KWh,因此,项目的节能减排量为:(日新科技园为例)单位面积节能量=180万KWh3.09万m2=58.25KWh/m2年节煤量约:360180000010-3=648000(Kg)标准煤年减排量约:CO2量:262064800010-3=1697760(Kg)SO2量:0.0600648000=38880(Kg)CO量:0.0227648000=14709.6(Kg)NoX量:0.0360648000=23328(Kg)HC量:0.0050648000=3240(Kg)烟尘量:0.0110648000=7128(Kg)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
