施工围挡及围墙改造专项施工方案.docx

上传人:p** 文档编号:1041477 上传时间:2024-06-16 格式:DOCX 页数:5 大小:187.45KB
下载 相关 举报
施工围挡及围墙改造专项施工方案.docx_第1页
第1页 / 共5页
施工围挡及围墙改造专项施工方案.docx_第2页
第2页 / 共5页
施工围挡及围墙改造专项施工方案.docx_第3页
第3页 / 共5页
施工围挡及围墙改造专项施工方案.docx_第4页
第4页 / 共5页
施工围挡及围墙改造专项施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工围挡及围墙改造专项施工方案.docx》由会员分享,可在线阅读,更多相关《施工围挡及围墙改造专项施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

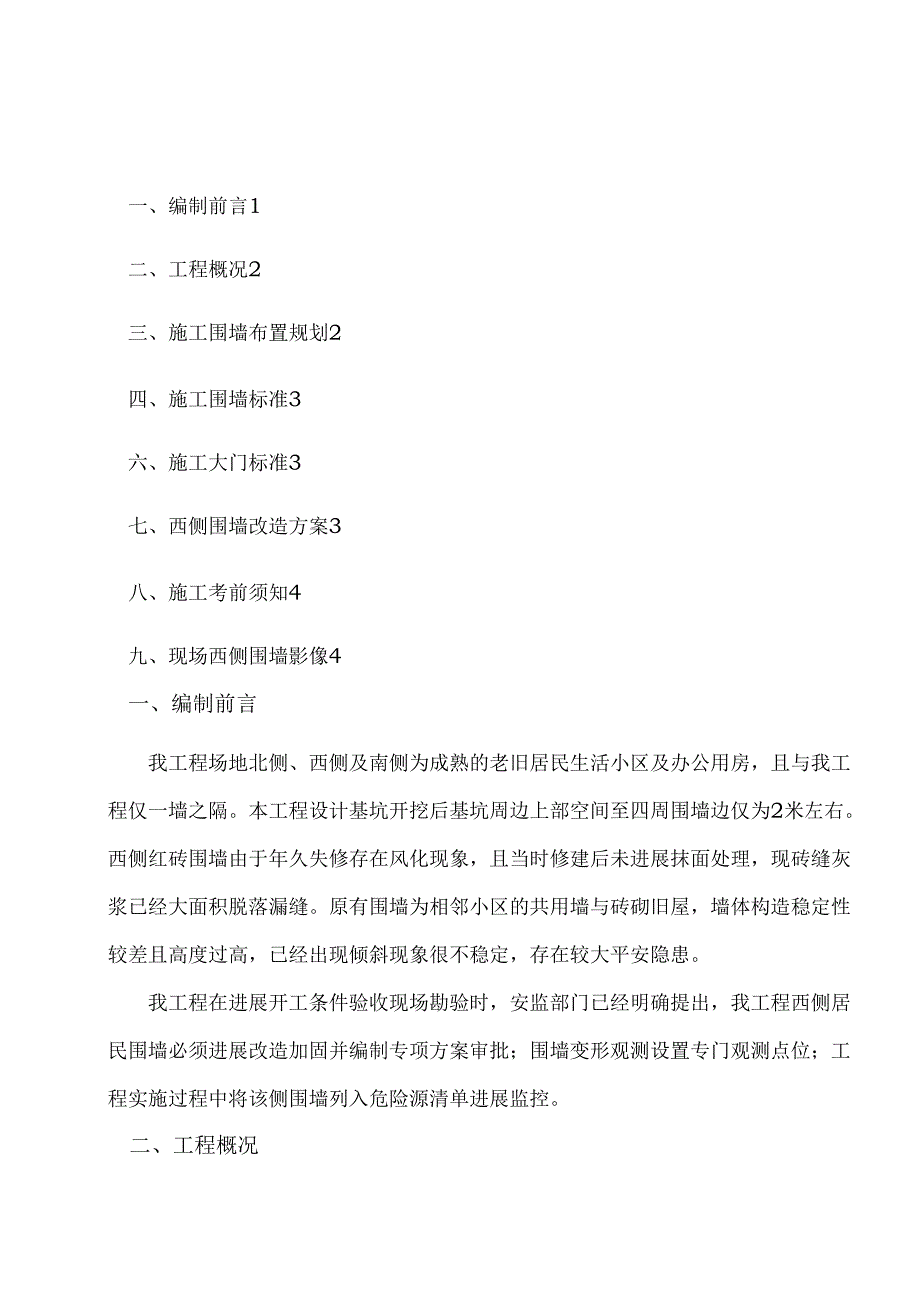

1、一、编制前言1二、工程概况2三、施工围墙布置规划2四、施工围墙标准3六、施工大门标准3七、西侧围墙改造方案3八、施工考前须知4九、现场西侧围墙影像4一、编制前言我工程场地北侧、西侧及南侧为成熟的老旧居民生活小区及办公用房,且与我工程仅一墙之隔。本工程设计基坑开挖后基坑周边上部空间至四周围墙边仅为2米左右。西侧红砖围墙由于年久失修存在风化现象,且当时修建后未进展抹面处理,现砖缝灰浆已经大面积脱落漏缝。原有围墙为相邻小区的共用墙与砖砌旧屋,墙体构造稳定性较差且高度过高,已经出现倾斜现象很不稳定,存在较大平安隐患。我工程在进展开工条件验收现场勘验时,安监部门已经明确提出,我工程西侧居民围墙必须进展改

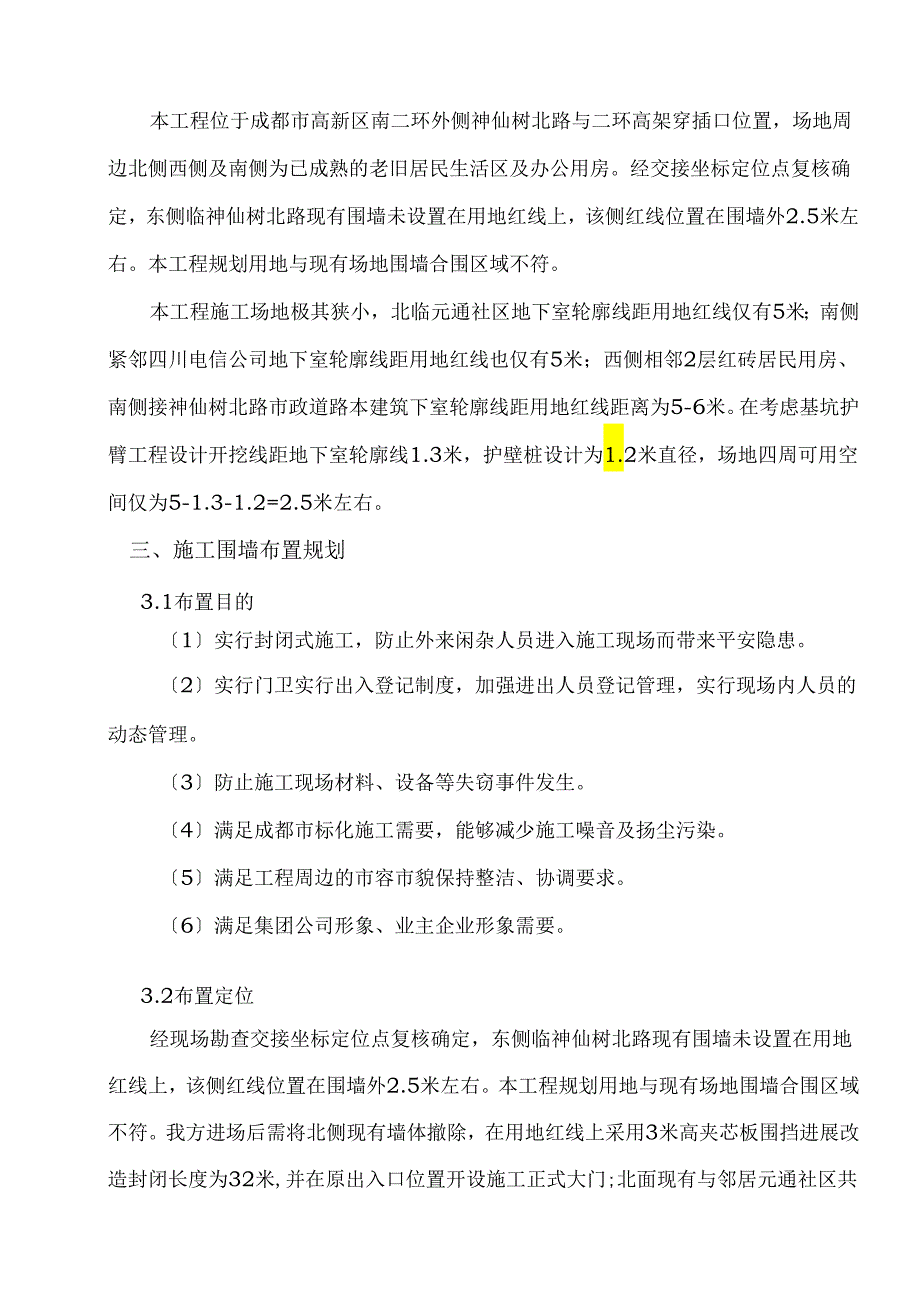

2、造加固并编制专项方案审批;围墙变形观测设置专门观测点位;工程实施过程中将该侧围墙列入危险源清单进展监控。二、工程概况本工程位于成都市高新区南二环外侧神仙树北路与二环高架穿插口位置,场地周边北侧西侧及南侧为已成熟的老旧居民生活区及办公用房。经交接坐标定位点复核确定,东侧临神仙树北路现有围墙未设置在用地红线上,该侧红线位置在围墙外2.5米左右。本工程规划用地与现有场地围墙合围区域不符。本工程施工场地极其狭小,北临元通社区地下室轮廓线距用地红线仅有5米;南侧紧邻四川电信公司地下室轮廓线距用地红线也仅有5米;西侧相邻2层红砖居民用房、南侧接神仙树北路市政道路本建筑下室轮廓线距用地红线距离为5-6米。在

3、考虑基坑护臂工程设计开挖线距地下室轮廓线1.3米,护壁桩设计为1.2米直径,场地四周可用空间仅为5-1.3-1.2=2.5米左右。三、施工围墙布置规划3.1布置目的1实行封闭式施工,防止外来闲杂人员进入施工现场而带来平安隐患。2实行门卫实行出入登记制度,加强进出人员登记管理,实行现场内人员的动态管理。3防止施工现场材料、设备等失窃事件发生。4满足成都市标化施工需要,能够减少施工噪音及扬尘污染。5满足工程周边的市容市貌保持整洁、协调要求。6满足集团公司形象、业主企业形象需要。3.2布置定位经现场勘查交接坐标定位点复核确定,东侧临神仙树北路现有围墙未设置在用地红线上,该侧红线位置在围墙外2.5米左

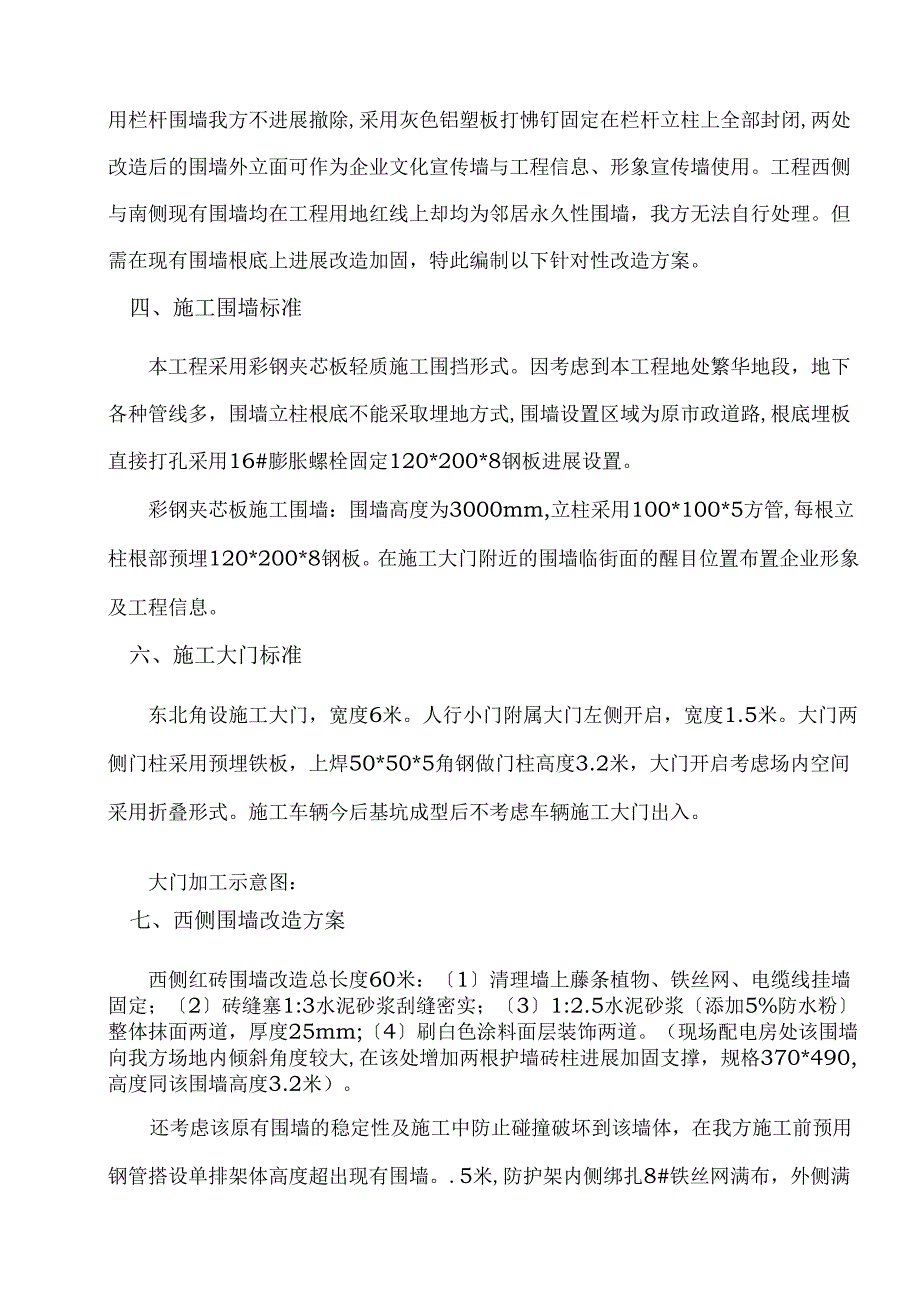

4、右。本工程规划用地与现有场地围墙合围区域不符。我方进场后需将北侧现有墙体撤除,在用地红线上采用3米高夹芯板围挡进展改造封闭长度为32米,并在原出入口位置开设施工正式大门;北面现有与邻居元通社区共用栏杆围墙我方不进展撤除,采用灰色铝塑板打怫钉固定在栏杆立柱上全部封闭,两处改造后的围墙外立面可作为企业文化宣传墙与工程信息、形象宣传墙使用。工程西侧与南侧现有围墙均在工程用地红线上却均为邻居永久性围墙,我方无法自行处理。但需在现有围墙根底上进展改造加固,特此编制以下针对性改造方案。四、施工围墙标准本工程采用彩钢夹芯板轻质施工围挡形式。因考虑到本工程地处繁华地段,地下各种管线多,围墙立柱根底不能采取埋地

5、方式,围墙设置区域为原市政道路,根底埋板直接打孔采用16#膨胀螺栓固定120*200*8钢板进展设置。彩钢夹芯板施工围墙:围墙高度为3000mm,立柱采用100*100*5方管,每根立柱根部预埋120*200*8钢板。在施工大门附近的围墙临街面的醒目位置布置企业形象及工程信息。六、施工大门标准东北角设施工大门,宽度6米。人行小门附属大门左侧开启,宽度1.5米。大门两侧门柱采用预埋铁板,上焊50*50*5角钢做门柱高度3.2米,大门开启考虑场内空间采用折叠形式。施工车辆今后基坑成型后不考虑车辆施工大门出入。大门加工示意图:七、西侧围墙改造方案西侧红砖围墙改造总长度60米:1清理墙上藤条植物、铁丝

6、网、电缆线挂墙固定;2砖缝塞1:3水泥砂浆刮缝密实;31:2.5水泥砂浆添加5%防水粉整体抹面两道,厚度25mm;4刷白色涂料面层装饰两道。(现场配电房处该围墙向我方场地内倾斜角度较大,在该处增加两根护墙砖柱进展加固支撑,规格370*490,高度同该围墙高度3.2米)。还考虑该原有围墙的稳定性及施工中防止碰撞破坏到该墙体,在我方施工前预用钢管搭设单排架体高度超出现有围墙。.5米,防护架内侧绑扎8#铁丝网满布,外侧满挂密目网进展防护,防护架在距围墙边50Omm处场地硬化前预埋钢管立杆间距1.8米,水平杆间距设置为1米一道;并在冠梁浇筑前在冠梁顶部预埋500mm短钢管接头,埋深300mm,布置今后围墙防护架斜支撑使用,斜支撑间距可根据实际情况隔一布一或全部立杆满支撑。防护搭设示意图如下:并在不同施工阶段考虑加挂隔音布减少对外围居民的噪音影响。八、施工考前须知1、围墙施工过程中,夹芯板面不能出现锈迹,要涂有保护材料。2、围墙施工完毕,夹芯板与角铁之间、角铁与角铁之间必须连接结实,不得有松动现象。3、围墙施工完毕,板与板之间衔接平顺,直线段要在一条直线上;板与板之间不能留有缝隙,即在场外不能看见场内施工。九、现场西侧围墙影像配电房处加设护墙柱

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
