绿化工程冬季施工方案.docx

上传人:p** 文档编号:1043177 上传时间:2024-06-16 格式:DOCX 页数:5 大小:12.47KB
下载 相关 举报
绿化工程冬季施工方案.docx_第1页
第1页 / 共5页
绿化工程冬季施工方案.docx_第2页
第2页 / 共5页
绿化工程冬季施工方案.docx_第3页
第3页 / 共5页
绿化工程冬季施工方案.docx_第4页
第4页 / 共5页
绿化工程冬季施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《绿化工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《绿化工程冬季施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

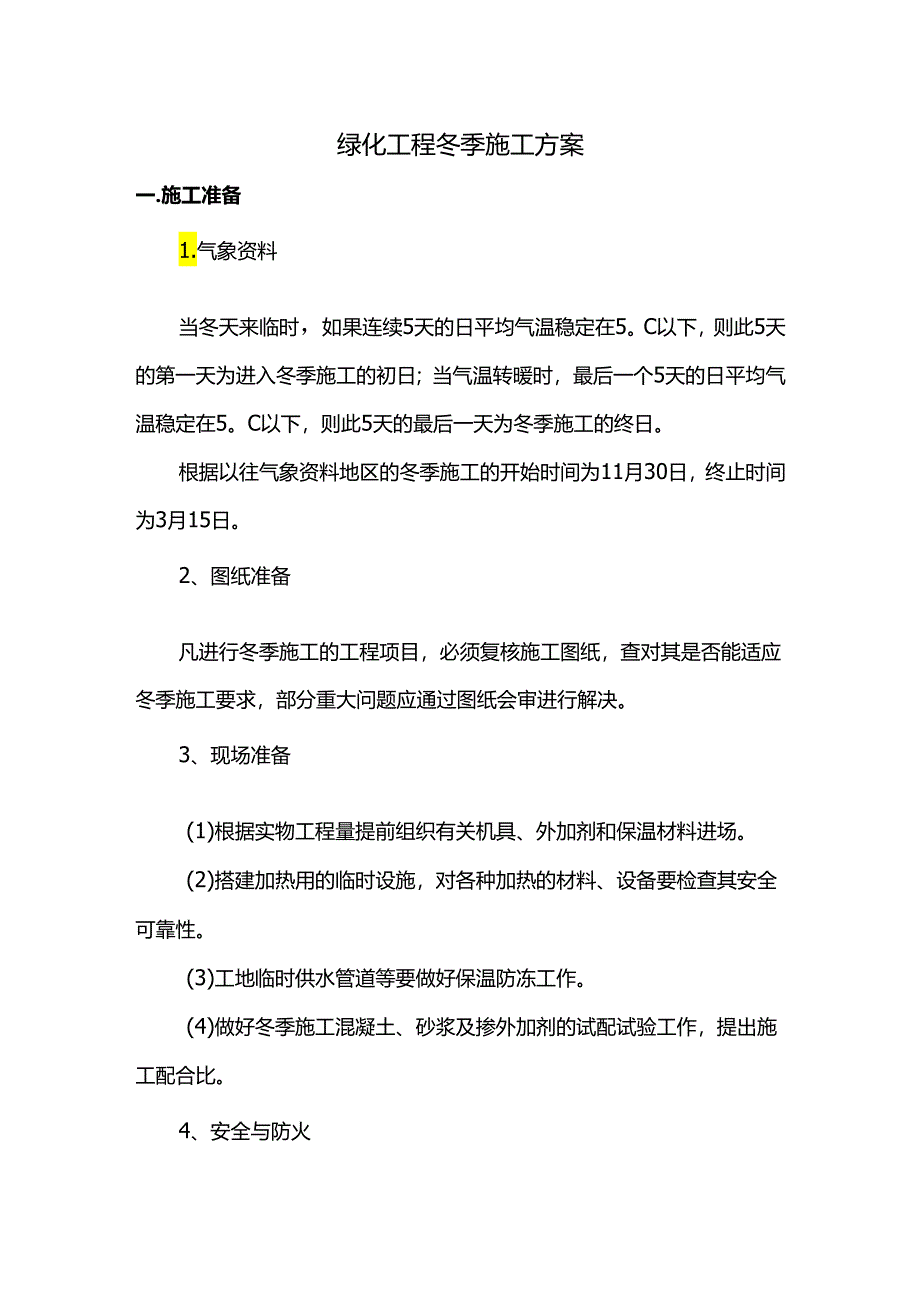

1、绿化工程冬季施工方案一.施工准备1.气象资料当冬天来临时,如果连续5天的日平均气温稳定在5。C以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5。C以下,则此5天的最后一天为冬季施工的终日。根据以往气象资料地区的冬季施工的开始时间为11月30日,终止时间为3月15日。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸会审进行解决。3、现场准备(1)根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2)搭建加热用的临时设施,对各种加热的材料、设备要检查其安全可靠性。(3)工地临时供水管道等要做

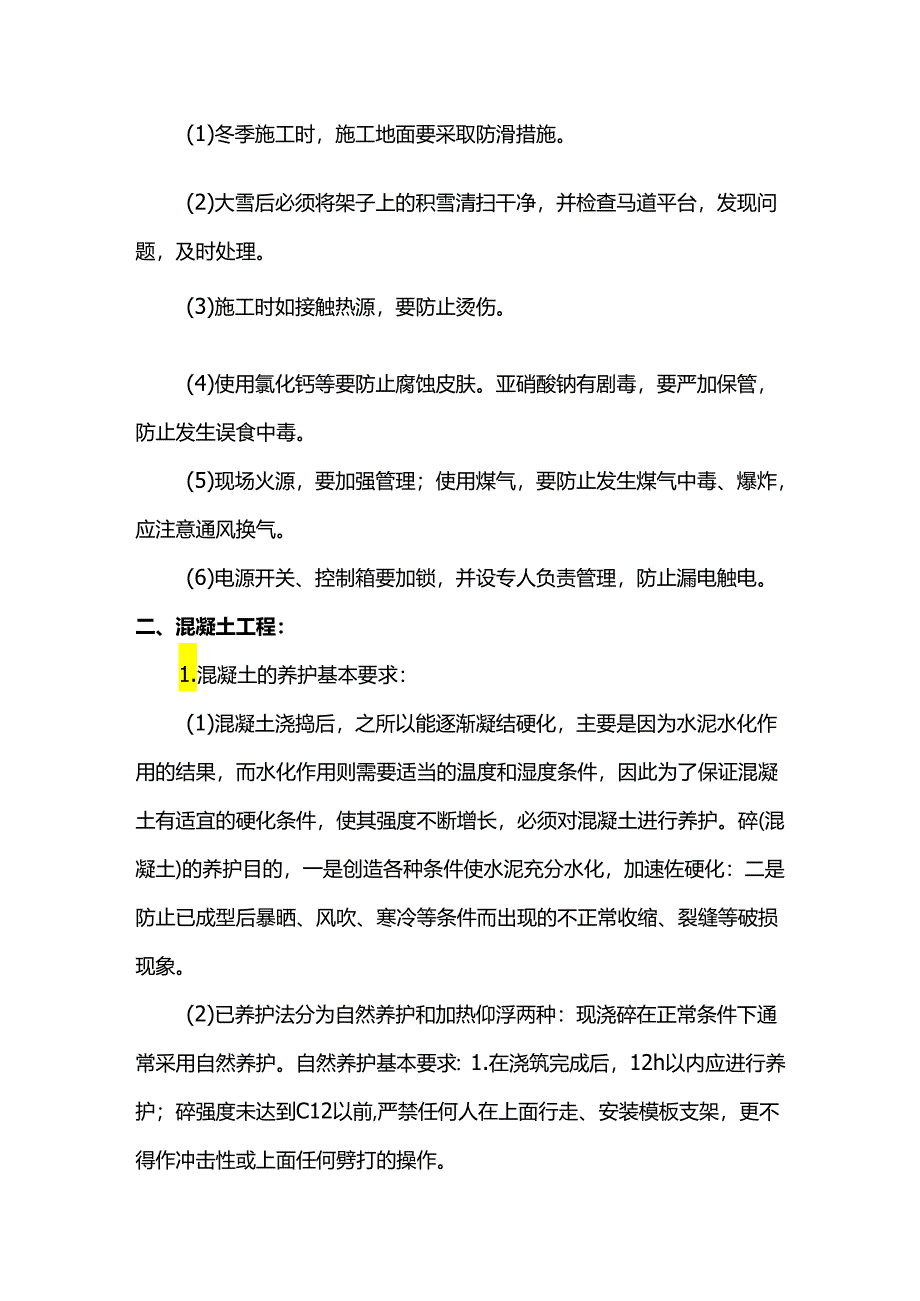

2、好保温防冻工作。(4)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。4、安全与防火(1)冬季施工时,施工地面要采取防滑措施。(2)大雪后必须将架子上的积雪清扫干净,并检查马道平台,发现问题,及时处理。(3)施工时如接触热源,要防止烫伤。(4)使用氯化钙等要防止腐蚀皮肤。亚硝酸钠有剧毒,要严加保管,防止发生误食中毒。(5)现场火源,要加强管理;使用煤气,要防止发生煤气中毒、爆炸,应注意通风换气。(6)电源开关、控制箱要加锁,并设专人负责管理,防止漏电触电。二、混凝土工程:1.混凝土的养护基本要求:(1)混凝土浇捣后,之所以能逐渐凝结硬化,主要是因为水泥水化作用的结果,而水化作

3、用则需要适当的温度和湿度条件,因此为了保证混凝土有适宜的硬化条件,使其强度不断增长,必须对混凝土进行养护。碎(混凝土)的养护目的,一是创造各种条件使水泥充分水化,加速佐硬化:二是防止已成型后暴晒、风吹、寒冷等条件而出现的不正常收缩、裂缝等破损现象。(2)已养护法分为自然养护和加热仰浮两种:现浇碎在正常条件下通常采用自然养护。自然养护基本要求:1.在浇筑完成后,12h以内应进行养护;碎强度未达到C12以前,严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作。2、养护工序:覆盖养护是最常用的保温保湿养护方法。应在初凝以后开始覆盖养护,在终凝后开始浇水(12小时后)覆盖物、麦杆、

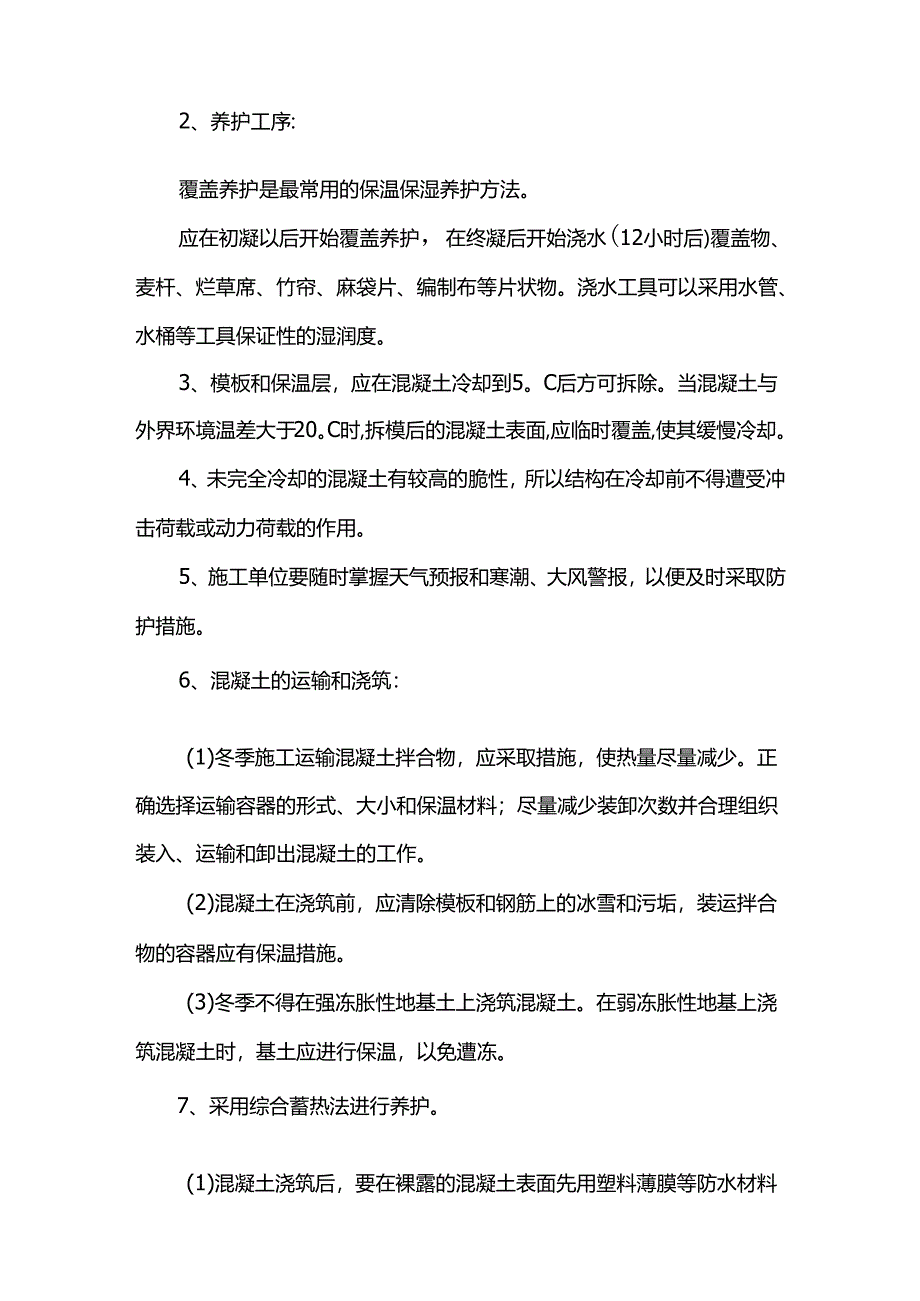

4、烂草席、竹帘、麻袋片、编制布等片状物。浇水工具可以采用水管、水桶等工具保证性的湿润度。3、模板和保温层,应在混凝土冷却到5。C后方可拆除。当混凝土与外界环境温差大于20。C时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。4、未完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。5、施工单位要随时掌握天气预报和寒潮、大风警报,以便及时采取防护措施。6、混凝土的运输和浇筑:(1)冬季施工运输混凝土拌合物,应采取措施,使热量尽量减少。正确选择运输容器的形式、大小和保温材料;尽量减少装卸次数并合理组织装入、运输和卸出混凝土的工作。(2)混凝土在浇筑前,应清除模板和钢筋上的

5、冰雪和污垢,装运拌合物的容器应有保温措施。(3)冬季不得在强冻胀性地基土上浇筑混凝土。在弱冻胀性地基上浇筑混凝土时,基土应进行保温,以免遭冻。7、采用综合蓄热法进行养护。(1)混凝土浇筑后,要在裸露的混凝土表面先用塑料薄膜等防水材料进行覆盖,然后铺设草帘等保温材料。对于端部其厚度要增大到面部的23倍。(2)混凝土浇筑后应有一套严格的测温制度,如发现混凝土温度下降过快或遇寒流袭击,应立即采取补加保温层或人工加热措施。=钢结构工程:1.在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。2、选用负温下钢结构焊接用的焊条、焊丝,在

6、满足设计强度要求的前提下,应选用屈服强度较低、冲击韧性较好的低氢型焊条,重要结构可采用高韧性超低型焊条。3、碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙。烘焙合格后,存放在80100。C烘箱内,使用时取出放在保温筒内,随用随取。负温度下焊条外露超过2小时的应重新烘焙。焊条的烘焙次数不宜超过3次。4、钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。5、钢结构安装:(1)构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。(2)绑扎、起吊钢构件的钢索与构件直接接触时,要加防滑隔垫。四.装饰工程:1.施工所用砂浆,必须在暖棚中制作。砂浆使用时的温度,应在5。C以上。2

7、、防冻剂应由专人配置和使用,配置时先制成20%浓度的标准溶液,然后根据气温再配置成施工浓度溶液。3、采用氯盐作防冻剂时,砂浆内埋设的铁件均需涂刷防锈漆。4、抹灰基层表面如有冰霜雪时,可用与抹灰砂浆同浓度的防冻剂热水溶液冲刷,将表面杂物清除干净后再行抹灰。五.绿化工程进入冬季施工,针对徐州的黄土种植土,桂花、水杉,广玉兰枇杷等乔木来自四J11成都更是要注意种植区域异性。栽植前按标准挖好树穴,坑底施入适量基肥,并使用生根粉。植树时不能栽得太深,容易积水,且透光透气性差,对其生长不利,所以合理控制高度。回填土要保证质量,以确保新根的生长。树坑的规格的计算方法为:长、宽的尺寸为土球直径加30-40cm

8、o挖坑深度为土球高度增加30-35cm其中坑底回填种植土的厚度至少为20cmz上部覆盖8-10Cm的种植土。栽后将回填土踏实,浇一次透水,7至10日内浇透水三次,以后进入正常管护。通过土壤湿度确定浇水量,取树坑30厘米以下土样,用手握成团,向地上扔去,如果散开就该浇水了。土球扔下仅有裂纹,就等3至5日后再验土壤湿度,确定浇水。要做到勤验土,多记录,适时适量浇水。为了提供根系生长的适宜温度,防止根系冻伤,种植完后的树木根基用农膜覆盖、密闭,以确保根部温度的稳定。对米径大于5cm的乔木,种植后用三根杆子撑住,以免风大树倒。对于越冬性差、成活率低的树,除了用草绳缠住树干,避免强光晒伤树皮,减少水分蒸发外,还要用地膜缠绕,为了保持温度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
