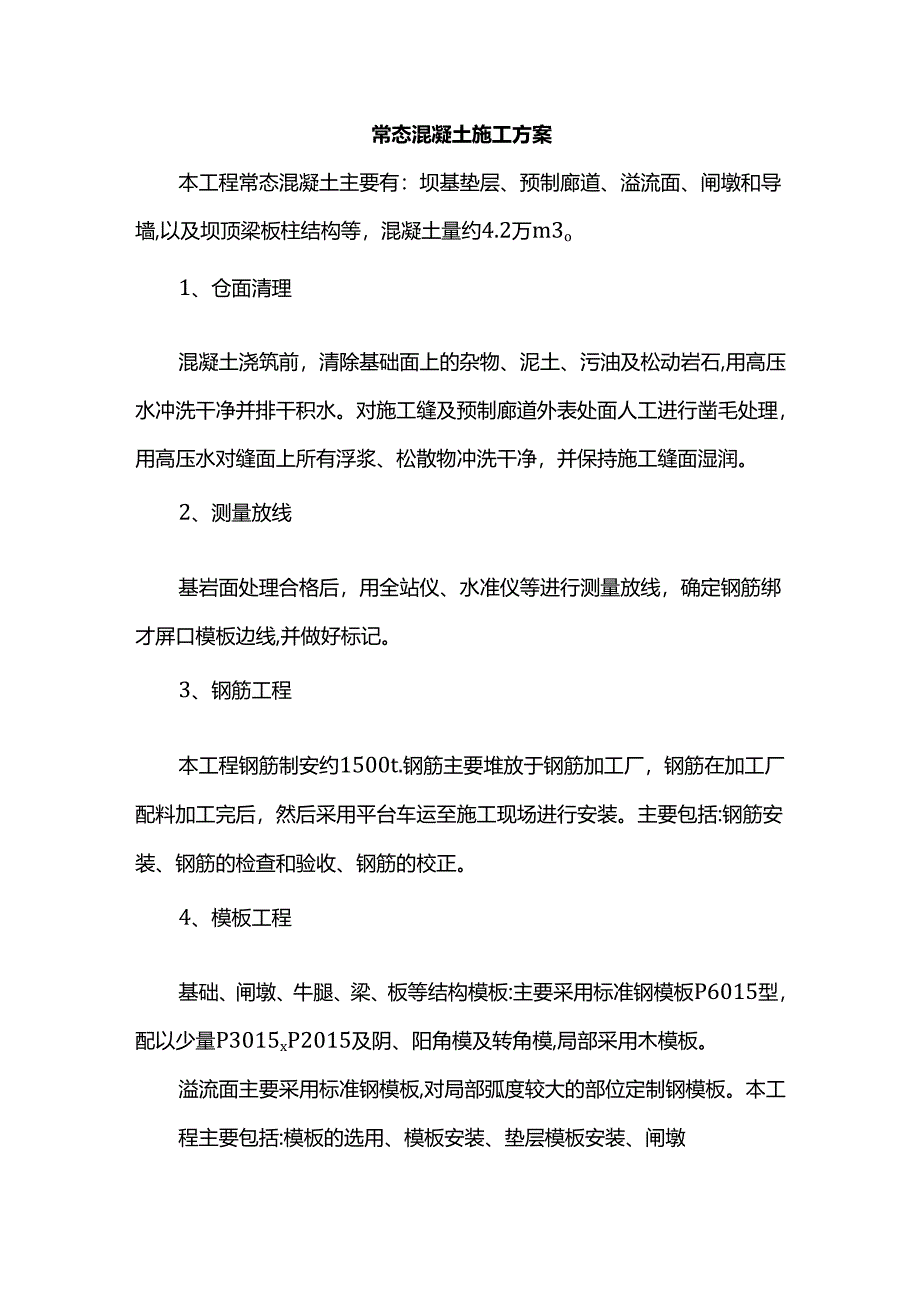

《常态混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《常态混凝土施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。
1、常态混凝土施工方案本工程常态混凝土主要有:坝基垫层、预制廊道、溢流面、闸墩和导墙,以及坝顶梁板柱结构等,混凝土量约4.2万m3o1、仓面清理混凝土浇筑前,清除基础面上的杂物、泥土、污油及松动岩石,用高压水冲洗干净并排干积水。对施工缝及预制廊道外表处面人工进行凿毛处理,用高压水对缝面上所有浮浆、松散物冲洗干净,并保持施工缝面湿润。2、测量放线基岩面处理合格后,用全站仪、水准仪等进行测量放线,确定钢筋绑才屏口模板边线,并做好标记。3、钢筋工程本工程钢筋制安约1500t.钢筋主要堆放于钢筋加工厂,钢筋在加工厂配料加工完后,然后采用平台车运至施工现场进行安装。主要包括:钢筋安装、钢筋的检查和验收、钢筋

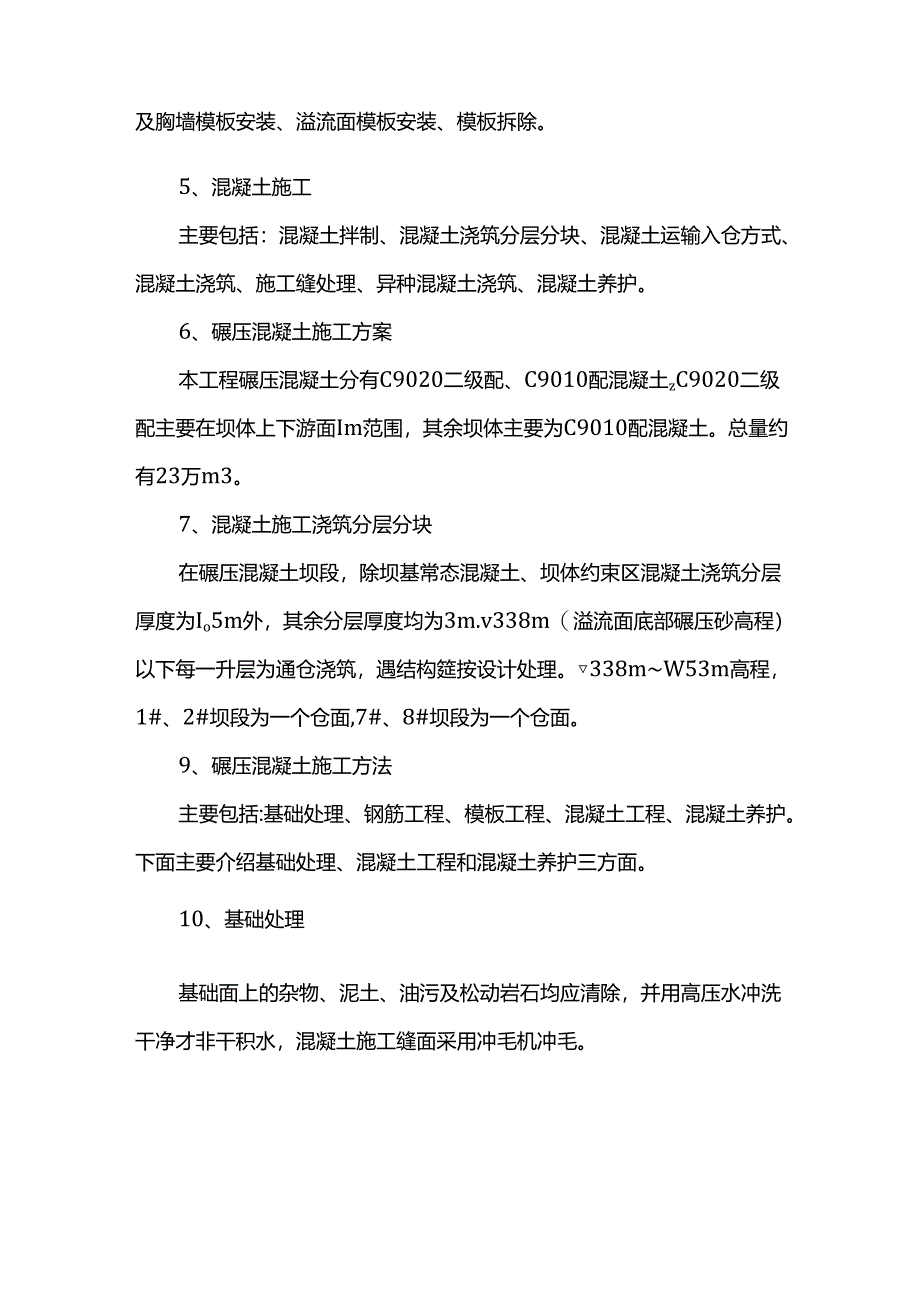

2、的校正。4、模板工程基础、闸墩、牛腿、梁、板等结构模板:主要采用标准钢模板P6015型,配以少量P3015xP2015及阴、阳角模及转角模,局部采用木模板。溢流面主要采用标准钢模板,对局部弧度较大的部位定制钢模板。本工程主要包括:模板的选用、模板安装、垫层模板安装、闸墩及胸墙模板安装、溢流面模板安装、模板拆除。5、混凝土施工主要包括:混凝土拌制、混凝土浇筑分层分块、混凝土运输入仓方式、混凝土浇筑、施工缝处理、异种混凝土浇筑、混凝土养护。6、碾压混凝土施工方案本工程碾压混凝土分有C9020二级配、C9010配混凝土zC9020二级配主要在坝体上下游面Im范围,其余坝体主要为C9010配混凝土。总量约有23万m3。7、混凝土施工浇筑分层分块在碾压混凝土坝段,除坝基常态混凝土、坝体约束区混凝土浇筑分层厚度为Io5m外,其余分层厚度均为3m.v338m(溢流面底部碾压砂高程)以下每一升层为通仓浇筑,遇结构筵按设计处理。338mW53m高程,1#、2#坝段为一个仓面,7#、8#坝段为一个仓面。9、碾压混凝土施工方法主要包括:基础处理、钢筋工程、模板工程、混凝土工程、混凝土养护。下面主要介绍基础处理、混凝土工程和混凝土养护三方面。10、基础处理基础面上的杂物、泥土、油污及松动岩石均应清除,并用高压水冲洗干净才非干积水,混凝土施工缝面采用冲毛机冲毛。
