资源描述

《木门窗制作安装方案.docx》由会员分享,可在线阅读,更多相关《木门窗制作安装方案.docx(5页珍藏版)》请在第壹文秘上搜索。

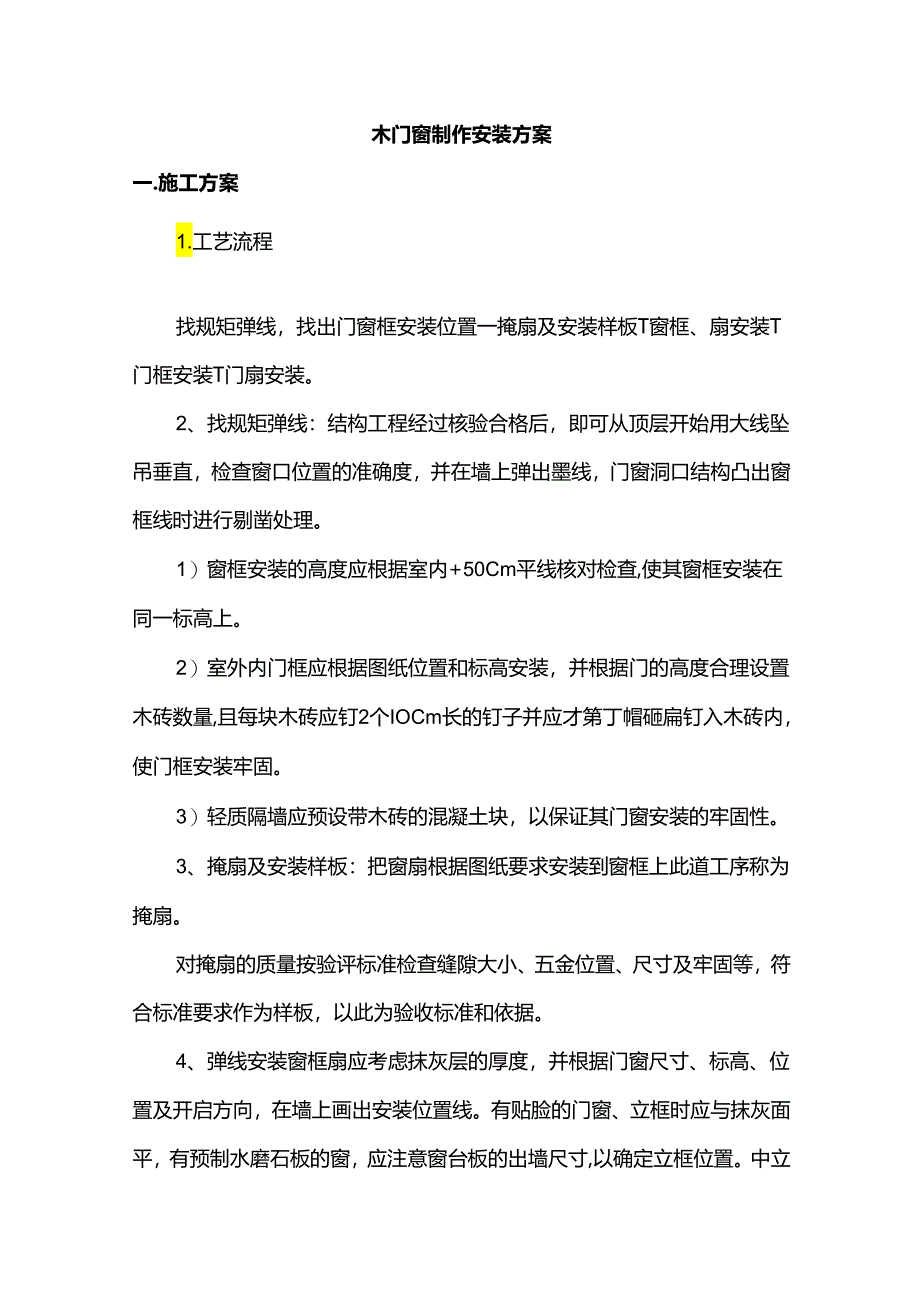

1、木门窗制作安装方案一.施工方案1.工艺流程找规矩弹线,找出门窗框安装位置一掩扇及安装样板T窗框、扇安装T门框安装T门扇安装。2、找规矩弹线:结构工程经过核验合格后,即可从顶层开始用大线坠吊垂直,检查窗口位置的准确度,并在墙上弹出墨线,门窗洞口结构凸出窗框线时进行剔凿处理。1)窗框安装的高度应根据室内+50Cm平线核对检查,使其窗框安装在同一标高上。2)室外内门框应根据图纸位置和标高安装,并根据门的高度合理设置木砖数量,且每块木砖应钉2个IOCm长的钉子并应才第丁帽砸扁钉入木砖内,使门框安装牢固。3)轻质隔墙应预设带木砖的混凝土块,以保证其门窗安装的牢固性。3、掩扇及安装样板:把窗扇根据图纸要求

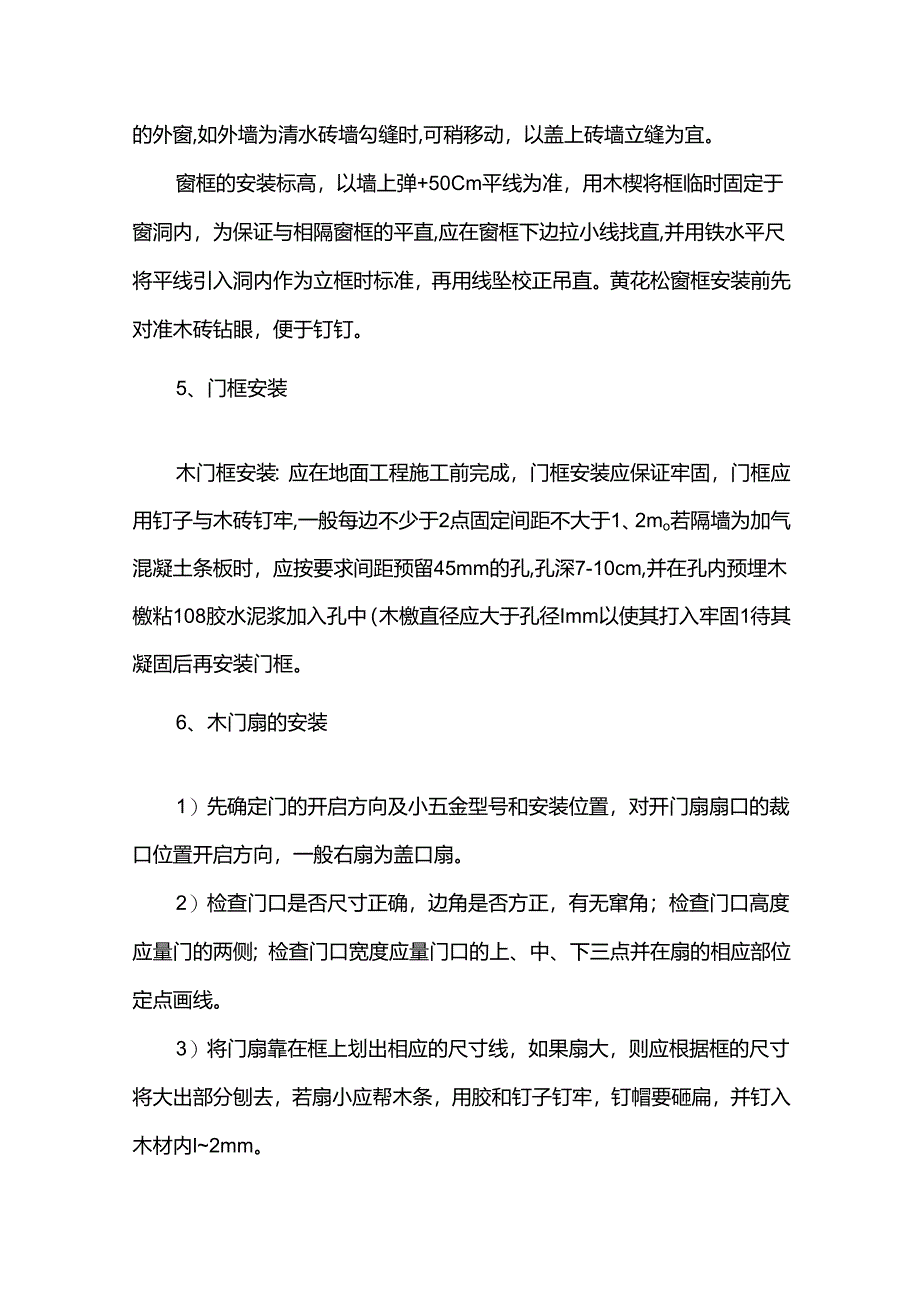

2、安装到窗框上此道工序称为掩扇。对掩扇的质量按验评标准检查缝隙大小、五金位置、尺寸及牢固等,符合标准要求作为样板,以此为验收标准和依据。4、弹线安装窗框扇应考虑抹灰层的厚度,并根据门窗尺寸、标高、位置及开启方向,在墙上画出安装位置线。有贴脸的门窗、立框时应与抹灰面平,有预制水磨石板的窗,应注意窗台板的出墙尺寸,以确定立框位置。中立的外窗,如外墙为清水砖墙勾缝时,可稍移动,以盖上砖墙立缝为宜。窗框的安装标高,以墙上弹+50Cm平线为准,用木楔将框临时固定于窗洞内,为保证与相隔窗框的平直,应在窗框下边拉小线找直,并用铁水平尺将平线引入洞内作为立框时标准,再用线坠校正吊直。黄花松窗框安装前先对准木砖钻

3、眼,便于钉钉。5、门框安装木门框安装:应在地面工程施工前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢,一般每边不少于2点固定间距不大于1、2mo若隔墙为加气混凝土条板时,应按要求间距预留45mm的孔,孔深7-10cm,并在孔内预埋木檄粘108胶水泥浆加入孔中(木檄直径应大于孔径Imm以使其打入牢固1待其凝固后再安装门框。6、木门扇的安装1)先确定门的开启方向及小五金型号和安装位置,对开门扇扇口的裁口位置开启方向,一般右扇为盖口扇。2)检查门口是否尺寸正确,边角是否方正,有无窜角;检查门口高度应量门的两侧;检查门口宽度应量门口的上、中、下三点并在扇的相应部位定点画线。3)将门扇靠在框上划出相

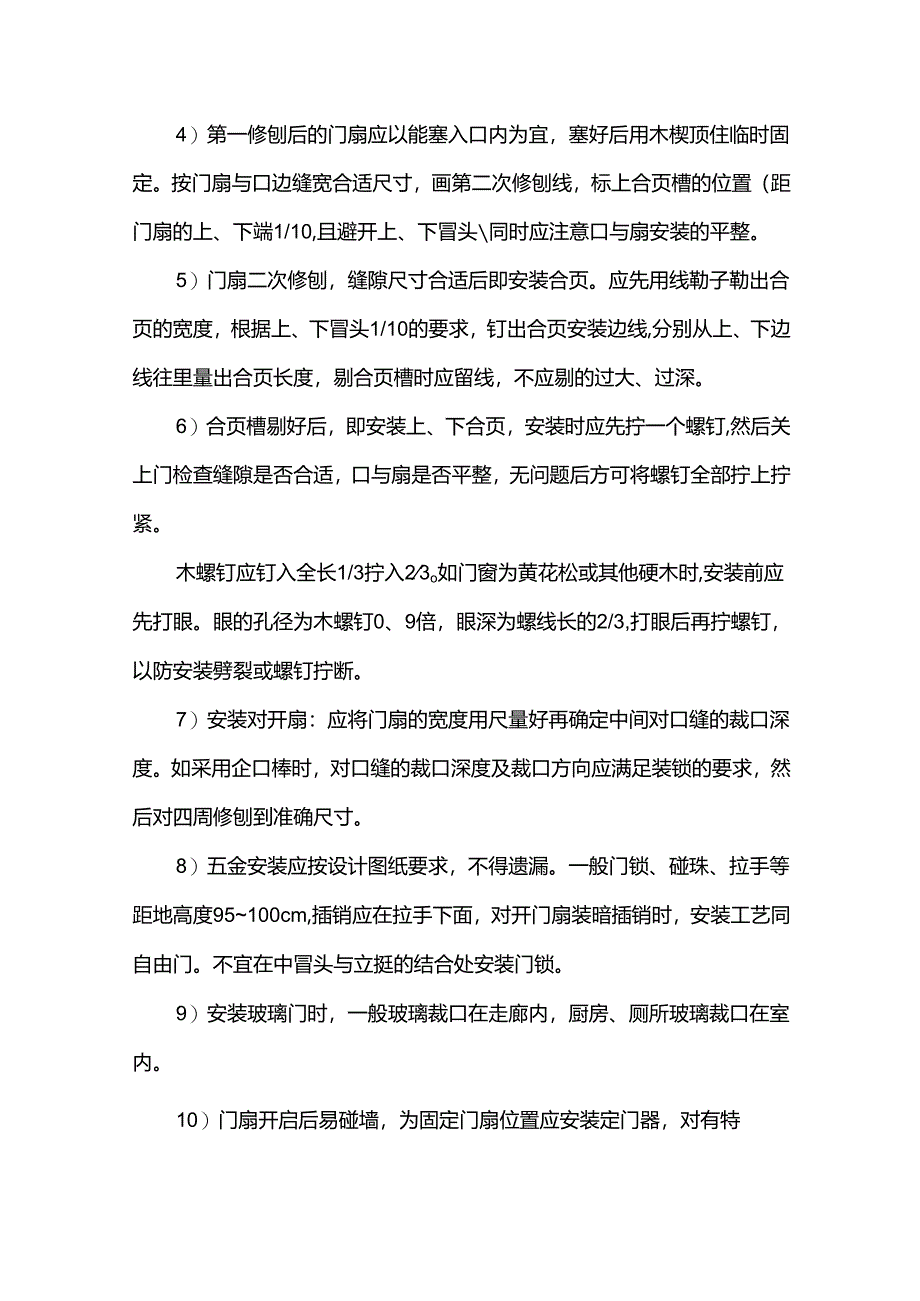

4、应的尺寸线,如果扇大,则应根据框的尺寸将大出部分刨去,若扇小应帮木条,用胶和钉子钉牢,钉帽要砸扁,并钉入木材内l2mm。4)第一修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定。按门扇与口边缝宽合适尺寸,画第二次修刨线,标上合页槽的位置(距门扇的上、下端1/10,且避开上、下冒头同时应注意口与扇安装的平整。5)门扇二次修刨,缝隙尺寸合适后即安装合页。应先用线勒子勒出合页的宽度,根据上、下冒头1/10的要求,钉出合页安装边线,分别从上、下边线往里量出合页长度,剔合页槽时应留线,不应剔的过大、过深。6)合页槽剔好后,即安装上、下合页,安装时应先拧一个螺钉,然后关上门检查缝隙是否合适,口与扇

5、是否平整,无问题后方可将螺钉全部拧上拧紧。木螺钉应钉入全长1/3拧入23o如门窗为黄花松或其他硬木时,安装前应先打眼。眼的孔径为木螺钉0、9倍,眼深为螺线长的2/3,打眼后再拧螺钉,以防安装劈裂或螺钉拧断。7)安装对开扇:应将门扇的宽度用尺量好再确定中间对口缝的裁口深度。如采用企口棒时,对口缝的裁口深度及裁口方向应满足装锁的要求,然后对四周修刨到准确尺寸。8)五金安装应按设计图纸要求,不得遗漏。一般门锁、碰珠、拉手等距地高度95100cm,插销应在拉手下面,对开门扇装暗插销时,安装工艺同自由门。不宜在中冒头与立挺的结合处安装门锁。9)安装玻璃门时,一般玻璃裁口在走廊内,厨房、厕所玻璃裁口在室内

6、。10)门扇开启后易碰墙,为固定门扇位置应安装定门器,对有特殊要求的门应安装门扇开启器,其安装方法,参照产品安装说明书。二.质量控制措施1.建立以项目经理为主,由施工员、质量员、技术员等参加的现场质量管理小组,树立质量第一的观念,实行奖优罚劣,狠抓工程质量;各班组配备兼职工程质量员,由责任心强、技术精良的工人担任,定期进行质量检查评比工作,树立每个职工的质量意识。2、认真审阅和熟悉图纸,对各分部分项工程进行技术交底,严格按国家现行技术规范、质量标准及安徽省质监部门的有关规定进行施工,并定期召开技术管理和质量考评会议,总结经验、力争多出优良产品。3、加强对职工的教育和学习,经常组织职工学习各种规

7、范规定的质量标准,对各分部分项工程做到精心施工,并加强中间验收,自我评定,消灭质量事故和质量隐患。4、加强技术复核工作,完善复核制度,对测量定位、放线、轴线、标高、柱梁板的模板截面尺寸、门窗洞口尺寸、预留孔、预埋件、排水管道、坡度标高及其它尺寸,均必须进行细部的技术复核,以免发生任何差错。5、加强混凝土及砂浆的配合比计量管理,任何材料不得随意增减,按规定做好试块并及时试压。6、加强隐蔽工程验收工作,对隐蔽工程验收必须在自检符合要求的基础上,经现场施工员、质量员会同监理共同验收合格并签证以后,方可进行下道工序施工。基础工程全部完成后回填土前及主体结构封顶后,均须由质监站及有关单位进行中间验收,并

8、做好质量核定签证工作。7、加强对原材料、成品、半成品质量控制和管理工作,所有建筑材料均须有质量保证单或出厂合格证,按规定必须进行复试的材料,逐一进行复试,合格以后才能使用于本工程上,杜绝劣质材料进入现场。8、各班组和工种之间要建立自检互检制度,互相督促,并分清责任和奖罚挂钩。9、水电等设备安装工程必须和土建密切配合,凡是土建图上标明的预埋件、预留孔,应先在土建施工中由安装工配合预埋好、预留好。如在砖墙或楼板上打洞,首先应征得施工员同意方可进行。10、在整个施工过程中,加强技术资料管理工作,实事求是、及时正确做好各项技术资料,工程竣工验收时汇总整理,装订成册,连同绘制好的竣工图一式六份,五份存档,一份交建设单位备案。I1.项目负责人、技术经理、施工员、技术员、质量员、安全员、材料员必须明确分工,建立并健全生产岗位责任制,做到上下层层把关,抓好施工前、施工中、施工后的三个环节,达到施工进度快、工程质量优、施工安全无事故的最终目标。

展开阅读全文
