《采用旋喷法处理不均匀沉降住宅楼模板.docx》由会员分享,可在线阅读,更多相关《采用旋喷法处理不均匀沉降住宅楼模板.docx(5页珍藏版)》请在第壹文秘上搜索。

1、采用旋喷法处置不均匀沉降住宅楼海坊市某住宅楼共4层,层高2.8m,长46.70m,宽9.44m。砖混结构,采用横墙承重,石砌条形基础。住宅楼分3个单元,由于中、西两单元地基的不均匀沉降,导致楼体出现八字形裂缝。大裂缝宽度在20mm以上,且有继续开展的趋势。裂缝处部分墙皮空鼓,即将脱落:少数门窗变形,启闭不灵,成为危房。第1章地质情况场区(中、西两单元)地质情况(图9-27-1)简述如下:9-27TT地下水场区未见地下水,仅沉降缝两侧有因排水管道渗漏而形成的孔隙水。9-27-1-2地基土Ia层:素填土:棕褐色,湿,可塑,沉降缝附(近该层土下部呈饱和状态。由轻亚粘土组成,厚2.03.5m,容许承载
2、力78.4kPa;Ib层:淤泥质亚粘土:灰黑色,可塑,含灰黑色有机质和砖屑弃物,厚03.8m,容许承载力88.2kPa;2层:轻亚粘土:黄褐色,可塑硬塑坚塑,含姜石,埋深3.。7.1m,容许承载力195kPao为控制裂缝进一步扩展,制止工程沉降,决议采用三重管高压旋喷灌浆工法,对素填土和淤泥质亚粘土区域强行灌入水泥浆液,以提高土体密实度,减少含水量,构成桩土相同承重的复合地基,到达制止沉降的目的。第2章加固补强设计9-27-2-1加固补强的目的计算该楼基底处线荷载为190kPa,设计基底压力为119kPa,而该处地基容许承载力只能承担设计荷载的70%左右,该工程地基加固目的是使复合地基容许承载
3、力到达140kPa9-27-2-2加固范围依据沉降和墙体开裂情况,确定对轴线至轴线长约26m的一段进行灌浆加固(图9-27-2),加固重点是承重横墙。要求穿过填土和淤泥亚粘土至底部承载能力较高的轻亚粘土持力层处。灌浆凝固体的底端应嵌入稳定持力层内0.30m,顶部应将原砌块石基础包裹0.30m,如图9-27-3所示。由于河槽深浅变化较大,各孔加固深度在现场确定。9-27-2-3灌浆孔位部署沉降缝两侧回填素土和含淤泥亚粘土,轻便触探NlO都在10击左右,预估旋喷体直径按1.5m考虑。标准孔距定为2.0m,内外钻孔均靠基础边缘施工,排距定为1.8m。考虑中、西两单元地基地质情况,灌浆孔布于室内52孔

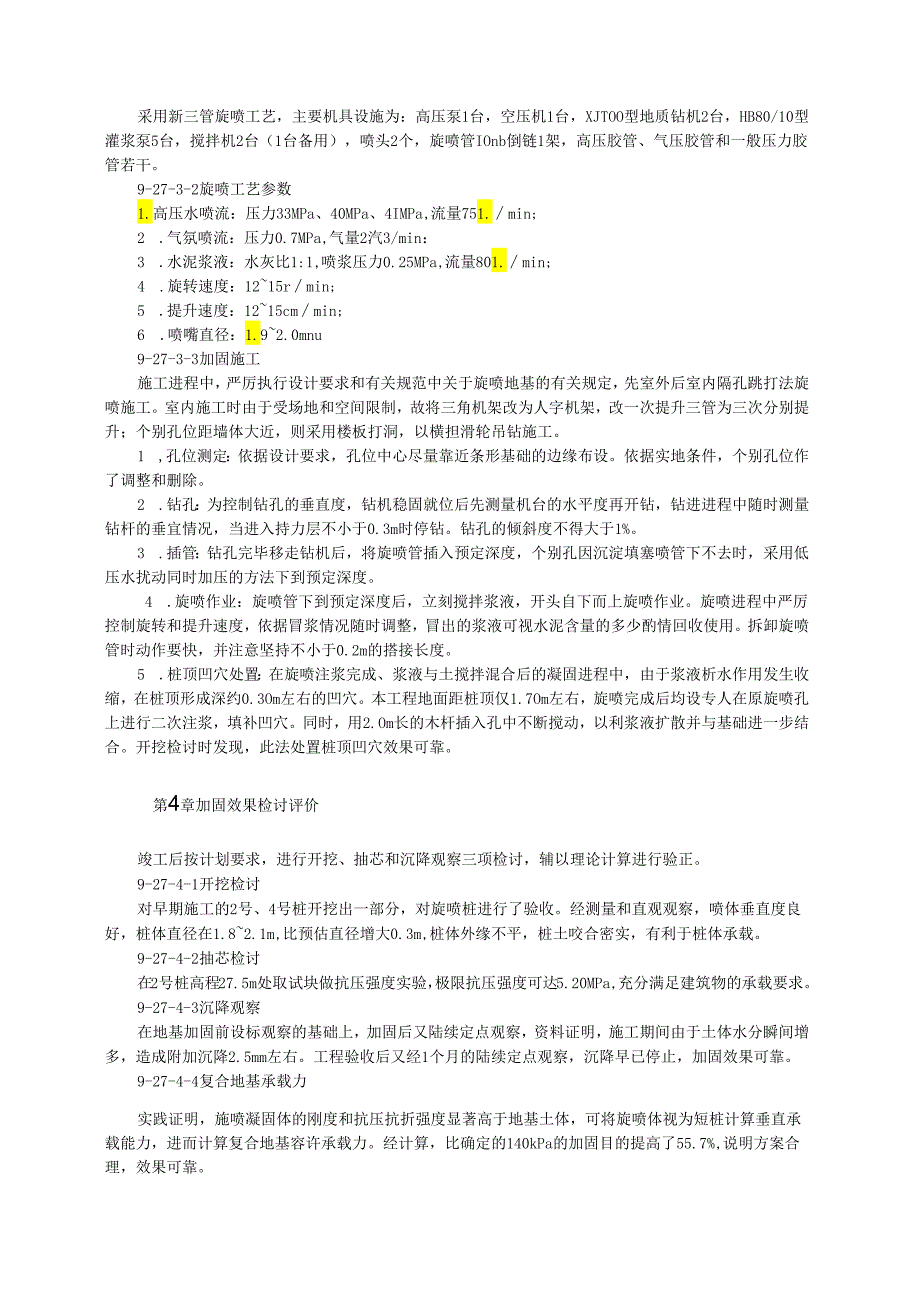

4、,室外8孔,共计60孔。9-27-2-4灌注浆液为就地取材,降低工程费用,确定采用425号普通水泥调配纯水泥浆,水灰比重量比为1:1,设计密度为1.51gCnl3。据计算每立方米浆液耗用425号普通水泥和水各为756kg。第3章加固施工9-27-3-1施工机具采用新三管旋喷工艺,主要机具设施为:高压泵1台,空压机1台,XJTOO型地质钻机2台,HB80/10型灌浆泵5台,搅拌机2台(1台备用),喷头2个,旋喷管IOnb倒链1架,高压胶管、气压胶管和一般压力胶管若干。9-27-3-2旋喷工艺参数1.高压水喷流:压力33MPa、40MPa、4IMPa,流量751.min;2 .气氛喷流:压力0.7
5、MPa,气量2汽3/min:3 .水泥浆液:水灰比1:1,喷浆压力0.25MPa,流量801.min;4 .旋转速度:1215rmin;5 .提升速度:1215cmmin;6 .喷嘴直径:1.92.0mnu9-27-3-3加固施工施工进程中,严厉执行设计要求和有关规范中关于旋喷地基的有关规定,先室外后室内隔孔跳打法旋喷施工。室内施工时由于受场地和空间限制,故将三角机架改为人字机架,改一次提升三管为三次分别提升;个别孔位距墙体大近,则采用楼板打洞,以横担滑轮吊钻施工。1 ,孔位测定:依据设计要求,孔位中心尽量靠近条形基础的边缘布设。依据实地条件,个别孔位作了调整和删除。2 .钻孔:为控制钻孔的垂
6、直度,钻机稳固就位后先测量机台的水平度再开钻,钻进进程中随时测量钻杆的垂宜情况,当进入持力层不小于0.3m时停钻。钻孔的倾斜度不得大于1%。3 .插管:钻孔完毕移走钻机后,将旋喷管插入预定深度,个别孔因沉淀填塞喷管下不去时,采用低压水扰动同时加压的方法下到预定深度。4 .旋喷作业:旋喷管下到预定深度后,立刻搅拌浆液,开头自下而上旋喷作业。旋喷进程中严厉控制旋转和提升速度,依据冒浆情况随时调整,冒出的浆液可视水泥含量的多少酌情回收使用。拆卸旋喷管时动作要快,并注意坚持不小于0.2m的搭接长度。5 .桩顶凹穴处置:在旋喷注浆完成、浆液与土搅拌混合后的凝固进程中,由于浆液析水作用发生收缩,在桩顶形成
7、深约0.3Om左右的凹穴。本工程地面距桩顶仅1.7Om左右,旋喷完成后均设专人在原旋喷孔上进行二次注浆,填补凹穴。同时,用2.Om长的木杆插入孔中不断搅动,以利浆液扩散并与基础进一步结合。开挖检讨时发现,此法处置桩顶凹穴效果可靠。第4章加固效果检讨评价竣工后按计划要求,进行开挖、抽芯和沉降观察三项检讨,辅以理论计算进行验正。9-27-4-1开挖检讨对早期施工的2号、4号桩开挖出一部分,对旋喷桩进行了验收。经测量和直观观察,喷体垂直度良好,桩体直径在1.82.1m,比预估直径增大0.3m,桩体外缘不平,桩土咬合密实,有利于桩体承载。9-27-4-2抽芯检讨在2号桩高程27.5m处取试块做抗压强度
8、实验,极限抗压强度可达5.20MPa,充分满足建筑物的承载要求。9-27-4-3沉降观察在地基加固前设标观察的基础上,加固后又陆续定点观察,资料证明,施工期间由于土体水分瞬间增多,造成附加沉降2.5mm左右。工程验收后又经1个月的陆续定点观察,沉降早已停止,加固效果可靠。9-27-4-4复合地基承载力实践证明,施喷凝固体的刚度和抗压抗折强度显著高于地基土体,可将旋喷体视为短桩计算垂直承载能力,进而计算复合地基容许承载力。经计算,比确定的140kPa的加固目的提高了55.7%,说明方案合理,效果可靠。实践证明,使用高压旋喷灌浆工法对工程地基进行加固补强,具有设施简单、工期短、效果可靠、造价经济等

9、优点。施工时既不会损伤住宅楼的原有结构和点缀,也不影响二层住宅楼的正常使用。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防
10、滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无
11、火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即
12、恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌塞子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩或朝向无人区。2
13、6、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。33、吊运在楼层搬运、绑扎钢筋,应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离(IkV以下4m,1-10kv6m).34、夜间施工灯光要充足,不准把灯具挂在竖起的钢筋上或其他金属构件上,导线应架空.
