景山小区边坡治理工程施工技术标书.doc

上传人:p** 文档编号:1051838 上传时间:2024-06-26 格式:DOC 页数:39 大小:608.03KB
下载 相关 举报
景山小区边坡治理工程施工技术标书.doc_第1页
第1页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第2页
第2页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第3页
第3页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第4页
第4页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第5页
第5页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第6页
第6页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第7页
第7页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第8页
第8页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第9页
第9页 / 共39页
景山小区边坡治理工程施工技术标书.doc_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《景山小区边坡治理工程施工技术标书.doc》由会员分享,可在线阅读,更多相关《景山小区边坡治理工程施工技术标书.doc(39页珍藏版)》请在第壹文秘上搜索。

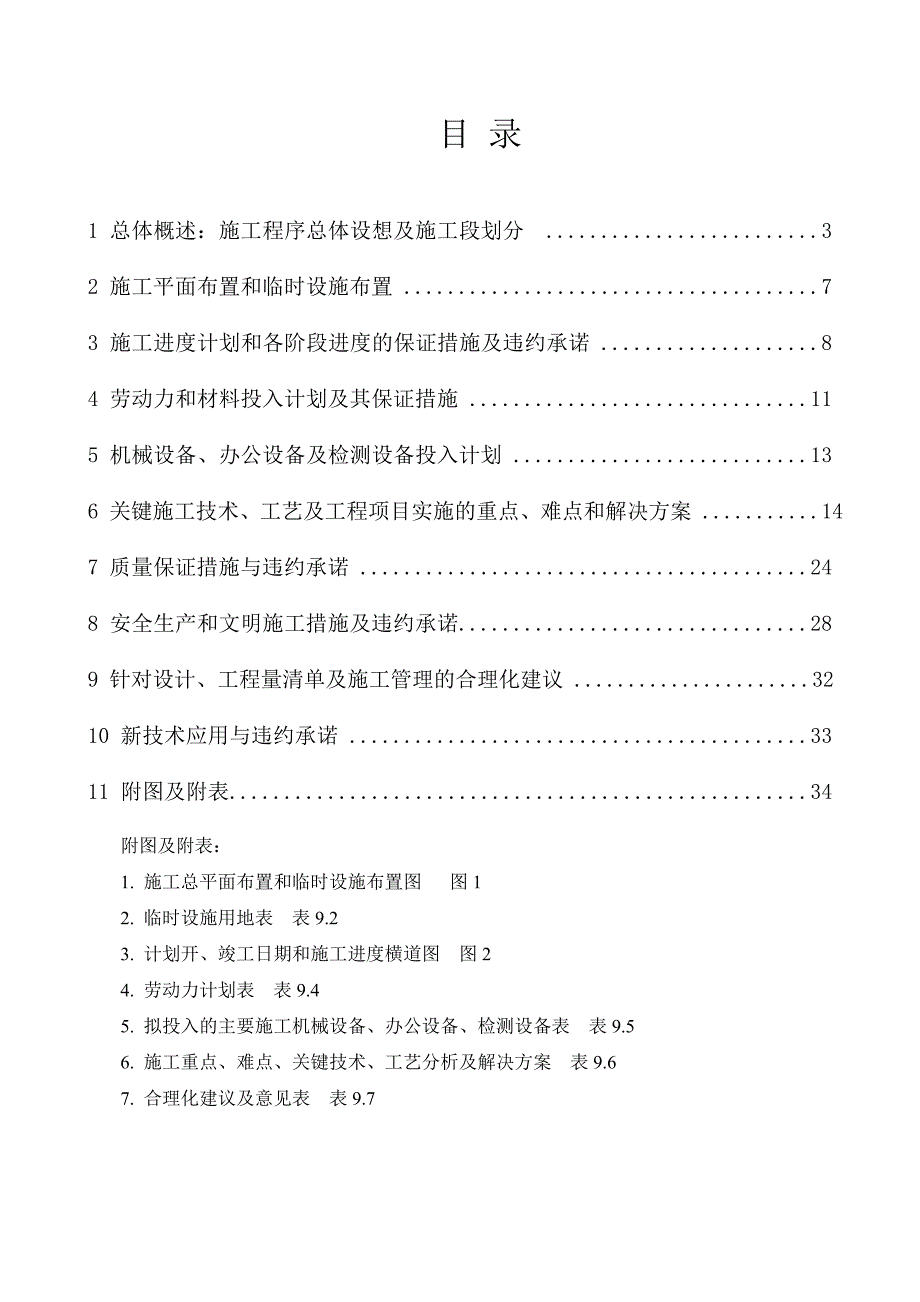

1、目 录1 总体概述:施工程序总体设想及施工段划分 .32 施工平面布置和临时设施布置 .73 施工进度计划和各阶段进度的保证措施及违约承诺 .84 劳动力和材料投入计划及其保证措施 .115 机械设备、办公设备及检测设备投入计划 .136 关键施工技术、工艺及工程项目实施的重点、难点和解决方案 .147 质量保证措施与违约承诺 .248 安全生产和文明施工措施及违约承诺.289 针对设计、工程量清单及施工管理的合理化建议 .3210 新技术应用与违约承诺 .3311 附图及附表.34附图及附表:1. 施工总平面布置和临时设施布置图 图1 2. 临时设施用地表 表9.23. 计划开、竣工日期和施

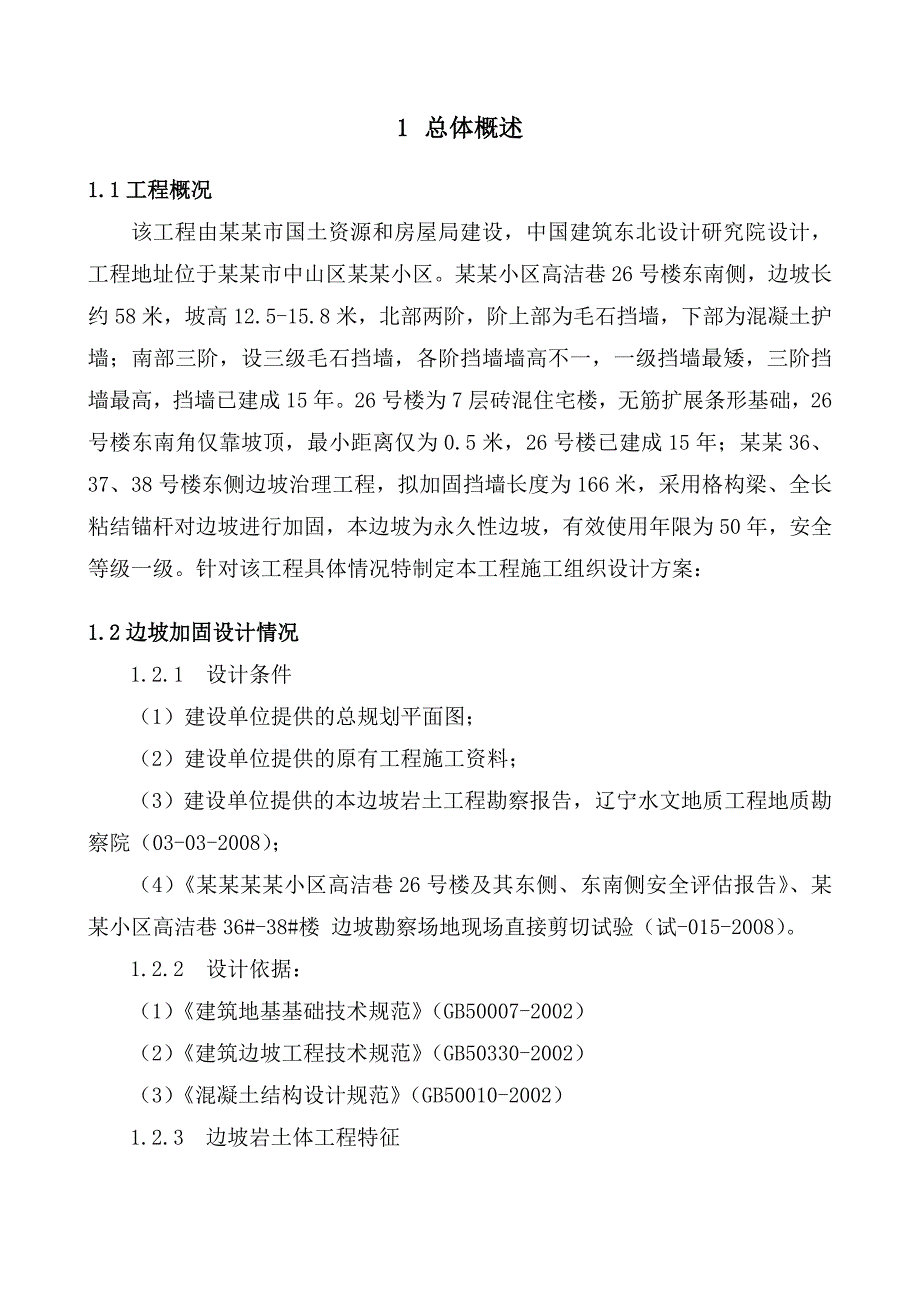

2、工进度横道图 图24. 劳动力计划表 表9.45. 拟投入的主要施工机械设备、办公设备、检测设备表 表9.56. 施工重点、难点、关键技术、工艺分析及解决方案 表9.67. 合理化建议及意见表 表9.71 总体概述1.1工程概况该工程由某某市国土资源和房屋局建设,中国建筑东北设计研究院设计,工程地址位于某某市中山区某某小区。某某小区高洁巷26号楼东南侧,边坡长约58米,坡高12.5-15.8米,北部两阶,阶上部为毛石挡墙,下部为混凝土护墙;南部三阶,设三级毛石挡墙,各阶挡墙墙高不一,一级挡墙最矮,三阶挡墙最高,挡墙已建成15年。26号楼为7层砖混住宅楼,无筋扩展条形基础,26号楼东南角仅靠坡顶

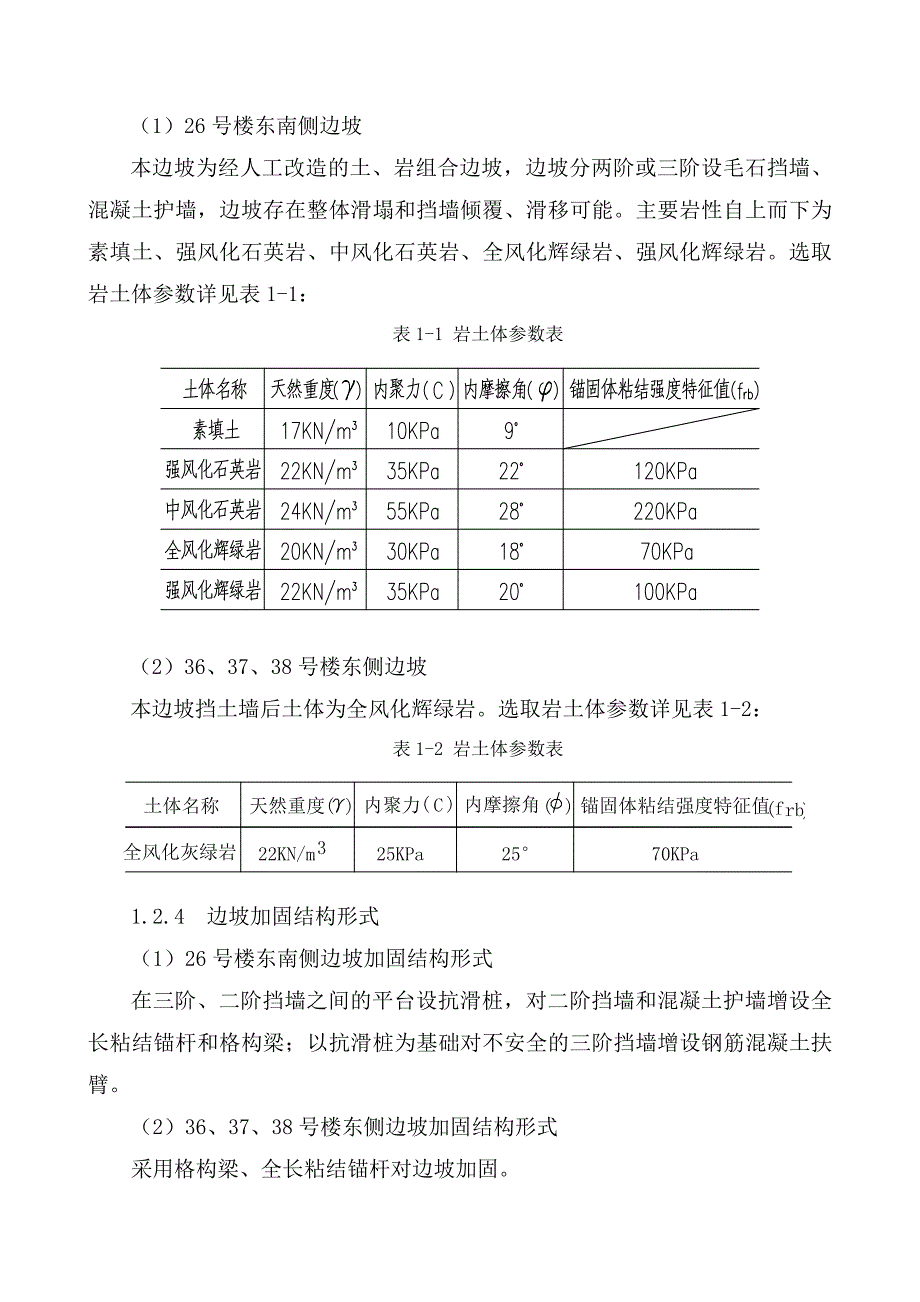

3、,最小距离仅为0.5米,26号楼已建成15年;某某36、37、38号楼东侧边坡治理工程,拟加固挡墙长度为166米,采用格构梁、全长粘结锚杆对边坡进行加固,本边坡为永久性边坡,有效使用年限为50年,安全等级一级。针对该工程具体情况特制定本工程施工组织设计方案: 1.2边坡加固设计情况1.2.1 设计条件(1)建设单位提供的总规划平面图; (2)建设单位提供的原有工程施工资料;(3)建设单位提供的本边坡岩土工程勘察报告,辽宁水文地质工程地质勘察院(03-03-2008);(4)某某某某小区高洁巷26号楼及其东侧、东南侧安全评估报告、某某小区高洁巷36#-38#楼 边坡勘察场地现场直接剪切试验(试-

4、015-2008)。1.2.2 设计依据:(1)建筑地基基础技术规范(GB50007-2002)(2)建筑边坡工程技术规范(GB50330-2002)(3)混凝土结构设计规范(GB50010-2002)1.2.3 边坡岩土体工程特征(1)26号楼东南侧边坡本边坡为经人工改造的土、岩组合边坡,边坡分两阶或三阶设毛石挡墙、混凝土护墙,边坡存在整体滑塌和挡墙倾覆、滑移可能。主要岩性自上而下为素填土、强风化石英岩、中风化石英岩、全风化辉绿岩、强风化辉绿岩。选取岩土体参数详见表1-1:表1-1 岩土体参数表(2)36、37、38号楼东侧边坡本边坡挡土墙后土体为全风化辉绿岩。选取岩土体参数详见表1-2:表

5、1-2 岩土体参数表1.2.4 边坡加固结构形式(1)26号楼东南侧边坡加固结构形式在三阶、二阶挡墙之间的平台设抗滑桩,对二阶挡墙和混凝土护墙增设全长粘结锚杆和格构梁;以抗滑桩为基础对不安全的三阶挡墙增设钢筋混凝土扶臂。(2)36、37、38号楼东侧边坡加固结构形式采用格构梁、全长粘结锚杆对边坡加固。1.3施工程序总体设想1.3.1 施工程序接到中标通知书,甲方通知进场时,施工单位进场进料进设备。两段边坡同时施工,26号楼东南侧边坡先进行测量点的设置,清理坡面,残土外运,人工挖孔桩,扶臂施工、之后做脚手架的架设、防护设备的安装、锚杆、格构梁施工等工作,施工期间各工序尽量搭接作业;36、37、3

6、8号楼东侧边坡进行测量点的设置,清理坡面,残土外运,之后做脚手架的架设、防护设备的安装、锚杆、格构梁施工等工作。1.3.2 施工准备在施工前,由项目经理部主持施工准备会议,听取施工项目经理部对整个工程的施工准备计划,该计划主要反映开工前、施工中必须做的有关工作,内容如下:(1)、技术准备:熟悉、审查施工图纸。(2)、施工现场准备工作:地上地下各种管线及障碍物的勘测定位;施工现场平整;测量放线;临时道路;临时供水、供电等管线的铺设;临时设施的搭设;现场照明设备的安装。(3)、劳动组织准备:建立各施工工序的管理组织体系,集结施工力量、组织劳动力进场,作好施工人员入场教育工作。(4)、材料机械准备:

7、根据相关的设计图纸和施工预算,编制详细的材料机械设备需要量计划;签定材料供应合同;确定材料运输方案和计划;组织材料按计划进场和保管。(5)、施工场外协调:由项目经理协调交通、环卫、市容的关系,扰民及民扰问题处理等工作。(6)、对进场员工进行文明施工、安全生产的教育和培训,签订安全生产责任状。1.4施工段划分两段边坡同时施工,26号楼东南侧边坡施工段划分为设立监测点、施工区整理、坡面整理、人工挖孔桩、扶臂施工、搭设脚手架、锚杆钻孔、锚杆制安、灌浆施工、格构梁施工、拆脚手架、残渣清运、撤场。36、37、38号楼东侧边坡施工段划分为设立监测点、施工区整理、坡面整理、搭设脚手架、锚杆钻孔、锚杆制安、灌

8、浆施工、格构梁施工、拆脚手架、残渣清运、撤场。2 施工平面布置和临时设施布置2.1施工时必须进行单向交通封闭,设置安全围栏及警示牌匾。2.2物料堆放应尽量避开交通路线。2.3施工人员居住于施工场外,现场除施工排架、主要设备摆放、看护人员暂设外,不做其它暂设。2.4坡面清理时,应由专人警戒,必要时可临时封闭交通(施工平面布置和临时设施布置详情见图纸附图1)。3 施工进度计划和各阶段进度的保证措施及违约承诺3.1施工进度计划3.1.1 工期:本边坡支护工程预计工期60日历天。3.1.2 工程进度计划:在接到中标通知书,并接到甲方通知进场的通知后,人员、设备、主要材料3日内进入施工现场,并做好施工前

9、的各项准备工作,包括清理现场、修通施工便道、搭设脚手架工作平台、临时设施、空压机、发电机、钻机就位调试等。3.1.3 施工顺序:(1)施工顺序安排原则安排施工顺序时必须考虑各工序的优化搭接和运输通畅。混凝土的拌制和施工材料的加工应避开交通要道,并尽量减少各种污染,削坡产生的残土需及时运走,尽量减少对植物的破坏,合理安排运输的时间和顺序,最大程度的缩小对港区环境的影响。(2)26号楼东南侧边坡人工挖孔桩施工安排施工顺序为:土方回填桩顶钢筋混凝土面板挖桩清孔桩钢筋笼制作及安装浇筑桩芯混凝土扶臂施工。(3)预应力锚杆施工顺序安排26号楼东南侧边坡和36、37、38号楼东侧边坡锚杆工程施工顺序为:锚孔

10、测放钻孔清孔锚杆制作及安装注浆锚头封闭格构梁施工。其中成孔制约个工期,是首要工序。所以拟安排6台钻机同时施工,下锚杆和注浆紧随其后。各分部分项工程施工顺序详见施工进度横道图(附图2)。3.2保证施工进度的主要措施“时间就是生命,工期就是效益和信誉”,为使该项目按合同工期建成,我们主要采取下列措施:3.2.1 指挥机构迅速成立即时到位为保证和加快工程速度,我们将成立强有力的现场指挥机构,对内指挥施工生产,对外负责合同履行及协调联络。3.2.2 施工力量迅速进点 实施本项目的施工队伍已初步组建,机械设备将随同施工队伍迅速抵达,确保主体工程按时开工。 3.2.3 施工准备抓早抓紧 尽快做好施工准备工

11、作,认真复核图纸,落实施工方案,积极配合甲方做好各方面工作,施工中遇到问题影响进度时,将统筹安排、见缝插针、及时调整,确保总体工期。 3.2.4 施工组织不断优化 根据施工情况变化,不断进行优化,使工序衔接,劳动力组织、机具设备、工期安排等更趋合理和完善。 3.2.5 施工调度高效运转 建立从项目经理部到各作业班的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰加强指挥和协调,对重大关键问题要超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。 3.2.6 根据工程过程的网络计划,编制分阶段计划,及时发现关键工序的转化,确定

12、阶段工作重点。进行网络计划动态管理,及时掌握进度,分析调整,使项目实施处于受控状态。 3.2.7 强化施工管理,严明劳动纪律,对劳动力实行配套管理,优化组合,使作业专业化、正规化。 3.2.8 安排好冬雨季施工 根据当地气象、水文资料,有预见性地调整各项工程的施工顺序,并做好预防工作,使工程能有序和不间断地进行。 3.2.9 加强机械设备管理 切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序储备一定的备用机械。 3.2.10 确保劳力充足、高效根据工程需要,配备充足的技术人员和技术工人,并采取各种措施,提高劳动者技术素质和工作效率。4 劳动力和材料

13、投入计划及其保证措施4.1组织机构(图4-1)两处边坡同时施工,由公司具备较高素质的管理人员组建项目部进行管理。4.2主要人员编制原材料加工项目副经理边坡加固工程项目部项目经理总工程师计划统计财务设备材料组施工技术组质量检查组安全检查组试验室 分项工程施工队制度保证钻孔作业班锚杆制安班挖孔桩作业班清坡作业班格栅铺设作业班图4-1 组织机构框图主要人员编制见主要管理人员配备情况表,其他人员有:施工机长4人、电工2人、空压机司机8人、发电机司机2人、安全防护人员3人、人工挖孔4人、钻机司机8人、锚杆制作工8人、喷射手4人、普工20人、压浆工人6人、其他辅助人员6人、运输车司机4人,等共计86人。各

14、工种人员及进场作业时间详见附表2劳动力计划表。5 机械设备、办公设备及检测设备投入计划本项工程的施工特点,结合公司自有设备情况,我公司拟对本项工程投入施工机械、办公、检测设备见附表3“拟投入的主要施工机械设备、办公和检测设备表”。5.1投入机械、办公、检测设备 见附表35.2机械、办公、检测设备保证措施(1)除脚手架及扣件租赁外,其余所有设备均为本单位自有设备,自购买投标文件之日起,所有设备均不再调用,以备中标后能及时进场,保证所需设备的及时提供。(2)所有设备在进行前均需经过检修,确认具备良好使用功能后方可进场,计量测绘仪器进场前均按规定进行标定检验并附有检验合格证书,以保证所有机械设备的完好率。6 关键施工技术、工艺及工程项目实施的重点难点和解决方案本工程关键施工技术、工艺及工程项目实施的重点、难点和解决方案主要包括以下内容:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
