《景观绿化工程施工总结.doc》由会员分享,可在线阅读,更多相关《景观绿化工程施工总结.doc(10页珍藏版)》请在第壹文秘上搜索。

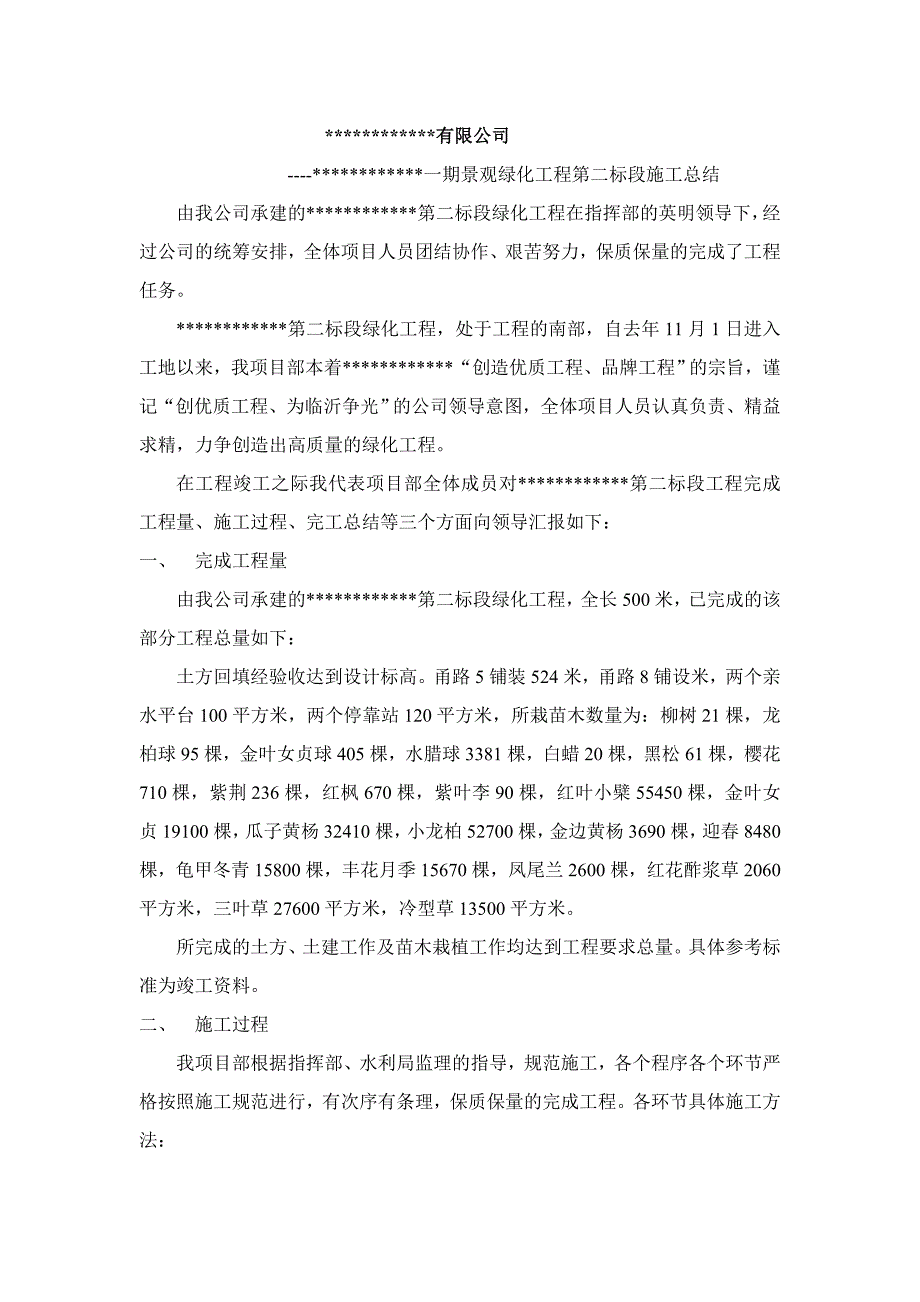

1、*一期景观绿化工程第二标段施工总结*有限公司某某/7/20*有限公司-*一期景观绿化工程第二标段施工总结由我公司承建的*第二标段绿化工程在指挥部的英明领导下,经过公司的统筹安排,全体项目人员团结协作、艰苦努力,保质保量的完成了工程任务。*第二标段绿化工程,处于工程的南部,自去年11月1日进入工地以来,我项目部本着*“创造优质工程、品牌工程”的宗旨,谨记“创优质工程、为临沂争光”的公司领导意图,全体项目人员认真负责、精益求精,力争创造出高质量的绿化工程。在工程竣工之际我代表项目部全体成员对*第二标段工程完成工程量、施工过程、完工总结等三个方面向领导汇报如下:一、 完成工程量由我公司承建的*第二标
2、段绿化工程,全长500米,已完成的该部分工程总量如下:土方回填经验收达到设计标高。甬路5铺装524米,甬路8铺设米,两个亲水平台100平方米,两个停靠站120平方米,所栽苗木数量为:柳树21棵,龙柏球95棵,金叶女贞球405棵,水腊球3381棵,白蜡20棵,黑松61棵,樱花710棵,紫荆236棵,红枫670棵,紫叶李90棵,红叶小檗55450棵,金叶女贞19100棵,瓜子黄杨32410棵,小龙柏52700棵,金边黄杨3690棵,迎春8480棵,龟甲冬青15800棵,丰花月季15670棵,凤尾兰2600棵,红花酢浆草2060平方米,三叶草27600平方米,冷型草13500平方米。所完成的土方、土
3、建工作及苗木栽植工作均达到工程要求总量。具体参考标准为竣工资料。二、 施工过程我项目部根据指挥部、水利局监理的指导,规范施工,各个程序各个环节严格按照施工规范进行,有次序有条理,保质保量的完成工程。各环节具体施工方法:1、清理转运垃圾、回填土方工程施工方法种植土是园林绿化工程的最基础工序,种植土的优劣,直接影响整个工程的质量。我们将严把种植土的质量关。保证种植土是园土,且富含有机质,团粒结构完好、具有良好的通气、透水和保肥能力,土壤酸碱度(PH值)应在6-7之间,干燥土密度应小于1200千克/立方,种植土中不含有粘土或类似粘土及粗砂、石头、土块、杂草、有害种子及其他物件,保证种植土的整体成分与

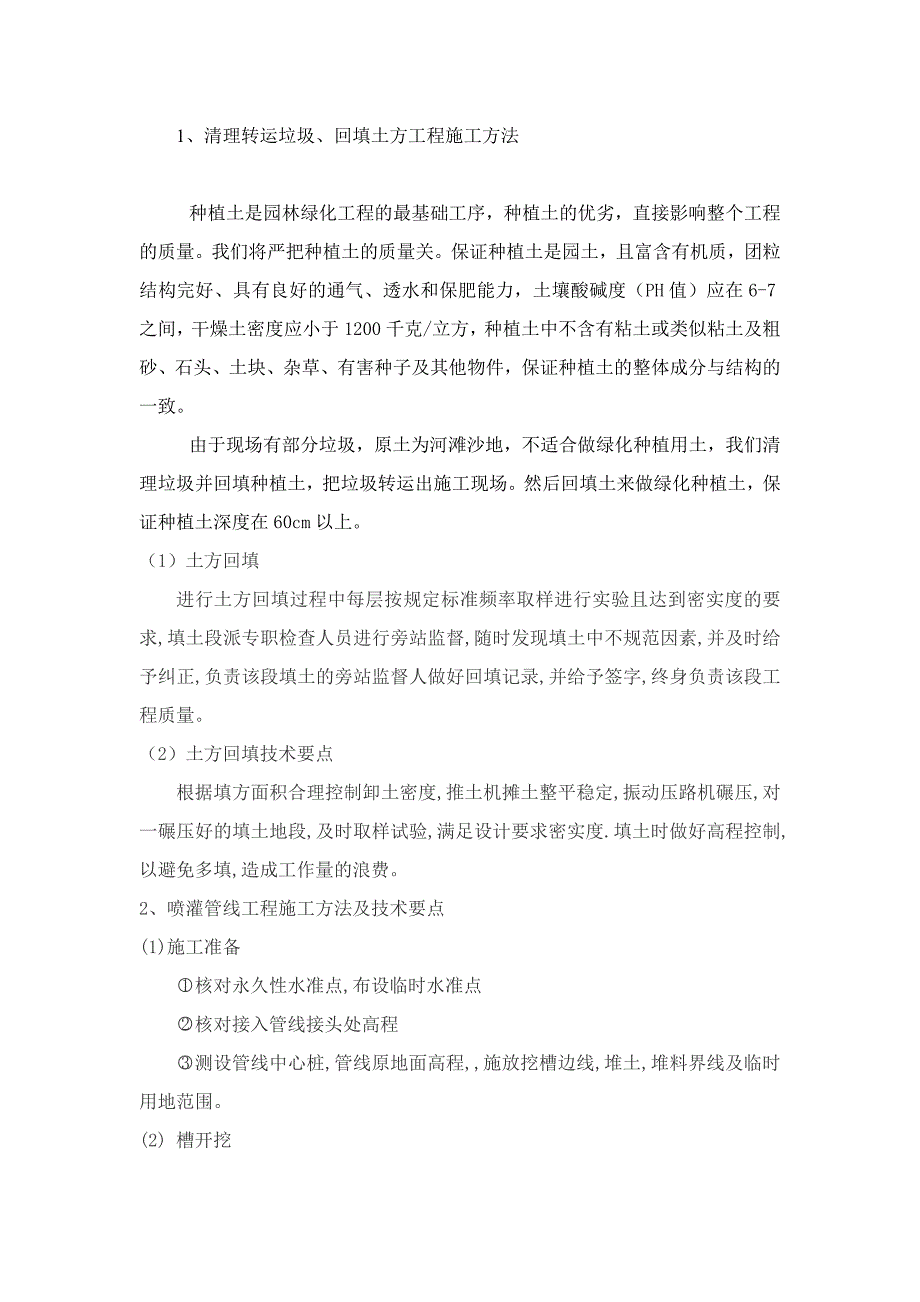

4、结构的一致。由于现场有部分垃圾,原土为河滩沙地,不适合做绿化种植用土,我们清理垃圾并回填种植土,把垃圾转运出施工现场。然后回填土来做绿化种植土,保证种植土深度在60cm以上。(1)土方回填进行土方回填过程中每层按规定标准频率取样进行实验且达到密实度的要求,填土段派专职检查人员进行旁站监督,随时发现填土中不规范因素,并及时给予纠正,负责该段填土的旁站监督人做好回填记录,并给予签字,终身负责该段工程质量。(2)土方回填技术要点根据填方面积合理控制卸土密度,推土机摊土整平稳定,振动压路机碾压,对一碾压好的填土地段,及时取样试验,满足设计要求密实度.填土时做好高程控制,以避免多填,造成工作量的浪费。2
5、、喷灌管线工程施工方法及技术要点(1)施工准备核对永久性水准点,布设临时水准点核对接入管线接头处高程测设管线中心桩,管线原地面高程,施放挖槽边线,堆土,堆料界线及临时用地范围。(2) 槽开挖挖坑时严格控制槽底高程,槽底高程可以比设计高程提高20cm,做予留部分,最后用人工清挖,以防槽底被扰动而影响工程质量。槽内挖出的土方,堆放在距沟槽边沿1.0米以外,土质松软危险地段采用用支撑措施以防沟槽塌方。(3) 管线连接由DN40的pvc管引至总浇灌阀门。由总浇灌阀门垂直分为两个支管,两支管为DN63。连接管线之前将DN50的pvc管顺次放入挖好的沟槽内,将基础表面的杂物、积水、管道内外清楚干净,管子在
6、沟槽内移动时操作人员密切配合,防止碰撞,稳管时以管内径底标高为准,调整管子高程时,所用垫块必须坚固,稳管顺序从下游排向上游,在井位处稳管时,控制好检查井的内径尺寸,管线的对头间隙为10cm,以便于抬管抹胶.以减少错口现象.(4) 抹带将管口冲刷干净,用专用粘结剂粘实管间缝隙,静待5分钟,使其粘实。(5)支管安装在主管线上,使用钢锯把主管截断,使用DN80变DN40的三通,采用主管安装方法,连接喷灌支管,每两个支管距离分别为53M,22M,18M以内。 (6)回填稳定沙管道范围内回填稳定沙两侧同时进行,两侧齐平,防止管道位移,管道两侧及管顶10厘米范围内采用人工分层回填,每层不超过5厘米,并人工
7、夯实。3、亲水平台的施工方案(1) 测量放样本工程的测量放样按照工程测量规范与条文说明(GB50026-93)标准实施。根据测量工作实施办法,本工地上所用测量仪器及钢尺均按规定时间内由专业计量检测单位检测,禁止使用黑量具。(2) 轴线定位测量首先对业主提供的坐标点进行加固保护,确保施工过程中能随时用来校正建筑的轴线控制线。从施工图上看出,需先放出亲水平台的平面位置,再引测出整个平台建筑的位置。轴线桩采用100*100*1000mm的方木桩,打入地表土层,露出地表土层200-300mm,并用C15砼坞实,桩面钉3mm的不锈钢钉作为控制点标记。 每一次轴线引测均进行自检及专人复核,减少测量中的偶然
8、误差。并做成书面记录,以供可追溯。(3) 基础施工基础:根据基础平面图及大样图,按建(构)筑物的轴线定位,连接响应的轴线,计算开挖放坡坡度,定出开挖边线位置。用水准仪把相应的标高引测到水平桩或轴线桩上,并画标高标记。基坑开挖完成后,即可进行砂垫层或灰土垫层的施工。(4) 砂垫层的施工砂垫层所用材料,宜采用颗粒级配良好、质地坚硬的中粗砂。施工前应验槽,基槽的边坡必须稳定,槽底和两侧如有孔洞、沟、井等应加以填实。垫层应分层铺垫,分层夯(压)实,用平板振捣器反复振捣,往复次数以简易测定密实度合格为准。(5) 基础砼浇捣因基础砼较少,故采用现场搅拌,现场浇捣的方法。在混凝土浇捣前,钢筋必须经有关人员检
9、查验收合格后方可浇捣,并在竖向钢筋上用水准仪统一找平0.5m用红漆做好标记。振捣基础时,插入式震动机各插点要均匀排列,插点间距不应超过50cm,每层混凝土的厚度控制在40cm左右,要做到快插慢拔,使上下混凝土紧密结合。砼浇筑完成后再要复核柱子插筋的角度是否正确,如有走动,立即进行校正。(6) 主体结构施工施工测量:主体施工前还应将轴线逐一复测,在基础顶上进行弹线,并将墙线弹出,便于支模和砌筑。砌筑前进行基础浇筑,素土夯实的基础上是650*600*350的凸方柱Mu5.0毛石M5的水泥砂浆砌筑。砌筑材质为10-15mm厚米砖,规格是100-400mm*200-300mm,砌筑高度为0点地面之上2
10、100mm,砌筑前要求提前对砖进行浇水湿润,保证砖湿润面积在15%左右,严禁干体上墙。砌体砌筑采用“三一”方法砌筑,每层前四皮砖均应先摆砖,以及练习十字角、丁字角240mm与120mm交接的组砌方法。4、铺装工程和路牙石的施工方法及技术要点(1)铺装工序:清理地面-弹中心线-安放标准块-试拼-铺贴-养护-嵌缝-清洗 地面浮渣清理干净;找出施工面四周的中心,弹出中心线,由标准标高线挂出地面标高线;铺装石材表面不得有隐伤、风化等缺陷,不得采用易褪色的材料包装;预制人造石材面板应表面平整,几何尺寸准确,表面石粒均匀、洁净、颜色一致;安放标准块,用水平尺和角尺校正无误;图案拼花和纹理走向清晰的石材要试
11、拼,满意后再正式拼贴;一般地面应从中间向四周铺贴;正式铺贴前,先素土夯实。a花岗石的铺装是在素土夯实的基础上,150的3:7灰土夯实,100mm厚的C20砼浇筑,25mm厚的1:2水泥砂浆粘结层,铺装材料根据设计图纸选择。b卵石铺装是在素土夯实的基础上,150的3:7灰土夯实,80mm厚的C20素混凝土,50mm厚的1:2水泥砂浆粘结层,铺装材料选择彩色卵石立铺,嵌入2/3,露出1/3。在铺装花砖时,水泥浆涂抹在材背面,安放时必须四角同时落下,用橡皮锤敲击平实,缝隙顺直且小于1mm; 铺好的地面在2-3天内禁止上人,素水泥或勾缝剂嵌缝,表面应清洁干净。 整批石材到货后,需先挑选石材色差、对角、
12、大小、尺寸不一的,统一安排后方能正式铺贴;拌制砂浆应为不含有害物质的纯洁水。(2)路牙石的安装是在铺装的水泥砂浆粘接层上直接放置。5、绿化工程施工方法(1)种植地整细种植地整细工作是绿化工程的一项很重要的环节,因为这项工作不到位,直接影响土方验收、苗木栽植以及最后的草坪种植工作,种植地细整分为机械整地和人工整地。种植第整细具体程序为:首先用挖掘机根据设计标高的木壮粗略平整,然后用人工采取拉网式平整场地、清理石头等垃圾,最后用人工进行土质整细。(2)定点放线、苗木栽植定点放线、苗木栽植工作公司派多年从事放线工作的技术员在项从放线指导工作,各技术员也都是有丰富实践经验的,进行专人专项工作,确保施工
13、效果。具体操作方法:采用网格定点放线,每10米放一条线,这样确保定点的准确性,放线采用勾股定理定出直角,用坐标柱的方法定出栽植点或栽植轮廓顶点、拐点。苗木栽植的前提是树穴挖掘、苗木购买的问题,我项目制作各种规格的框架,在各点上用滑石粉定出轮廓,专人负责检查树穴深度,以使树穴达到规格。 在购买苗木的时候,购买地和工地两次验收,对不合规格和指标的苗木作退货处理,并每次都请监理现场验收,以确保苗木的各项指标达到施工规范。 在苗木栽植工作中,为使现有的苗木成活并营造出最美的效果来,对各个工种进行培训上岗,并让技术员对在各个环节的工种进行技术交底。于2004年2月1 9曰草拟一份施工要求,该施工要求的主
14、要内容为: 、施工前准备 各项目人员、各技术工种应提高思想素质,通力协作、紧密配合,树立吃苦耐劳的精神。各技术人员应首先熟悉图纸、掌握设计意图,为工程施工做好准备,层层做好技术交底。 、各分项工程 种植穴定点放线应符合设计要求,位置必须准确,标识明显,种植穴应标明中心点位置。 挖树穴时应上下垂直下挖,大小符合附表的规定。 、苗木卸车 苗木在装卸车时应轻抬轻放,不得损伤苗木和造成散球,大 规格的苗木应尤其注意,如需吊运不得用绳子直接捆绑树干起吊,需垫一些布片或麻片等物品缓冲一下,土球特大的应和土球一起起吊。 带土球的小灌木卸车时应码放整齐,当时不能种植时应喷水保持土球湿润。 、苗木种植前的修剪
15、种植前应先把苗木过长根系、病虫根、劈裂根进行修剪。树冠的修剪要根据不同树种的植物习性进行修剪。修剪质量应符合以下规定。剪口应平滑不得劈裂,枝条短截应留外芽,剪口应距离压延以上l厘米,剪去2厘米以上粗枝叶及根时,截口必须削平并喷防腐漆。 、苗木栽植 种植前需重新依据图纸要求,核对苗木品种规格及种植方位。行列栽植应横竖各自成行,相邻植株搭配合理,高度、干径、树行。栽植的树木应保持直立,不得歪斜,并且注意观赏面的合理朝向和树木的阴阳面朝向,如有冲突应相互协调,先取成活后取美观。总体上讲树高的应放在后面,矮的应需放在前面。 采用相应的技术措施,确保树木成活,如:喷雾,树干保湿和喷布生根剂等。 树木入穴前应先检查树穴与土球的大小及深度,不符和根系要求时应先修整种植穴,穴底应当踏实,形成毛细,后随填土分层踏实。但不得踏碎土球。树木调向时,不得用
