服饰有限公司冬季施工方案.doc

上传人:p** 文档编号:1051946 上传时间:2024-06-26 格式:DOC 页数:20 大小:928.57KB
下载 相关 举报
服饰有限公司冬季施工方案.doc_第1页
第1页 / 共20页
服饰有限公司冬季施工方案.doc_第2页
第2页 / 共20页
服饰有限公司冬季施工方案.doc_第3页
第3页 / 共20页
服饰有限公司冬季施工方案.doc_第4页
第4页 / 共20页
服饰有限公司冬季施工方案.doc_第5页
第5页 / 共20页
服饰有限公司冬季施工方案.doc_第6页
第6页 / 共20页
服饰有限公司冬季施工方案.doc_第7页
第7页 / 共20页
服饰有限公司冬季施工方案.doc_第8页
第8页 / 共20页
服饰有限公司冬季施工方案.doc_第9页
第9页 / 共20页
服饰有限公司冬季施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《服饰有限公司冬季施工方案.doc》由会员分享,可在线阅读,更多相关《服饰有限公司冬季施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

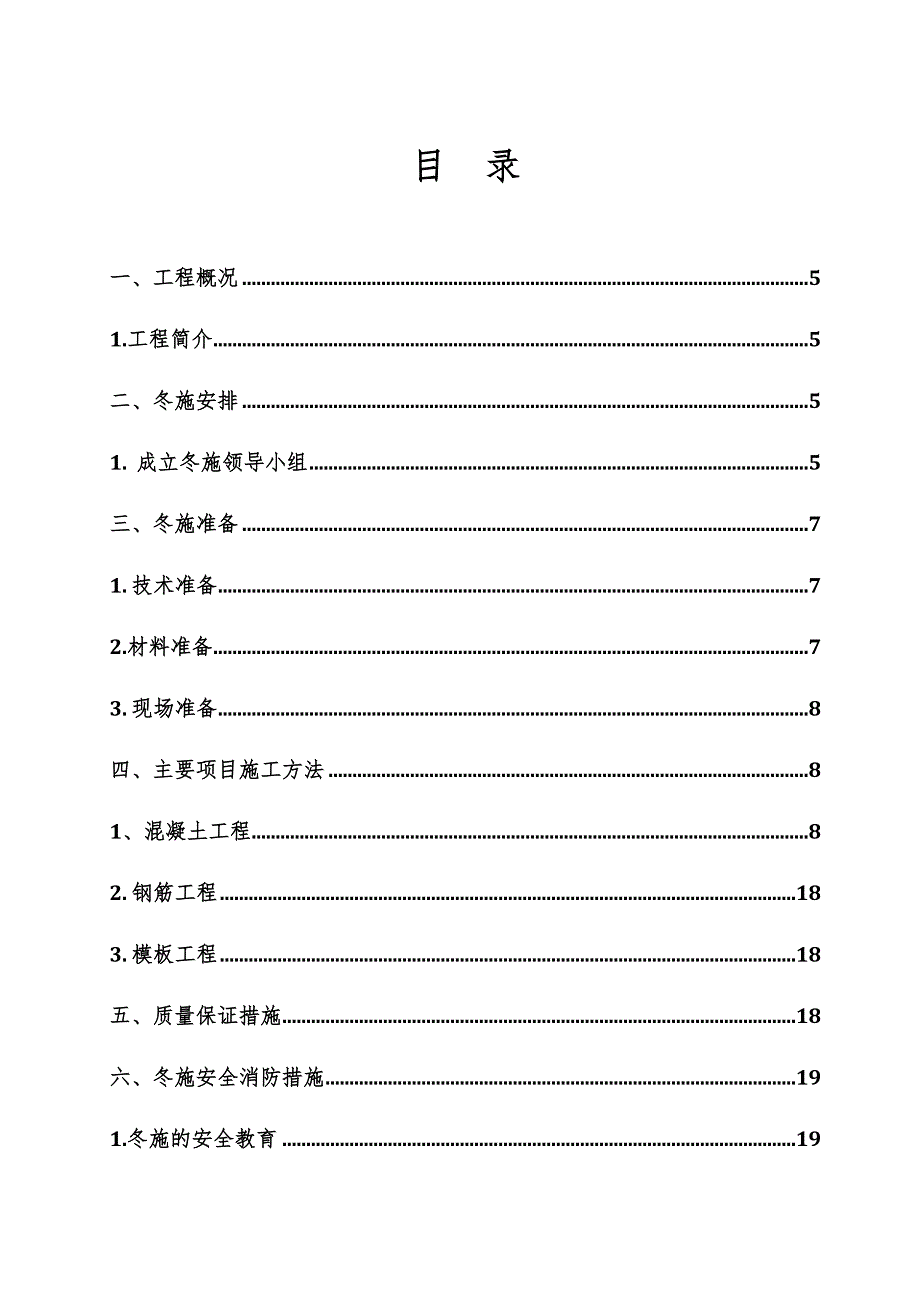

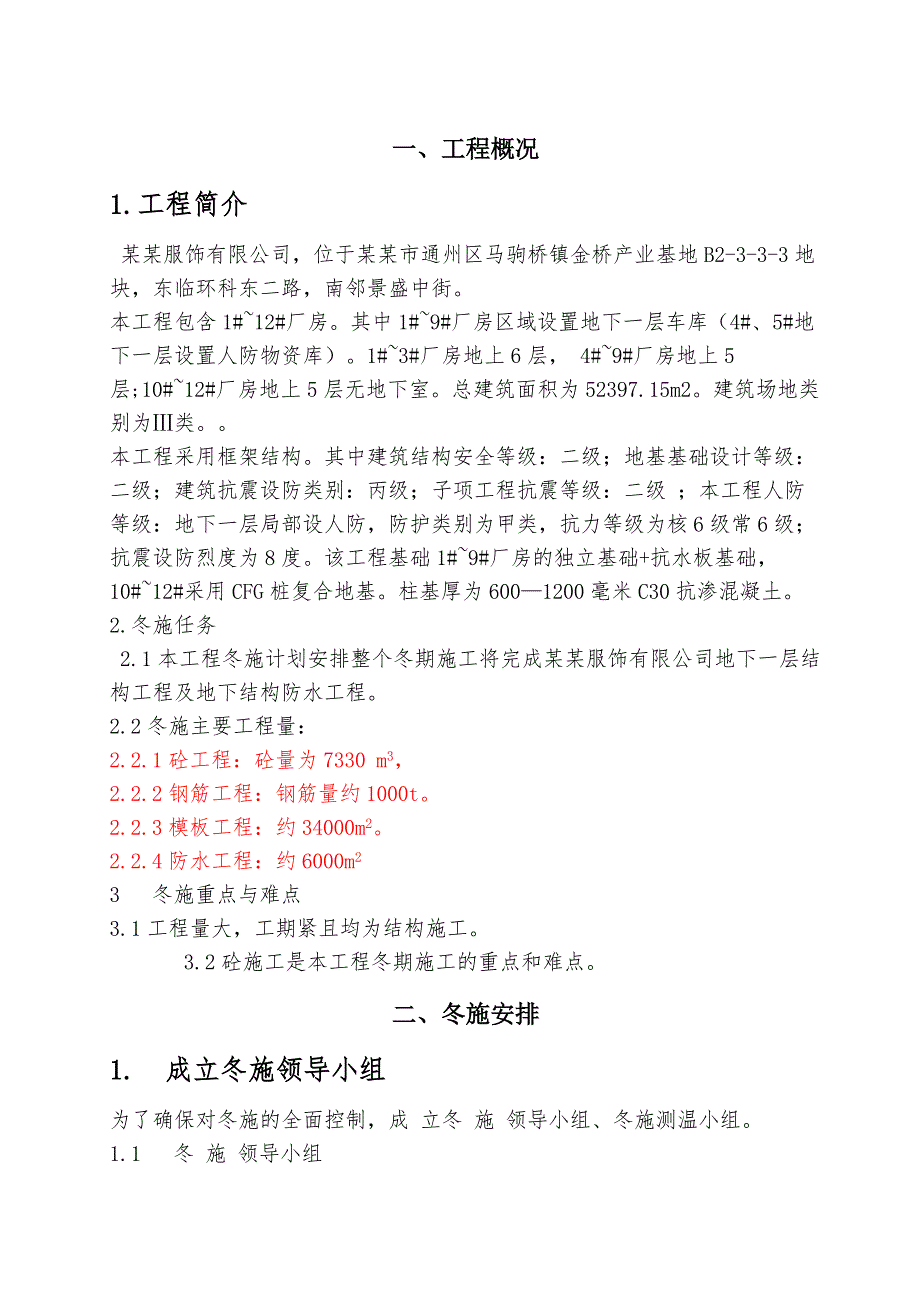

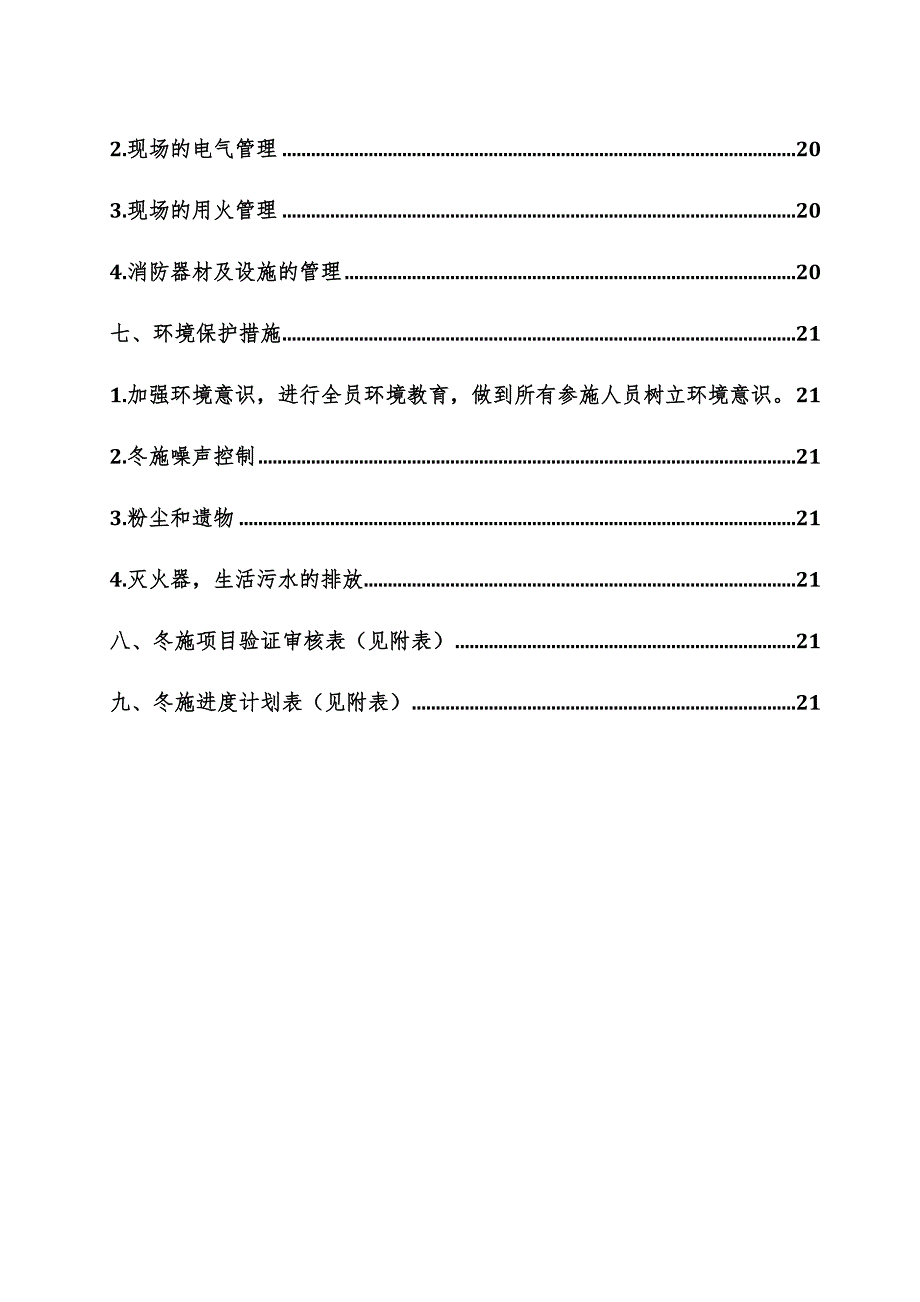

1、目 录一、工程概况51.工程简介5二、冬施安排51. 成立冬施领导小组5三、冬施准备71. 技术准备72.材料准备73. 现场准备8四、主要项目施工方法81、混凝土工程82. 钢筋工程183. 模板工程18五、质量保证措施18六、冬施安全消防措施191.冬施的安全教育192.现场的电气管理203.现场的用火管理204.消防器材及设施的管理20七、环境保护措施211.加强环境意识,进行全员环境教育,做到所有参施人员树立环境意识。212.冬施噪声控制213.粉尘和遗物214.灭火器,生活污水的排放21八、冬施项目验证审核表(见附表)21九、冬施进度计划表(见附表)21一、工程概况1.工程简介 某某

2、服饰有限公司,位于某某市通州区马驹桥镇金桥产业基地B2-3-3-3地块,东临环科东二路,南邻景盛中街。本工程包含1#12#厂房。其中1#9#厂房区域设置地下一层车库(4#、5#地下一层设置人防物资库)。1#3#厂房地上6层, 4#9#厂房地上5层;10#12#厂房地上5层无地下室。总建筑面积为52397.15m2。建筑场地类别为类。本工程采用框架结构。其中建筑结构安全等级:二级;地基基础设计等级:二级;建筑抗震设防类别:丙级;子项工程抗震等级:二级 ;本工程人防等级:地下一层局部设人防,防护类别为甲类,抗力等级为核6级常6级;抗震设防烈度为8度。该工程基础1#9#厂房的独立基础+抗水板基础,1

3、0#12#采用CFG桩复合地基。柱基厚为6001200毫米C30抗渗混凝土。2.冬施任务 2.1本工程冬施计划安排整个冬期施工将完成某某服饰有限公司地下一层结构工程及地下结构防水工程。2.2冬施主要工程量:2.2.1砼工程:砼量为7330 m3, 2.2.2钢筋工程:钢筋量约1000t。2.2.3模板工程:约34000m2。2.2.4防水工程:约6000m23 冬施重点与难点3.1工程量大,工期紧且均为结构施工。 3.2砼施工是本工程冬期施工的重点和难点。二、冬施安排1. 成立冬施领导小组为了确保对冬施的全面控制,成 立冬 施 领导小组、冬施测温小组。1.1 冬 施 领导小组 组 长: 副 组

4、 长: 成 员: 1.2 冬施测温小组组 长:成 员: 2. 冬期施工日期确定及冬季施工阶段划分:据气象部门预测今年为冷冬,故应提前作好冬施准备。测温员每天收听天气预报结合实际测温记录明确冬施起始日和终止日。当日平均气温降到5或5以下,或者最低气温降低到0或0以下时,必须采取特殊措施进行施工。所以,根据当地多年气温资料,室外日平均气温连续5天稳定低于5时,混凝土工程施工即应进入冬期施工。这时可取连续5天气温稳定低于5的第一天为冬期施工的初始日;当气温回升时,取连续5天气温稳定高于5的末日为冬期施工的终止日。其冬施阶段大体可分为三个阶段,初冬、严冬、冬末。在初冬和冬末低温阶段,大气平均温度在0左

5、右,时间大约为11月中旬到12月中旬和次年2月中旬到3月中旬约70天时间。在初冬和冬末的低温阶段结构只要避开寒流采用蓄热法,热拌混凝土,混凝土中按照配合比掺加早强型抗冻剂,覆盖,保温养护即可。在严冬阶段,大气平均气温为-5至-10,时间约为12月中旬到次年2月中旬,约50天。3冬施的整体部署3.1 砼采用商砼,经考察决定采用某某恒坤搅拌站产品 。3.2 墙体、框架柱模板采用1.5cm厚覆面胶合板加方木配以碗扣脚手架支撑体系。 顶板模板采用1.2cm厚覆面胶合板加方木配以碗扣脚手架支撑体系。3.3 基础底板砌筑砖120胎膜。3.4 结构防水各项指标符合规范要求。3.5 钢筋各项指标符合规范要求。

6、3.6 基础底板、垫层及顶板砼保温采用塑料薄膜加防火阻燃草帘被。3.7 墙体砼及框架柱砼保温采用大模板背肋加5cm厚聚苯板。3.8 消防设备和 砼泵管采用岩棉管保温。三、冬施准备1. 技术准备1.1 组织技术人员、工长、现场管理人员进行冬期施工方案的交底。1.2 组织所有人员进行冬期施工动员,各部门向本部门人员进行冬期施工教育。让所有施工人员了解冬期施工的施工方法和注意事项。1.3 组织全体职工学习冬施基本知识和施工规范的相关内容,对负责测温,保温,砼养护以及消防等专职人员进行专业技术培训,考核合格后方可上岗。所有准备工作要在11月10日前完成。1.4 提前与商砼厂家签定合同,在合同中明确工程

7、所需混凝土的强度等级,初凝时间、外加剂等,让商砼厂家提前做好试配工作。1.5 要求冬施测温小组对每日大气温度,混凝土出罐温度、入模温度和浇筑后升温阶段等进行测温,专职测温人员要认真负责,测试的数据要真实可靠。2.材料准备2.1冬施材料必须到位,包括:名 称数 量阻燃草帘被12700m2岩棉管300m聚苯板2000m2JD2电子测温仪2个气泵2台塑料薄膜12700m2塑料彩条布12000m2测温计50 3. 现场准备3.1 冬施前对施工现场进行必要的场地整理,排除现场积水,消除因现场施工用水造成场地结冰现象。3.2 提前对外露的上下水管线,截门,消火栓等用岩棉管外缠玻璃丝布做好保温,防止受冻,泵

8、管采用岩棉管保温。四、主要项目施工方法1、混凝土工程1对商砼厂家的要求本工程为商砼,砼施工采用综合蓄热法,冬施对商品砼厂家提出如下要求。1.1.1 15、30、40砼为普通砼。1.1.2 砼坍落度在泵车到达现场测定为170mm,允许偏差20mm。1.1.3 15、30、40砼原材要求:水泥:普通硅酸盐水泥,水泥应有准用证、出厂合格证、复试报告。砂 : 中粗砂现场试验报告。石子:最大粒径25mm。现场试验报告。粉煤灰:合格证、复试报告。防冻剂:满足低温平均-15要求、合格证、复试报告,以上所有原材采用同一型号产品,以保证砼成型后颜色一致。1.1.4 砼到达现场的出罐温度不低于13。低于13一律退

9、场。1.1.5 砼初凝时间不大于8小时,终凝时间不大于11小时。1.1.6 砼同条件试砼到达临界强度4.0MPA,时间不能超过36小时。1.1.7 砼标养28 天试块的强度值达到设计强度的125%。1.1.8 砼同条件试块达到100%强度值的时间不超过28天。1.1.9 砼须为低碱砼。 1.1.10 砼供应速度按20分钟一车。 1.1.11 要求搅拌站对我方的技术要求提供一个施工方案,作为附件附合同后。1.1.12 混凝土浇筑应将钢筋、模板上的霜冻、冰雪等清理干净。混凝土运到作业面以后,应快铺料、快振捣、快抹平,并及时覆盖塑料薄膜和保温被。尽量减少作业面,降低混凝土暴露的时间和面积,将热量损失

10、降低到最低限度。施工缝的留置符合设计和施工技术方案的要求,下次浇筑时,接缝处的混凝土强度应不小于4Mpa。1.2砼保温1.2.1 墙砼及框架柱砼在覆面胶合板背后木方子间嵌实聚苯板保温。待墙体拆模后挂防火阻燃草帘被保温。1.2.2 垫层、基础底板、顶板及楼梯等砼用塑料薄膜和阻燃草帘被覆盖保温(据测温情况确定覆盖层数,当日平均气温高于10覆盖一层阻燃草帘被,当日平均气温低于10覆盖二层阻燃草帘被)。1.2.3 为确保热损耗降到最低,防止大风对作业 层的影响。在顶板砼施工前将作业层下一层的洞口用阻燃草帘被遮挡,以减少空气对流对室内气温影响和大风灌入作业层(同时在作业层下一层室内设火炉子,保持室内正温

11、,火炉子顶设一铁板以防止火炉子上方顶板砼直接受热)。1.3.砼测温1.3.1基础底板测温2现场布置测温孔,每225m2设置一个(间距15m),并进行统一编号。1.3.2测温管安装:测温管从短到长依次排列,上端焊接在12钢筋上,钢筋长度25cm。安装时把钢筋绑扎在底板钢筋上铁的下部钢筋上,测温孔深为板下15cm,板中、板底上15cm,孔管为25mm钢管。测温管上端用棉纱堵,然后用胶带封严,垂直插在板内。详见下图。1.3.3墙体砼及框架柱砼测温1.3.3. 1 墙体砼及框架柱砼采用JD-2型建筑电子测温仪(-30130)测温。每道轴线选设一面墙设测温线,对西北外墙和迎风面外墙均应设置。用电子测温仪

12、测温后及时读数并填入记录表。当发现温度达不到砼各阶段的要求时,要及时通知技术组采取措施(加强保温或推迟拆模)。1.3.3. 2 对砼热量散失较快的墙板顶部按每道墙设2个测温点,测温点采用埋没PVC管,埋设深度15cm,以掌握砼最薄弱环节的温度。测温点间距4米。1.3.3.3 墙体测温布置图 ,见附图 测温线 墙体板面测温线布置图 测温点 墙体顶部测温点布置图1.3.4 顶板测温1.3.4.1顶板测温采用JDC-2型建筑电子测温仪(-30130)测温。顶板测温点布置图见附图1.3.4.2顶板在每个开间的边角热量散失较快处设4个测温点,测温点采用埋没PVC管,埋设深度15cm,以掌握砼最薄弱环节的温度。1.3.5 测温时间砼测温自浇筑完后开始,当砼达到受冻临界强度前每二小时测温一次,当砼达到受冻临界强度后每六小时测温一次。1.4.砼养护 砼养护主要用自身水化蓄热和保温完成,低温及以后各阶段均不浇水养护。1.5.砼拆模1.5.1基础底板侧壁拆模。砼的受冻临界强度为4.0Mpa(掺防冻剂砼),为防止拆模

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 服装配饰

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
