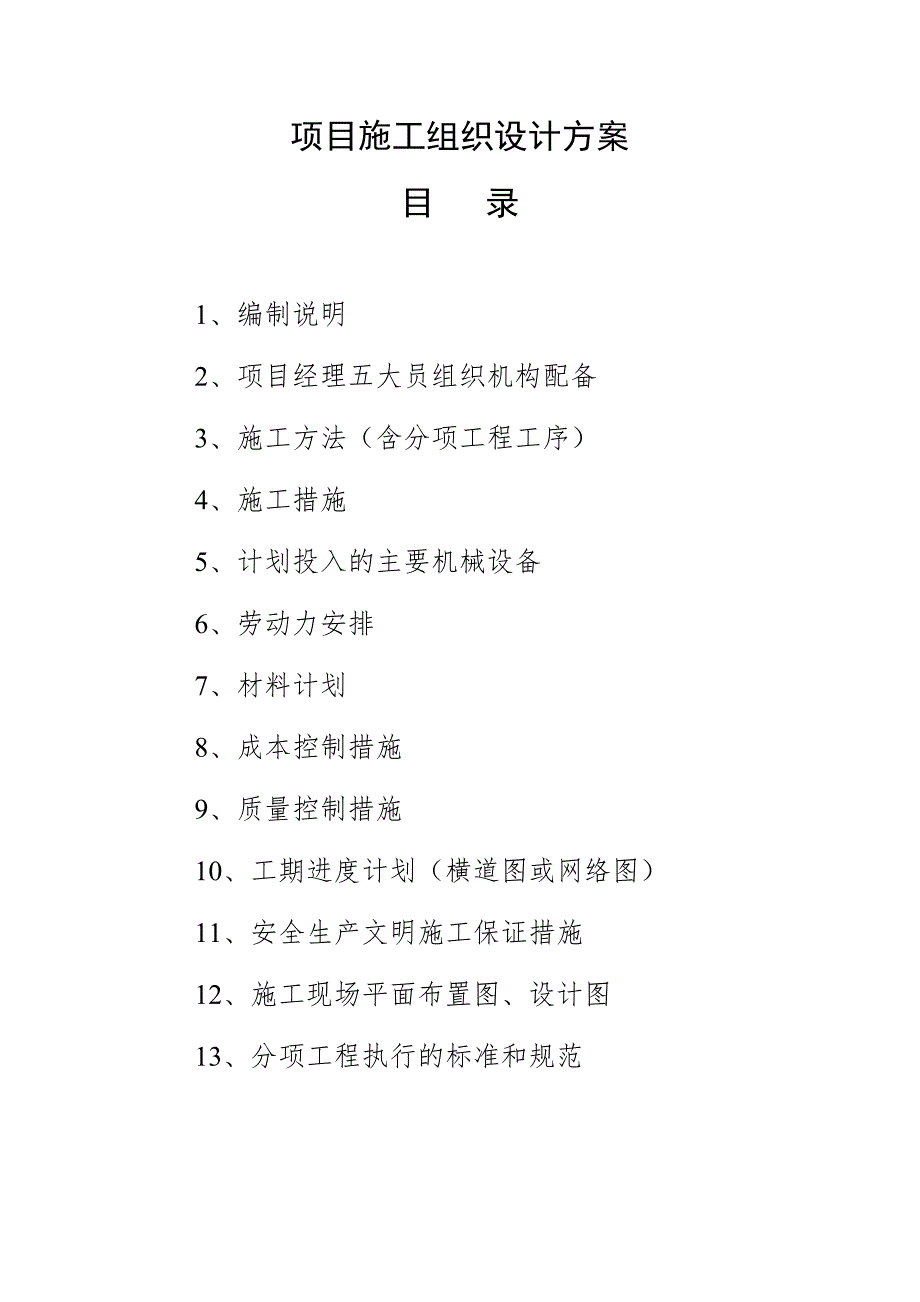

《松滋市沙道观等乡镇土地整理项目工程施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《松滋市沙道观等乡镇土地整理项目工程施工组织设计方案.doc(18页珍藏版)》请在第壹文秘上搜索。

1、项目施工组织设计方案目 录1、编制说明2、项目经理五大员组织机构配备3、施工方法(含分项工程工序)4、施工措施5、计划投入的主要机械设备6、劳动力安排7、材料计划8、成本控制措施9、质量控制措施10、工期进度计划(横道图或网络图)11、安全生产文明施工保证措施12、施工现场平面布置图、设计图13、分项工程执行的标准和规范一、编制说明编制目的某某市沙道观等乡镇土地整理项目工程,是为达到基本农田标准化、布局区域化、操作机械化、种植科学化、经营产业化、服务现代化的要求,通过治理溪流河道、挖掘田间灌排渠道、修建机耕道路和小型桥涵等工程措施,从而达到提高农田的抗旱、排水能力和出产率。为有序地进行作业,确

2、保优质、高速、安全、文明地完成施工任务,取得良好的技术经济效益,为创造优质工程打下基础,我公司根据高产农田改造系列标准,编制本施工组织设计,其主要目的是:为本工程施工组织提供完整的纲领性技术文件,用于指导土地平整、田间道路、农田水利工程的施工与管理,确保优质、高速、安全、文明、低耗地完成本工程的建设任务。编制依据某某市沙道观等乡镇高产基本农田土地整理项目实施单位提供的施工平面图和沟、路、渠横断面设计图等资料。招标人提供的定额单价分析表。国家和行业部门颁布的有关施工规范和标准。建设部颁发的建筑工程施工现场管理规定。本公司企业标准及公司质量保证手册等质量体系文件。工程实施控制目标工程质量控制目标:
3、达到合格工程标准。工程工期控制目标:300(日历天)内全面完成合同范围的工程内容。安全生产与文明施工目标:杜绝重伤、死亡及消防、机械事故。以人为本、教育为先,预防为主,常抓不懈,力争做到每天“零违章”,保证工程施工“零事做”;严格按文明施工的规定和我公司内部的形象管理标准来管理整个施工现场,保持场容及环境卫生。施工过程和保修服务目标:信守合同,密切配合,认真协调好各方的关系,主动接受行业主管部门、业主、监理等方面对本工程的监督和管理。交工后按国家有关规定及我公司的保修制度和合同约定的要求保质保量地及时进行保修服务。环境保护目标:在确保工程质量和工期的前提下,严格树立环保意识,采取有效措施减少施
4、工噪音和环境污染,自觉保护场地内各种公共设施,保证现场周边群众和工作人员正常生活、工作。二、项目经理五大员组织机构配备本工程按照“项目法”施工管理模式,成立“某某市沙道观等乡镇土地整理”工程项目经理部,按项目法施工要求,对工程项目的质量、工期、成本负责,有计划、有组织地调度生产各要素。公司则对项目部加强横向管理,对项目进行定期检查、指导、帮助,在人、财、物上大力支援项目,确保完成各项指标。同时项目经理部本着科学管理,高效精干、结构合理的原则选择具有丰富施工经验,高素质的工程技术人员组成项目管理层。本单位工程项目经理部设项目经理一名,工程技术管理人员五人。主要施工管理人员表名 称姓 名职 务职
5、称备 注现场项目经理施工管理员质检员材料员安全员预算员三、施工方法在本工程正式开工前,根据施工单位提供的平面坐标及水准点在挖填区和沟渠区建立一个平面坐标测量控制网。根据测量控制网测设挖填区和沟渠区的控制轴线和水准控制点,并作好永久标记,然后根据施工图要求,准确地将挖填区和沟渠区的轴线及标高引测至每个作业面上,严格按照工程测量规范要求,施工过程中遵循“从整体到局部,先控制后碎部”的原则,对整个工程进行整体控制,再进行各段的轴线及控制点加密和放样工程。平整度的控制根据施工图给定的水准点,根据田块的大小采用横断四方建立平面高程控制网来控制挖填区的平整度。场地平整的施工工艺程序清除杂物障碍现场察看根据
6、确定方法抄平完成工作平整土方土方量的计算验收场地碾压确定水准标高施工准备场地清理:清除杂树、茅草、拆迁或改建通讯、电力设备、上下水道以及其它建筑物、构筑物、迁移有用树木、清除耕植土及堰塘淤泥等工作。排除地面水:排除低洼地区的积水,并设置排水沟或挡水坝,以保证场地平整后干燥,利于施工。施工方法根据设计图纸,本标土地挖填、平整的施工距离为80300m,土地平整拟采用推土机施工;挖填采推土机根据本工程推土厚度浅的情况,为提高推土机的施工效率,采取以下几种方法施工:分批集中,一次推送,以缩短运土时间.利用土埂推土,即利用前次己推过土的原槽再次推土,可以大大减少土的散失.铲刀两边附加侧板,以增加铲刀前土
7、方体积.场地碾压:对于填土的一类,要求采用的土应符合规范中回填土的要求。不得用有机质含量大于8%的土,含水量大的土及含5%以上的水溶性硫酸盐土。同时每层回填土的土质应相同,不得混杂使用。压实方法用取平碾压,其碾压的行速度不大于2000m/h;沟渠硬化的施工:沟渠挖土方:拟采用人工挖土的施工方法,将挖出的土方堆放在沟渠外14m的地方,根据设计施工图控制好沟渠底平面标高,并修好边坡,检查无误后,方可进行下一道工序。混凝土施工:施工前先做好水泥及砂石料的材料检验,检验合格后由试验室进行试配并出具混凝土的配合比通知单,然后工地根据现场砂石料的含水率进行调整,配料时挂牌计量,采用350型立式搅拌机搅拌,
8、搅拌时间不少于90秒,手推翻斗车人工水平运输,插入式振动棒振捣或平板振动器振捣密实。先应清除基土上的浮土和杂物,并应有排水或防水措施。对干燥非粘性土应适当洒水湿润,表面不得存有积水;混凝土应用手推车运至浇筑地点。运送时防止离析或水泥浆流失。混凝土浇灌由一端向另一端进行,采用平板式振动器振捣。如垫层厚超过200mm时,应使用插入振动器,其移动距离水大于作用半径的1.5倍。混凝土应按分段一次连续浇筑完成,如有间歇,应按规定留置施工缝。混凝土浇筑时间一般不应超过2h。混凝土振捣密实后,表面应用木抹子搓平。因沟壁的混凝土厚度较薄,施工时应严格控制摊铺厚度。在浇筑混凝土时,应填写好施工日记,内容为施工部
9、位、使用的材料、气温、配合比及施工人员等。混凝土的养护:常温下用草袋覆盖混凝土浇水养护,养护时间为28d。砌砖工程:拌制砂浆砂浆配合比应用重量比,计量精度为,水泥、水及外加剂为,砂、石及掺合料为。砂浆宜用机械搅拌;投料顺序为砂水泥掺合料水;搅拌时间不少于.5min。砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后h内用完,严禁用过夜砂浆。根据砌体的各种强度等级的砂浆,每台搅拌机按规范要求制作试块(均块一组),砂浆材料、配合比变动时,还应制作试块。砖砌挡土墙:组砌方法应正确,要求横平坚直,砂浆饱满,内外搭接、上、下错缝,交接处咬搓搭砌,掉角严重的空心砖不宜使用。水平灰缝不宜大于15mm,应砂浆饱满
10、,平直道顺,立缝用砂浆填实。拉通线砌筑时,随砌、随吊、随靠、保证墙体垂直、平整,不允许砸砖修墙。空心砖质保资料在挡土墙施工前交甲方监理审查。水泥砂浆抹灰:检查墙查平整度和垂直,清除沟内杂物及落地砂浆。抹灰时要找好平整度、垂直度,经检查确定粉刷厚度,最薄处不应小于15mm。抹灰前洒水润湿墙面,抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。对阴阳角处要用通长尺条夹直,然后用木抹子搓平表面,做到表面光、墙面平、阴阳面顺直、做完后,进行局部修整,经检验合格后再进行下一道工序的施工。桥板的安装工艺程序施工准备桥板进场及质量验收场内水平运输及吊装就位配合坐浆核对桥板号与安放位置板缝支模
11、湿润清理缝道及浇灌细石砼养护拆模清理。桥板验收、堵头在桥板进场的同时对数量、规格及质量进行认真验收。主要栓查板底、板侧有无裂缝、麻面、蜂窝及露筋;检查该批桥板的产品合格证和强度试压报告,查看构件的强度是否达到设计标号。经验收合格的桥板应马上组织工人进行堵头,用做成标准形的堵块放入孔中,然后将细石混凝土灌入板孔中。安装就位时要求抹灰工在桥板就位处铺垫坐浆,安装时应轻放、轻撬,安装好的桥板缝不小于mm,牢固平整不翘曲。四、施工措施保证施工程序的措施为了有效地确保各道工序按照进度计划的要求保质保量地完成,要求各级管理人员和施工作业人员在作业前做好以下各项工作。各专业管理人员应在施工前,认真学习设计施
12、工图纸及有关资料、标准、规范,按照项目质量保证计划的要求,做好各项内业工作。材料物资供应部门应按照施工组织设计的要求,根据进度计划的安排,做好各项施工材料、架料及施工机具的备置工作,特别注意落实特殊材料的购置准备。半成品的加工和供应,应按进度计划要求提前做好加工或订购、联系落实工作,确保现场需要。现场各类机械设备及水、电供应,应随时保持良好状态及正常供应,若发生特殊情况应及时采取检修和应急措施。现场各工种按计划要求确保作业人员的数量和素质要求,各作业工段严格按照计划制定的节点控制进度完成。现场进度应随时保持在有效范围内,若前一节点发生拖拉现象,应及时在后一节点采取补救措施,各分节点应保证总控制
13、点的完成。主要机械设备的选择良好的施工机械配套设备是工程确保工期、质量的关键,对保证施工进度、提高工效至关重要,根据本工程特点,主要机械设备选择如下:水平运输设备所有材料及设备的场外运输均由汽车运至场内,场内二次转运大件以机动翻斗车为主,小件、散件采用胶轮车运输。土地平整设备:土地平整主要选用74kw履带推土机推土,挖填主要选用2.75m3铲运机运土,生产道和田间道的碾压主要选用74kw履带式拖拉机进行道路的碾压。混凝土设备搅拌设备的选用结合本单位设备资源优势来考虑,同时也考虑到缩短浇筑混凝土间隔时间,提高结构模板周转率。拟在现场设置集中混凝土搅拌站,配置1合JZC400型搅拌机,砌筑桥、涵空
14、心砖使用砂浆时另外配置2台砂浆搅拌机。木工设备混凝土施工阶段配备1套木工设备,分别供施配制模板使用。其它小型施工设备:根据施工时的需要,现场购置以满足施工的需要。施工设备搞好施工准备工作是加快工程进度和提高工程质量的重要一环,且该项工作要贯穿于全过程中。技术准备组建项目管理班子,做到分工明确,责权分明。全面熟悉施工图纸,并进行自审,对图纸上存在的问题、错误汇总。同时对施工要点、难点部位进行研讨,制定出行之有效的施工措施。做好图纸会审工作,并作好记录。组织有关人员编制工程施工组织设计、质量计划、作业指导书等确保工程质量的技术性文件。进行多层次的技术、安全、质量、文明施工交底。制定各项管理制度,对
15、项目全体管理人员进行教育动员。编制施工图预算、确定项目计划成本。施工现场准备做好土地控制网、水准点标高的测量工作。做好施工现场的“三通一平”工作。搭设好生产、生活设施,为施工人员进场和正常施工生产做好准备。编制季月度施工措施。制定施工现场的各项管理制度。投入本工程的物质计划。根据施工预算书和现场情况及施工进度计划,做好三大材料、施工机械、主要物资进场计划,按要求进间进场。主要原材料进场计划水泥、中粗砂、碎石、空心砖、空心板、“U”型槽、水泥涵管等,均按图纸设计规格要求按工程进度进场。五、计划投入的主要机械设备推土机、铲运机、搅拌机等主要机具和设备由公司物资部统一调拨,其它小型工具进场后购齐。计划投入的机械开工后迅速进入现场布置就位,顺利投入施工生产,本工程主要机械设备投入具体数量详见以下表:主要施工机械设备表序 号机械设备名称型 号规
