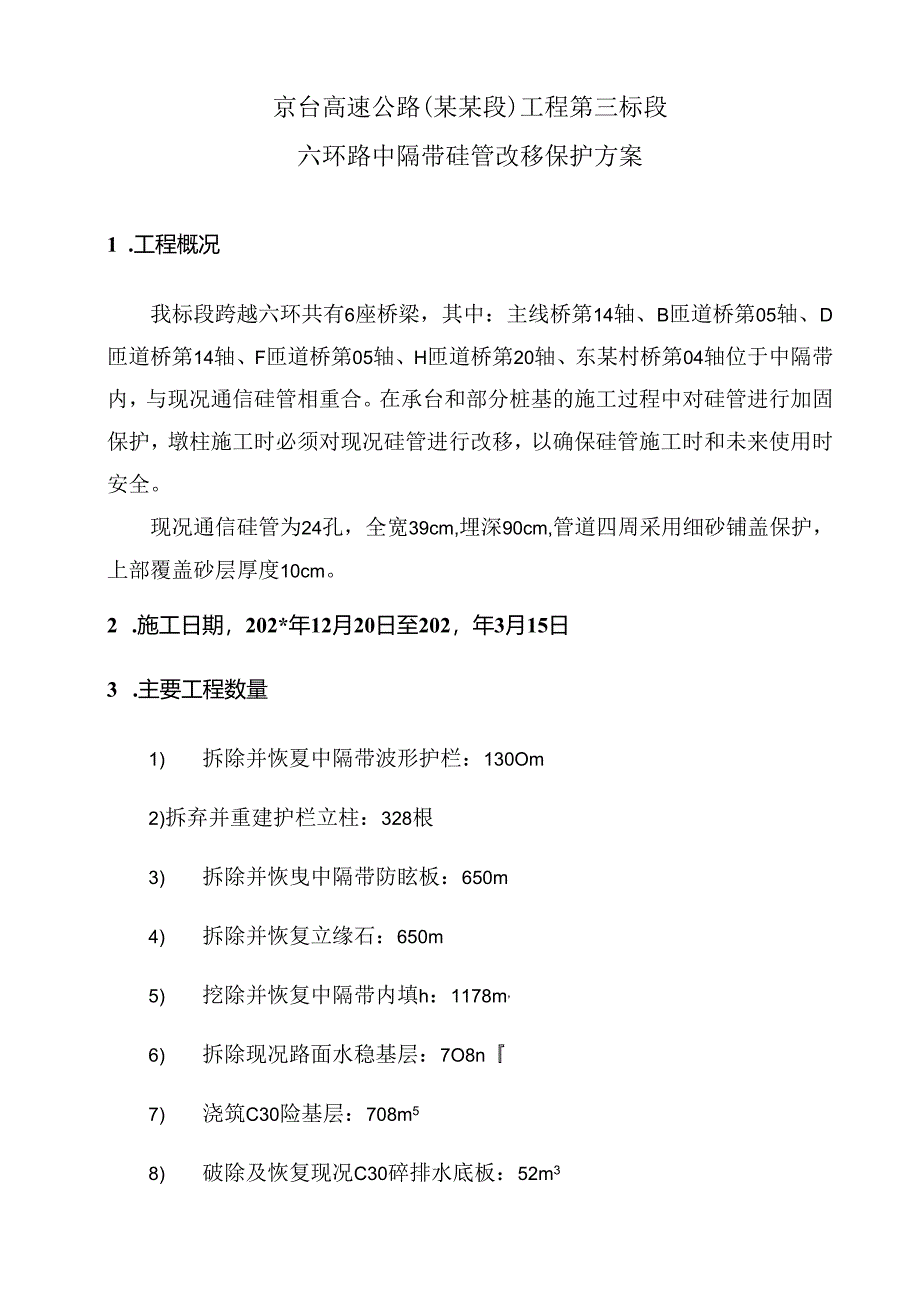

1、京台高速公路(某某段)第三标段六环路中隔带硅管保护方案北京市政路福编制:审核:批准:某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年12月京台高速公路(某某段)工程第三标段六环路中隔带硅管改移保护方案1 .工程概况我标段跨越六环共有6座桥梁,其中:主线桥第14轴、B匝道桥第05轴、D匝道桥第14轴、F匝道桥第05轴、H匝道桥第20轴、东某村桥第04轴位于中隔带内,与现况通信硅管相重合。在承台和部分桩基的施工过程中对硅管进行加固保护,墩柱施工时必须对现况硅管进行改移,以确保硅管施工时和未来使用时安全。现况通信硅管为24孔,全宽39cm,埋深90cm,管道四周采用

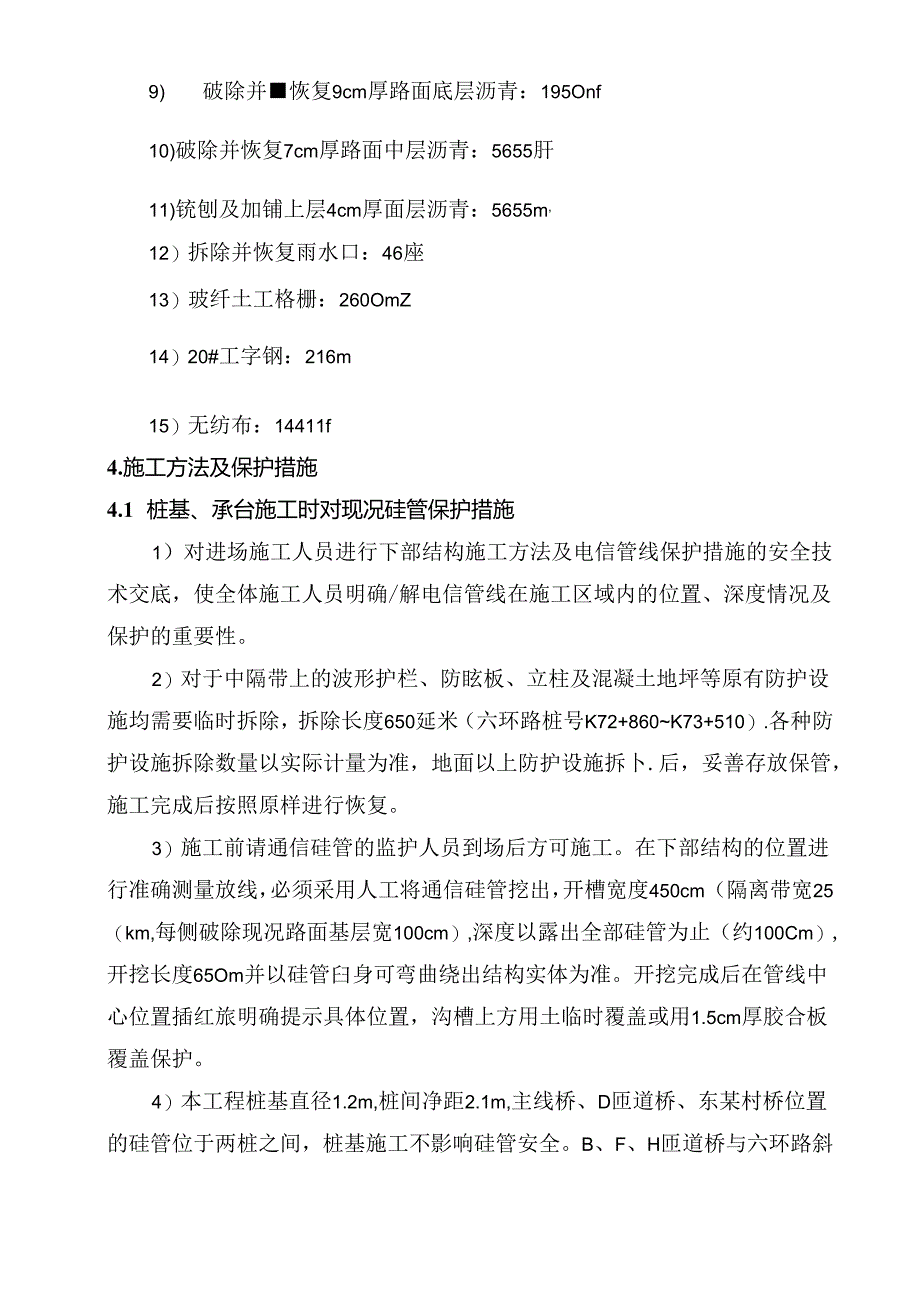

2、细砂铺盖保护,上部覆盖砂层厚度10cm。2 .施工日期,202*年12月20日至202,年3月15日3 .主要工程数量1) 拆除并恢夏中隔带波形护栏:130Om2)拆弃并重建护栏立柱:328根3) 拆除并恢曳中隔带防眩板:650m4) 拆除并恢复立缘石:650m5) 挖除并恢复中隔带内填h:1178m,6) 拆除现况路面水稳基层:7O8n7) 浇筑C30险基层:708m58) 破除及恢复现况C30碎排水底板:52m39) 破除并恢复9cm厚路面底层沥青:195Onf10)破除并恢复7cm厚路面中层沥青:5655肝11)铳刨及加铺上层4cm厚面层沥青:5655m,12)拆除并恢复雨水口:46座1
3、3)玻纤土工格栅:260OmZ14)20#工字钢:216m15)无纺布:14411f4.施工方法及保护措施4.1 桩基、承台施工时对现况硅管保护措施1)对进场施工人员进行下部结构施工方法及电信管线保护措施的安全技术交底,使全体施工人员明确/解电信管线在施工区域内的位置、深度情况及保护的重要性。2)对于中隔带上的波形护栏、防眩板、立柱及混凝土地坪等原有防护设施均需要临时拆除,拆除长度650延米(六环路桩号K72+860K73+510).各种防护设施拆除数量以实际计量为准,地面以上防护设施拆卜.后,妥善存放保管,施工完成后按照原样进行恢复。3)施工前请通信硅管的监护人员到场后方可施工。在下部结构的
4、位置进行准确测量放线,必须采用人工将通信硅管挖出,开槽宽度450cm(隔离带宽25(km,每侧破除现况路面基层宽100cm),深度以露出全部硅管为止(约100Cm),开挖长度65Om并以硅管臼身可弯曲绕出结构实体为准。开挖完成后在管线中心位置插红旅明确提示具体位置,沟槽上方用土临时覆盖或用1.5cm厚胶合板覆盖保护。4)本工程桩基直径1.2m,桩间净距2.1m,主线桥、D匝道桥、东某村桥位置的硅管位于两桩之间,桩基施工不影响硅管安全。B、F、H匝道桥与六环路斜交,故每轴柱基有两棵与现况硅管重合,桩基作业前,需要将硅管利用前期开挖的基槽宽度向两侧偏移并固定。5)本工程的承台顶面位于路面1.5m以
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 环路 中隔带硅管 保护 方案
