《[监理资料]工程第017次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第017次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

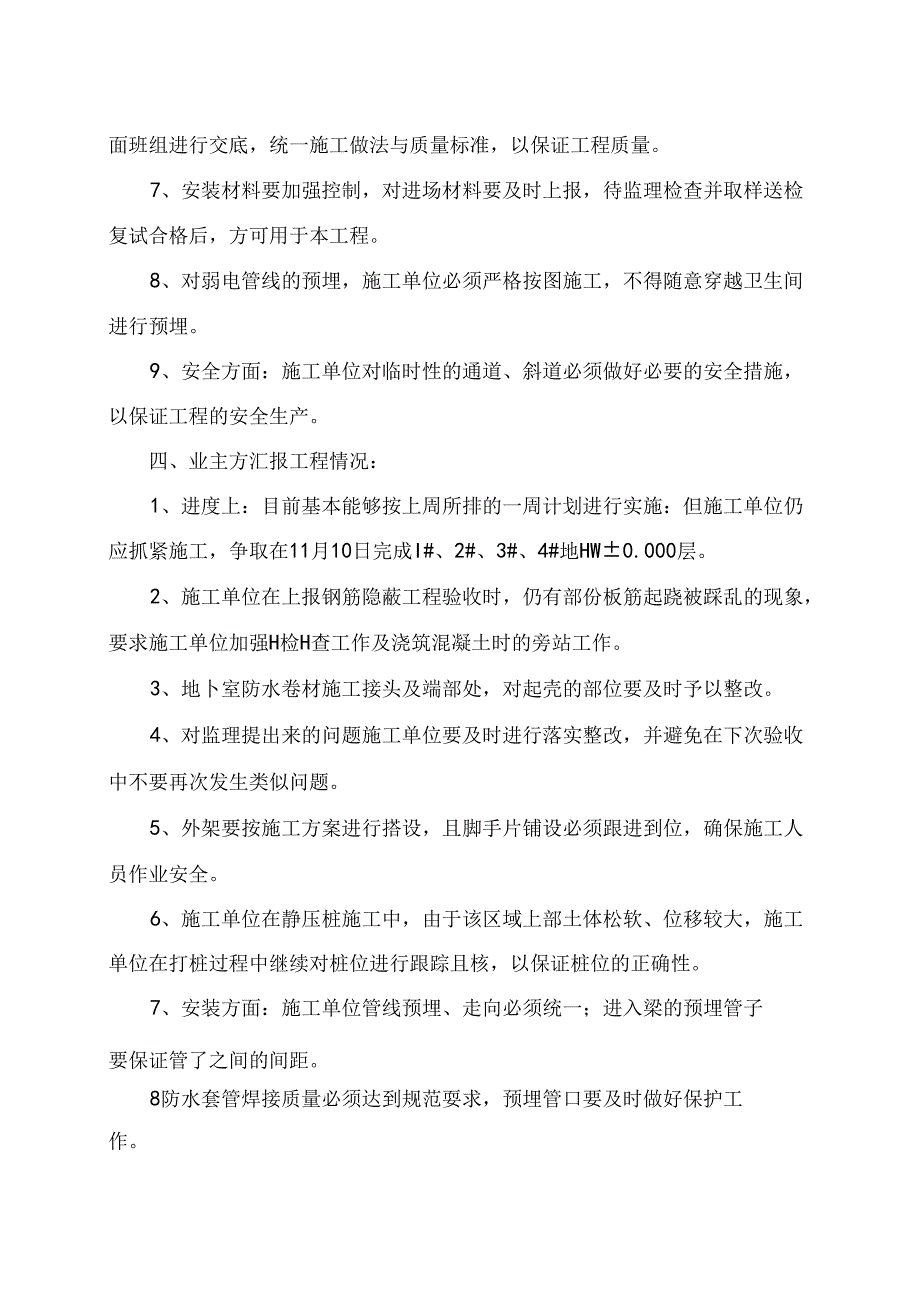

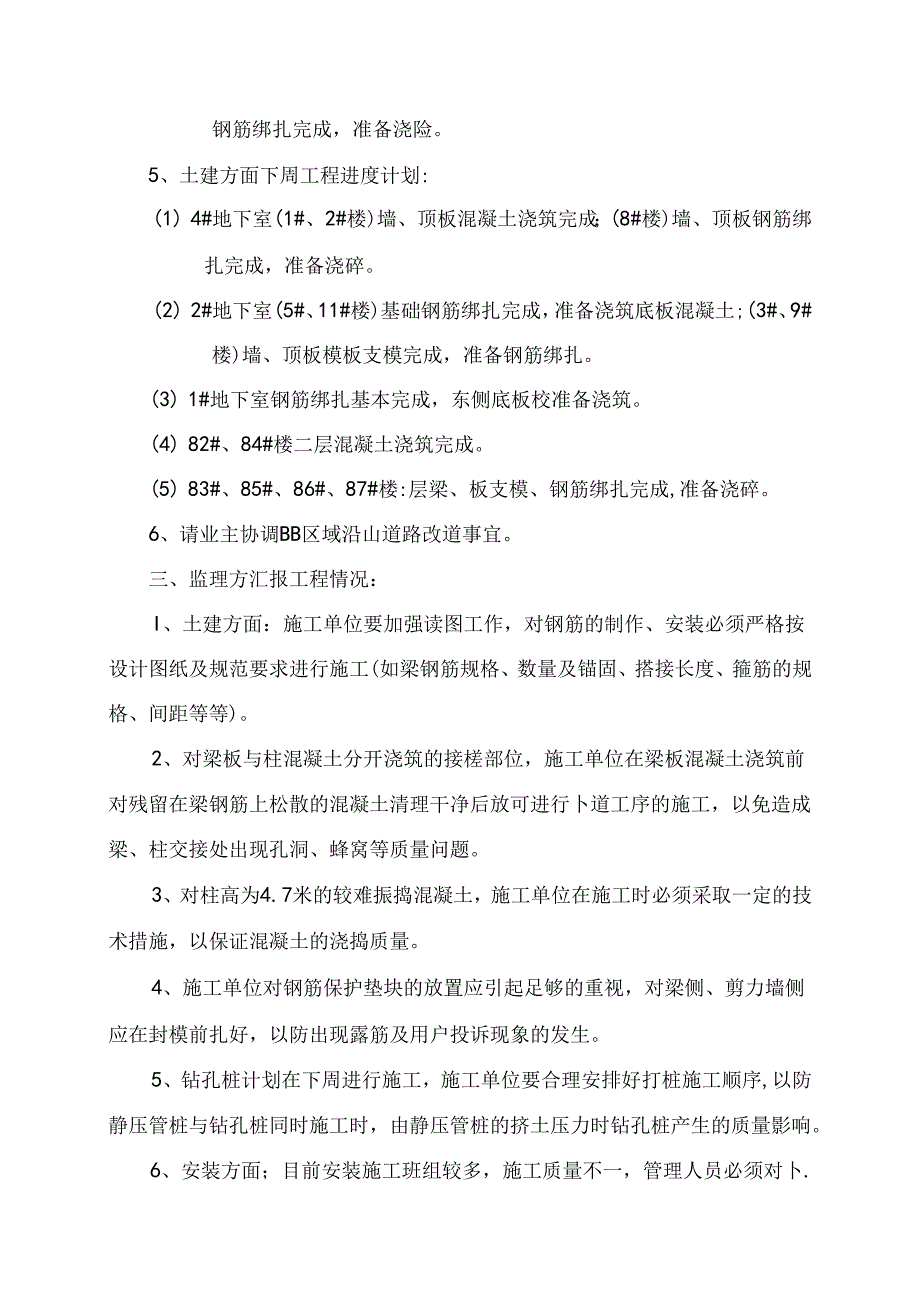

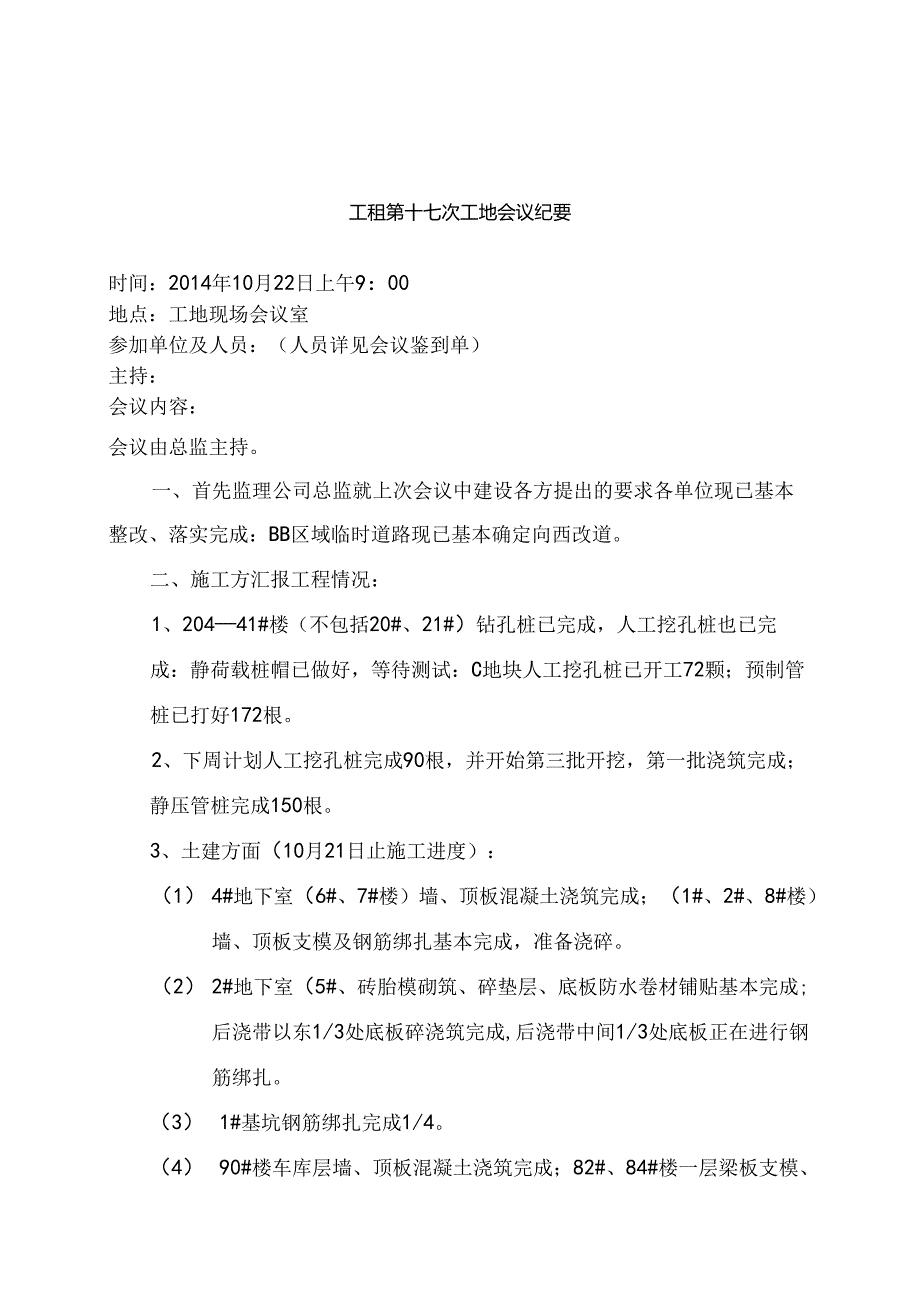

1、工租第十七次工地会议纪要时间:2014年10月22日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位现已基本整改、落实完成:BB区域临时道路现已基本确定向西改道。二、施工方汇报工程情况:1、20441#楼(不包括20#、21#)钻孔桩已完成,人工挖孔桩也已完成:静荷载桩帽已做好,等待测试:C地块人工挖孔桩已开工72颗;预制管桩已打好172根。2、下周计划人工挖孔桩完成90根,并开始第三批开挖,第一批浇筑完成;静压管桩完成150根。3、土建方面(10月21日止施工进度):(1) 4#地下
2、室(6#、7#楼)墙、顶板混凝土浇筑完成;(1#、2#、8#楼)墙、顶板支模及钢筋绑扎基本完成,准备浇碎。(2) 2#地下室(5#、砖胎模砌筑、碎垫层、底板防水卷材铺贴基本完成;后浇带以东1/3处底板碎浇筑完成,后浇带中间1/3处底板正在进行钢筋绑扎。(3) 1#基坑钢筋绑扎完成1/4。(4) 90#楼车库层墙、顶板混凝土浇筑完成;82#、84#楼一层梁板支模、钢筋绑扎完成,准备浇险。5、土建方面下周工程进度计划:(1) 4#地下室(1#、2#楼)墙、顶板混凝土浇筑完成;(8#楼)墙、顶板钢筋绑扎完成,准备浇碎。(2) 2#地下室(5#、11#楼)基础钢筋绑扎完成,准备浇筑底板混凝土;(3#、
3、9#楼)墙、顶板模板支模完成,准备钢筋绑扎。(3) 1#地下室钢筋绑扎基本完成,东侧底板校准备浇筑。(4) 82#、84#楼二层混凝土浇筑完成。(5) 83#、85#、86#、87#楼:层梁、板支模、钢筋绑扎完成,准备浇碎。6、请业主协调BB区域沿山道路改道事宜。三、监理方汇报工程情况:I、土建方面:施工单位要加强读图工作,对钢筋的制作、安装必须严格按设计图纸及规范要求进行施工(如梁钢筋规格、数量及锚固、搭接长度、箍筋的规格、间距等等)。2、对梁板与柱混凝土分开浇筑的接槎部位,施工单位在梁板混凝土浇筑前对残留在梁钢筋上松散的混凝土清理干净后放可进行卜道工序的施工,以免造成梁、柱交接处出现孔洞、
4、蜂窝等质量问题。3、对柱高为4.7米的较难振捣混凝土,施工单位在施工时必须采取一定的技术措施,以保证混凝土的浇捣质量。4、施工单位对钢筋保护垫块的放置应引起足够的重视,对梁侧、剪力墙侧应在封模前扎好,以防出现露筋及用户投诉现象的发生。5、钻孔桩计划在下周进行施工,施工单位要合理安排好打桩施工顺序,以防静压管桩与钻孔桩同时施工时,由静压管桩的挤土压力时钻孔桩产生的质量影响。6、安装方面;目前安装施工班组较多,施工质量不一,管理人员必须对卜.面班组进行交底,统一施工做法与质量标准,以保证工程质量。7、安装材料要加强控制,对进场材料要及时上报,待监理检查并取样送检复试合格后,方可用于本工程。8、对弱
5、电管线的预埋,施工单位必须严格按图施工,不得随意穿越卫生间进行预埋。9、安全方面:施工单位对临时性的通道、斜道必须做好必要的安全措施,以保证工程的安全生产。四、业主方汇报工程情况:1、进度上:目前基本能够按上周所排的一周计划进行实施:但施工单位仍应抓紧施工,争取在11月10日完成I#、2#、3#、4#地HW0.000层。2、施工单位在上报钢筋隐蔽工程验收时,仍有部份板筋起跷被踩乱的现象,要求施工单位加强H检H查工作及浇筑混凝土时的旁站工作。3、地卜室防水卷材施工接头及端部处,对起壳的部位要及时予以整改。4、对监理提出来的问题施工单位要及时进行落实整改,并避免在下次验收中不要再次发生类似问题。5、外架要按施工方案进行搭设,且脚手片铺设必须跟进到位,确保施工人员作业安全。6、施工单位在静压桩施工中,由于该区域上部土体松软、位移较大,施工单位在打桩过程中继续对桩位进行跟踪且核,以保证桩位的正确性。7、安装方面:施工单位管线预埋、走向必须统一;进入梁的预埋管子要保证管了之间的间距。8防水套管焊接质量必须达到规范耍求,预埋管口要及时做好保护工作。9材料堆放要规范,及时对进场材料进行上报。IO最后,业主方对近期召开的关于近期房屋建设中出现的用户对工程质量问题的投诉内容进行了传达(详见附表),并要求管理各方进行逐条对照检查,以防止本工程类似现象的发生。工程项目监理部整理二。一四年十月二十二日
