[监理资料]工程第020次工地会议纪要.docx

上传人:p** 文档编号:1067256 上传时间:2024-06-29 格式:DOCX 页数:5 大小:13.05KB
下载 相关 举报
[监理资料]工程第020次工地会议纪要.docx_第1页
第1页 / 共5页
[监理资料]工程第020次工地会议纪要.docx_第2页
第2页 / 共5页
[监理资料]工程第020次工地会议纪要.docx_第3页
第3页 / 共5页
[监理资料]工程第020次工地会议纪要.docx_第4页
第4页 / 共5页
[监理资料]工程第020次工地会议纪要.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第020次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第020次工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

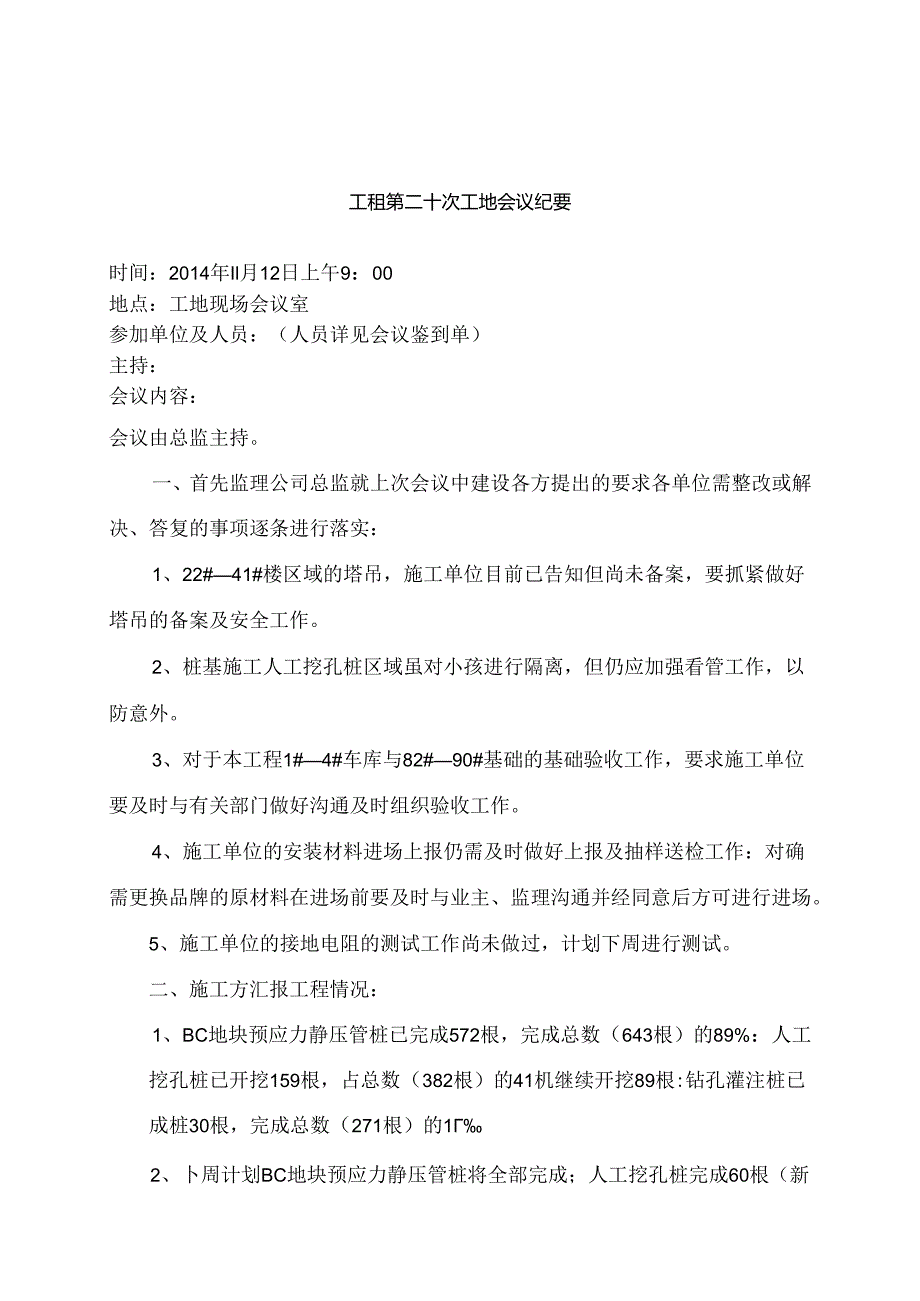

1、工租第二十次工地会议纪要时间:2014年Il月12日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、22#41#楼区域的塔吊,施工单位目前已告知但尚未备案,要抓紧做好塔吊的备案及安全工作。2、桩基施工人工挖孔桩区域虽对小孩进行隔离,但仍应加强看管工作,以防意外。3、对于本工程1#4#车库与82#90#基础的基础验收工作,要求施工单位要及时与有关部门做好沟通及时组织验收工作。4、施工单位的安装材料进场上报仍需及时做好上报及抽样送检工作:对确需更换

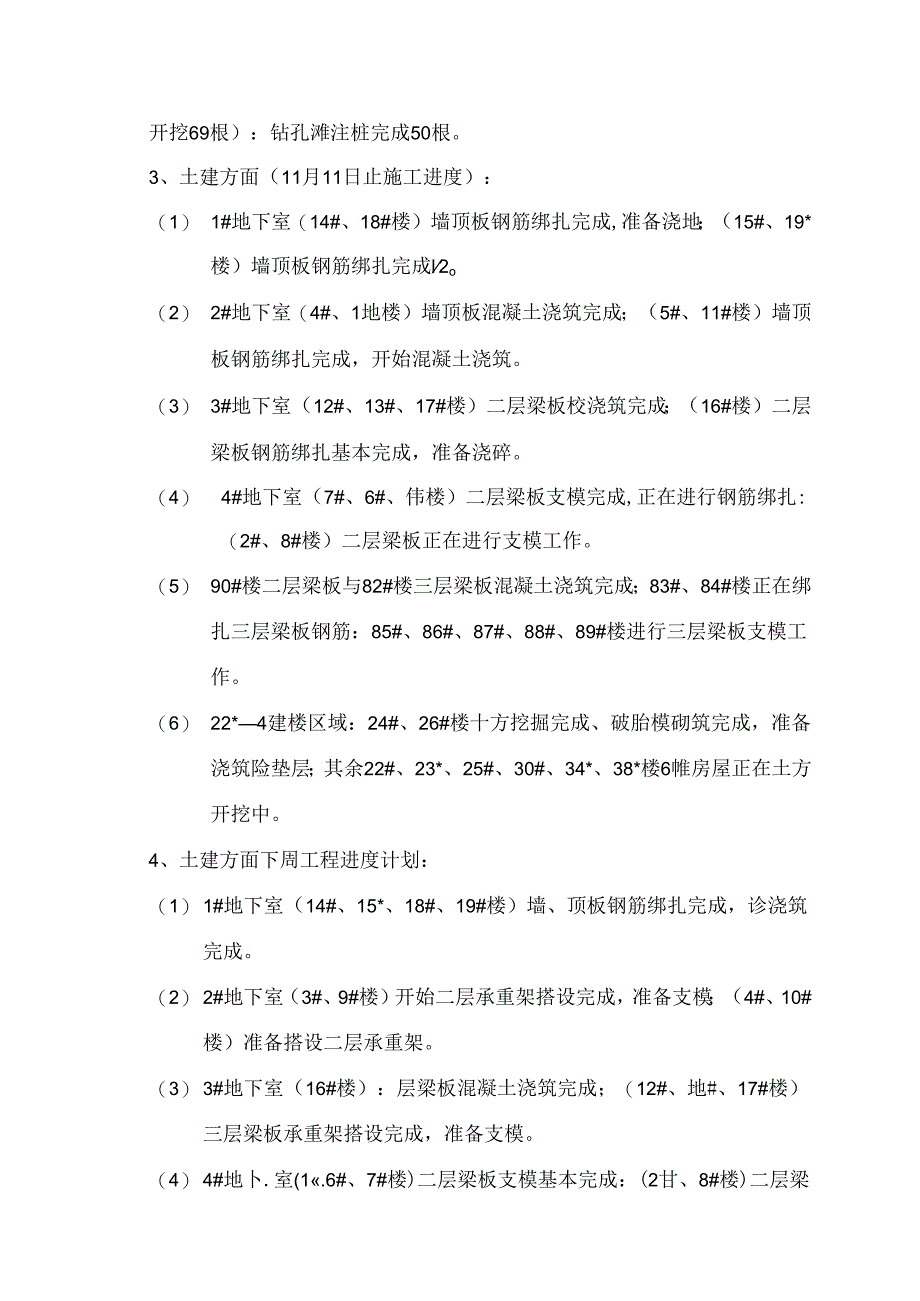

2、品牌的原材料在进场前要及时与业主、监理沟通并经同意后方可进行进场。5、施工单位的接地电阻的测试工作尚未做过,计划下周进行测试。二、施工方汇报工程情况:1、BC地块预应力静压管桩已完成572根,完成总数(643根)的89%:人工挖孔桩已开挖159根,占总数(382根)的41机继续开挖89根:钻孔灌注桩已成桩30根,完成总数(271根)的12、卜周计划BC地块预应力静压管桩将全部完成;人工挖孔桩完成60根(新开挖69根):钻孔滩注桩完成50根。3、土建方面(11月11日止施工进度):(1) 1#地下室(14#、18#楼)墙顶板钢筋绑扎完成,准备浇地;(15#、19*楼)墙顶板钢筋绑扎完成l2o(2

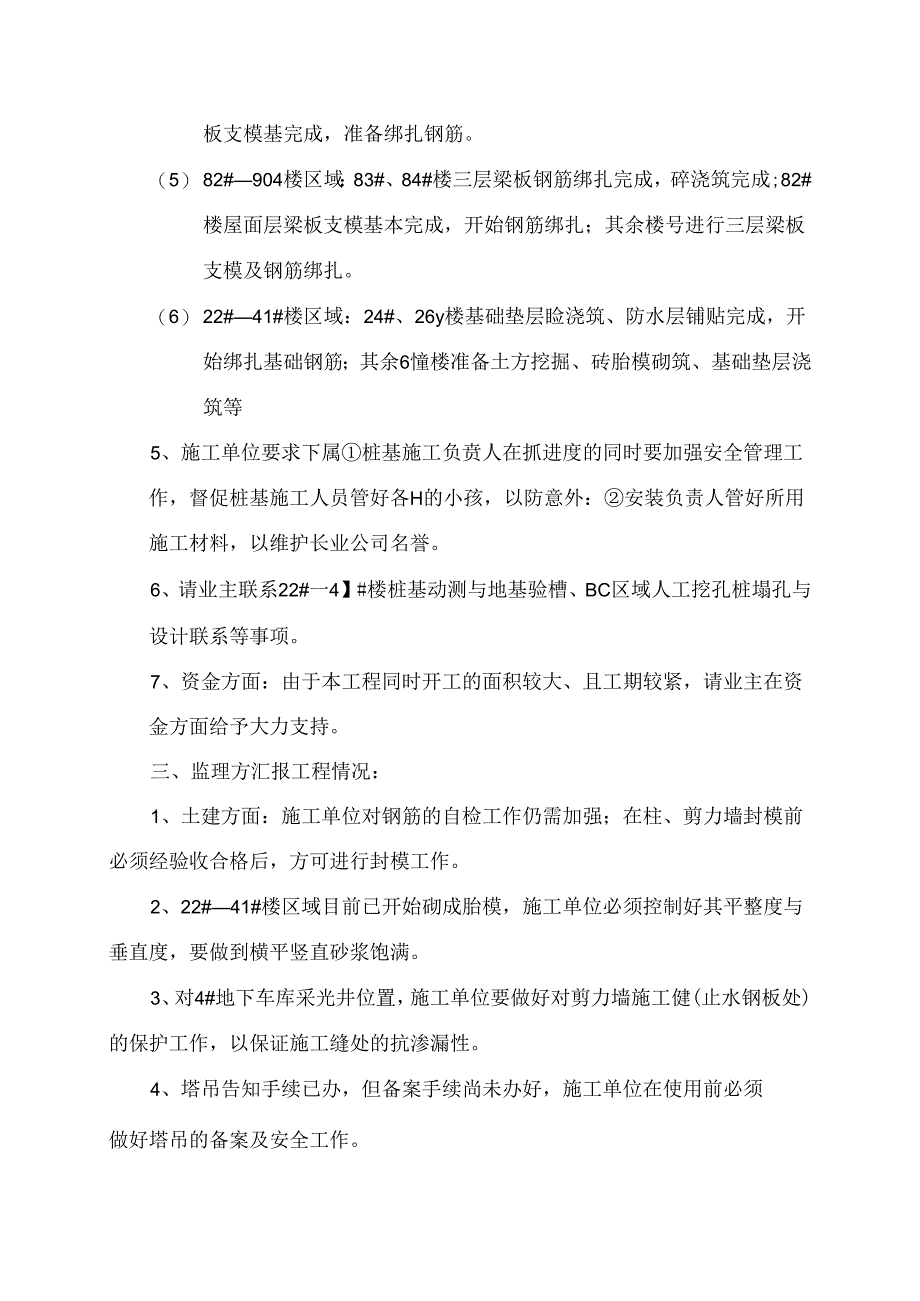

3、) 2#地下室(4#、1地楼)墙顶板混凝土浇筑完成;(5#、11#楼)墙顶板钢筋绑扎完成,开始混凝土浇筑。(3) 3#地下室(12#、13#、17#楼)二层梁板校浇筑完成;(16#楼)二层梁板钢筋绑扎基本完成,准备浇碎。(4) 4#地下室(7#、6#、伟楼)二层梁板支模完成,正在进行钢筋绑扎:(2#、8#楼)二层梁板正在进行支模工作。(5) 90#楼二层梁板与82#楼三层梁板混凝土浇筑完成;83#、84#楼正在绑扎三层梁板钢筋:85#、86#、87#、88#、89#楼进行三层梁板支模工作。(6) 22*4建楼区域:24#、26#楼十方挖掘完成、破胎模砌筑完成,准备浇筑险垫层;其余22#、23*

4、、25#、30#、34*、38*楼6帷房屋正在土方开挖中。4、土建方面下周工程进度计划:(1) 1#地下室(14#、15*、18#、19#楼)墙、顶板钢筋绑扎完成,诊浇筑完成。(2) 2#地下室(3#、9#楼)开始二层承重架搭设完成,准备支模;(4#、10#楼)准备搭设二层承重架。(3) 3#地下室(16#楼):层梁板混凝土浇筑完成;(12#、地#、17#楼)三层梁板承重架搭设完成,准备支模。(4) 4#地卜.室(1.6#、7#楼)二层梁板支模基本完成:(2甘、8#楼)二层梁板支模基完成,准备绑扎钢筋。(5) 82#904楼区域:83#、84#楼三层梁板钢筋绑扎完成,碎浇筑完成;82#楼屋面层

5、梁板支模基本完成,开始钢筋绑扎;其余楼号进行三层梁板支模及钢筋绑扎。(6) 22#41#楼区域:24#、26y楼基础垫层睑浇筑、防水层铺贴完成,开始绑扎基础钢筋;其余6憧楼准备土方挖掘、砖胎模砌筑、基础垫层浇筑等5、施工单位要求下属桩基施工负贲人在抓进度的同时要加强安全管理工作,督促桩基施工人员管好各H的小孩,以防意外:安装负责人管好所用施工材料,以维护长业公司名誉。6、请业主联系22#一4】#楼桩基动测与地基验槽、BC区域人工挖孔桩塌孔与设计联系等事项。7、资金方面:由于本工程同时开工的面积较大、且工期较紧,请业主在资金方面给予大力支持。三、监理方汇报工程情况:1、土建方面:施工单位对钢筋的

6、自检工作仍需加强;在柱、剪力墙封模前必须经验收合格后,方可进行封模工作。2、22#41#楼区域目前已开始砌成胎模,施工单位必须控制好其平整度与垂直度,要做到横平竖直砂浆饱满。3、对4#地下车库采光井位置,施工单位要做好对剪力墙施工健(止水钢板处)的保护工作,以保证施工缝处的抗渗漏性。4、塔吊告知手续已办,但备案手续尚未办好,施工单位在使用前必须做好塔吊的备案及安全工作。5、目前本工程4#年库东面已开始拔钢板桩,土方即将回填,施工单位在土方回坤时必须按规范要求进行分层夯实,以防止日后出现不均匀沉降而引起不必要的损失。6、桩基方面:施工单位对Be区域碰到人工挖孔桩塌孔而无法继续施工的楼号(桩号),

7、以书面形式上报监理、业主,要求设计单位出具方案。7、安装施工负责人要对卜属施工人员加强质量意识教育与质量管理,不要因为工期原因而疏忽质量管理,要在保证质量的情况下再提高工程的进度。8、施工单位在检查接地电阻时及时通知监理进行测试。9、施工单位要对安装施工人员加强管理,不要任由下面施工人员把其他工地的材料拿到本工程中(且未经复试)使用。四、业主方汇报工程情况:I、目前2#地下室在钢筋验收中存在较多问题,施工、监理单位要加强自检及过程控制工作。2、施工单位对混凝十的浇筑质量要加强控制(如混凝十的表面平整度、柱脚、剪力墙卜口混凝土的密实度均要加强控制。3、施工单位要及时做好后浇带部位的保护与清理工作

8、,以保证该部位日后的整体性。4、目前上部结构已上去,且82#90#楼外架也已上去,交叉施工现象较多,安全网要抓紧安装,且各单位施工人员进入施工现场必须穿戴好劳动保护用品(特别是安全帽)。5、对人工挖孔桩中出现塌空、临河桩孔过深等现象,施工单位需及时以书面形式上报,便于后续与设计等单位沟通。6、BB区块的基槽已验,动测试验人员明天将进场进行检测,清施工单位做好配合工作。7、安装方面:安装施工材料(同一规格、型号的)原则上本工程只能使用一种材料,如确需更换品牌的,要求施工单位按合同要求提前上报,在得到同意的情况下方可进场且复试合格才可用于本工程。8、对业主要求使用签单材料的部位,施工单位必须使用同品牌材料进行施工,如施工单位任意替换其他品牌配件,则业主将按规定不予签证。9、项目部安装管理人员针对工程中发生的变更要及时对施工班组要进行交底,以防出现差错。10、安装工程中在预埋管线中,埋坡要合理、准确、且品牌商标尽可能朝上:隐蔽前必须通知监理、业主进行验收,待验收合格方可进行隐蔽。II、最后,业主要求施工单位在抓紧施工的同时要做好文明、安全施工工作,以保证工程目标顺利实现。工程项目监理部整理二。一四年十一月十二日

展开阅读全文
