资源描述

《[监理资料]装修工程图纸会审纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]装修工程图纸会审纪要.docx(8页珍藏版)》请在第壹文秘上搜索。

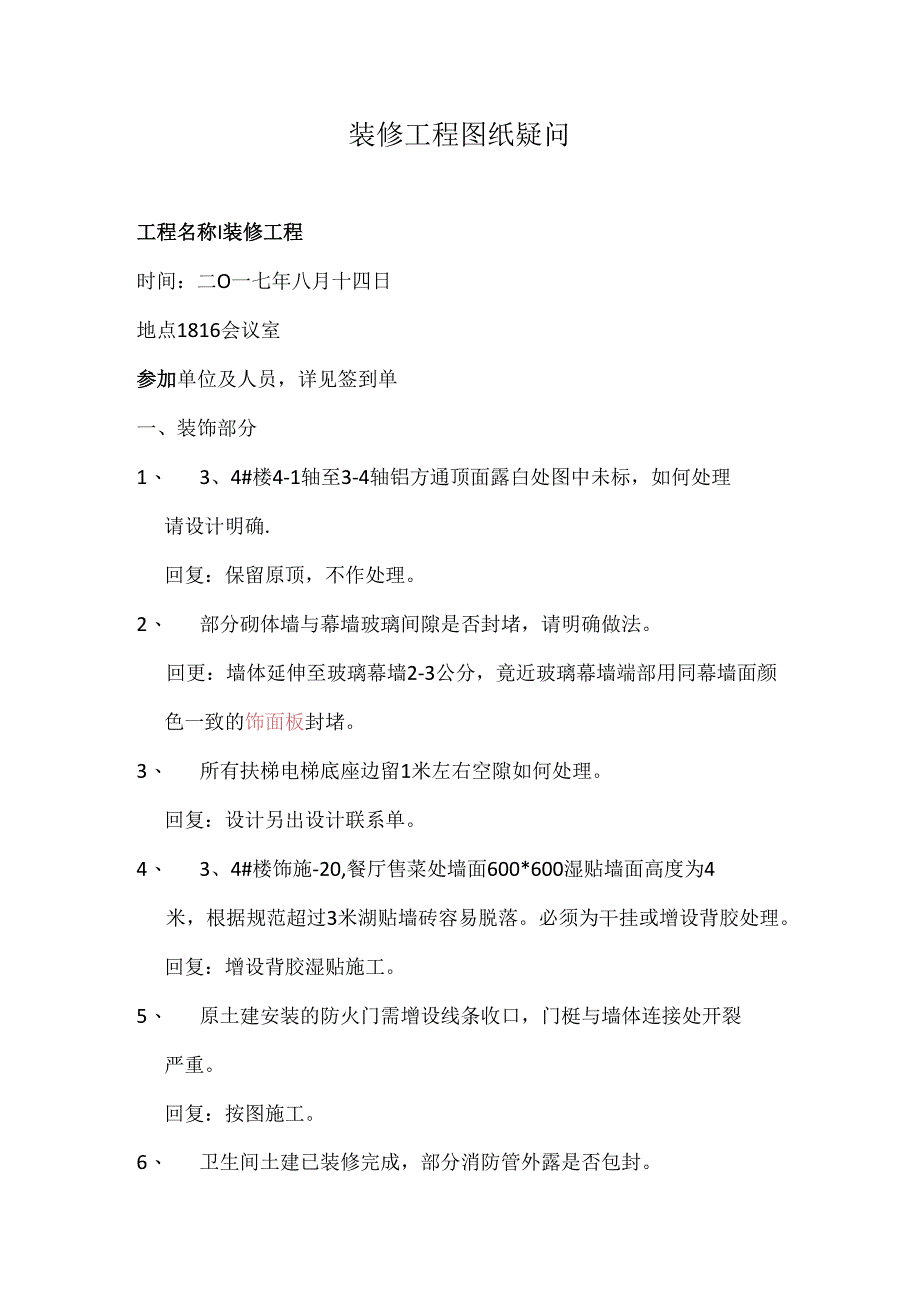

1、图线审纪*二O一七年八月I十一目装修工程图纸疑问工程名称I装修工程时间:二O一七年八月十四日地点1816会议室参加单位及人员,详见签到单一、装饰部分1、 3、4#楼4-1轴至3-4轴铝方通顶面露白处图中未标,如何处理请设计明确.回复:保留原顶,不作处理。2、 部分砌体墙与幕墙玻璃间隙是否封堵,请明确做法。回更:墙体延伸至玻璃幕墙2-3公分,竟近玻璃幕墙端部用同幕墙面颜色一致的饰面板封堵。3、 所有扶梯电梯底座边留1米左右空隙如何处理。回复:设计另出设计联系单。4、 3、4#楼饰施-20,餐厅售菜处墙面600*600湿贴墙面高度为4米,根据规范超过3米湖贴墙砖容易脱落。必须为干挂或增设背胶处理。

2、回复:增设背胶湿贴施工。5、 原土建安装的防火门需增设线条收口,门梃与墙体连接处开裂严重。回复:按图施工。6、 卫生间土建已装修完成,部分消防管外露是否包封。回复:不包封。7、 通往地下室楼梯为水泥清水面,旦与一层休息平台高差只有2公分,石材铺设后,踏步高度有高差。回熨:设计另出设计联系单。8、 钢楼梯两侧为钢板的牛腿,图中未标石材铺设做法,部分楼梯离墙10公分,请设计明确做法。2#楼1号楼梯休息平台正中有槽钢焊接高出休息平台3公分,石材铺设后防火门无法开启。回熨:设计出设计联系单。9、 2#一层会议室踢脚基层为密度板基层,建议改为阻燃板基础,受潮容易起拱。回复:改为阻燃胶合板基层,与其余不锈

3、钢踢脚线基层一致10、 2#饰施70,Q68剖面图中,20*20木线条白色乳胶漆,应改为白色聚酯漆。回复:改为白色聚酯漆。11、 3、4#楼一层大厅墙面干挂饰-13中,透光亚力克罩应增设有木基层。回复:设计补图。12、 2#一层会议室D立面,硬包饰面内衬12厚密度板,墙面处需增设木基层打底寸平。回复:看平整度,相差大增设30*20木方打底后增加12摩阻燃板。13、 轻钢龙骨隔墙为12公分,消防箱为20公分,凸出墙而部分如何处理。请设计明确做法。回复:消防箱正面与隔墙持平(H为喑门),背面凸出部分用轻钢龙骨阻燃胶合板基层石膏板包封到顶,面刷乳胶漆三遍。14、 3、4#楼二层3-D轴/3-5,3-

4、6轴,一层餐厅与货梯相连处隔墙,装修图隔墙与土建预留隔墙不符,如按装修图施工需要拆除后重做。回第:按装修图施工,凿除重做。15、 3、4#楼,1号楼二层上人屋面地面为150*150广场砖,地沟处地6专如何铺设,栏杆下口为防水卷材,是否需要处理。且标底无此项。回复吐也沟做明沟,设计出图出联系单,所有上人屋面需铺设广场砖,工程M按规定上报审批。16、 3,4#楼4-2,4-4轴3-E,3D轴中庭进门处2支圆形混泥土柱子做法未明确,建议用铝板包设。且该部位及扶梯处中庭二层玻璃栏板下口钢梁收口如何处理。回复:先粉刷圆柱粉圆,再乳胶漆二遍。钢梁收口处设计另出联系单。17、 各楼层楼梯前室地面用何材质铺设

5、。回复:800*800地砖铺设。18、 2号楼5层玻璃隔墙下口800高栏板用何材质制作,涉及到插座安装。回复:铝合金板两面隔设,插座改为地插。19、 业主及设计疑问3、4#楼第28点,节点中两根30*200铝格栅之间为镂空面,从视角角度考虑,镂空位置乳胶漆喷涂必需向两侧多喷涂500,才能视觉覆盖。回复:原顶不作处理,按图施工。20、 3、4#楼二层与一号楼连接连廊处卫生间墙面土建预留未做,用何材质施工,且该卫生间内吊顶未做。回第:设计另出图、出联系单。21、1#楼饰-04、饰-08,定位图多处墙头尺寸为标,需补充。回复:设计补图。二、安装部分1、弱电工程标底只有桥架、布管、穿线、各类面板安装,

6、其余机柜及设备监控设备、无线网络设备等是否由原土建施工。回复:按图施工。2、根据现场原土建已有部分100*100桥架安装,装修标底桥架规格为300*100,按哪种桥架施工。回复:按图施工为300*100桥架制作。需要拆除的100*100桥架做好影像和书面记录并上报监理和建设方。3、电气系统图接地线为PE2S,标底为BVR2.5?,按哪种施工。回复:按BVR2.52施工。4、电气电线管为SC20焊接管,管线走地而弯头会高出地面,建议改为JDG20.回复:按JDG20管施工。5、部分幕墙玻璃现有墙头只有30公分,地面铺装后插座安装高度无法满足30公分。回夏:按现场实际情况施工,尽量做高。6、格栅吊

7、顶处消防烟感、广播是装在格栅上还是下口,请设计确认。回复:3:装在格栅下口,广播与下口平过。7、原顶刷白处,管线如何安装。回复:按图施工,管线排列整齐。8、根据规范要求,灯头盒与灯之间的线路需增设金属软管,包括消防报警感烟探测器、广播移至吊顶,均应增设金属软管工程量。回复:按图施工,按照实际情况增设金属软管。9、安装编制说明点4点,消防报警系统烟感移位工程量全部计入,结算按实调整,广播移位是否也按实调整。回复:按图施工。10.1-4号楼部分消防箱移位在卫生间墙体上,卫生间墙面瓷砖已贴好,如何处理。回复:由设计、施工核实调整(需调整的设计另出联系单)。11、原土建消防管连接为卡箍连接,装修标底为

8、丝扣连接,建议统一改为卡箍连接。回复:小广、等于DN50管川丝扣,大DN50管山卡箍。三、其他1、楼梯等部分墙体土建老粉已批刮,且有多处增体开裂现象如何处理。回复:开裂严重的由土建维修,细裂缝由装修单位修补。2、 电梯门下口封堵铁板安装有遗留,需封堵。3、4#楼天井幕墙玻璃处铁板封堵有遗留。需封堵。回熨:由电梯安装相关单位补封。3、 原土建墙体下口预留20公分左右粉刷未粉,需补全粉刷面方可施工。回复:由业主单位指定粉刷,另出联系单施工。4、 新增卫生间无具体给水图、排水图,是否有排水、排污管有预留。回复:设计现场踏勘后另出联系单。5、 原土建单位护窗栏杆有遗留(如3、4#楼二层天井处),如何处理。回复:有业主单位另定。6、 装修图纸与现场不符(包括空调系统)之处,由业主、设计商讨后确定。7、 二号楼一层电梯地面铺设区域与电梯踏板高差只有2公分,无法满足地面铺装,电梯需升高至少2公分。回复:由业主另定。2017年8月14口

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
