[监理资料]工程第070次工地会议纪要.docx

上传人:p** 文档编号:1067492 上传时间:2024-06-29 格式:DOCX 页数:5 大小:13.58KB
下载 相关 举报
[监理资料]工程第070次工地会议纪要.docx_第1页
第1页 / 共5页
[监理资料]工程第070次工地会议纪要.docx_第2页
第2页 / 共5页
[监理资料]工程第070次工地会议纪要.docx_第3页
第3页 / 共5页
[监理资料]工程第070次工地会议纪要.docx_第4页
第4页 / 共5页
[监理资料]工程第070次工地会议纪要.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第070次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第070次工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

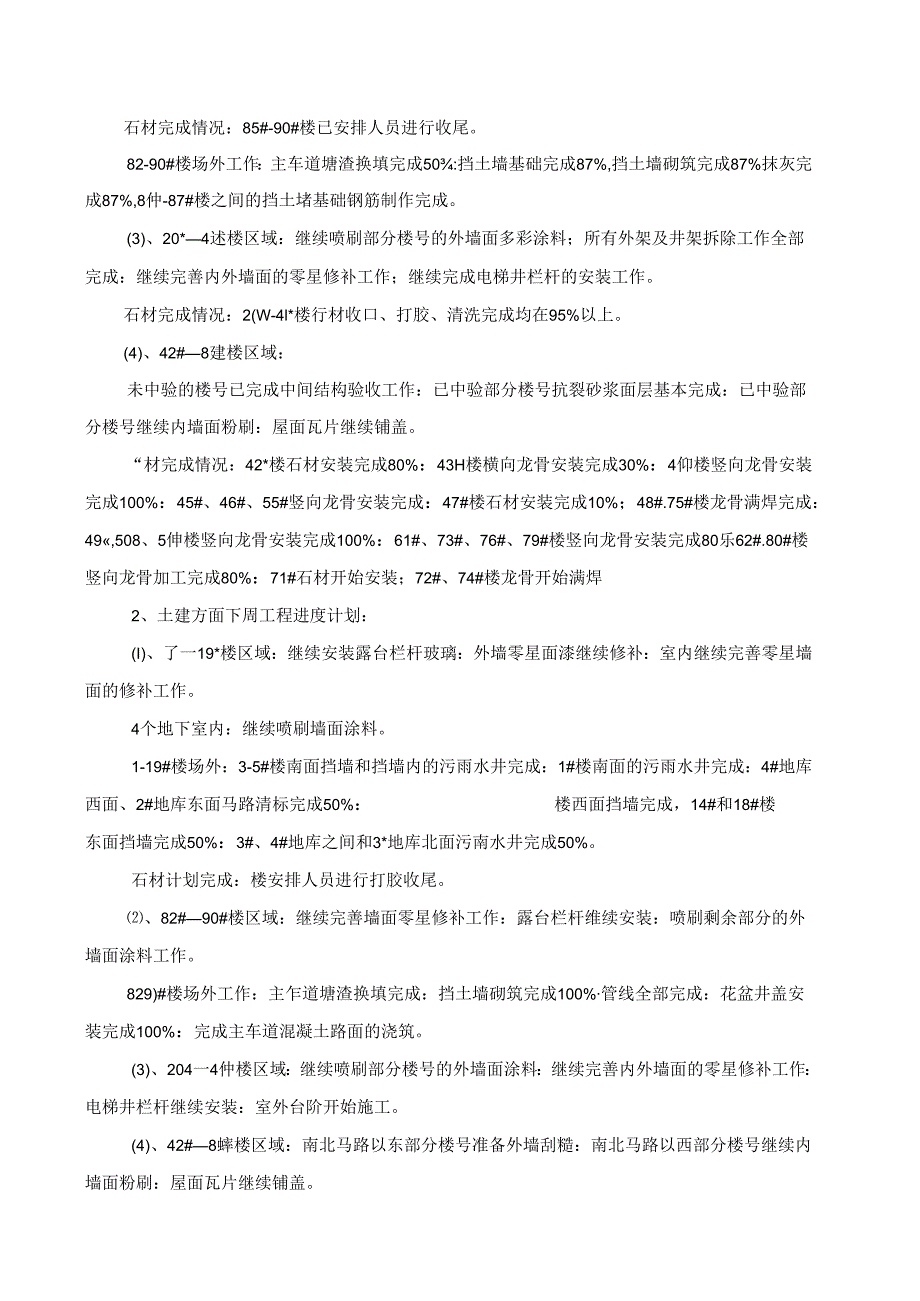

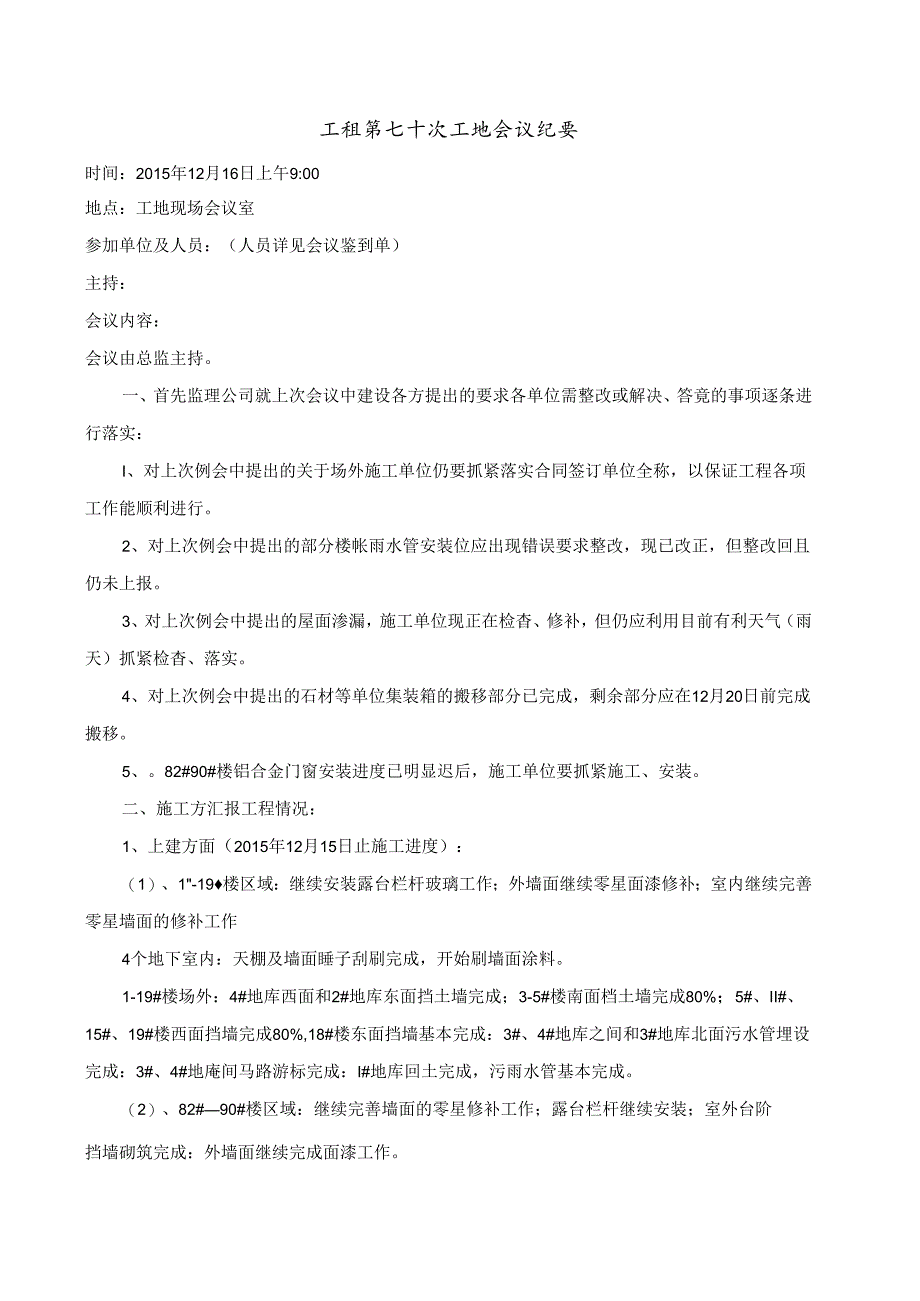

1、工租第七十次工地会议纪要时间:2015年12月16日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答竟的事项逐条进行落实:I、对上次例会中提出的关于场外施工单位仍要抓紧落实合同签订单位全称,以保证工程各项工作能顺利进行。2、对上次例会中提出的部分楼帐雨水管安装位应出现错误要求整改,现已改正,但整改回且仍未上报。3、对上次例会中提出的屋面渗漏,施工单位现正在检杳、修补,但仍应利用目前有利天气(雨天)抓紧检杳、落实。4、对上次例会中提出的石材等单位集装箱的搬移部分已完成,剩余部

2、分应在12月20日前完成搬移。5、。82#90#楼铝合金门窗安装进度已明显迟后,施工单位要抓紧施工、安装。二、施工方汇报工程情况:1、上建方面(2015年12月15日止施工进度):(1)、1-19楼区域:继续安装露台栏杆玻璃工作;外墙面继续零星面漆修补;室内继续完善零星墙面的修补工作4个地下室内:天棚及墙面睡子刮刷完成,开始刷墙面涂料。1-19#楼场外:4#地库西面和2#地库东面挡土墙完成;3-5#楼南面档土墙完成80%;5#、II#、15#、19#楼西面挡墙完成80%,18#楼东面挡墙基本完成:3#、4#地库之间和3#地库北面污水管埋设完成:3#、4#地庵间马路游标完成:I#地库回土完成,污

3、雨水管基本完成。(2)、82#90#楼区域:继续完善墙面的零星修补工作;露台栏杆继续安装;室外台阶挡墙砌筑完成:外墙面继续完成面漆工作。石材完成情况:85#-90#楼已安排人员进行收尾。82-90#楼场外工作:主车道塘渣换填完成50:挡土墙基础完成87%,挡土墙砌筑完成87%抹灰完成87%,8仲-87#楼之间的挡土堵基础钢筋制作完成。(3)、20*4述楼区域:继续喷刷部分楼号的外墙面多彩涂料;所有外架及井架拆除工作全部完成:继续完善内外墙面的零星修补工作;继续完成电梯井栏杆的安装工作。石材完成情况:2(W-4l*楼行材收口、打胶、清洗完成均在95%以上。(4)、42#8建楼区域:未中验的楼号已

4、完成中间结构验收工作:已中验部分楼号抗裂砂浆面层基本完成:已中验部分楼号继续内墙面粉刷:屋面瓦片继续铺盖。“材完成情况:42*楼石材安装完成80%:43H楼横向龙骨安装完成30%:4仰楼竖向龙骨安装完成100%:45#、46#、55#竖向龙骨安装完成:47#楼石材安装完成10%;48#.75#楼龙骨满焊完成:49,508、5伸楼竖向龙骨安装完成100%:61#、73#、76#、79#楼竖向龙骨安装完成80乐62#.80#楼竖向龙骨加工完成80%:71#石材开始安装;72#、74#楼龙骨开始满焊2、土建方面下周工程进度计划:(I)、了一19*楼区域:继续安装露台栏杆玻璃:外墙零星面漆继续修补:室

5、内继续完善零星墙面的修补工作。4个地下室内:继续喷刷墙面涂料。1-19#楼场外:3-5#楼南面挡墙和挡墙内的污雨水井完成:1#楼南面的污雨水井完成:4#地库西面、2#地库东面马路清标完成50%:楼西面挡墙完成,14#和18#楼东面挡墙完成50%:3#、4#地库之间和3*地库北面污南水井完成50%。石材计划完成:楼安排人员进行打胶收尾。、82#90#楼区域:继续完善墙面零星修补工作:露台栏杆维续安装:喷刷剩余部分的外墙面涂料工作。829)#楼场外工作:主乍道塘渣换填完成:挡土墙砌筑完成100%管线全部完成:花盆井盖安装完成100%:完成主车道混凝土路面的浇筑。(3)、204一4仲楼区域:继续喷刷

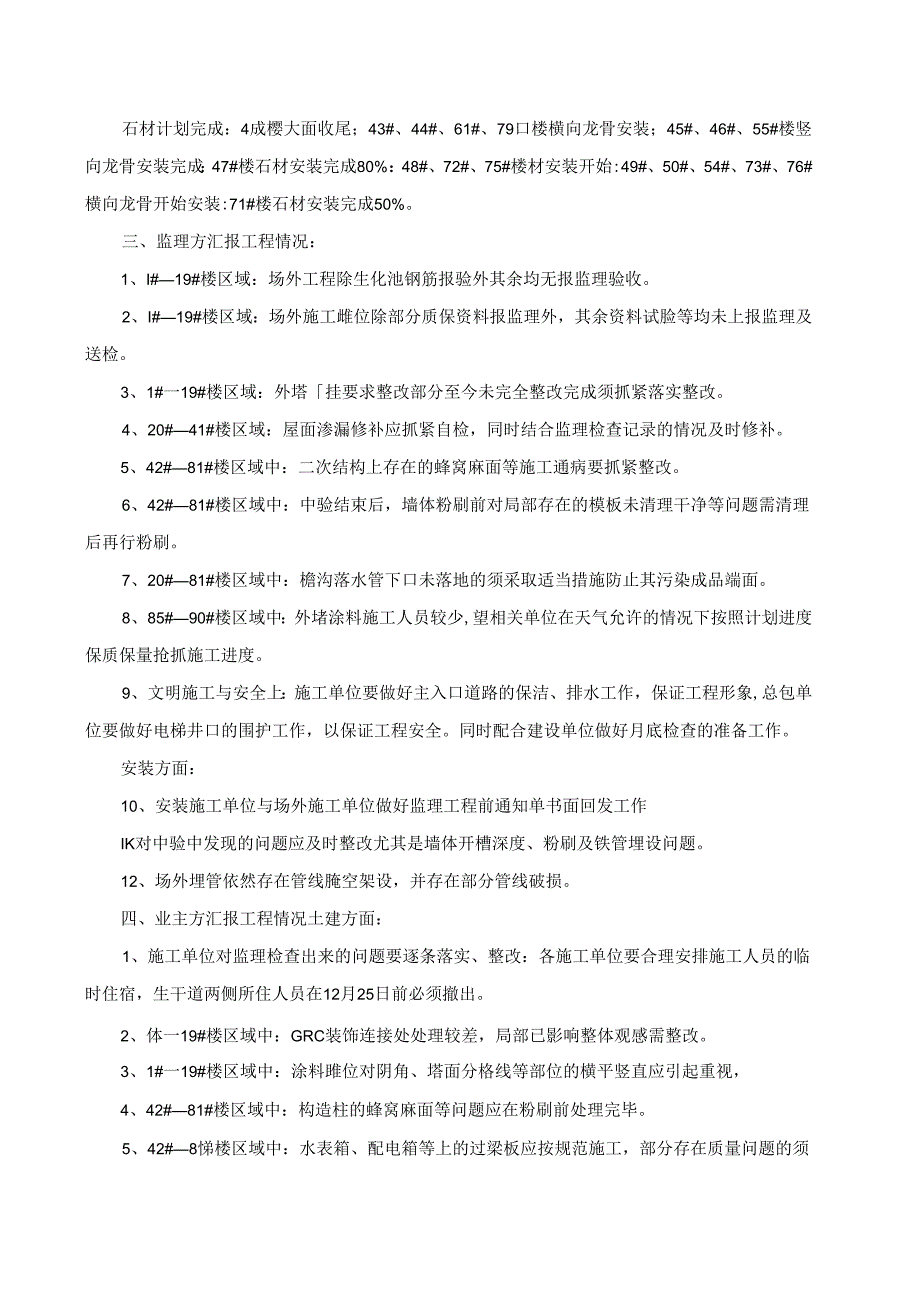

6、部分楼号的外墙面涂料:继续完善内外墙面的零星修补工作:电梯井栏杆继续安装:室外台阶开始施工。(4)、42#8蟀楼区域:南北马路以东部分楼号准备外墙刮糙:南北马路以西部分楼号继续内墙面粉刷:屋面瓦片继续铺盖。石材计划完成:4成樱大面收尾;43#、44#、61#、79口楼横向龙骨安装;45#、46#、55#楼竖向龙骨安装完成:47#楼石材安装完成80%:48#、72#、75#楼材安装开始:49#、50#、54#、73#、76#横向龙骨开始安装:71#楼石材安装完成50%。三、监理方汇报工程情况:1、I#19#楼区域:场外工程除生化池钢筋报验外其余均无报监理验收。2、I#19#楼区域:场外施工雌位除

7、部分质保资料报监理外,其余资料试脸等均未上报监理及送检。3、1#一19#楼区域:外塔挂要求整改部分至今未完全整改完成须抓紧落实整改。4、20#41#楼区域:屋面渗漏修补应抓紧自检,同时结合监理检查记录的情况及时修补。5、42#81#楼区域中:二次结构上存在的蜂窝麻面等施工通病要抓紧整改。6、42#81#楼区域中:中验结束后,墙体粉刷前对局部存在的模板未清理干净等问题需清理后再行粉刷。7、20#81#楼区域中:檐沟落水管下口未落地的须采取适当措施防止其污染成品端面。8、85#90#楼区域中:外堵涂料施工人员较少,望相关单位在天气允许的情况下按照计划进度保质保量抢抓施工进度。9、文明施工与安全上:

8、施工单位要做好主入口道路的保洁、排水工作,保证工程形象,总包单位要做好电梯井口的围护工作,以保证工程安全。同时配合建设单位做好月底检查的准备工作。安装方面:10、安装施工单位与场外施工单位做好监理工程前通知单书面回发工作IK对中验中发现的问题应及时整改尤其是墙体开槽深度、粉刷及铁管埋设问题。12、场外埋管依然存在管线腌空架设,并存在部分管线破损。四、业主方汇报工程情况土建方面:1、施工单位对监理检查出来的问题要逐条落实、整改:各施工单位要合理安排施工人员的临时住宿,生干道两侧所住人员在12月25日前必须撤出。2、体一19#楼区域中:GRC装饰连接处处理较差,局部已影响整体观感需整改。3、1#一

9、19#楼区域中:涂料雎位对阴角、塔面分格线等部位的横平竖直应引起重视,4、42#81#楼区域中:构造柱的蜂窝麻面等问题应在粉刷前处理完毕。5、42#8悌楼区域中:水表箱、配电箱等上的过梁板应按规范施工,部分存在质量问题的须及时更换,6、I#90#楼区域中:门窗调试抓紧,同时做好成品保护工作。7、20#21#楼区域中。外架拆除总包劲量配合,在12月25日前拆除部分。8、I#90#楼区域中:楼内垃圾及时清理,尤其是主道路两侧楼内及楼前的生活垃圾、施工废料等。9、42#8储楼区域中:中验中发现的问题及时修补、整改。10、20#81#区域中:主道路两(W的房屋涂料收尾,玻璃门窗安装等须抓紧施工、收尾。

10、11、42#81#楼区域中:楼梯扶手栏杆的安装抓紧安排施工人员进场。12、1#90#楼区域中:对已破损的安全网需及时更换,未破损的做适当整理加固。13、I#90#楼区域中:主道路边各总、分包堆位的材料堆放须整齐,集装箱抓紧搬迁至规定的区域。同时生活垃圾等需加强管理,已产生的也应及时清理。14、1#90#楼区域中:总包单位可在集装箱集中区域及生活区标示警示牌或采用简易闱栏划分区域。15、42#81#楼区域中:中验后的楼栋可以开始安排人员配合总包单位进行埋板工作,施工过程中做好龙骨放样,避免返工的出现。16、42#81#楼区域中:环宇的石材成品12月20日前移至楼内。17、24#、26#玻璃抓紧补片安装。18、85#90#楼区域中:87*楼及其他的室外楼梯涂料抓紧修补、施工。安装方面:19、施工单位参照监理检查发现的问题逐条修补、整改。2()、场外材料应整齐堆放,PP管等材料有必要的须做遮阴处理。21、4个地库的照明安装抓紧。22、场外施工要控制好埋管坡度,标高:窖井砌筑必须先做好基础。23、安全上,备施工单位要加强对用电安全控制、并做好防火工作。场外方面:24、沿主路绿化带挡土墙迎水面粉刷抓紧,同时做好绿化带的垃圾清理工作。最后,监理公司总监要求各施工单位在卜周例会中汇报各自的具体搬迁情况。工程项目监理部整理二C)一五年十二月十六日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
