《[监理资料]工程第105次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第105次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。
1、工程第一百寿工地纪要时间:2016-KM9上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监代表主持。、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、安装单位采取措施抓紧时间完成20#81#楼安装通水、闭水试验2、暂定于IO月25日下周二进行20-81#楼单体竣工验收,各分包施工单位需配合总包单位完成竣工验收准备工作。3、场外施工单位挖断的52#、58#楼等水电预埋污水管,尚未完成修更的抓紧时间完成,并由水电单位闭水测试.4.各家施工单位仍要抓紧完成工程资料的申报完善整理工作,保证单体竣工验收需要“二、施
2、工方汇报工程情况:1、本周完成工作(2016年10月18日止施工进度):、产一19楼、82-90#楼区域:继续做好交房后的修缮工作。(2)、2048建楼区域:继续完善室内外墙面修补工作:维续部分楼号的檐口滴水修补工作:维续修补部分卫生间渗漏工作:各憧楼的车库层地面继续清理:、室外台阶部分:台阶花岗石踏步铺贴工作完成80;台阶踏步侧面继续粉刷:台阶的不锈钢栏杆维续制作及安装:台阶(W面腻子继续刮白。、园林绿化完成工作:完成部分2530#小园路的铺的:完成3138#的上方回填以及小园路的混凝土浇筑:开始46#剩余景石的施工摆放;完成49-55#以及61-72#小园路的混凝上浇筑,小矮堵的砌筑与压顶
3、部分入户柱以及完成混凝土浇筑:完成部分6370#小园路的铺砖以及入户柱的混凝十.浇筑:完成部分763院墙的压顶:开始2071#大乔木的种植:开始入户门柱的石材贴面工作:铁艺栏杆进场安装。2、下周工程进度计划:、了一田楼、82-90#楼区域:继续做好交房后的修缮工作。(2)、204-81n楼区域:继续完善室内外墙面修补工作:继续部分楼号的檐口滴水修补工作:维续修补部分卫生间渗漏工作:各懂楼的车库层地面继续清理:(3)、室外台阶部分:剩余部分台阶花岗岩揩步铺贴完成:台阶踏步侧面粉刷工作完成:台阶的不锈钢栏杆继续制作:台阶侧面腻子刮白工作完成,做涂料面准备工作、做好20-814楼单体竣工验收的准备工
4、作。、园林绿化计划完成:31-38#.49-55#、61-72#小园路的铺嵇:2341#中U苗的种植:41-66#公共绿化带的大乔木种植:入户柱的石材贴面:铁艺栏杆的安装:真石漆涂料施工。3、施工单位要求协调的问题:1.园林雎位要求完成供水供电的野井盖安装及井位提升。2 .路边庭靛未达到标高的土方需要回土以及垃圾清理(尤其是楼梯卜、3 .场外单位要求81#楼段路边材料垃圾清理走后进行船右拐放。4 .总包单位要求分包单位对楼内堆放材料统一集中整理,以便进行楼内清理工作。三、监理方汇报工程情况:I、2O#-8I#楼区域:主体渗漏总包单位仍需抓紧修补渗漏与楼内清理工作,并做好下周二的险收准备工作.2
5、、20#81#楼区域:石材、门窗单位要对2(481#楼逐栋进行检查收尾检修,门窗单位跟换破损玻璃,石材单位对破板修补跟换:并做好门窗,石材表面清理,以及对石材板面进行最后次防腐处理。3、20#46#楼区域:场外施工单位40#楼东面挡土墙粉刷未做已进行土方回填,要求对此重新挖井后进行粉刷:另外对东面面河道清淤时要求施工单位加强对沿河挡墙的观测,以防出现位移。4、47#-81#楼区域:场外施工单位要做好混凝土浇筑的质量控制,对表面质量不好的要及时修补处理;场外单位做好51.8I#楼沿河段的垃圾清理工作。5、20#-81#楼区域:园林绿化单位要加强对回填土的质量控制,做好混入的建筑垃圾清理:园林单位

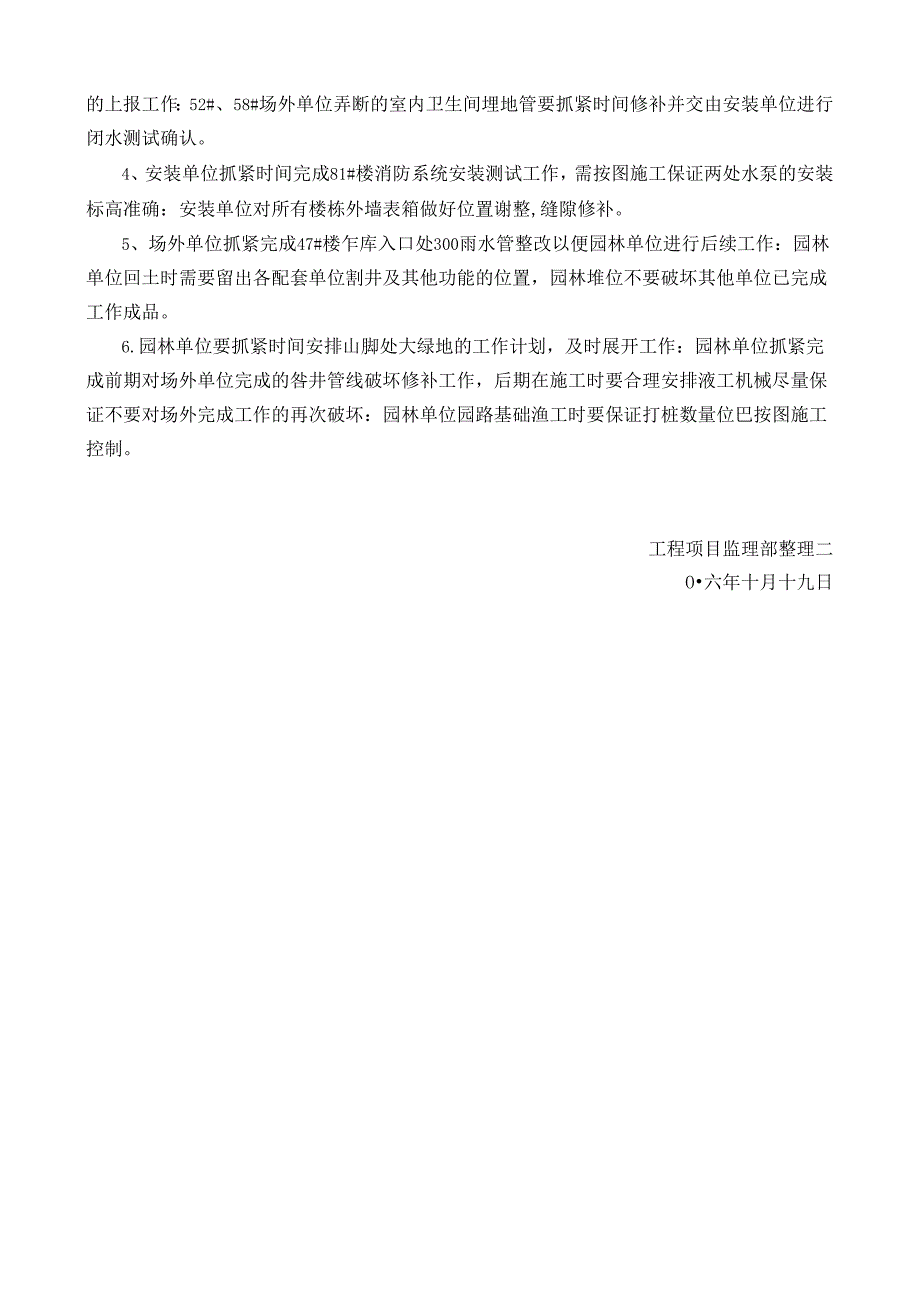

6、在54#、55#楼后面的园路未报的监理就擅自浇筑,要求园林单位对隐蔽工程验收必须及时上报。6、水电安装工作:安装单位做好室内各种洁具,管材,线箱的破损维修跟换,开关插座水平度牢固性的检修:抓紧完成水电安装资料完善上报工作.7、81#楼场外消防系统出现的问题抓紧整改完成,完成后立即进行管道压力测试,保证消防验收需要.四、业主方汇报工程情况:1、两家石材单位,门窗单位必须在下周二前完成资料上报工作:门窗单位做好室内打胶修补,石材单位完成墙面清理,破损板材更换工作。2、各分包单位配合总包单位做好楼内清理工作,做好材料腾空清理后集中堆放,各分包堆位物品只能堆放在车库层不准放在其他楼层。3、两家场外单位
7、要做好雨污水管道清理工作后进行闭水试瞪:抓案时间完成场外竣工图的上报工作:52#、58#场外单位弄断的室内卫生间埋地管要抓紧时间修补并交由安装单位进行闭水测试确认。4、安装单位抓紧时间完成81#楼消防系统安装测试工作,需按图施工保证两处水泵的安装标高准确:安装单位对所有楼栋外墙表箱做好位置谢整,缝隙修补。5、场外单位抓紧完成47#楼乍库入口处300雨水管整改以便园林单位进行后续工作:园林单位回土时需要留出各配套单位割井及其他功能的位置,园林堆位不要破坏其他单位已完成工作成品。6.园林单位要抓紧时间安排山脚处大绿地的工作计划,及时展开工作:园林单位抓紧完成前期对场外单位完成的咎井管线破坏修补工作,后期在施工时要合理安排液工机械尽量保证不要对场外完成工作的再次破坏:园林单位园路基础渔工时要保证打桩数量位巴按图施工控制。工程项目监理部整理二O六年十月十九日
