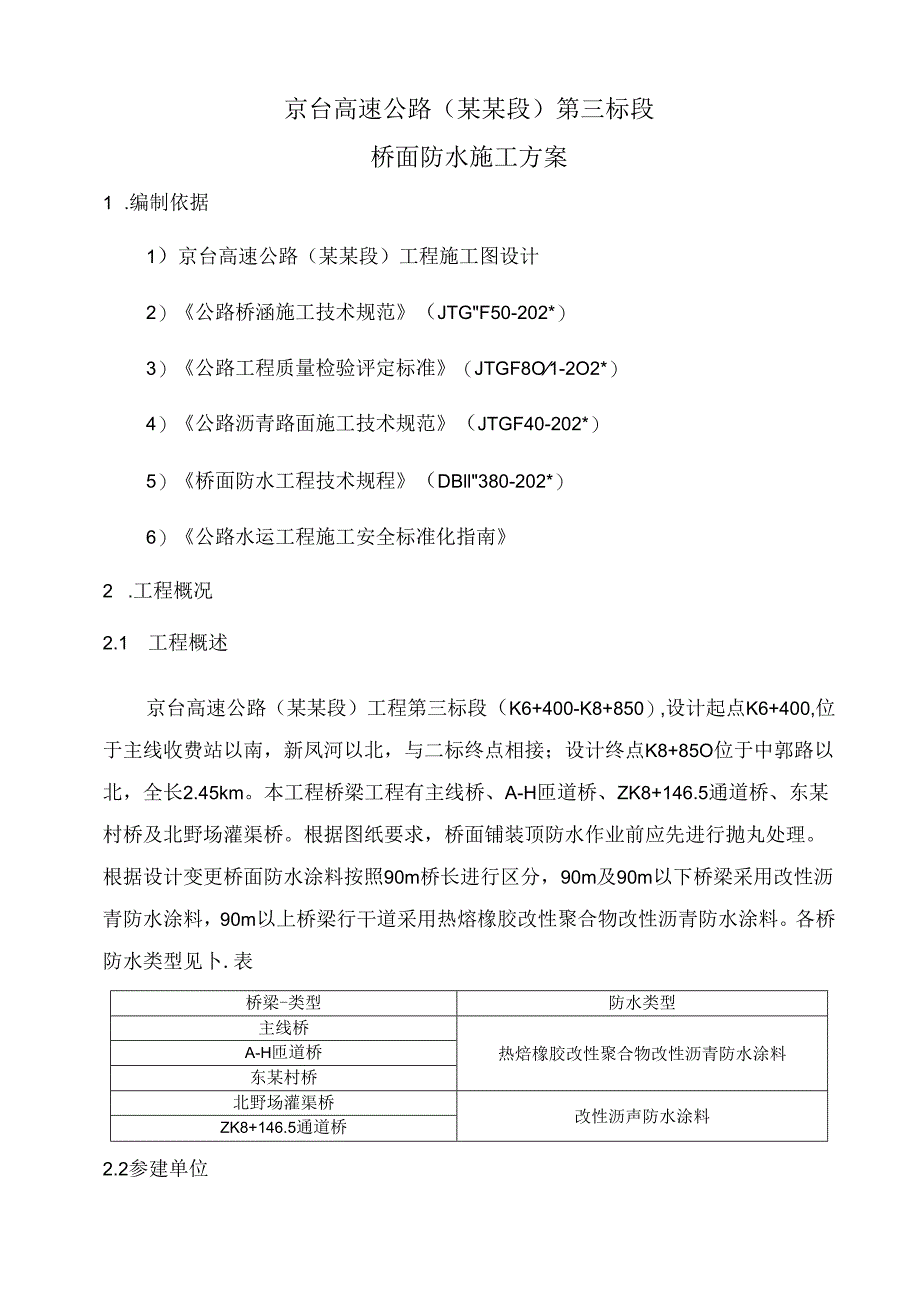

1、京台高速公路(某某段)第三标段桥面防水施工方案北京市政路新3mrs编制:审核:批准:某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年6月目录1 .编制依据12 .工程概况13 .施工计划安排及准备工作24 .主要施工方法及技术措施35 .安全保证措施76 .环保及文明施工措施9京台高速公路(某某段)第三标段桥面防水施工方案1 .编制依据1)京台高速公路(某某段)工程施工图设计2)公路桥涵施工技术规范(JTGF50-202*)3)公路工程质量检验评定标准(JTGF8O1-2O2*)4)公路沥青路面施工技术规范(JTGF40-202*)5)桥面防水工程技术规程(D

2、Bll380-202*)6)公路水运工程施工安全标准化指南2 .工程概况2.1 工程概述京台高速公路(某某段)工程第三标段(K6+400-K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+85O位于中郭路以北,全长2.45km。本工程桥梁工程有主线桥、A-H匝道桥、ZK8+146.5通道桥、东某村桥及北野场灌渠桥。根据图纸要求,桥面铺装顶防水作业前应先进行抛丸处理。根据设计变更桥面防水涂料按照90m桥长进行区分,90m及90m以下桥梁采用改性沥青防水涂料,90m以上桥梁行干道采用热熔橡胶改性聚合物改性沥青防水涂料。各桥防水类型见卜.表桥梁-类型

3、防水类型主线桥热焙橡胶改性聚合物改性沥青防水涂料A-H匝道桥东某村桥北野场灌渠桥改性沥声防水涂料ZK8+146.5通道桥2.2参建单位建设单位:某某市首都公路发展总承包公司总承包公司设计单位:某某市市政工程设计研究总院总承包公司监理单位:某某市首发高速公路建设管理总承包公司施工单位:某某市政建设总承包公司总承包公司2.3 主要工程数量防水类型桥梁位理单位数量合计热熔橡股改性聚合物改性沥青防水涂料主线桥m24748288358A匝道桥nr1874B匝道桥nr10564C匝道桥m21366D匝道桥m26637E匝道桥nr1190F匝道桥m27172G匝道桥m21030H匝道桥nr8665东某村桥1

4、1r2378改性沥青防水涂料北野场桥m212152879通道桥m216643 .施工计划安排及准备工作3.1 施工计划安排施工计划工期:2016年7月10日2016年10月153.2 施工安排1)根据项目部阶段目标要求及本标段现场实际情况,在已完工的桥面铺装整桥或整联处及时进行桥面防水的施工,合理调配人员、材料、机械,及早动员。2)根据工期安排,桥面防水施工采用流水作业,施工队伍选用常年与我单位合作施工的专业作业队,现场配置.抛丸、吸尘及防水设备等并配置足够的施工人员。3)人员计划安排序号工种计划到场数量备注1管理技术人员6随工程进展随时调整2质控工63电工24抛丸工65防水工1()6普工20

5、4)机械计划安排序号设备名称型号单位计划进场数M备注1移动式喷砂抛丸机/套2随工程进展随时调整2吸生机/套23发电机50kw台14防水涂料喷涂车/台15集料酒布车/台16角磨机4寸xI5)材料准备本工程所使用的沥青质防水材料,采用业主及监理考核合格厂家生产的产品。进场材料必须三证齐全,井进行性能抽样检测,不符合要求的禁止使用。4 .主要施工方法及技术措施4.1 桥面喷砂抛丸施工4.1.1 施工准备4.2 砂设备进场,在混凝土桥面板进行喷砂抛丸处理前,将作业区域内桥面上堆放的小型机具和其他杂物清理干净,清理桥面堆积物,保持桥面无杂物和其他设备、辅料堆放,并对桥面上外露的钢筋头进行割除,对凸起的混

6、凝土包块予以凿除或采取打磨,保持桥面整体平顺。2)环境条件:环境温度5-40,C,空气相对湿度应90%,且桥面需保持干燥状态,遇下雨、结露、大雾等气候时,严禁进行桥面抛丸作业。3)由项I=I技术负责人对所有参加施工人员进行技术交底。现场施工前由工地主管现场召开班组会议,分配所有工地人员具体工作、布置当天施工任务及施工技术要点,由现场技术员告知工人工地当天施工安全注意事项,文明施工注意事项等。4)桥面混凝土喷砂施工前必须在桥面混凝土达到设计强度,并且经验收合格后方可进行喷砂作业。5)有油污位置用清洁剂清理并冲洗干净,对较厚的浮浆和部分凸起,造成喷砂机无法通过的地方,应先将浮浆、凸起部位进行凿除,

7、再进行清扫。6)在抛丸作业前,预先进行抛丸工艺试验,确定最佳丸料规格、丸料流量、行走速度等关键工艺参数。参数确定后再进行大面积抛丸处理施工。4.1.2施工措施1)自动喷砂机行程控制。一般是沿着桥面纵向往复进行,由于吸尘机的功率是恒定的,单次行走工作距离受限,也受吸尘管限制,吸尘管越长,对吸尘机所要形成的真空压就要求越高,所以一般纵向喷砂长度控制在30m左右,保证吸尘器的有效吸收、分离钢砂和灰尘的能力不降低。2)在喷砂机起步阶段时,操作手应先按喷砂机的行走开关,让喷砂机先处于行走状态卜.,再打开放砂阀门,以防止在起步位置喷砂时形成凹坑。3)喷砂机行走速度要调节适当,具体行走速度根据现场的试验结果

8、而定,以保证达到粗糙度(0.5lmm)和清洁度要求。一股控制在712mmin喷砂后的界面能符合要求O4)抛丸设备两次施工行车道之间需要搭接I5cm,根据工程的具体特点和施工需要,合理调节设备,便搭接的部分与整体抛丸处理后的效果一致,无明显结痕,保证抛丸处理后的表面平整度,以防出现高低差等缺陷。5)处理去除深度及二次处理:根据待处理表面不同区域的不同状况及浮浆层的厚度,确定抛丸处理的深度,一般将处理去除深度控制在13mm内,使抛丸平均露骨率220%。如果一次抛丸未达到要求,必须进行二次处理。6)边处位置采用角磨机做打磨处理,确保清除喷砂机不能到达位置的浮浆,角磨机安装4寸磨具(如钢丝刷、磨盘),

9、在处理边角时要求没有死角位置,并且干净、彻底。7)喷砂完一个工作段后由清理人员及时的用吸砂设备回收散落在喷砂面上的钢丸,新放进喷砂机的料斗中重新使用。抛丸结束后用吹风机将已经喷砂的表面的灰尘清理干净。作业时如果条件允许,应尽量采取顺风工作,以避免作业或吹风时扬起的灰尘对工人的健康造成危害,同时提高工作效率。8)在吸尘器中积满废料后,将废料倒入袋中,在桥面上设置一个区域集中堆放并运走。4.3 防水层施工4.3.1 工作面准备1)清理桥面上的粉尘、浮浆、起沙、空鼓,各类杂物,要求表面干净无明水。2)桥面防水层严禁在雨天、雾天、风力大于5级时施工,施工温度宜为5t35*C之间。4.3.2 施工措施1

10、)涂料经搅拌后无凝胶、结块,呈均匀状态。2)沥青防水涂料一次洒布均匀,使用的喷嘴应根据沥青粘度稠度选择,喷洒应成雾状,与洒油管成15-25的夹角,洒油管的高度应使同一地点接受2-3个喷油嘴的沥青,保证均匀喷洒,不得出现花白带,边部死角地段采用人工喷油。调整每次洒布宽度,使施工车程次数为整数。保持在1.53.0kmh的缓慢速度,进行均匀洒布,纵向搭接宽度1015cm正式洒布前应先进行试洒,在地面布置铁盘,以测定乳化沥青洒布量,保证喷洒厚度1.5mm。3)沥青洒布后,立即均匀撒布集料(尺寸3-5mm,用量5-8m,/100O门),按设计要求用量一次性撒足,局部有缺失或者过多的情况人工调整均匀。4)

11、撤布集料后,采用8t压路机在表处封层上由路边向路中碾压1-2个往返,轮迹重登30cm,并对接健处重点碾压,行驶速度控制在2kmh5)涂料防水层施工不能一次完成需留接茬时,其甩茬应注意保护,预留茬应大于30Omm以上,搭接宽度应大于100mm,卜.次施工前需先将甩茬表面清理干净,再喷洒涂料。6)施工完成后,桥面禁止车辆通行,并尽快铺筑沥青混凝土。4.4 质量验收4.4.1 基本要求D防水材料的规格和性能必须符合设计要求,防水层至少应有.不低于桥面沥青混凝土铺装层使用年限的寿命,并能适应动荷载及混凝土桥面开裂时不损坏的特点。2)在喷涂防水涂料前,混凝土表面应清除垃圾、杂物、油污与浮浆,并保持干净和

12、干燥。3)喷涂应严格按规定的工艺施工。4)防水层的抗渗性应符合设计要求,必要时应现场做抗渗试验。5)预计涂料表面在干燥前会下雨,则不应施工.施工过程中,严禁踩踏未干的防水层。防水层干燥后,可行驶IOt以下汽车,但不得在其上急转弯或急刹车。4.4.2 实测项目防水层实测项目项次检连项目现定愀或允许仅度检隹方法和加率权位!防水涂膜肛度(mm)不小于设计耍求设it未规定时,0.1测原仪:每200m,测4点或按材料用量推算I2粘结必度(MPa)不小于设计要求.且20.3常&),2(X2(旗35C)拉拔仪:每20Or峭测4点(拉拔i,2:IOmmZmin)I3抗眇疑度(MPa)不小F设计耍求,且24常M

13、).覆仇335)剪切仪:1组3个(剪切速度:IOmmZmin)Il剥高强度(NZmm)不小于设计要求.月24CK&),2仇390制的仪为腐速变:lI4.3.3外观鉴定1)防水涂料应喷涂整个混凝土表面,如有遗漏,必须进行处理,并减1-3分。2)防水层应表面平整,无空鼓、脱落、翘边等缺陷o不符合要求时必须进行处理,并减35分。4.5 施工控制及注意事项1)作业的环境条件:抛丸及防水作业应符合方案中的温度及湿度要求,阴雨潮湿天应停止作业。2)抛丸作业前,混凝土表面严重的油污和尘土等附着物用清洗剂及工具清除。3)经过抛丸处理的混凝土表面应无油污、杂物、浮浆层,骨料露出20%以上,同时表面的粗糙度指标达

14、到0.5lmm.4)抛丸处理后的混凝土表面不宜外露时间过长,应使其后续工序与抛丸施工实行衔接。5)抛丸处理后的混凝土表面要做好保护,禁止通行,防止二次污染。6)后续施工应在抛丸处理后尽快进行,以免处理后的表面被再次污染。7)喷涂施工时要注意防止污染,防撞栏处要有挡板遮挡。8)喷涂时要安排技术熟练的工人,发现桥面防水涂膜不均匀处或破坏处要及时修补。4.6 养护及交通管制施工完成后,派专人进行交通管制,封闭交通,为沥青油面层施工作准备,并禁止车辆通行。5 .安全保证措施1)认真贯彻执行国家安全生产、劳动保护方面的方针、政策和法规,以及市有关安全生产的管理规定。2)对所有进场人员进行安全教育,并对管理人员及工作人员做安全技术交底。3)在施工现场,应做到三级配电、两级漏电保护。所有电箱由专业电工管理,非电工不得任意接电。4)所有用电线架设在安全可靠的位置不得有拖地线,不得有漏电现象。使用电动工具设漏电保护装置,操作人员必须穿戴绝缘鞋、绝缘手套,严防触电事故发生。5)作业区域采取隔离措施,非作业人员禁止入内。6)严格执行现场使用明火制度,所有易燃物品集中存放,配备专职管理人员和相应的消防器材。7)抛丸机操作安全措施工作时必须戴上防护面罩(有

展开阅读全文
