9监理月报示例.docx

上传人:p** 文档编号:1077970 上传时间:2024-06-29 格式:DOCX 页数:7 大小:15.50KB
下载 相关 举报
9监理月报示例.docx_第1页
第1页 / 共7页
9监理月报示例.docx_第2页
第2页 / 共7页
9监理月报示例.docx_第3页
第3页 / 共7页
9监理月报示例.docx_第4页
第4页 / 共7页
9监理月报示例.docx_第5页
第5页 / 共7页
9监理月报示例.docx_第6页
第6页 / 共7页
9监理月报示例.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《9监理月报示例.docx》由会员分享,可在线阅读,更多相关《9监理月报示例.docx(7页珍藏版)》请在第壹文秘上搜索。

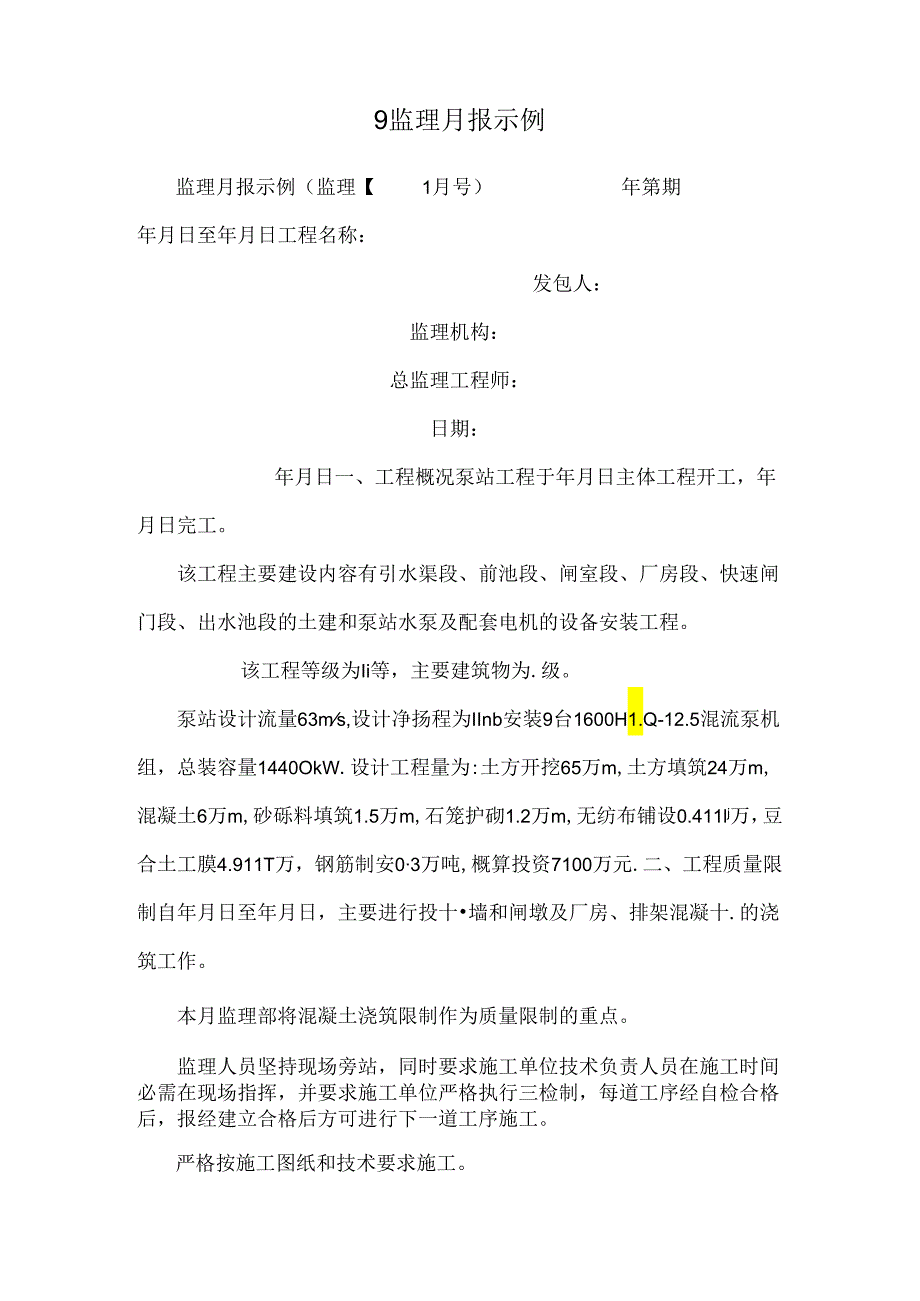

1、9监理月报示例监理月报示例(监理【1月号)年第期年月日至年月日工程名称:发包人:监理机构:总监理工程师:日期:年月日一、工程概况泵站工程于年月日主体工程开工,年月日完工。该工程主要建设内容有引水渠段、前池段、闸室段、厂房段、快速闸门段、出水池段的土建和泵站水泵及配套电机的设备安装工程。该工程等级为Ii等,主要建筑物为.级。泵站设计流量63ms,设计净扬程为IInb安装9台1600H1.Q-12.5混流泵机组,总装容量1440OkW.设计工程量为:土方开挖65万m,土方填筑24万m,混凝土6万m,砂砾料填筑1.5万m,石笼护砌1.2万m,无纺布铺设0.411lj万,豆合土工膜4.911T万,钢筋

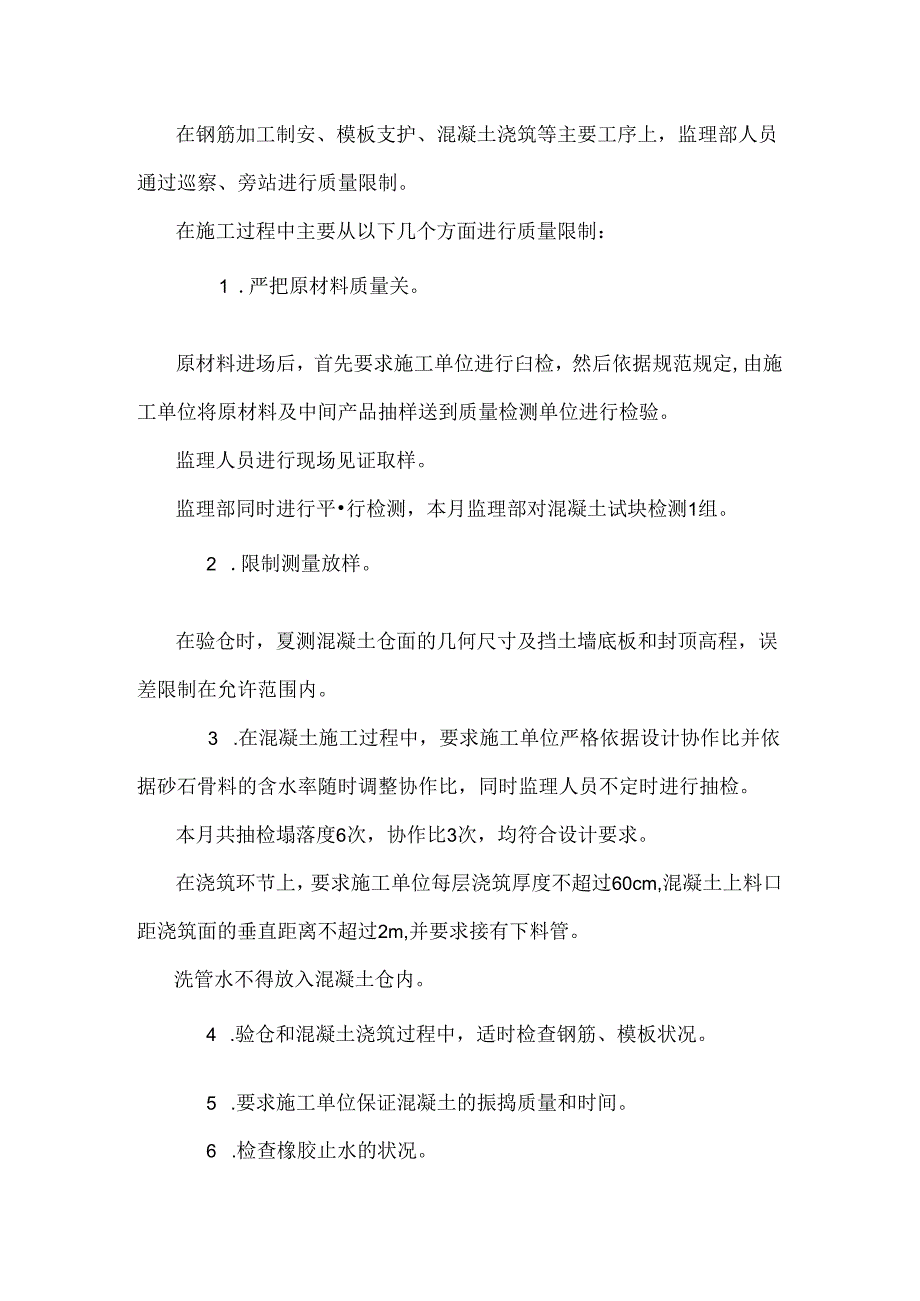

2、制安03万吨,概算投资7100万元.二、工程质量限制自年月日至年月日,主要进行投十墙和闸墩及厂房、排架混凝十.的浇筑工作。本月监理部将混凝土浇筑限制作为质量限制的重点。监理人员坚持现场旁站,同时要求施工单位技术负责人员在施工时间必需在现场指挥,并要求施工单位严格执行三检制,每道工序经自检合格后,报经建立合格后方可进行下一道工序施工。严格按施工图纸和技术要求施工。在钢筋加工制安、模板支护、混凝土浇筑等主要工序上,监理部人员通过巡察、旁站进行质量限制。在施工过程中主要从以下几个方面进行质量限制:1 .严把原材料质量关。原材料进场后,首先要求施工单位进行臼检,然后依据规范规定,由施工单位将原材料及中

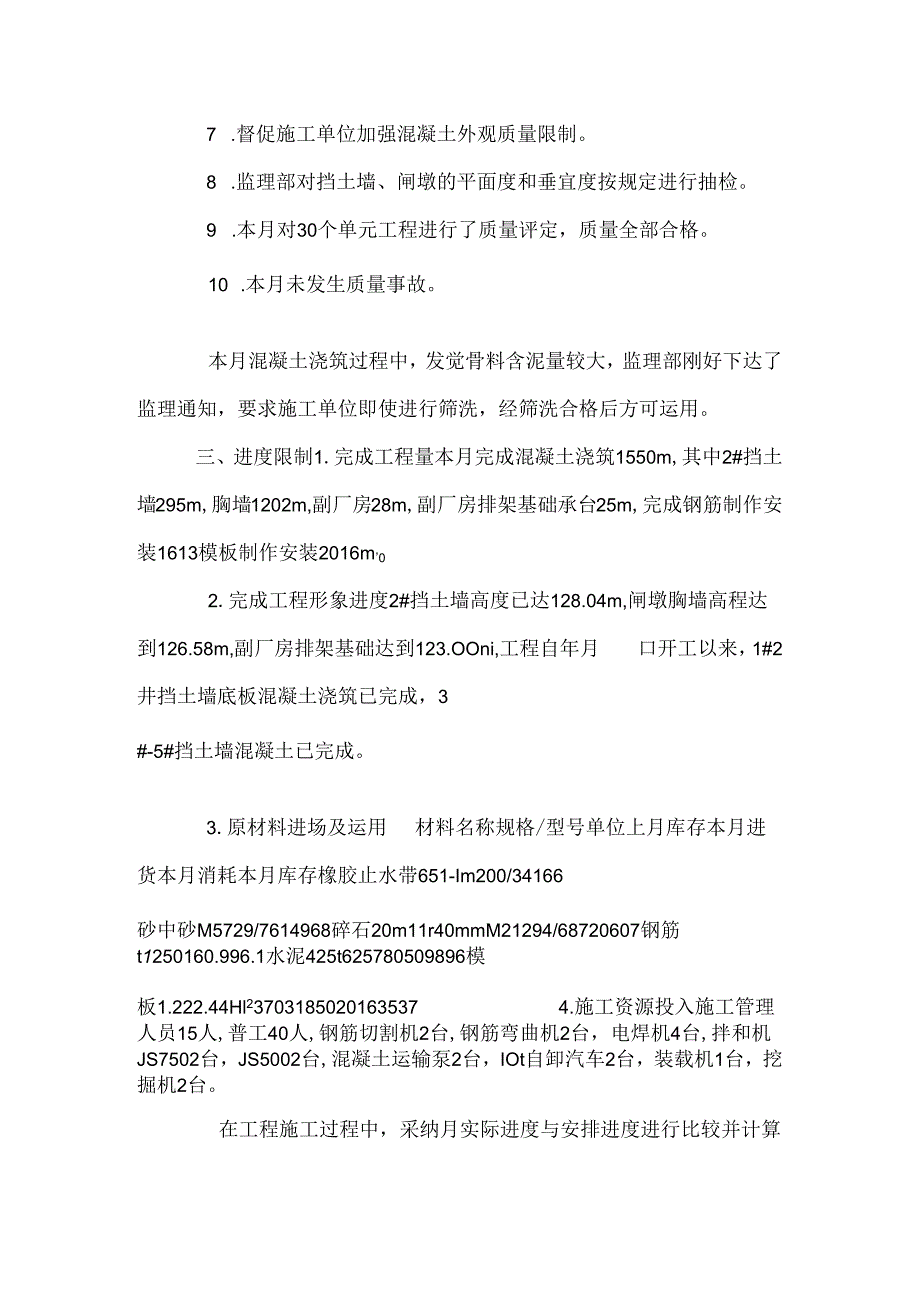

3、间产品抽样送到质量检测单位进行检验。监理人员进行现场见证取样。监理部同时进行平行检测,本月监理部对混凝土试块检测1组。2 .限制测量放样。在验仓时,夏测混凝土仓面的几何尺寸及挡土墙底板和封顶高程,误差限制在允许范围内。3 .在混凝土施工过程中,要求施工单位严格依据设计协作比并依据砂石骨料的含水率随时调整协作比,同时监理人员不定时进行抽检。本月共抽检塌落度6次,协作比3次,均符合设计要求。在浇筑环节上,要求施工单位每层浇筑厚度不超过60cm,混凝土上料口距浇筑面的垂直距离不超过2m,并要求接有下料管。洗管水不得放入混凝土仓内。4 .验仓和混凝土浇筑过程中,适时检查钢筋、模板状况。5 .要求施工单

4、位保证混凝土的振捣质量和时间。6 .检查橡胶止水的状况。7 .督促施工单位加强混凝土外观质量限制。8 .监理部对挡土墙、闸墩的平面度和垂宜度按规定进行抽检。9 .本月对30个单元工程进行了质量评定,质量全部合格。10 .本月未发生质量事故。本月混凝土浇筑过程中,发觉骨料含泥量较大,监理部刚好下达了监理通知,要求施工单位即使进行筛洗,经筛洗合格后方可运用。三、进度限制1.完成工程量本月完成混凝土浇筑1550m,其中2#挡土墙295m,胸墙1202m,副厂房28m,副厂房排架基础承台25m,完成钢筋制作安装1613模板制作安装2016m,02.完成工程形象进度2#挡土墙高度已达128.04m,闸墩

5、胸墙高程达到126.58m,副厂房排架基础达到123.OOni,工程自年月口开工以来,1#2井挡土墙底板混凝土浇筑已完成,3#-5#挡土墙混凝土已完成。3.原材料进场及运用材料名称规格/型号单位上月库存本月进货本月消耗本月库存橡胶止水带651-Im200/34166砂中砂M5729/7614968碎石20m11r40mmM21294/68720607钢筋t1250160.996.1水泥425t625780509896模板1.222.44Hl237031850201635374.施工资源投入施工管理人员15人,普工40人,钢筋切割机2台,钢筋弯曲机2台,电焊机4台,拌和机JS7502台,JS50

6、02台,混凝土运输泵2台,IOt自卸汽车2台,装载机1台,挖掘机2台。在工程施工过程中,采纳月实际进度与安排进度进行比较并计算偏差。当发生较大负偏差时,刚好通知施工单位实行有力措施调整进度安排,并督促施工单位落实措施,实行实现月安排进度。本月实际进度已按安排进度完成。四、工程投资限制本月完成工程投资金额:宣仟贰佰捌拾叁万柒仟宜佰元(12837100元)。累计完成投资金额:斌仟宣佰肆拾柒方壹仟捌佰肆拾陆(21471846元)。本工程施工合同为单价承包,监理部严格依据施工图纸及承包合同条款对投资进行总价限制。1 .监理部对施工单位的测量成果进行抽检并复核工程量,M核确认的工程量作为本月支付的依据。

7、2 .按工程计量规定和支付程序进行工程款支付签证。签证时监理人员主要从以下几个方面进行核定:一是已完成工程合格的工程量;二是合同有关工程支付规定;三是支付工程项目的资料必需齐全、真实、精确。3 .对于工程计量,在每个项目阅历收合格后,依据施工单位申报的工程量,现场监理刚好进行了复核,并经现场项目法人的代表确认后,共同鉴定工程量计量现场签证单。五、合同管理合同管理遵循遵守法律、诚信、公正、科学的原则,对合同执行状况进行监督,处理合同范围内的质量、工程量审核、进度限制、工程协调等工作。对项目变更、监理部本着实事求是的原则进行处理,除设计代表干脆发出的变更通知外,程序上依次为:施工单位申报监理部审核

8、项目法人审批、核准设计单位出设计变更通知项目法人报行政主管部门批准。设计变更1项变更状况如下:2#挡土熠混凝土原设计量为276m,与现场实际不符,实际方量为295m。本月无索赔、争议等问题。六、施工平安和环境爱护本月施工项目有高空作业段,监理部刚好发出了高空作业平安的通知,并参与了项目法人组织的联合检查组,对工地平安问题进行了联合检杳。监理部督促施工单位要时刻留意工地的平安问题,歼灭平安隐患,坚决杜绝平安事故,本月施工单位在平安工作方面也特别重视,派2名平安员对工地平安工作进行管理,在基坑内进行随时监控,提示作业人员做好平安爱护工作,并在工地危急区域设置了警示标记。监理部针对工地现场环境、工地

9、人员的生活环境提出了详细要求,施工单位能够主动贯彻执行,对周边的农田及林地能仔细加以爱护,也未进行过任何破坏。拉料车经过的村屯路段均用酒水车进行酒水,避开尘土飞扬。本月未发生平安事故。七、监理机构运行状况本月监理部共有监理人员5人,其中总监理工程师1人,监理工程师2人,监理员2Ao笔记本电脑2台,打印机1台,办公桌5张,办公椅7张,回弹仪1个。监理部审批施工单位的混凝土浇筑开仓申请4次,验仓4次:发出监理通知4份,召开监理睬议3次,抽检塌落度6次,协作比3次,对30个单元工程进行可质量评定,质量全部合格。八、本月监理小结1.本月监理部始终把质量限制放在首位,市点把好事前和事中限制两个环节,把质

10、量事故歼灭在萌芽状态。2.监理部与项目法人保持亲密联系和沟通,刚好向项目法人报告工程进度状况、存在的问题和解决的看法。工作得到了项目法人的大力支持和协作。本月未发生质量事故和平安事故,实际进度已按安排进度完成,本月无索赔、争议等问题。九、下月监理安排(略)十、本月监理大事记(略)九、下月监理安排(略)十、本月监理大事记(略)附表:1.完成工程量月统计表2.监理抽检状况月汇总表3.工程量变更月报表(略)J1.32附表1完成工程量月统计表(监理【2010】量统月02号)完成工程量月统计表(监理【2010】量统月02号)合同名称:合同编号:序号分部工程名称项目内容单位工程量本月完成工程量至本月已完成

11、工程量1挡土增钢筋制安t420293390模板制安m1731058616120混凝土(c25)M4500392140802闸墩钢筋制安t1008998模板制安m2210013571920混凝土(c20)M1080813930橡胶止水带m210100189J1.32附表2监理抽检状况月汇总报表(监理【2010】抽检月02号)监理抽检状况月汇总报表(监理【2010】抽检月02号)合同名称:合同编号:序号单元工程名称单元工程编号抽检口期抽检内容及方法抽检结果抽检人1挡土墙、闸墩2010.7.316钢筋平行检测2挡土墙、闸墩2010.7.325钢筋平行检测3前池挡土墙右2#底板2010.7.15混凝土试块c25平行检测4挡土堵、闸墩2010.7.22水泥平行检测5挡土墙、闸墩2010.7.22砂平行检测6挡土墙、闸墩2010.7.22碎石平行检测

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
