建筑工地防洪防汛应急预案.docx

上传人:p** 文档编号:1087032 上传时间:2024-07-04 格式:DOCX 页数:15 大小:24.15KB
下载 相关 举报
建筑工地防洪防汛应急预案.docx_第1页
第1页 / 共15页
建筑工地防洪防汛应急预案.docx_第2页
第2页 / 共15页
建筑工地防洪防汛应急预案.docx_第3页
第3页 / 共15页
建筑工地防洪防汛应急预案.docx_第4页
第4页 / 共15页
建筑工地防洪防汛应急预案.docx_第5页
第5页 / 共15页
建筑工地防洪防汛应急预案.docx_第6页
第6页 / 共15页
建筑工地防洪防汛应急预案.docx_第7页
第7页 / 共15页
建筑工地防洪防汛应急预案.docx_第8页
第8页 / 共15页
建筑工地防洪防汛应急预案.docx_第9页
第9页 / 共15页
建筑工地防洪防汛应急预案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工地防洪防汛应急预案.docx》由会员分享,可在线阅读,更多相关《建筑工地防洪防汛应急预案.docx(15页珍藏版)》请在第壹文秘上搜索。

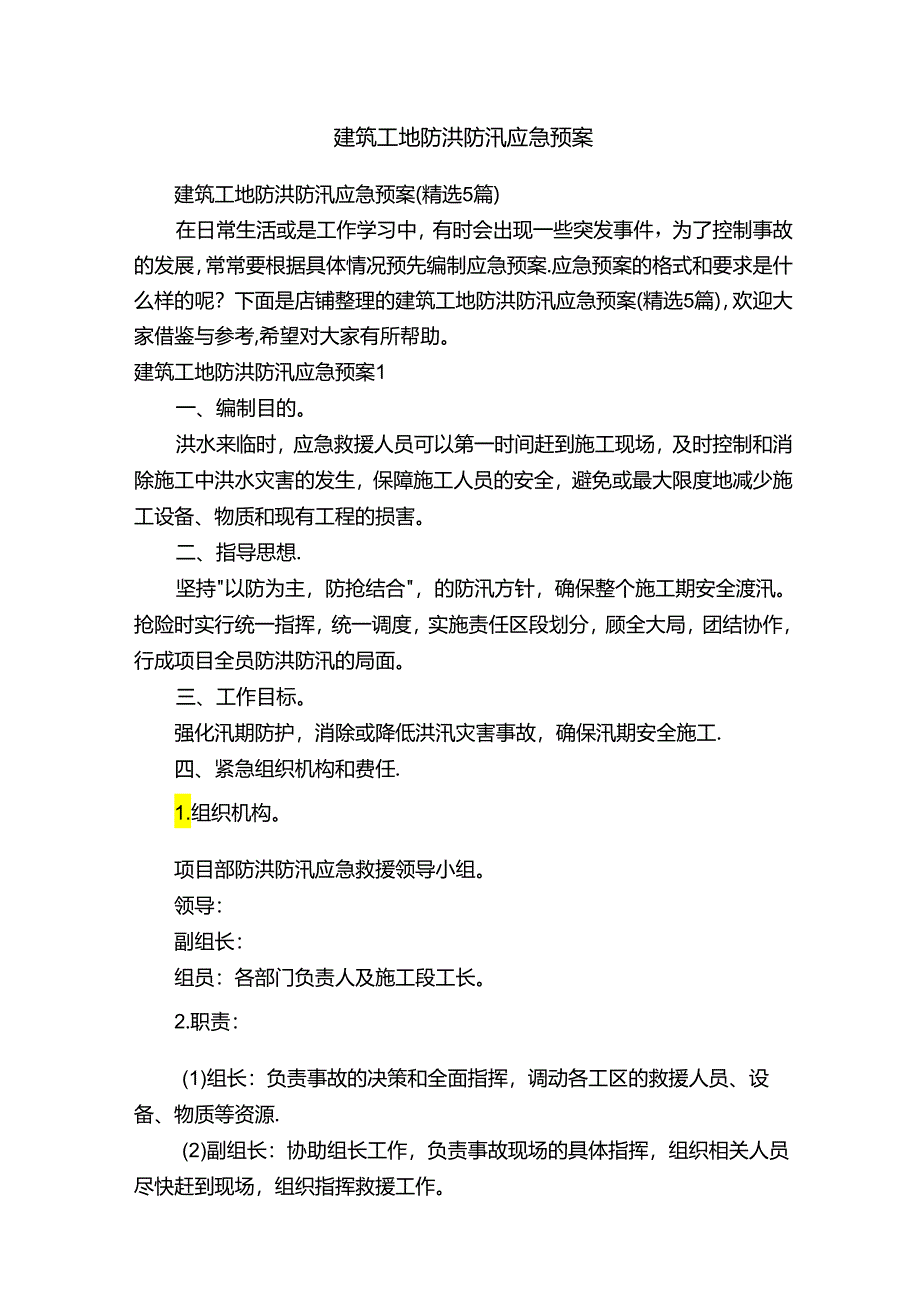

1、建筑工地防洪防汛应急预案建筑工地防洪防汛应急预案(精选5篇)在日常生活或是工作学习中,有时会出现一些突发事件,为了控制事故的发展,常常要根据具体情况预先编制应急预案.应急预案的格式和要求是什么样的呢?下面是店铺整理的建筑工地防洪防汛应急预案(精选5篇),欢迎大家借鉴与参考,希望对大家有所帮助。建筑工地防洪防汛应急预案1一、编制目的。洪水来临时,应急救援人员可以第一时间赶到施工现场,及时控制和消除施工中洪水灾害的发生,保障施工人员的安全,避免或最大限度地减少施工设备、物质和现有工程的损害。二、指导思想.坚持以防为主,防抢结合,的防汛方针,确保整个施工期安全渡汛。抢险时实行统一指挥,统一调度,实施

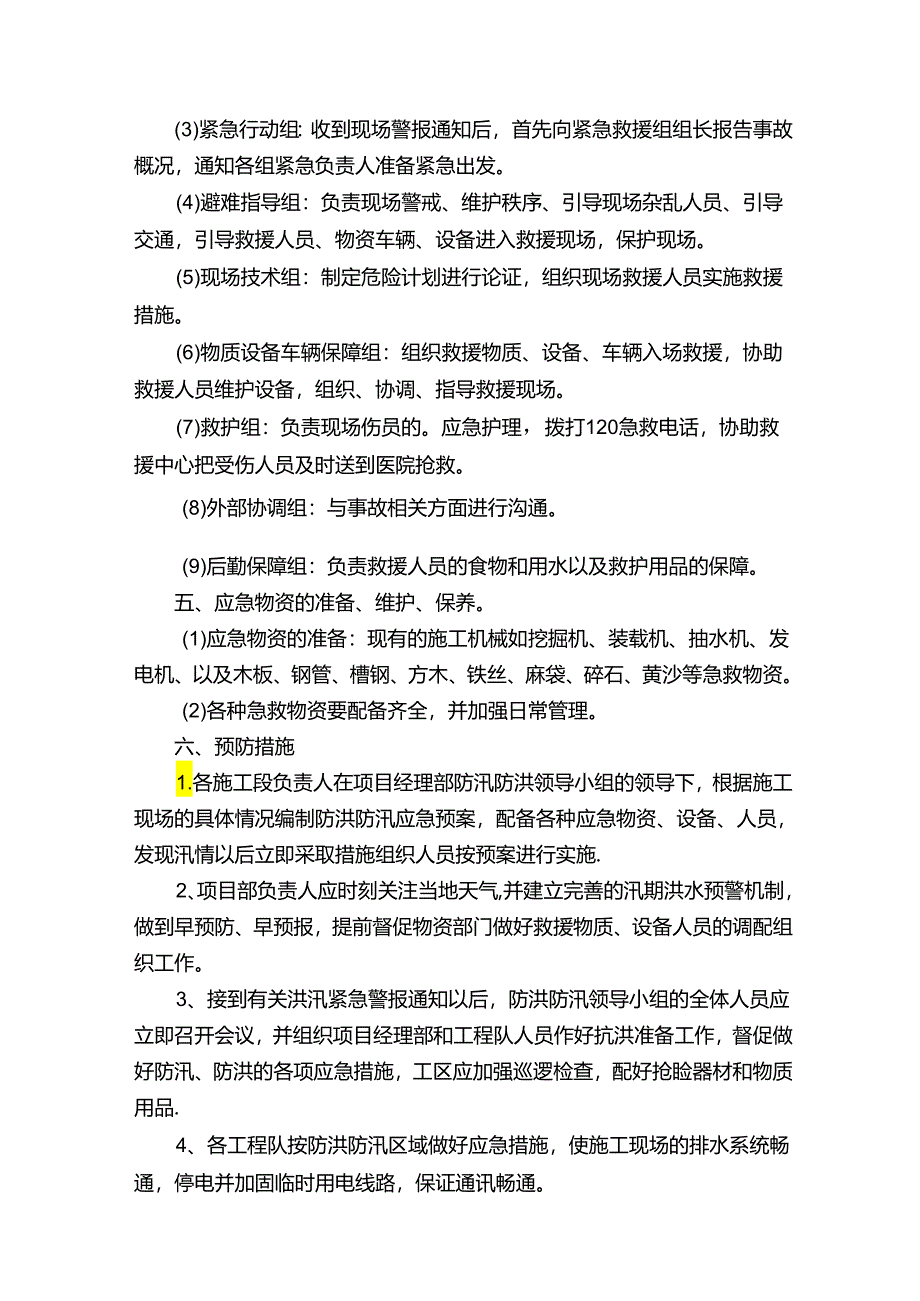

2、责任区段划分,顾全大局,团结协作,行成项目全员防洪防汛的局面。三、工作目标。强化汛期防护,消除或降低洪汛灾害事故,确保汛期安全施工.四、紧急组织机构和费任.1.组织机构。项目部防洪防汛应急救援领导小组。领导:副组长:组员:各部门负责人及施工段工长。2.职责:(1)组长:负责事故的决策和全面指挥,调动各工区的救援人员、设备、物质等资源.(2)副组长:协助组长工作,负责事故现场的具体指挥,组织相关人员尽快赶到现场,组织指挥救援工作。(3)紧急行动组:收到现场警报通知后,首先向紧急救援组组长报告事故概况,通知各组紧急负责人准备紧急出发。(4)避难指导组:负责现场警戒、维护秩序、引导现场杂乱人员、引导

3、交通,引导救援人员、物资车辆、设备进入救援现场,保护现场。(5)现场技术组:制定危险计划进行论证,组织现场救援人员实施救援措施。(6)物质设备车辆保障组:组织救援物质、设备、车辆入场救援,协助救援人员维护设备,组织、协调、指导救援现场。(7)救护组:负责现场伤员的。应急护理,拨打120急救电话,协助救援中心把受伤人员及时送到医院抢救。(8)外部协调组:与事故相关方面进行沟通。(9)后勤保障组:负责救援人员的食物和用水以及救护用品的保障。五、应急物资的准备、维护、保养。(1)应急物资的准备:现有的施工机械如挖掘机、装载机、抽水机、发电机、以及木板、钢管、槽钢、方木、铁丝、麻袋、碎石、黄沙等急救物

4、资。(2)各种急救物资要配备齐全,并加强日常管理。六、预防措施1.各施工段负责人在项目经理部防汛防洪领导小组的领导下,根据施工现场的具体情况编制防洪防汛应急预案,配备各种应急物资、设备、人员,发现汛情以后立即采取措施组织人员按预案进行实施.2、项目部负责人应时刻关注当地天气,并建立完善的汛期洪水预警机制,做到早预防、早预报,提前督促物资部门做好救援物质、设备人员的调配组织工作。3、接到有关洪汛紧急警报通知以后,防洪防汛领导小组的全体人员应立即召开会议,并组织项目经理部和工程队人员作好抗洪准备工作,督促做好防汛、防洪的各项应急措施,工区应加强巡逻检查,配好抢睑器材和物质用品.4、各工程队按防洪防

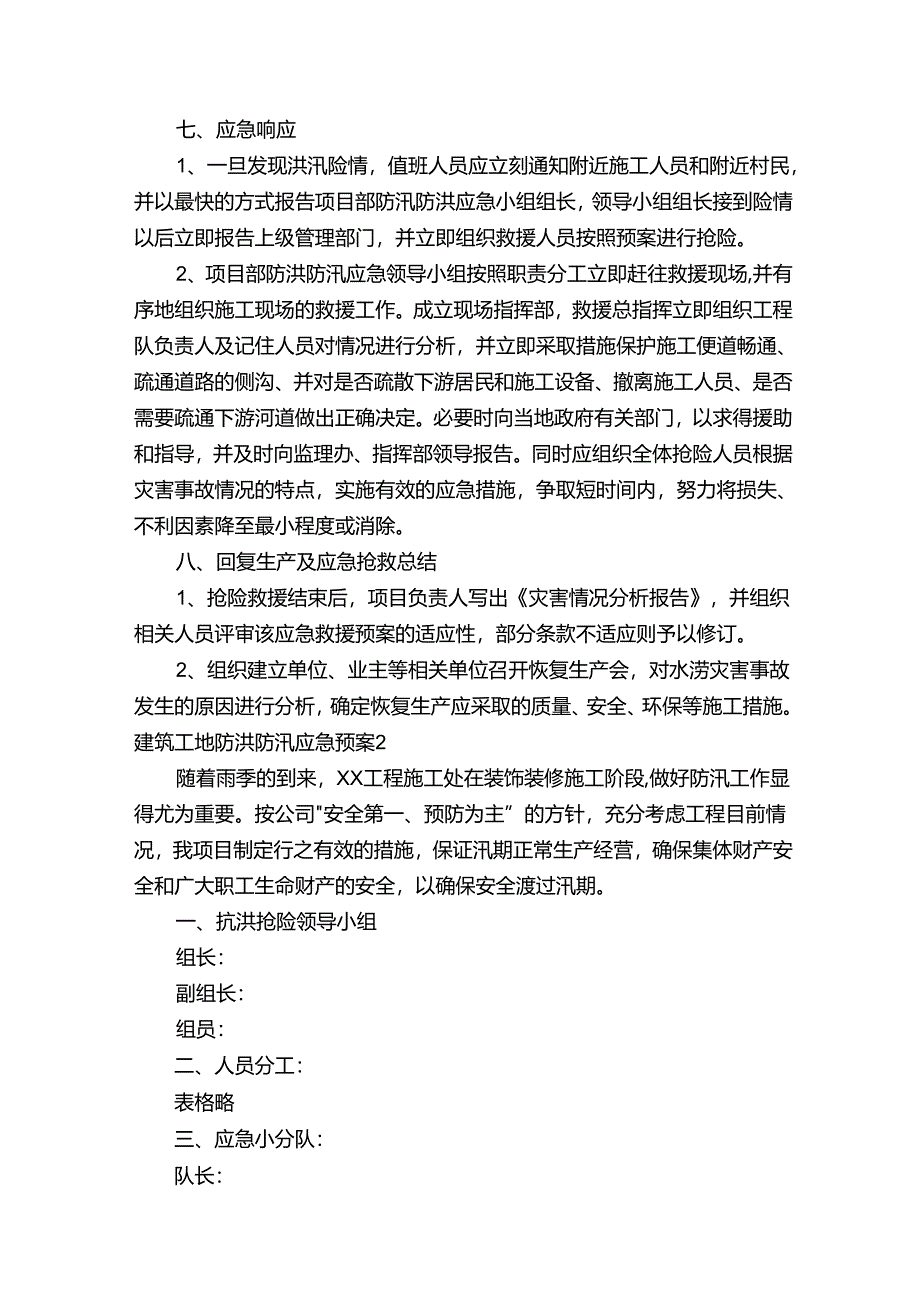

5、汛区域做好应急措施,使施工现场的排水系统畅通,停电并加固临时用电线路,保证通讯畅通。七、应急响应1、一旦发现洪汛险情,值班人员应立刻通知附近施工人员和附近村民,并以最快的方式报告项目部防汛防洪应急小组组长,领导小组组长接到险情以后立即报告上级管理部门,并立即组织救援人员按照预案进行抢险。2、项目部防洪防汛应急领导小组按照职责分工立即赶往救援现场,并有序地组织施工现场的救援工作。成立现场指挥部,救援总指挥立即组织工程队负责人及记住人员对情况进行分析,并立即采取措施保护施工便道畅通、疏通道路的侧沟、并对是否疏散下游居民和施工设备、撤离施工人员、是否需要疏通下游河道做出正确决定。必要时向当地政府有关

6、部门,以求得援助和指导,并及时向监理办、指挥部领导报告。同时应组织全体抢险人员根据灾害事故情况的特点,实施有效的应急措施,争取短时间内,努力将损失、不利因素降至最小程度或消除。八、回复生产及应急抢救总结1、抢险救援结束后,项目负责人写出灾害情况分析报告,并组织相关人员评审该应急救援预案的适应性,部分条款不适应则予以修订。2、组织建立单位、业主等相关单位召开恢复生产会,对水涝灾害事故发生的原因进行分析,确定恢复生产应采取的质量、安全、环保等施工措施。建筑工地防洪防汛应急预案2随着雨季的到来,XX工程施工处在装饰装修施工阶段,做好防汛工作显得尤为重要。按公司安全第一、预防为主”的方针,充分考虑工程

7、目前情况,我项目制定行之有效的措施,保证汛期正常生产经营,确保集体财产安全和广大职工生命财产的安全,以确保安全渡过汛期。一、抗洪抢险领导小组组长:副组长:组员:二、人员分工:表格略三、应急小分队:队长:副队长:队员:四、管理人员值班24小时五、防汛措施1、水泥库牢固,防雨,且做好防止水浸的措施,经常检查有无雨淋受潮发生,以免造成损失。2、做好防汛物资准备工作,如砂袋、雨衣、水泵等准备充足,以备急用。3、做好汛期材料供应工作,并保证材料运输,保管过程中不受损失,以保证生产正常进行。4、地下室基础集水井6台排水泵做好排水连通工作,确保排水顺畅,以应对汛期暴雨。所徘雨水经二次沉淀后,排入城市市政雨水

8、管道。5、办公区及仓库内置备足够的水泵及雨布,以确保顺利渡过汛期.6、暑雨之际应加强对塔吊及施工升降机的管理,检查刹车性能,加强保养维护,机电人员及塔吊司机轮流对缆绳、电机、加固点进行检有,发现问题及时解决.7、机电人员加强对配电箱中漏电保护器的检查,避免因漏电发生事故。8、雨后对施工现场及地下室进行检查,如发现问题,及时解决。9、对模板支持系统、脚手架地基等全面检查,如有变形,进行加固处理。六、现场1、严格按照分工合作,按时值班,没有公司领导批准,任何人不得搭自离岗。值班人员每天按时收听天气预报,以及时应对潮汛.2、现场配备足够数量的防汛物资及工具,防止汛洪的发生。3、电工做好日常巡检工作,

9、防止漏电、断路情况发生,应每天两次检查用电设备、线路及设备运转情况,排除触电隐患发生.4、应经常对工地防护栏、上人马道、六牌二图、广告宣传工程立面图等设施进行检直,防止发生伤人。七、后勤生活1、防汛期间预备足够数量生活用品,保证职工生活。2、保证茶水供应,搞好饭菜质量及卫生,让职工吃上放心饭。3、做好汛期防蚊蝇工作,定期消毒,消灭传染源,保证职工身体三o八、物资准备计划表略建筑工地防洪防汛应急预案31 .总则1.1.编制目的为切实做好我市建筑工地防台防汛工作,提高应对灾害天气的快速反应能力,及时、妥善处置因台风、暴雨等造成各种重大紧急情况,避免或减少台风、暴雨造成的人员伤亡和财产损失。1.2

10、编制依据根据中华人民共和国水法、中华人民共和国防洪法、中华人民共和国防汛条例、临海市处置洪涝和台灾重大应急情况工作预案、临海市住房和城乡建设规划局城市防台防汛应急预案,结合建筑工程实际,制订本预案。1.3 适用范围本预案适用于我市建筑工地对台风、汛期暴雨灾害的应急处置.1.4 工作原则以人为本,预防为主,统一领导,分级负责,统筹协调,快速反应。2 .组织机构与职责2.2 市建筑业管理局成立建筑工地防台防汛工作指挥部,负责我市建筑工地防台防汛工作。总麟:王黎明副总指挥:李春成员:单勇、叶青、黄平、余杰柳、许志斌、林星友、蔡才广、蒋法兴、许凌云、柳宇鸿、陈允炜、方柏林指挥中心设在建设大楼20楼会议

11、室,值班电话:,传真:.1.2 主要职责(1)发布启动本预案的命令;(2)全面协调和指导在建工地防台防汛的应急处置工作,研究解决应急处置中的重大问题;(3)及时掌握因台风、洪涝等灾害造成设施损坏、行业相关人员伤亡和经济损失等情况;(4)及时向市住房和城乡建设规划局报告灾情、应急处置的进展情况等,组织开展灾后自救;(5)完成市住房和城乡建设规划局和上级交办的其他工作。1.3 应急办事机构根据防台防汛及抢险救灾工作要求,当确定为I级和n级预警时,设立若干应急工作组。(一)抢险救灾组:主要职责:负责抢险救灾车辆、机械设备、人员的落实和调配;指导或帮助企业组织施工现场物资的抢修,危险部位应急加固;指导

12、和组织危险区域人员的疏散撤离;配合市民政局做好避灾点有关工作。(二)后勤保障组:主要职责:负责防台防汛值班人员和抢险救灾人员后勤生活保障工作。(三)信息综合组:主要职责:掌握灾情动态,综合情况,宣传报道,发布台风灾害信息,汇总、核实、上报灾情数据,及时向市住房和城乡建设规划局及有关部门上报有关情况,协调各科室的工作。3 .汛台分级分级参照浙江省防台风应急预案有关标准,按照台风影响范围和程度,分为四级:特别重大(I级)、重大(11级)、较大(m级)、一般(IV级).3.1 特别重大(I级)省气象台和市气象台预报强热带风暴、台风将登陆并严重影响我市。3.2 重大(II级)省气象台和市气象台预报热带

13、风嶷我省登陆,或强热带风暴、台风在相邻附近省(市)登陆,严重影响我市。3.3 较大(m级)省气象台预报热带风暴、强热带风暴、台风影响我市范围较小或预计影响程度不重.3.4 一般(IV级)省气象台预报热带风暴、强热带风暴、台风T我省影响较小.4 .应急响应4.1IV级响应(1)根据省、市气象台对热带风暴、强热带风暴、台风的预警信号和市防汛指挥部的指令,报告进入IV级响应阶段。密切关注热带风暴、强热带风暴、台风的路径和发展趋势。(2)发布台风消息,督促企业做好防台防汛工作检查,消除在建工地安全隐患。42I11级响应(1)根据省、市气象台对热带风暴、强热带风暴、台风的预警信号和市防汛指挥部的指令,由

14、值班人员报告进入In级响应阶段。(2)局里召开防台防汛工作指挥领导小组会议,传达市建设规划局防台防汛工作要求,立即部署防台防汛各项工作。(3)局防指下设总值班室,成员由综合科、质安科、企管科、市监科人员组成.值班员应认真做好记录,及时将上级领导和有关部门指示精神送交局指挥部领导批阅,并将局领导批示下传各单位.并收集好各科室实时工作情况汇报.(4)组织相关人员对在建工地防台防汛安全开展检查,落实加固预防措施,消除安全隐患。(5)组织有严重安全隐患的临时工棚人员撤离工作,做好其余撤离人员的撤离准备.4.3II级响应(1)根据省、市气象台对热带风暴、强热带风暴、台风的预警信号和市防汛指挥部的指令,由

15、值班人员报告进入II级响应阶段。局值班室进入24小时值班,值班人员由综合科负责协调组织。(2)各科室相应安排人员值班,与总值班室保持联系。晚上安排中层干部在办公室轮流值班,以便及时将局指挥部有关防台防汛精神传达到全体干部职工,确保24小时有人接听,随时向局闾军部汇报工作情况,并及时处理群众投诉的应急事件。(3)局设立后勤保障组.成员由各科室抽调,负责准备防台防洪中必要的设施保障.(4)在台风洪涝发生前,要按照上级指示和职能要求,按时完成各项防台防汛检查准备工作,并将进展完成情况向局值班室汇报。(5)组织施工工地临时工棚人员撤离和物资转移工作。(6)核实、确认抢险救援组人员到位、到岗情况,确认事故救援设备、器材的储备地点及联系方法。4.41级响应(1)根据省、市气象台对热带风暴、强热带风暴、台风的预警信号和市防汛指挥部的指令,由值班人员报告进入I级响应阶段.(2)全局所有人员进岗,局领导现场坐阵指挥。局指挥部根据市防汛抗灾总指挥部和市建设规划局的部署,随时处理各类突发事件。(3)局防指下设的信息综合组、抢险救灾组、后勤保障组的全体人员,开展工作,履行职责。(4)确保施工工地临时工棚人员

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
