路灯维护施工方案.docx

上传人:p** 文档编号:109624 上传时间:2022-12-28 格式:DOCX 页数:5 大小:18.64KB
下载 相关 举报
路灯维护施工方案.docx_第1页
第1页 / 共5页
路灯维护施工方案.docx_第2页
第2页 / 共5页
路灯维护施工方案.docx_第3页
第3页 / 共5页
路灯维护施工方案.docx_第4页
第4页 / 共5页
路灯维护施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《路灯维护施工方案.docx》由会员分享,可在线阅读,更多相关《路灯维护施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

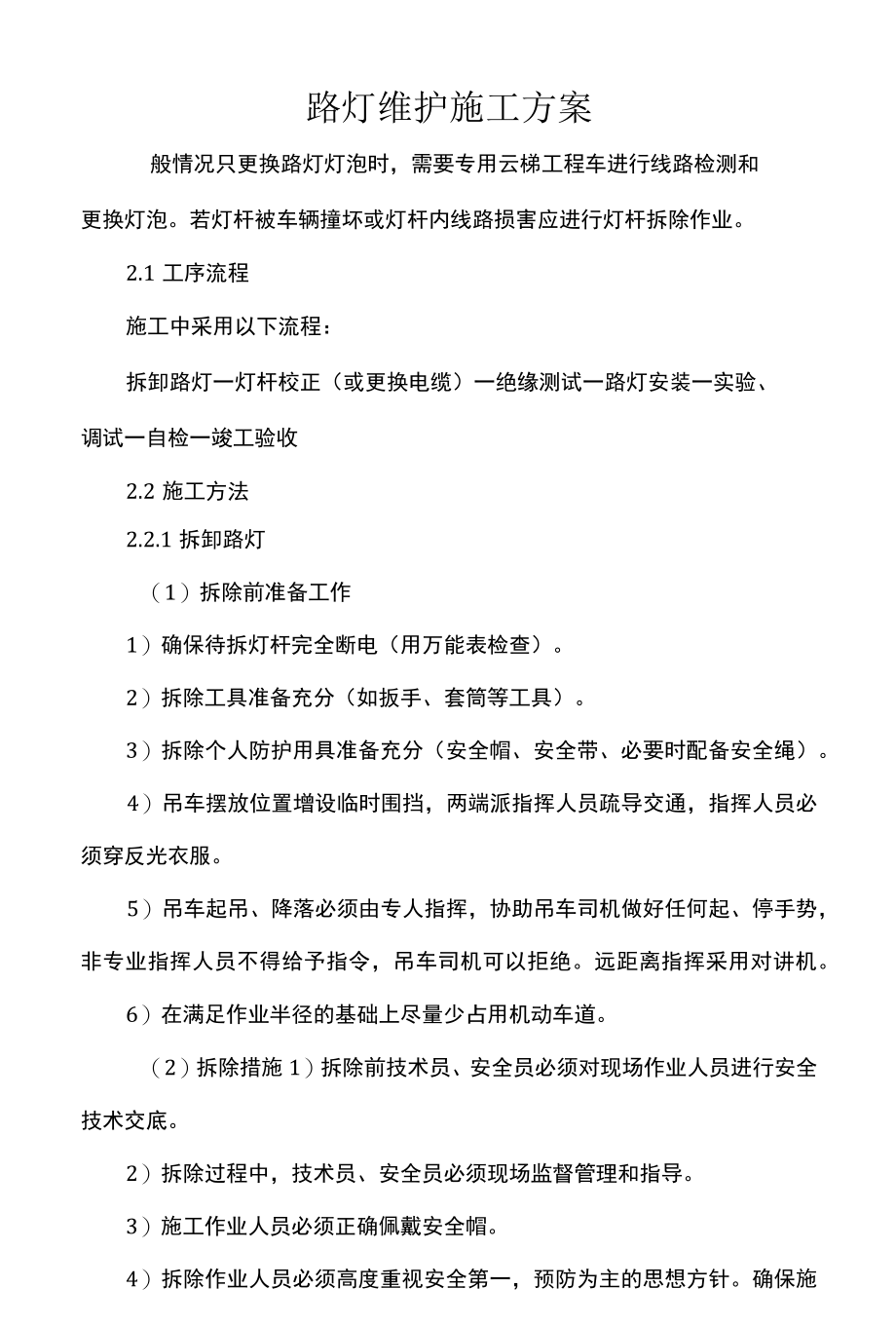

1、路灯维护施工方案般情况只更换路灯灯泡时,需要专用云梯工程车进行线路检测和更换灯泡。若灯杆被车辆撞坏或灯杆内线路损害应进行灯杆拆除作业。2.1 工序流程施工中采用以下流程:拆卸路灯一灯杆校正(或更换电缆)一绝缘测试一路灯安装一实验、调试一自检一竣工验收2.2 施工方法2.2.1 拆卸路灯(1)拆除前准备工作1)确保待拆灯杆完全断电(用万能表检查)。2)拆除工具准备充分(如扳手、套筒等工具)。3)拆除个人防护用具准备充分(安全帽、安全带、必要时配备安全绳)。4)吊车摆放位置增设临时围挡,两端派指挥人员疏导交通,指挥人员必须穿反光衣服。5)吊车起吊、降落必须由专人指挥,协助吊车司机做好任何起、停手势

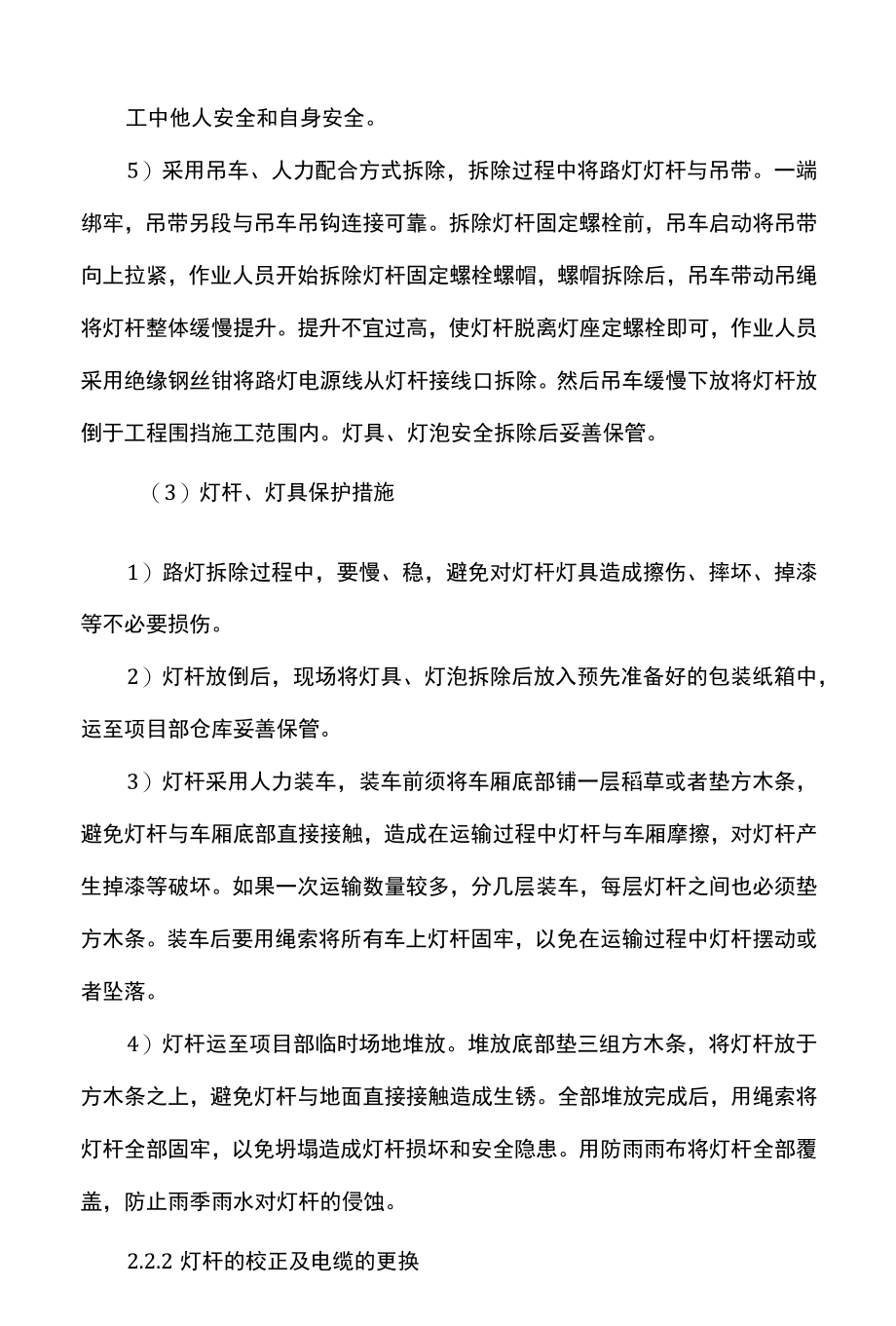

2、,非专业指挥人员不得给予指令,吊车司机可以拒绝。远距离指挥采用对讲机。6)在满足作业半径的基础上尽量少占用机动车道。(2)拆除措施1)拆除前技术员、安全员必须对现场作业人员进行安全技术交底。2)拆除过程中,技术员、安全员必须现场监督管理和指导。3)施工作业人员必须正确佩戴安全帽。4)拆除作业人员必须高度重视安全第一,预防为主的思想方针。确保施工中他人安全和自身安全。5)采用吊车、人力配合方式拆除,拆除过程中将路灯灯杆与吊带。一端绑牢,吊带另段与吊车吊钩连接可靠。拆除灯杆固定螺栓前,吊车启动将吊带向上拉紧,作业人员开始拆除灯杆固定螺栓螺帽,螺帽拆除后,吊车带动吊绳将灯杆整体缓慢提升。提升不宜过高

3、,使灯杆脱离灯座定螺栓即可,作业人员采用绝缘钢丝钳将路灯电源线从灯杆接线口拆除。然后吊车缓慢下放将灯杆放倒于工程围挡施工范围内。灯具、灯泡安全拆除后妥善保管。(3)灯杆、灯具保护措施1)路灯拆除过程中,要慢、稳,避免对灯杆灯具造成擦伤、摔坏、掉漆等不必要损伤。2)灯杆放倒后,现场将灯具、灯泡拆除后放入预先准备好的包装纸箱中,运至项目部仓库妥善保管。3)灯杆采用人力装车,装车前须将车厢底部铺一层稻草或者垫方木条,避免灯杆与车厢底部直接接触,造成在运输过程中灯杆与车厢摩擦,对灯杆产生掉漆等破坏。如果一次运输数量较多,分几层装车,每层灯杆之间也必须垫方木条。装车后要用绳索将所有车上灯杆固牢,以免在运

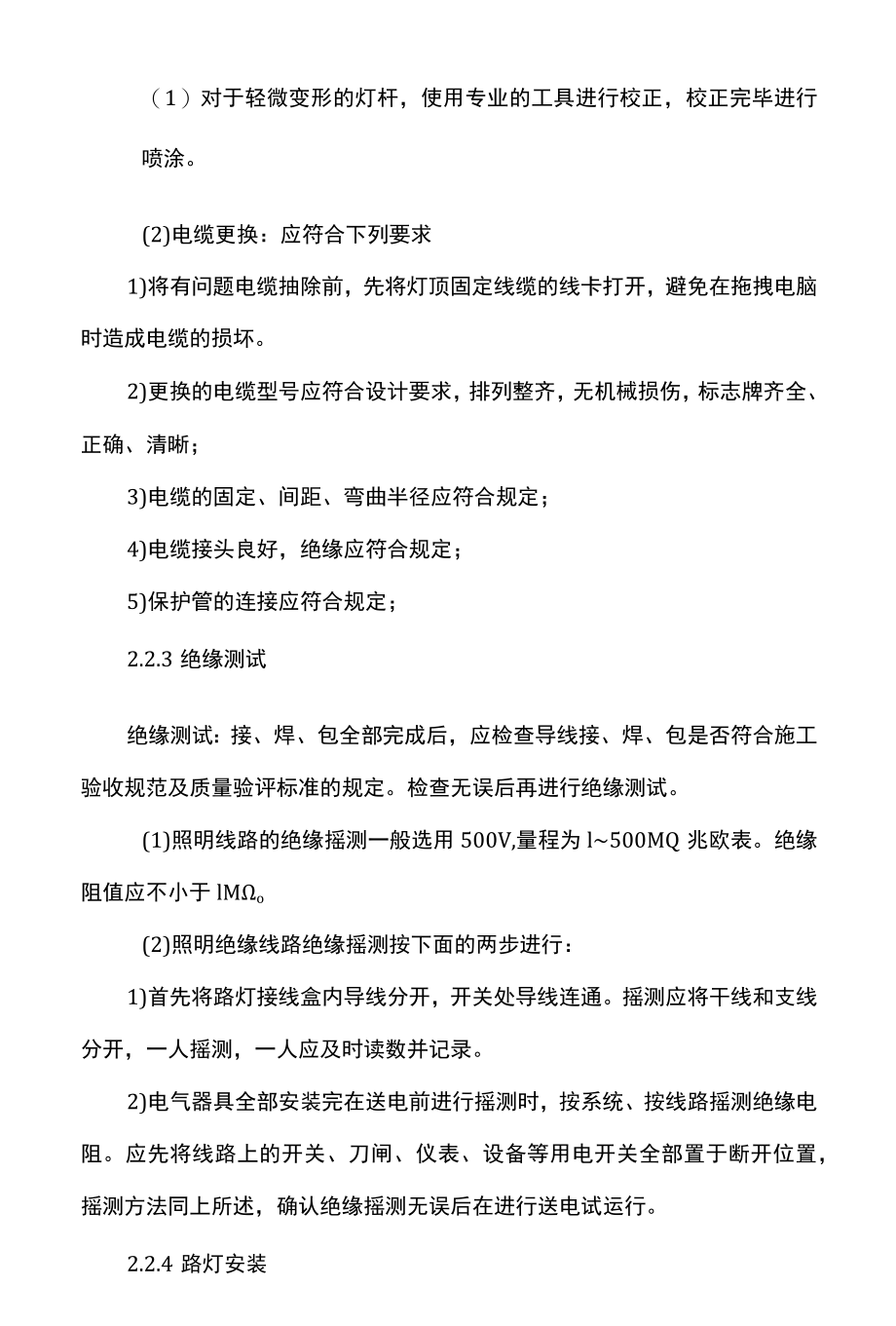

4、输过程中灯杆摆动或者坠落。4)灯杆运至项目部临时场地堆放。堆放底部垫三组方木条,将灯杆放于方木条之上,避免灯杆与地面直接接触造成生锈。全部堆放完成后,用绳索将灯杆全部固牢,以免坍塌造成灯杆损坏和安全隐患。用防雨雨布将灯杆全部覆盖,防止雨季雨水对灯杆的侵蚀。2.2.2 灯杆的校正及电缆的更换(1)对于轻微变形的灯杆,使用专业的工具进行校正,校正完毕进行喷涂。(2)电缆更换:应符合下列要求1)将有问题电缆抽除前,先将灯顶固定线缆的线卡打开,避免在拖拽电脑时造成电缆的损坏。2)更换的电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;3)电缆的固定、间距、弯曲半径应符合规定;4)电

5、缆接头良好,绝缘应符合规定;5)保护管的连接应符合规定;2.2.3 绝缘测试绝缘测试:接、焊、包全部完成后,应检查导线接、焊、包是否符合施工验收规范及质量验评标准的规定。检查无误后再进行绝缘测试。(1)照明线路的绝缘摇测一般选用500V,量程为l500MQ兆欧表。绝缘阻值应不小于lMo(2)照明绝缘线路绝缘摇测按下面的两步进行:1)首先将路灯接线盒内导线分开,开关处导线连通。摇测应将干线和支线分开,一人摇测,一人应及时读数并记录。2)电气器具全部安装完在送电前进行摇测时,按系统、按线路摇测绝缘电阻。应先将线路上的开关、刀闸、仪表、设备等用电开关全部置于断开位置,摇测方法同上所述,确认绝缘摇测无

6、误后在进行送电试运行。2.2.4 路灯安装(1)同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。(2)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。(3)灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:1)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。2)路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验、热喷涂金属件表面预处理通则

7、、现行行业标准钢铁热浸铝工艺及质量检验的有关规定。(4)各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。225有隐蔽工程,应提前通知业主,经业主检查验收合格后方可进行下一道工序。2.2.6 用调试设备、仪表、仪器必须经国家认可有计量资格的有关单位检验合格,并图片由专人使用、保管。调试时应有详细记录。227施工前作好技术交底,吃透图纸,领会设计意图,配合其它专业工作,要作好成品保护及各专业协调。228缆敷设前,应进行电气性能试验,合格后方可施工。电缆敷设应根据其走向、规格合理安排顺序、一般不应有交叉。229需开孔的配电箱(柜),必须用开孔机开孔,严禁气焊等切割开孔。电线进入配电箱、接线盒等应有护管帽。穿线前应有防止外物落入措施。2.2.10 线在管内或经槽内不允许有接头和缠绕。导线在出口处应装有护线套。2.2.11 有配电箱(柜)接地及各系统的保护接地、工作接地应接入原大楼接地网上,完善整个接地系统。2.2.12 安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录。2213各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
