边坡稳定性分析报告.docx

上传人:p** 文档编号:109721 上传时间:2022-12-28 格式:DOCX 页数:2 大小:15.14KB
下载 相关 举报
边坡稳定性分析报告.docx_第1页
第1页 / 共2页
边坡稳定性分析报告.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《边坡稳定性分析报告.docx》由会员分享,可在线阅读,更多相关《边坡稳定性分析报告.docx(2页珍藏版)》请在第壹文秘上搜索。

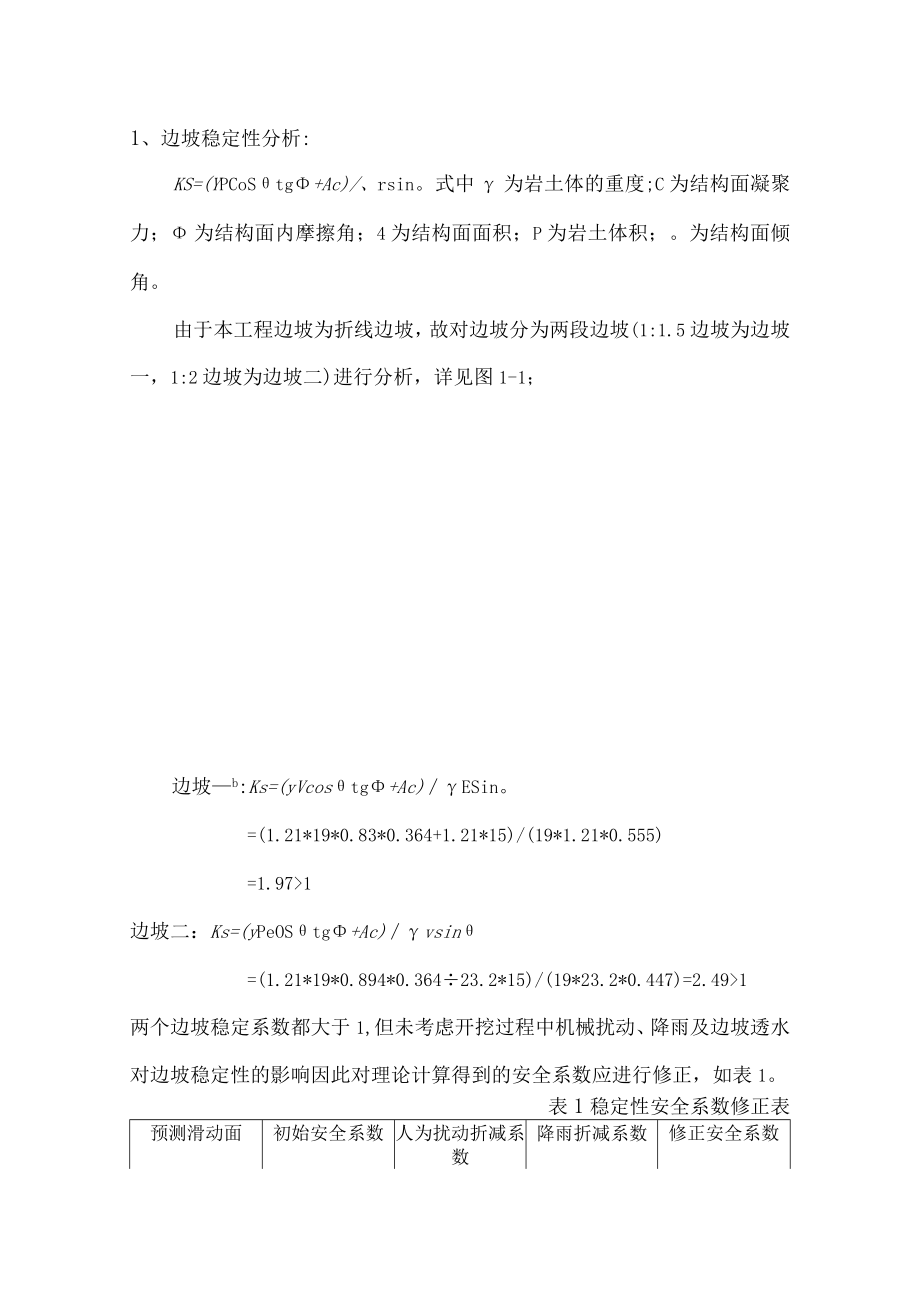

1、1、边坡稳定性分析:KS=(YPCoStg+Ac)/、rsin。式中为岩土体的重度;C为结构面凝聚力;为结构面内摩擦角;4为结构面面积;P为岩土体积;。为结构面倾角。由于本工程边坡为折线边坡,故对边坡分为两段边坡(1:1.5边坡为边坡一,1:2边坡为边坡二)进行分析,详见图1-1;边坡b:Ks=(yVcostg+Ac)ESin。=(1.21*19*0.83*0.364+1.21*15)/(19*1.21*0.555)=1.971边坡二:Ks=(yPeOStg+Ac)vsin=(1.21*19*0.894*0.36423.2*15)/(19*23.2*0.447)=2.491两个边坡稳定系数都大

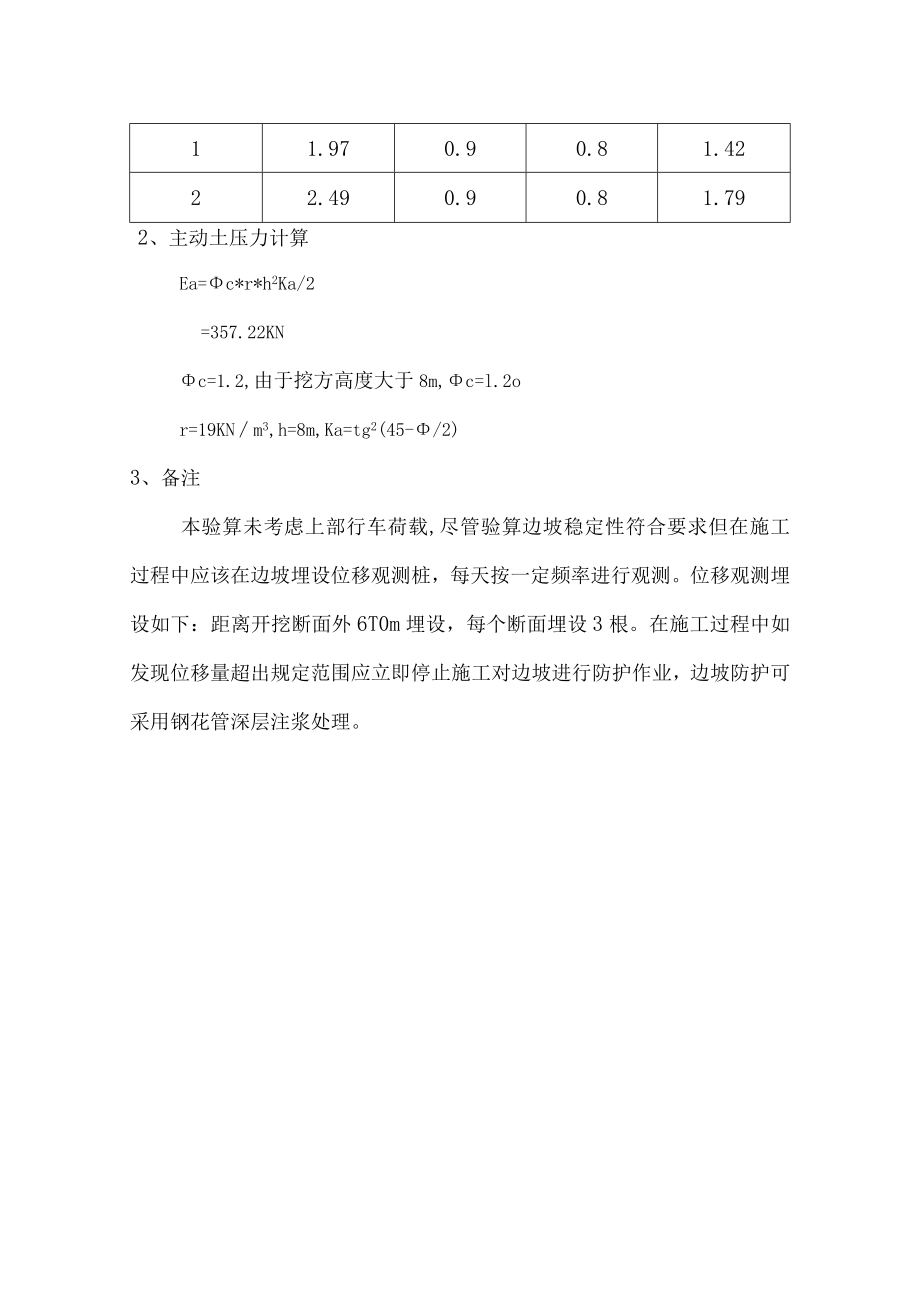

2、于1,但未考虑开挖过程中机械扰动、降雨及边坡透水对边坡稳定性的影响因此对理论计算得到的安全系数应进行修正,如表1。表1稳定性安全系数修正表预测滑动面初始安全系数人为扰动折减系数降雨折减系数修正安全系数11.970.90.81.4222.490.90.81.792、主动土压力计算Ea=c*r*h2Ka/2=357.22KNc=1.2,由于挖方高度大于8m,c=l.2or=19KNm3,h=8m,Ka=tg2(45-/2)3、备注本验算未考虑上部行车荷载,尽管验算边坡稳定性符合要求但在施工过程中应该在边坡埋设位移观测桩,每天按一定频率进行观测。位移观测埋设如下:距离开挖断面外6T0m埋设,每个断面埋设3根。在施工过程中如发现位移量超出规定范围应立即停止施工对边坡进行防护作业,边坡防护可采用钢花管深层注浆处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
