2024年国开电大《建设监理》网考题库及答案.docx

上传人:p** 文档编号:1114692 上传时间:2024-08-01 格式:DOCX 页数:10 大小:17.38KB
下载 相关 举报
2024年国开电大《建设监理》网考题库及答案.docx_第1页
第1页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第2页
第2页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第3页
第3页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第4页
第4页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第5页
第5页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第6页
第6页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第7页
第7页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第8页
第8页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第9页
第9页 / 共10页
2024年国开电大《建设监理》网考题库及答案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《2024年国开电大《建设监理》网考题库及答案.docx》由会员分享,可在线阅读,更多相关《2024年国开电大《建设监理》网考题库及答案.docx(10页珍藏版)》请在第壹文秘上搜索。

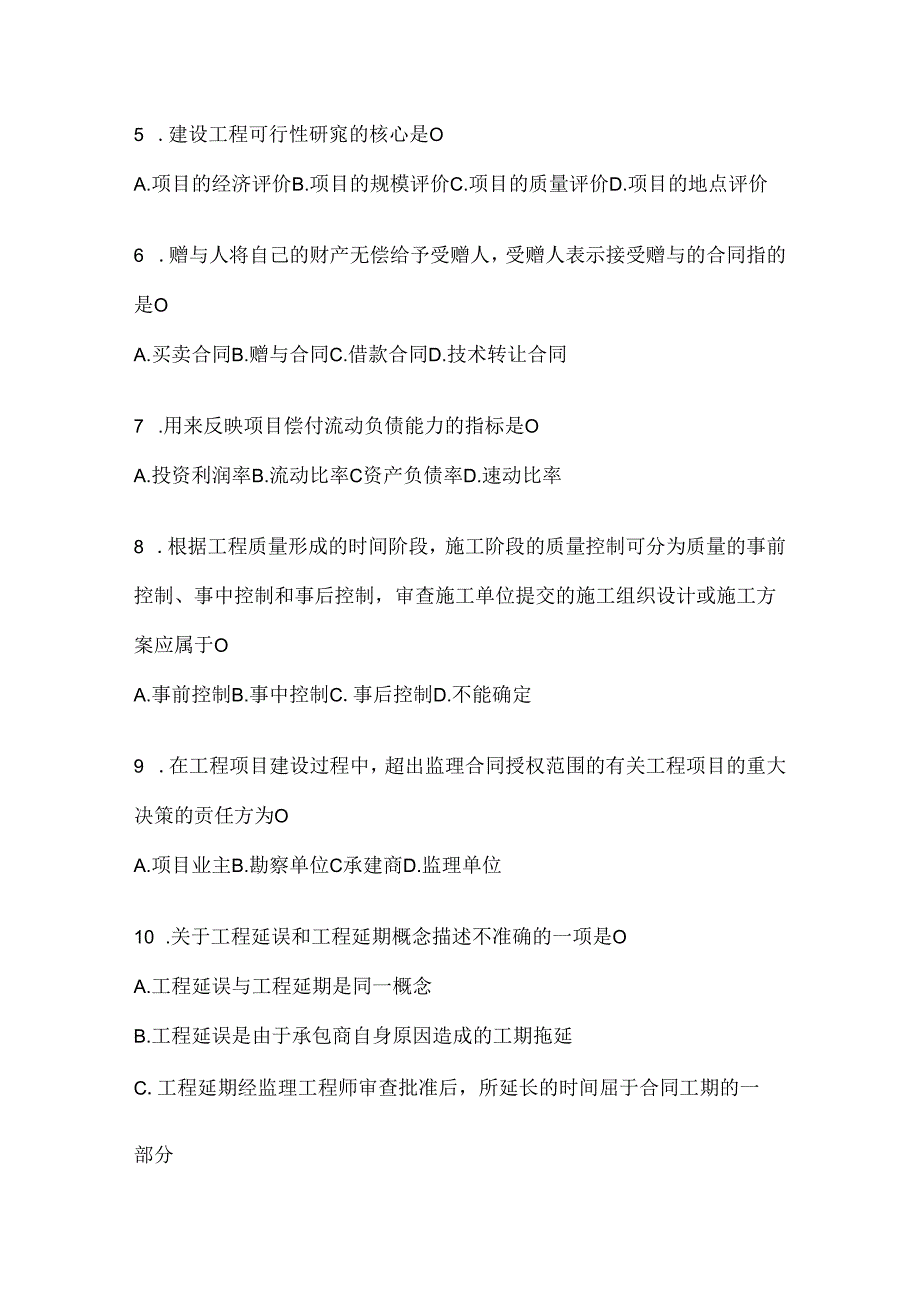

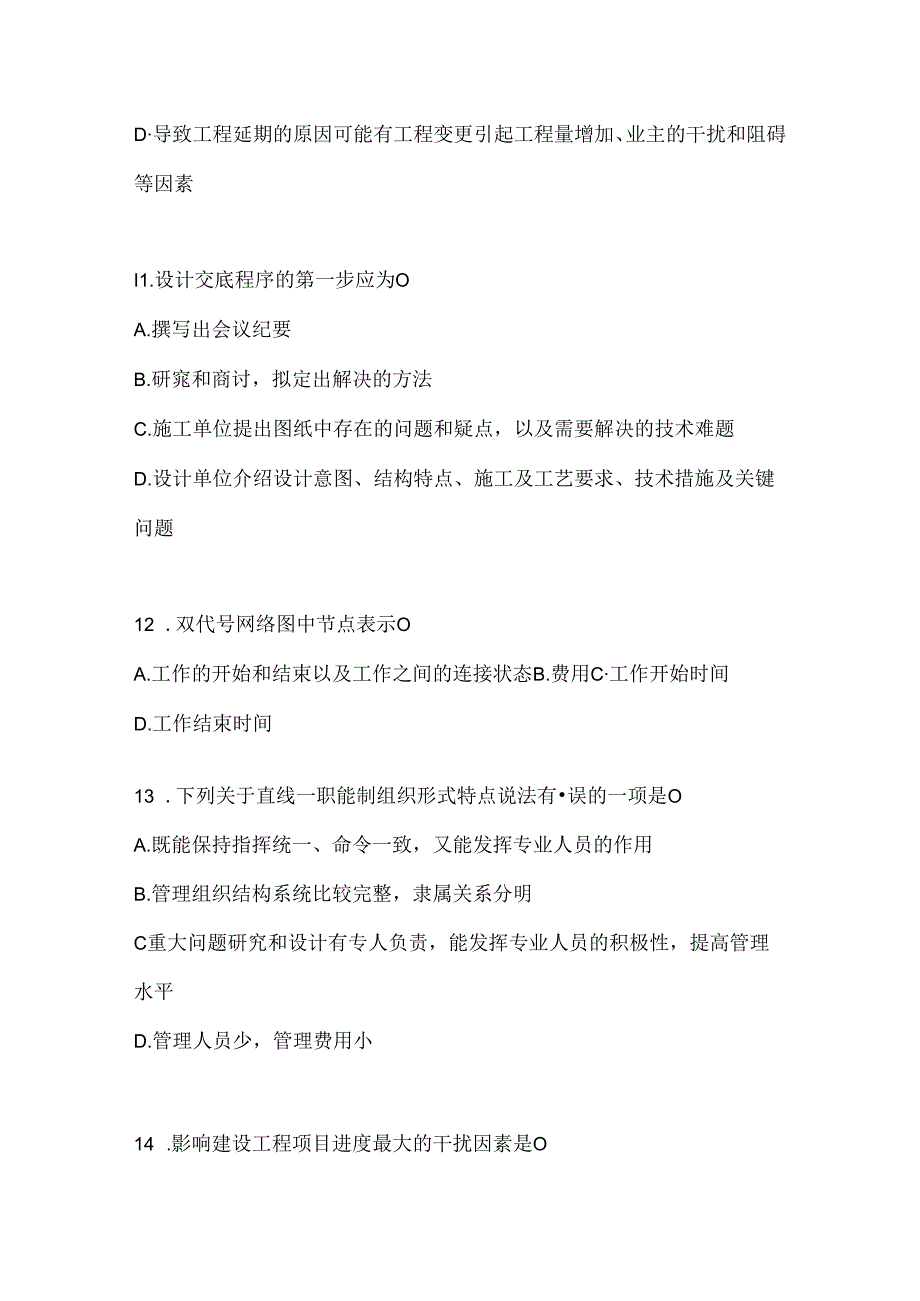

1、2024年国开电大建设监理网考题库及答案学校:班级:姓名:考号:一、单选题(25题)1 .委托监理合同签订后,由总监理工程师的主持在详细占有工程项目有关资料的基础上编制的开展监理工作的指导性文件通常是指OA.监理规划B.监理实施细则C.工程进度报表D.承建方索赔文件2 .缺陷责任期的计算日期为OA.实际竣工日B.工程验收日C.验收申请日D.工程开工日3 .根据工程质量形成的时间阶段,施工阶段的质量控制可分为质量的事前控制、事中控制和事后控制,组织对工程项目进行质量评定应属于OA.事前控制B.事中控制C.事后控制D.不能确定4 .网络优化中的工期优化是指OA.压缩计算工期,以达到要求的工期目标,

2、或在一定约束条件下使工期最短的过程B.寻求最低成本的最短工期安排,或按要求工期寻求最低成本的计划安排过程C通过改变工作的开始时间,使资源按时间的分布符合优化目标D.利用自由时差调整计划安排,以满足资源限制条件,并使工期拖延最少过程5 .建设工程可行性研窕的核心是OA.项目的经济评价B.项目的规模评价C.项目的质量评价D.项目的地点评价6 .赠与人将自己的财产无偿给予受赠人,受赠人表示接受赠与的合同指的是OA.买卖合同B.赠与合同C.借款合同D.技术转让合同7 .用来反映项目偿付流动负债能力的指标是OA.投资利润率B.流动比率C资产负债率D.速动比率8 .根据工程质量形成的时间阶段,施工阶段的质

3、量控制可分为质量的事前控制、事中控制和事后控制,审查施工单位提交的施工组织设计或施工方案应属于OA.事前控制B.事中控制C.事后控制D.不能确定9 .在工程项目建设过程中,超出监理合同授权范围的有关工程项目的重大决策的贡任方为OA.项目业主B.勘察单位C承建商D.监理单位10 .关于工程延误和工程延期概念描述不准确的一项是OA.工程延误与工程延期是同一概念B.工程延误是由于承包商自身原因造成的工期拖延C.工程延期经监理工程师审查批准后,所延长的时间屈于合同工期的一部分D导致工程延期的原因可能有工程变更引起工程量增加、业主的干扰和阻碍等因素I1.设计交底程序的第一步应为OA.撰写出会议纪要B.研

4、窕和商讨,拟定出解决的方法C.施工单位提出图纸中存在的问题和疑点,以及需要解决的技术难题D.设计单位介绍设计意图、结构特点、施工及工艺要求、技术措施及关键问题12 .双代号网络图中节点表示OA.工作的开始和结束以及工作之间的连接状态B.费用C工作开始时间D.工作结束时间13 .下列关于直线一职能制组织形式特点说法有误的一项是OA.既能保持指挥统一、命令一致,又能发挥专业人员的作用B.管理组织结构系统比较完整,隶属关系分明C重大问题研究和设计有专人负责,能发挥专业人员的积极性,提高管理水平D.管理人员少,管理费用小14 .影响建设工程项目进度最大的干扰因素是OA人为因素B.技术因素C.设备与构配

5、件因素D.水文地质与气象因素15 .建设项目在计算期内各年净现金流量的现值累计等于零时所对应的折现率,称为OA.投资利润率B.投资利税率C.财务净现值D.财务内部收益率16 .网络计划的优化主要包括OA.工期优化、费用优化和资源优化B.工期优化、质量优化和资源优化C.工期优化、费用优化和质量优化D.质量优化、费用优化和资源优化Iz单代号网络中箭线表示OA.工作B.费用C.工作开始时间D.工作之间连接18 .见证点又称为OA.停止点B.截留点C待检点D.免检点19 .在网络图中,对于某工作而言,紧排在该工作之前的工作称之为该工作的OA.平行工作B.紧后工作C紧前工作D.垂直工作20 .分管部分工

6、程(如道路、桥梁等)和从事专项业务(如试3佥、测量和合同管理)的监理工程师指的是0A.总监理工程师代表B.总监理工程师C.专业监理工程师D.监理员21 .下列关于承诺说法有误的一项是OA.承诺通知到达要约人时生效,承诺生效时合同成立B.承诺应当以通知的方式作出,禁止通过行为表示承诺C.承诺只能由受约人或其合法代理人表示D.承诺一般只能在要约I(T效期内作出22 .下列关于建安工程款结和说法有误的一项是OA.按现行规定,建安工程价款结算可以根据不同情况采取不同方式B.建设单位收到设备工器具后,要按合同规定及时结匏付款,不应无故拖欠C.建设单位如果结算资金不足延期付款,要支付一定的赔偿金D.进口专

7、制机械设备的结算不得采用分阶段进行23 .生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为OA.组织关系B.前后关系C工艺关系D.虚实关系24 .工程建设强度越大,需投入的监理人员。A.越少B.越多C.不变D.无法确定25 .为了确保在施工阶段,或在缺陷责任期间,由于承包商未能履行合同义务,由业主(或工程师)指定他人完成应由承包商承担的工作所发生的费用指的是OA.定金B.保留金C.罚金D.违约金二、多选题(M)题)26 .网络计划的涉及到的时间参数有OA.最早开始时间B.最迟完成时间C.最早完成时间D.总时差E自由时差27 .工程项目三大目标间的对立关系表现在O

8、A.提高质量标准就增加投资B.提高质量标准就延长工期C.缩短工期就增加投资D.提高侦量工程不返工,相当于缩短工期E.缩短工期,项目提前动用,增加经济效益28 .在工程项目的监理实践中,把监理人员分为OA.总监理工程师B.总监理工程师代表C.专业监理工程师D.监理员E.监理员助理29 .建设工程监理实施依据包括法律法规、工程建设标准、勘察设计文件及合同等,下列各项属于法律法规的是OA建筑法B.建设工程质量管理条例C.建设工程监理与相关服务收费标准D.合同法E.招标投标法实施条例30 .建设工程的三大控制目标为OA.规模B.投资C.质量D.进度E.美观31 .下列属于监理规划所应包含的内容的是0A

9、.工程情况B.监理范围、内容和目标C.监理工作依据D.项目监理工作制度E.监理组织形式32 .监理规划审核的内容主要包括OA.监理范围、工作内容及监理目标B.项目监理机构C工作计划D.工程质量、造价、进度控制方法E.监理工作制度33 .建设工程信息系统应由多个子系统组成,其分别是()A.工程建设投资控制子系统B.工程建设质量控制子系统C.工程建设进度控制子系统D.工程建设安全管理子系统E.工程建设合同管理子系统34 .监理工程师对施工方案的审核主要包括OA.施工顺序安排B.施工机械选择C.主要项目施工方法D.施工企业资金使用计划E.施工企业资质35 .信息管理的环节主要有OA.信息收集B.信息

10、加工整理C.信息传递D.信息储存E.信息使用三、简答题(2题)36 .某花园公寓建设工程项目,业主委托一监理单位进行施工阶段的监理,并分别与监理单位和施工总包单位签订了合同。在施工过程中,总包单位没有做屋面防水的专业技术,按照合同约定,提出将屋面防水工程进行分包。为了保证施工质量,并赶在雨季前做完屋面防水,苴代表选择了一家专业防水施工公司,将屋面防水工程分包给专业防水施工公司“朔源),并向总包施工单位和监理发出通知,要求总包单位配合防水分包单位施工。(1)你认为业主代表的做法是否正确?为什么?(2)若总包单位提出异议,监理方应按什么程序协调有关方的关系?(3)分包单位施工完毕后,向监理方报送了

11、工程款支付申请和工程结算书,你认为监理方应如何处理?37 .对某项工程的施工,业主通过公开招标方式选定了承包商。签订合同时,业主为了约束承包商能保证工程质量,要求承包商支付了3()万定金。业主与承包商双方在施工合同中对工程预付款、工程质量、工程价款、工期和违约责任等都作了具体约定。施工合同履行时,在基础工程施工中碰到地下有大量文物,使整个工程停工10天;主体工程施工中由于施工机械出现故障,使进度计划中关键线路上的部分工作停工15天。两次停工,承包商都及时向监理工程师提出了工期索赔申请,并提供了施工记录。(I)定金与预付款有什么区别?(2)监理工程师判定承包商索赔成立的条件是什么?参考答案1.A

12、2 .A3 .C4 .A5 .A6.B7.B8 .A9 .A10 .A11 .D12 .A13 .D14 .A15 .D16 .D17 .D18.B19.C20.C21.B22.D23.C24.B25.B26.ABCDE27.ABC28.ABCD29.ABDE30.BCD31.ABCDE32.ABCDE33.ABCE34.BC35.ABCDE36 .问题1:业主代表做法不正确。因为:1)业主代表自行肢解工程进行分包,承包合同违约;2)业主代表未通过监理方直接向施工单位发通知,监理合同违约;3)业主代表自行选择分包单位,监理合同违约。问题2:I)由总监理工程师签发监理通知,召开有关方协调会,中止

13、业主方违约行为;2)由监理单位对分包单位进行审核(如合格)和确认,并报业主:3)由总包单位与分包单位签订分包合同。问题3:1)退回分包单位的申请,监理方不直接审核分包单位的工程款;2)发监理通知,督促总包单位对分包单位和工程质量进行验收;3)分包单位与总包胞位进行结算。37 .问题1:定金与预付款的区别:1)目的不同。定金的目的是为了证明合同的成立和确保合同的履行:而预付款是为了解决承包商的工程准备和材料准备中的资金问题。2)性质不同。定金是担保形式,是法律行为:而预付款是一种惯例,是约定俗成的习惯,不是法律行为03)处理不同。定金视合同履行情况有不同的法律后果:合同正常履行,定金返还;合同不履行,双方都无过错,定金返还:支付定金的一方不履行合同,无权获得返还定金;收取定金的一方不履行合同,双倍返还定金。预付款在工程进度款中按比例以扣还的方式归还。问题2:监理工程师判定承包商索赔成立的条件:I)承包商受到了实际损失或损害:2)损失不是因承包商的过错造成:3)损害也不是承包商应承担的风险造成:4)承包商在合同规定的索赔时限内提出。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 习题/试题

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
