土方工程雨季施工方案.docx

上传人:p** 文档编号:1120125 上传时间:2024-08-04 格式:DOCX 页数:5 大小:11.35KB
下载 相关 举报
土方工程雨季施工方案.docx_第1页
第1页 / 共5页
土方工程雨季施工方案.docx_第2页
第2页 / 共5页
土方工程雨季施工方案.docx_第3页
第3页 / 共5页
土方工程雨季施工方案.docx_第4页
第4页 / 共5页
土方工程雨季施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方工程雨季施工方案.docx》由会员分享,可在线阅读,更多相关《土方工程雨季施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

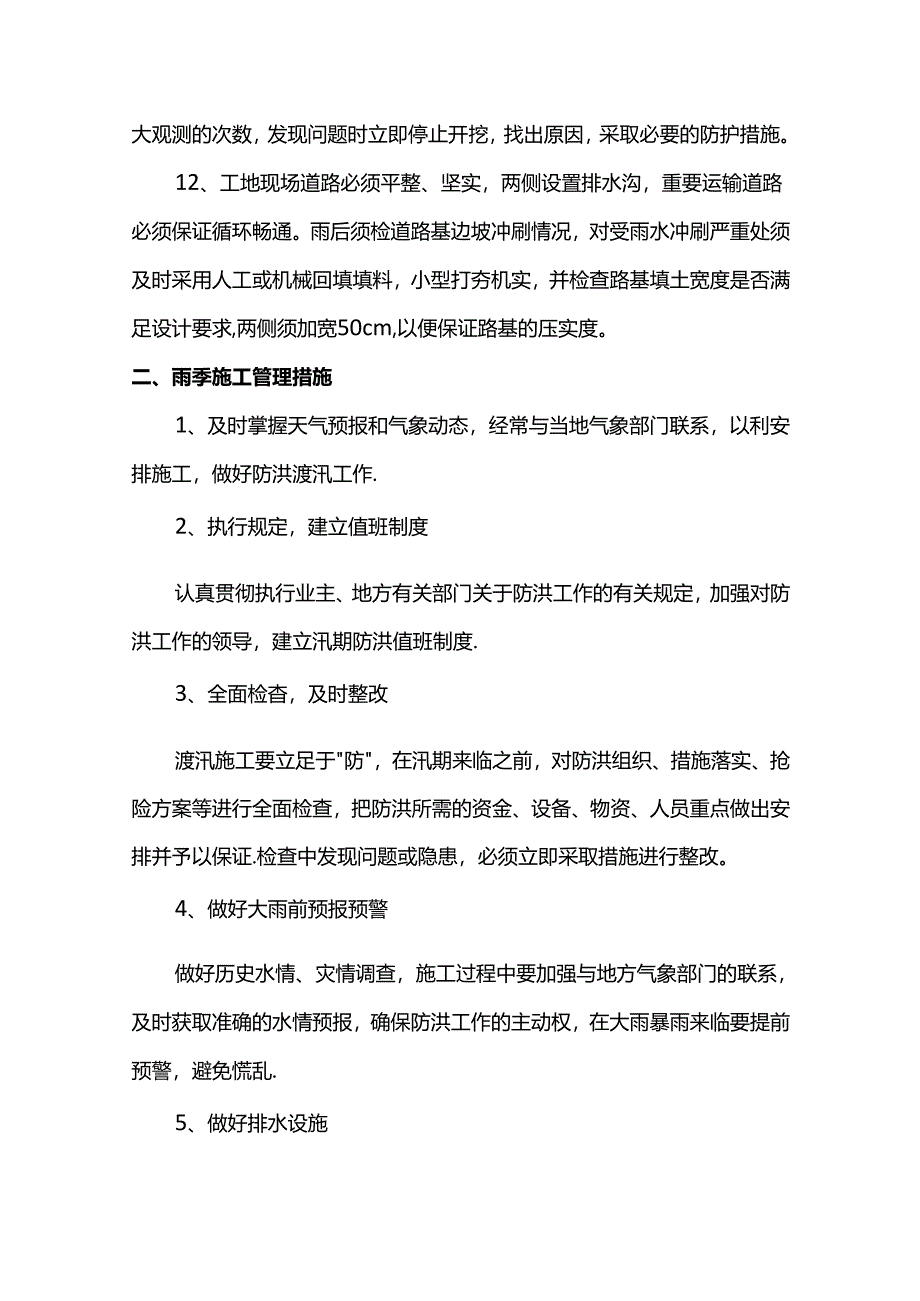

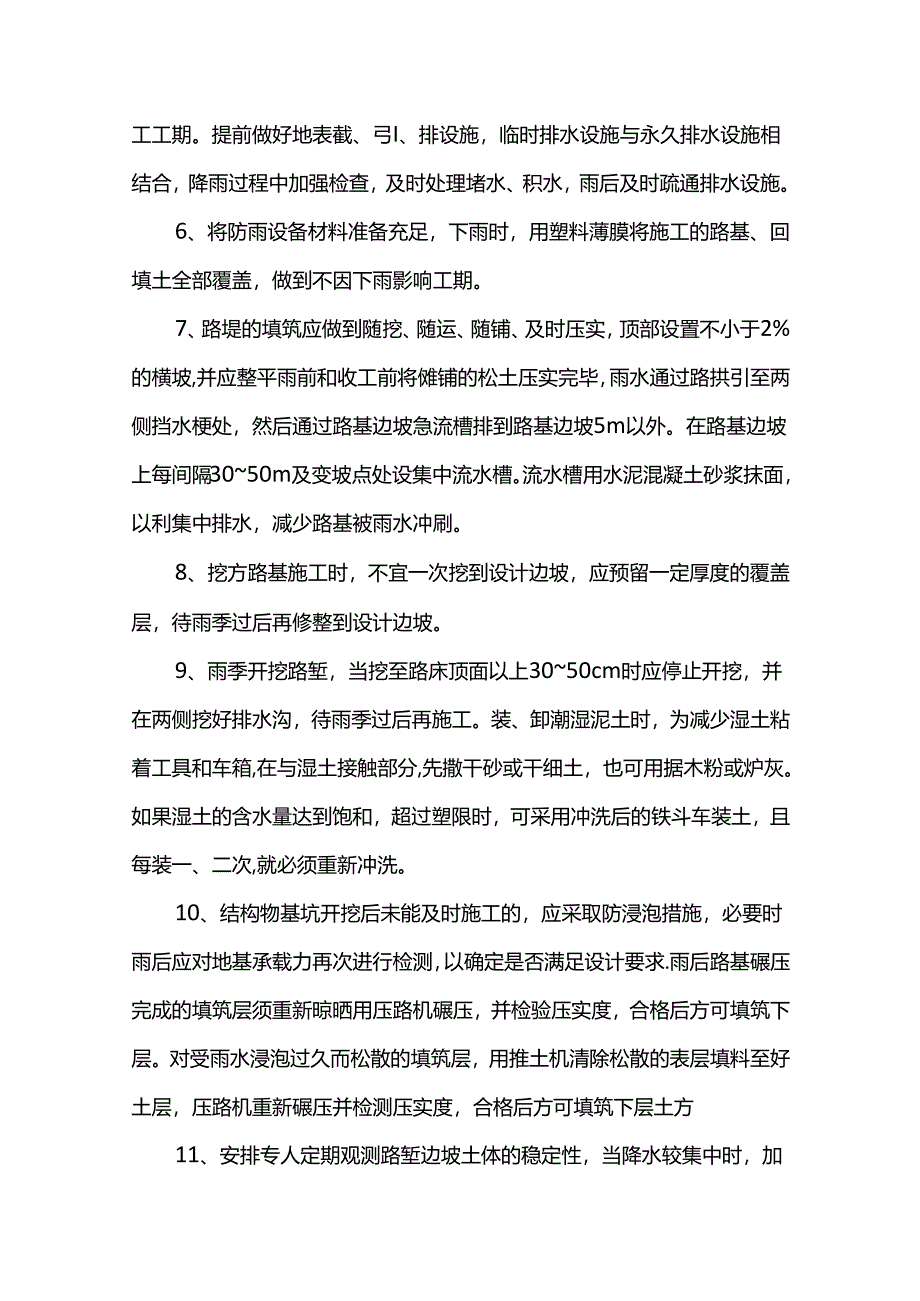

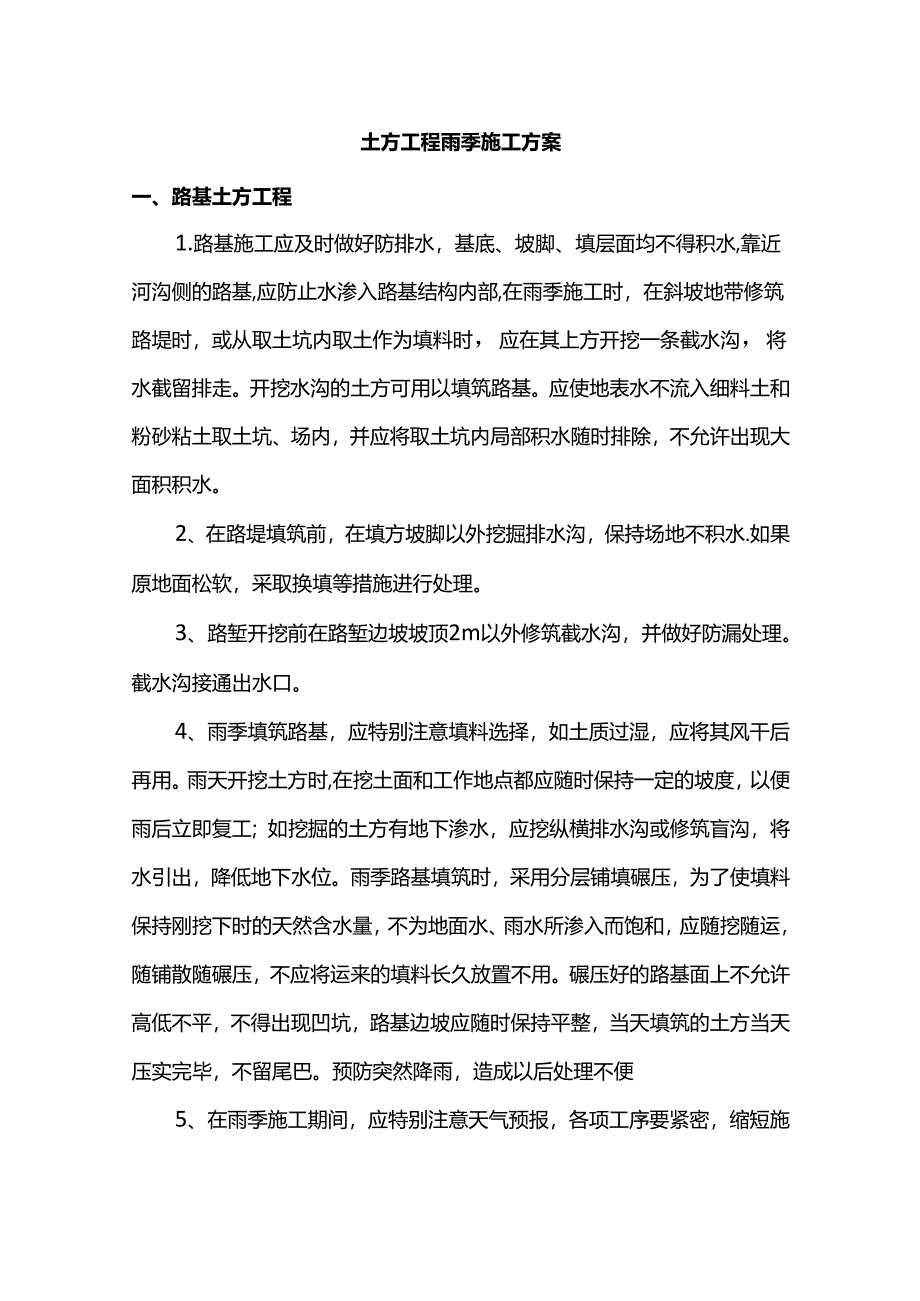

1、土方工程雨季施工方案一、路基土方工程1.路基施工应及时做好防排水,基底、坡脚、填层面均不得积水,靠近河沟侧的路基,应防止水渗入路基结构内部,在雨季施工时,在斜坡地带修筑路堤时,或从取土坑内取土作为填料时,应在其上方开挖一条截水沟,将水截留排走。开挖水沟的土方可用以填筑路基。应使地表水不流入细料土和粉砂粘土取土坑、场内,并应将取土坑内局部积水随时排除,不允许出现大面积积水。2、在路堤填筑前,在填方坡脚以外挖掘排水沟,保持场地不积水.如果原地面松软,采取换填等措施进行处理。3、路堑开挖前在路堑边坡坡顶2m以外修筑截水沟,并做好防漏处理。截水沟接通出水口。4、雨季填筑路基,应特别注意填料选择,如土质

2、过湿,应将其风干后再用。雨天开挖土方时,在挖土面和工作地点都应随时保持一定的坡度,以便雨后立即复工;如挖掘的土方有地下渗水,应挖纵横排水沟或修筑盲沟,将水引出,降低地下水位。雨季路基填筑时,采用分层铺填碾压,为了使填料保持刚挖下时的天然含水量,不为地面水、雨水所渗入而饱和,应随挖随运,随铺散随碾压,不应将运来的填料长久放置不用。碾压好的路基面上不允许高低不平,不得出现凹坑,路基边坡应随时保持平整,当天填筑的土方当天压实完毕,不留尾巴。预防突然降雨,造成以后处理不便5、在雨季施工期间,应特别注意天气预报,各项工序要紧密,缩短施工工期。提前做好地表截、弓I、排设施,临时排水设施与永久排水设施相结合

3、,降雨过程中加强检查,及时处理堵水、积水,雨后及时疏通排水设施。6、将防雨设备材料准备充足,下雨时,用塑料薄膜将施工的路基、回填土全部覆盖,做到不因下雨影响工期。7、路堤的填筑应做到随挖、随运、随铺、及时压实,顶部设置不小于2%的横坡,并应整平雨前和收工前将傩铺的松土压实完毕,雨水通过路拱引至两侧挡水梗处,然后通过路基边坡急流槽排到路基边坡5m以外。在路基边坡上每间隔3050m及变坡点处设集中流水槽。流水槽用水泥混凝土砂浆抹面,以利集中排水,减少路基被雨水冲刷。8、挖方路基施工时,不宜一次挖到设计边坡,应预留一定厚度的覆盖层,待雨季过后再修整到设计边坡。9、雨季开挖路堑,当挖至路床顶面以上30

4、50cm时应停止开挖,并在两侧挖好排水沟,待雨季过后再施工。装、卸潮湿泥土时,为减少湿土粘着工具和车箱,在与湿土接触部分,先撒干砂或干细土,也可用据木粉或炉灰。如果湿土的含水量达到饱和,超过塑限时,可采用冲洗后的铁斗车装土,且每装一、二次,就必须重新冲洗。10、结构物基坑开挖后未能及时施工的,应采取防浸泡措施,必要时雨后应对地基承载力再次进行检测,以确定是否满足设计要求.雨后路基碾压完成的填筑层须重新晾晒用压路机碾压,并检验压实度,合格后方可填筑下层。对受雨水浸泡过久而松散的填筑层,用推土机清除松散的表层填料至好土层,压路机重新碾压并检测压实度,合格后方可填筑下层土方11、安排专人定期观测路堑

5、边坡土体的稳定性,当降水较集中时,加大观测的次数,发现问题时立即停止开挖,找出原因,采取必要的防护措施。12、工地现场道路必须平整、坚实,两侧设置排水沟,重要运输道路必须保证循环畅通。雨后须检道路基边坡冲刷情况,对受雨水冲刷严重处须及时采用人工或机械回填填料,小型打夯机实,并检查路基填土宽度是否满足设计要求,两侧须加宽50cm,以便保证路基的压实度。二、雨季施工管理措施1、及时掌握天气预报和气象动态,经常与当地气象部门联系,以利安排施工,做好防洪渡汛工作.2、执行规定,建立值班制度认真贯彻执行业主、地方有关部门关于防洪工作的有关规定,加强对防洪工作的领导,建立汛期防洪值班制度.3、全面检杳,及

6、时整改渡汛施工要立足于防,在汛期来临之前,对防洪组织、措施落实、抢险方案等进行全面检查,把防洪所需的资金、设备、物资、人员重点做出安排并予以保证.检查中发现问题或隐患,必须立即采取措施进行整改。4、做好大雨前预报预警做好历史水情、灾情调查,施工过程中要加强与地方气象部门的联系,及时获取准确的水情预报,确保防洪工作的主动权,在大雨暴雨来临要提前预警,避免慌乱.5、做好排水设施施工临时堆放的物料要防止影响泄水排洪。及时清理不用的施工机具,防止水淹。三、雨季施工安全措施1、进入雨期施工期间,必须对所有施工人员进行安全教育,组织各施工员进行雨季施工组织措施交底,签定责任状。2、现场施工人员、安全员、技

7、术人员在雨季来临前应对现场进行雨季安全检查,发现问题及时处理,并在雨季施工期间进行定期检查。3、各道工序严格按照雨季施工要求组织施工严把工序交接关,加强过程预控。4、加强施工用电安全,施工用电接线必须由专职电工操作.所有用电设备用后必须漫盖,雨后施工前,必须对用电设备进行摇表检测,合格后方可进行操作。5、施工机械每天必须进行检查,沟槽施工时必须距槽边留有足够安全距离,设专人指挥;施工后机械停放至指定场地,严禁雨天沟槽边停放车辆.6、在雨季施工期间,定期对沟槽边坡进行观测,防止边坡坍塌。特别是雨后更要加强观测。四、雨季施工注意事项1、加强安全检查,及时发现问题。对沟槽、施工用电、起重机、混凝土拌

8、和机、各小型机械的防雨棚以及临时用电、临时设施、安全标志牌进行经常性检查,发现问题及时排除,对硝处及时修复,防止漏电事故出现。2、施工现场设专人对现场进行清理工作,洒水、扫地,防止尘土飞扬,清除污i尼、雨水,保持现场整洁。进出施工现场的车辆,尤其在雨后,必须对车子和轮胎进行清洗后方可出场.3、密切注意天气变化,了解近期天气情况,合理安排施工工期。暴风雨时应立即停止室外施工作业,人员迅速撤到安全地方,37以上天气停止室外作业。同时全工地应果断拉断电源。4、对任何用电器具,必须严格按有关操作规程进行,具有可靠的接地,操作者必须配带必须的劳保用品。5、专人对生活区进行定期清理消毒,消灭四害,不吃腐烂变质的食物和污染的水,防止疾病蔓延.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
