风电机组安装施工程序及技术要求.docx

上传人:p** 文档编号:1124403 上传时间:2024-08-04 格式:DOCX 页数:42 大小:1.01MB
下载 相关 举报
风电机组安装施工程序及技术要求.docx_第1页
第1页 / 共42页
风电机组安装施工程序及技术要求.docx_第2页
第2页 / 共42页
风电机组安装施工程序及技术要求.docx_第3页
第3页 / 共42页
风电机组安装施工程序及技术要求.docx_第4页
第4页 / 共42页
风电机组安装施工程序及技术要求.docx_第5页
第5页 / 共42页
风电机组安装施工程序及技术要求.docx_第6页
第6页 / 共42页
风电机组安装施工程序及技术要求.docx_第7页
第7页 / 共42页
风电机组安装施工程序及技术要求.docx_第8页
第8页 / 共42页
风电机组安装施工程序及技术要求.docx_第9页
第9页 / 共42页
风电机组安装施工程序及技术要求.docx_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《风电机组安装施工程序及技术要求.docx》由会员分享,可在线阅读,更多相关《风电机组安装施工程序及技术要求.docx(42页珍藏版)》请在第壹文秘上搜索。

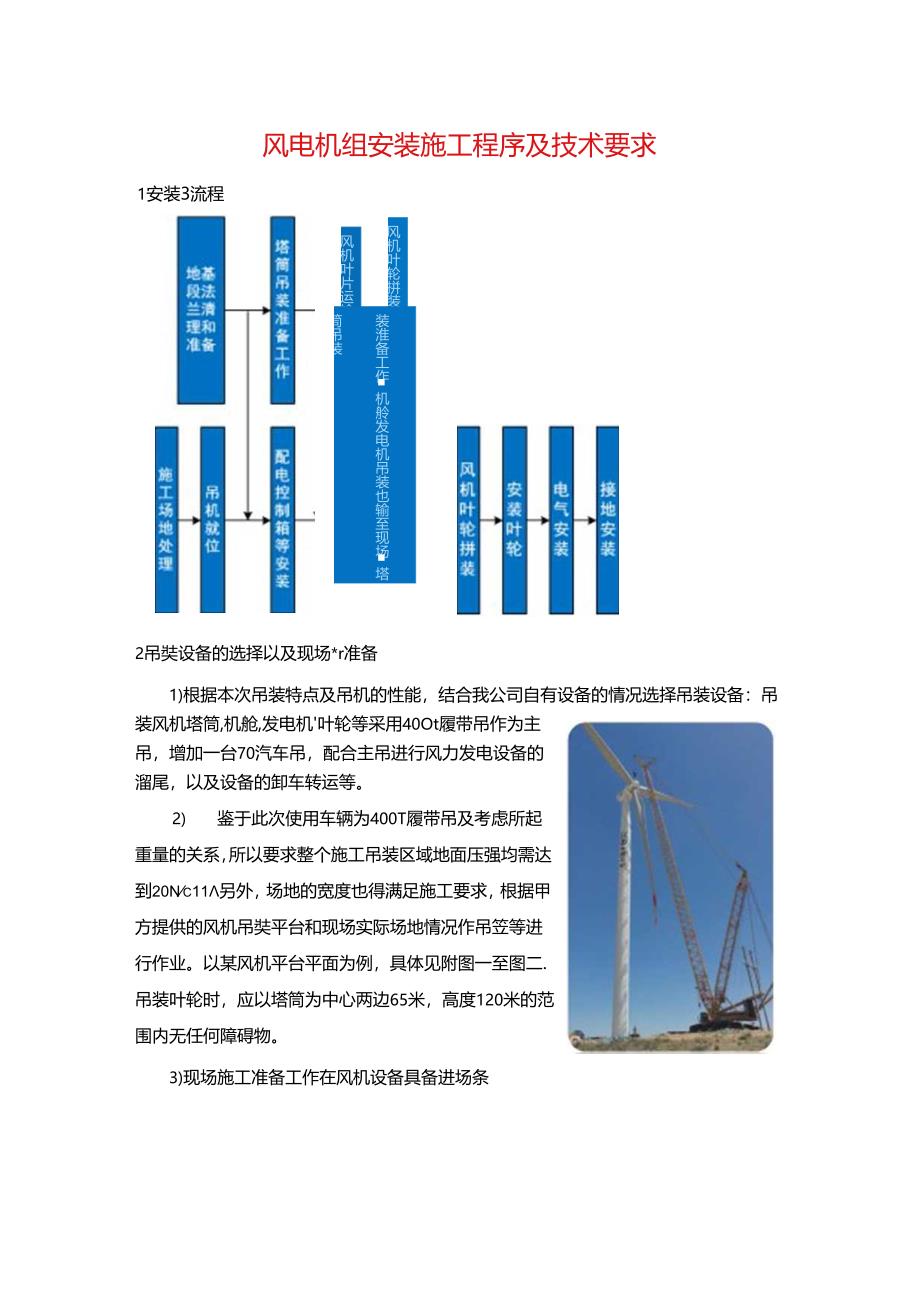

1、风电机组安装施工程序及技术要求1安装3流程风机叶片运输至现场装淮备工作机舲发电机吊装也输至现场塔筒吊装风机叶轮拼装准备工作2吊奘设备的选择以及现场*r准备1) 根据本次吊装特点及吊机的性能,结合我公司自有设备的情况选择吊装设备:吊装风机塔筒,机舱,发电机叶轮等采用40Ot履带吊作为主吊,增加一台70汽车吊,配合主吊进行风力发电设备的溜尾,以及设备的卸车转运等。2) 鉴于此次使用车辆为400T履带吊及考虑所起重量的关系,所以要求整个施工吊装区域地面压强均需达到20Nc11另外,场地的宽度也得满足施工要求,根据甲方提供的风机吊奘平台和现场实际场地情况作吊笠等进行作业。以某风机平台平面为例,具体见附

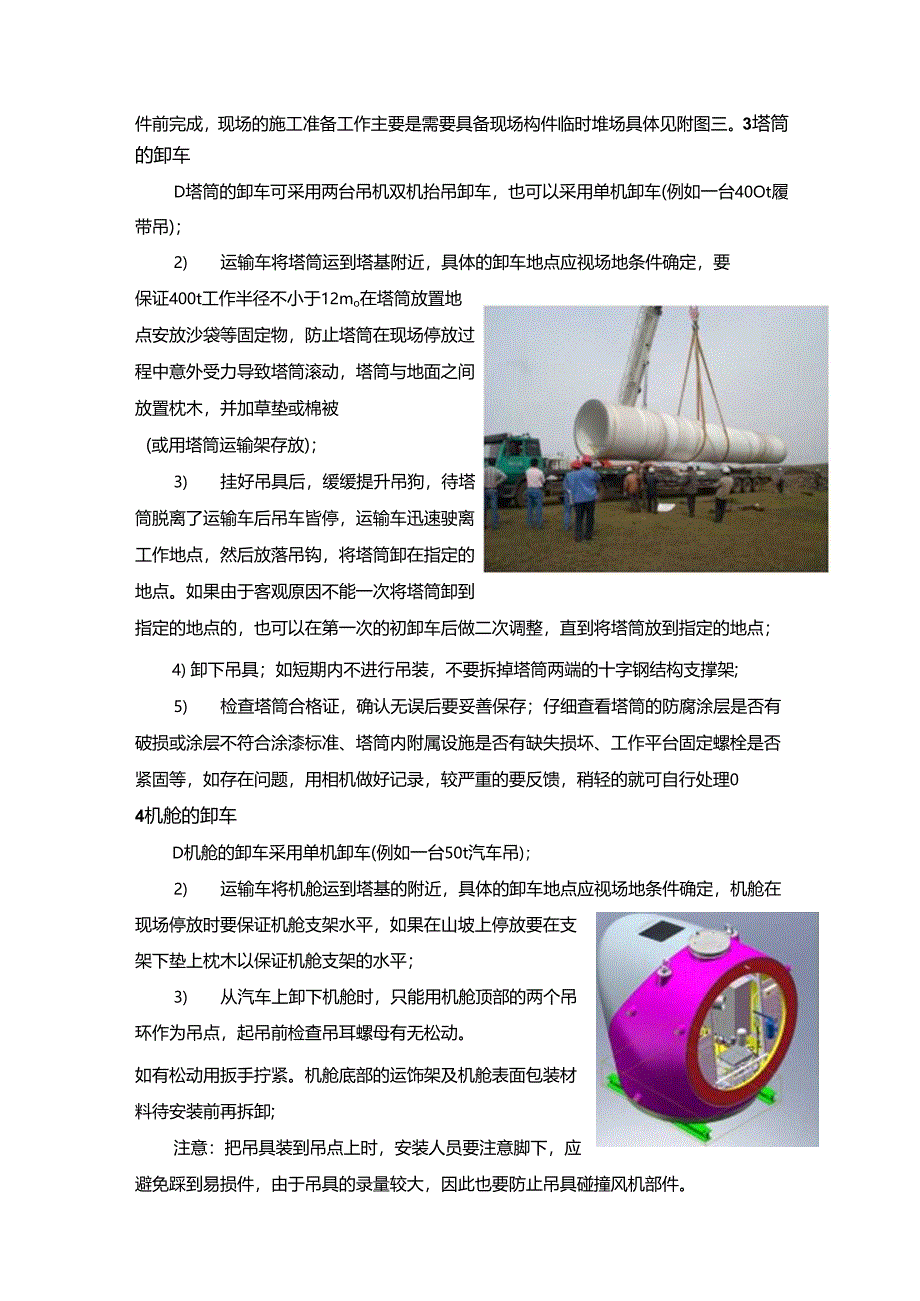

2、图一至图二.吊装叶轮时,应以塔筒为中心两边65米,高度120米的范围内无任何障碍物。3)现场施工准备工作在风机设备具备进场条件前完成,现场的施工准备工作主要是需要具备现场构件临时堆场具体见附图三。3塔筒的卸车D塔筒的卸车可采用两台吊机双机抬吊卸车,也可以采用单机卸车(例如一台40Ot履带吊);2) 运输车将塔筒运到塔基附近,具体的卸车地点应视场地条件确定,要保证400t工作半径不小于12mo在塔筒放置地点安放沙袋等固定物,防止塔筒在现场停放过程中意外受力导致塔筒滚动,塔筒与地面之间放置枕木,并加草垫或棉被(或用塔筒运输架存放);3) 挂好吊具后,缓缓提升吊狗,待塔筒脱离了运输车后吊车皆停,运输

3、车迅速驶离工作地点,然后放落吊钩,将塔筒卸在指定的地点。如果由于客观原因不能一次将塔筒卸到指定的地点的,也可以在第一次的初卸车后做二次调整,直到将塔筒放到指定的地点;4) 卸下吊具;如短期内不进行吊装,不要拆掉塔筒两端的十字钢结构支撑架;5) 检查塔筒合格证,确认无误后要妥善保存;仔细查看塔筒的防腐涂层是否有破损或涂层不符合涂漆标准、塔筒内附属设施是否有缺失损坏、工作平台固定螺栓是否紧固等,如存在问题,用相机做好记录,较严重的要反馈,稍轻的就可自行处理04机舱的卸车D机舱的卸车采用单机卸车(例如一台50t汽车吊);2) 运输车将机舱运到塔基的附近,具体的卸车地点应视场地条件确定,机舱在现场停放

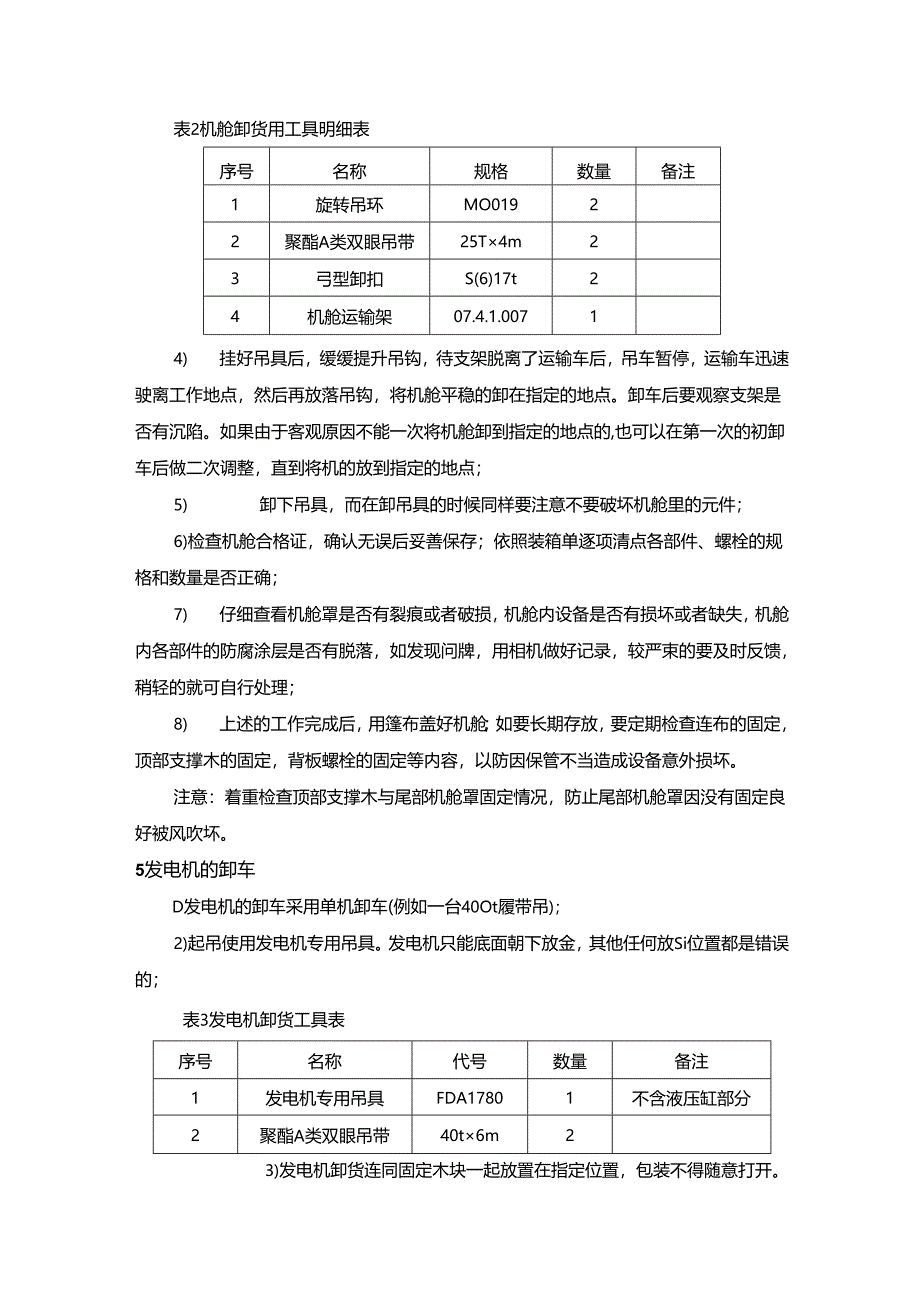

4、时要保证机舱支架水平,如果在山坡上停放要在支架下垫上枕木以保证机舱支架的水平;3) 从汽车上卸下机舱时,只能用机舱顶部的两个吊环作为吊点,起吊前检查吊耳螺母有无松动。如有松动用扳手拧紧。机舱底部的运饰架及机舱表面包装材料待安装前再拆卸;注意:把吊具装到吊点上时,安装人员要注意脚下,应避免踩到易损件,由于吊具的录量较大,因此也要防止吊具碰撞风机部件。表2机舱卸货用工具明细表序号名称规格数量备注1旋转吊环MO01922聚酯A类双眼吊带25T4m23弓型卸扣S(6)17t24机舱运输架07.4.1.00714) 挂好吊具后,缓缓提升吊钩,待支架脱离了运输车后,吊车暂停,运输车迅速驶离工作地点,然后再

5、放落吊钩,将机舱平稳的卸在指定的地点。卸车后要观察支架是否有沉陷。如果由于客观原因不能一次将机舱卸到指定的地点的,也可以在第一次的初卸车后做二次调整,直到将机的放到指定的地点;5) 卸下吊具,而在卸吊具的时候同样要注意不要破坏机舱里的元件;6)检查机舱合格证,确认无误后妥善保存;依照装箱单逐项清点各部件、螺栓的规格和数量是否正确;7) 仔细查看机舱罩是否有裂痕或者破损,机舱内设备是否有损坏或者缺失,机舱内各部件的防腐涂层是否有脱落,如发现问牌,用相机做好记录,较严束的要及时反馈,稍轻的就可自行处理;8) 上述的工作完成后,用篷布盖好机舱;如要长期存放,要定期检查连布的固定,顶部支撑木的固定,背

6、板螺栓的固定等内容,以防因保管不当造成设备意外损坏。注意:着重检查顶部支撑木与尾部机舱罩固定情况,防止尾部机舱罩因没有固定良好被风吹坏。5发电机的卸车D发电机的卸车采用单机卸车(例如一台40Ot履带吊);2)起吊使用发电机专用吊具。发电机只能底面朝下放金,其他任何放Si位置都是错误的;表3发电机卸货工具表序号名称代号数量备注1发电机专用吊具FDA17801不含液压缸部分2聚酯A类双眼吊带40t6m23)发电机卸货连同固定木块一起放置在指定位置,包装不得随意打开。6轮鼓的卸率D轮毂的卸车采用单台吊机卸车(例如一台50t汽车吊);2) 从汽车上卸下轮毂时,用轮毂腰部的三个吊耳作为吊点,轮毂底部的运

7、输架及机轮教表面包装材料待安装前再拆卸;3) 把吊带挂到吊钩上,在轮毂上装好吊具,缓缓起升吊钩吊起轮毂后、,运输车迅速驶离工作地点,放低吊钩卸下轮毅;4) 如果轮毂卸车点不是预期的位置,可以做二次的调整;5) 卸下轮毂后用蓬布封住上部,避免雨水落进内部的电气设备里;如需长期存放,在卸车过程中一定不要损坏篷布;存放过程中要定期检查篷布的固定情况,以防因保管不当造成设备意外损坏;6) 检查轮毂合格证,确认无误后妥善保存;仔细检查轮毂罩是否有裂痕或者破损处,轮毅内设备是否有损坏或者缺失,如有,用相机做好记录,较严重的要反馈,稍轻的就可自行处理。表4轮毂卸货用工具明细表序号名称规格数量备注1轮毅吊耳F

8、DA03150101932聚酯B类环型吊带10T6m33弓型卸扣S(6)35t34轮毂运输架07.4.1,0081轮毂外形图轮翻卸车7叶片的卸车D叶片的卸车采用单台或两台吊机卸车(例如一台50t汽车吊或者两台吊机)。2)叶片在现场停放时,要注意喉当地主风向摆放,并且相邻叶片之间的距离至少为1米,叶片停放时要距离地面至少10c明如遇到山坡,摆放时要将叶尖朝向下坡,顺着山坡摆放,并把叶片尾部的支架型高.要保证3个叶片方向一致。并且将叶片支架及叶片固定牢固。如果长期存放,应定期检查叶片固定情况。为防止叶片被风吹倒造成叶片损坏,建议用角铁将叶片支架焊接到一起。叶片运进安装现场的示意图如下:3)在叶片的

9、根部有一个平面支架和叶片的摞栓(叶片厂家不同支架不同螺栓数也不同)固定在一起支撑着叶片,距叶根061.的地方有一个方形的支架,叶片穿过支架中间,支架上用毛毡和毯子垫着叶片的下部。这2个架子上面的横铁上左右都有吊耳,挂吊具时直接用卸扣挂着钢丝绳就可以起吊叶片了,不过这种情况下需要2台吊车的配合,起吊部位一为叶片叶根部分的运输固定支架,起吊部位二为叶片靠近叶尖部分(叶片长度0.60.71.的位置,从叶根算起兀4)如果现场没有2台吊车,也可以用一台吊车完成把叶片卸到安装准备位置的工作,示意图如下:5)叶片重约7t,使用下表中吊具,如图上所示,装好吊具后,调整扁担铁水平,即可起吊了。不过2种方法在卸车

10、的过程中以及后面组装叶片的过程中,要保护好叶片的后缘。序号名称规格数量备注1扁平环宽吊带10t10m22叶片运输固定支架2叶片运输工具3叶片吊梁IotX4m2表5叶片卸货工具表6)卸下叶片后,要检查叶片合格证和雷电纪录卡(含外壳检查)、接地线长度及固定情况,确认无误后妥善保存;并且仔细查看叶片是否受损,是否有裂痕,如果有要及时修补;同时检查一下叶尖的排水孔,如果堵塞了要疏通;(有的叶片螺栓是预装的,有的叶片螺栓没有预装,没有预装螺栓的要检查摞栓孔是否全部封堵,以防沙尘填塞)。8变残及其余小部件的卸车变频器及其余小部件的卸车采用单台吊机卸车。从汽车上卸下变频器时,严禁倾斜变频器.变频上顶部备有起

11、吊吊环,吊装移动变频过程中严禁使用缆绳从底部穿过起吊缆绳,变频器卸货后包装只有在安装前才允许打开。所有小零部件卸货根据其重量、尺寸确定合适的卸货方式及工具。所有零部件不允许直接着地,隔夜露天存放。特殊情况下存放的应采取隔潮,防雨雪冰雹、防暴晒等防护,保护措施。表6变频器卸货工具表序号名称规格数量备注1弓型无母卸扣S6BW(5)42聚酯环形吊带5T1m29”!环的清理和检查D确认风力发电机组基硼已验收,埴写发电机组基础验收表;2) 基枇周围没有大洞或沟堑,有可供吊车出入的通道;3) 基础无裂缝;4) 基硼法兰没有锈蚀毛刺突点、表面油污(如有的话应进行处理);5) 基枇法兰内外无杂物;6) 基础法

12、兰水平平面度满足设计要求;7) 基的法兰接地条焊接完毕并符合设计要求。基础环清理和检查10风机塔筒的安奘10.1 吊装前工作1) 检查塔筒内的连接螺栓有无松动,安全滑道是否处于正常工作状态;2) 现场剪裁12根主电缆;30将电缆固定在顶段塔筒的线夹上.拉直电缆排列整齐,依次从上至下拧紧电缆夹螺钉,电缆预留长度要求:伸出塔筒顶部法兰45米,扭缆部分预留4米;主电缆剪裁图顶段塔筒内主电缆铺设4)安装塔筒内的照明灯;5)修补涂层:对于塔筒在运输、卸货过程中发生的涂层损伤应及时进行修补;6)用罗盘针确定以主风方向偏离45为塔筒门的位置,并在基础法兰内外作清晰标记。(应与塔筒纵向焊缝错开);7)将以下物

13、品事先放在基础法兰内:序号物品名称数K142X280的螺栓组144套2。43塔筒安装导销3支3电动冲击扳手(3/4蜒动方头)1个465套筒子(3/4驱动方头)1个5MoS2螺纹涧沿脂1瓶6液压组合扳手(1.驱动方头)1套765套筒子(1驱动方头)1个8)将以下物品装在麻袋里事先放在底段塔筒顶部的平台上并固定好:序号物品名称数量1M36X240的螺栓组(蝶桂+2个垫圈+镭母)156套237塔筒安装导销3支355套筒子(1哒动方头)1个455套筒子(34驱动方头)1个5液压组合扳手(0800bar)1套9)在塔筒底部任意直径处系两根安全绳,用以起吊时控制塔筒方向;图在塔筒底部系安全绳10)按活动平

14、台装配图将活动平台组奘好,然后起吊至塔筒基础法环内。调整支腿地脚螺栓,将平活动平台上平面调至水平:平台具体安装时的高度尺寸为:地基混凝土面到基础环法兰面的距离与底段塔筒下法兰面到门框上支撑板上平面的距离之和(约140(Wnr具体高度以现场实际测量尺寸为准;安装前应先在基础环上划出门的位置中心线,并画出此中心线对应的法兰十字中心线,以此十字中心线为安装基准线,安装时保证尺寸460(118)、163(710)图基础平台组装图变频柜和控制柜布置图11)安装塔筒内各种电气柜图各种电器柜安装12) 在基础环法兰端面上均匀涂一圈sikaf1.ex-252的密封股如图所示:图密封胶的使用13) 准备好塔筒安装奘工具,见下表。表7塔筒安装工序号名称型号规格数量备注1塔筒吊具上吊耳4上吊具2聚酯圆形吊带1.=3.5m35T23美标弓形带母卸扣2.35T24滑车JB/T900732T2开口式5钢丝绳索只1.4813m

展开阅读全文
