河道土方、浆砌块石、干砌块石施工方案.docx

上传人:p** 文档编号:1130248 上传时间:2024-08-05 格式:DOCX 页数:3 大小:10.55KB
下载 相关 举报
河道土方、浆砌块石、干砌块石施工方案.docx_第1页
第1页 / 共3页
河道土方、浆砌块石、干砌块石施工方案.docx_第2页
第2页 / 共3页
河道土方、浆砌块石、干砌块石施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《河道土方、浆砌块石、干砌块石施工方案.docx》由会员分享,可在线阅读,更多相关《河道土方、浆砌块石、干砌块石施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

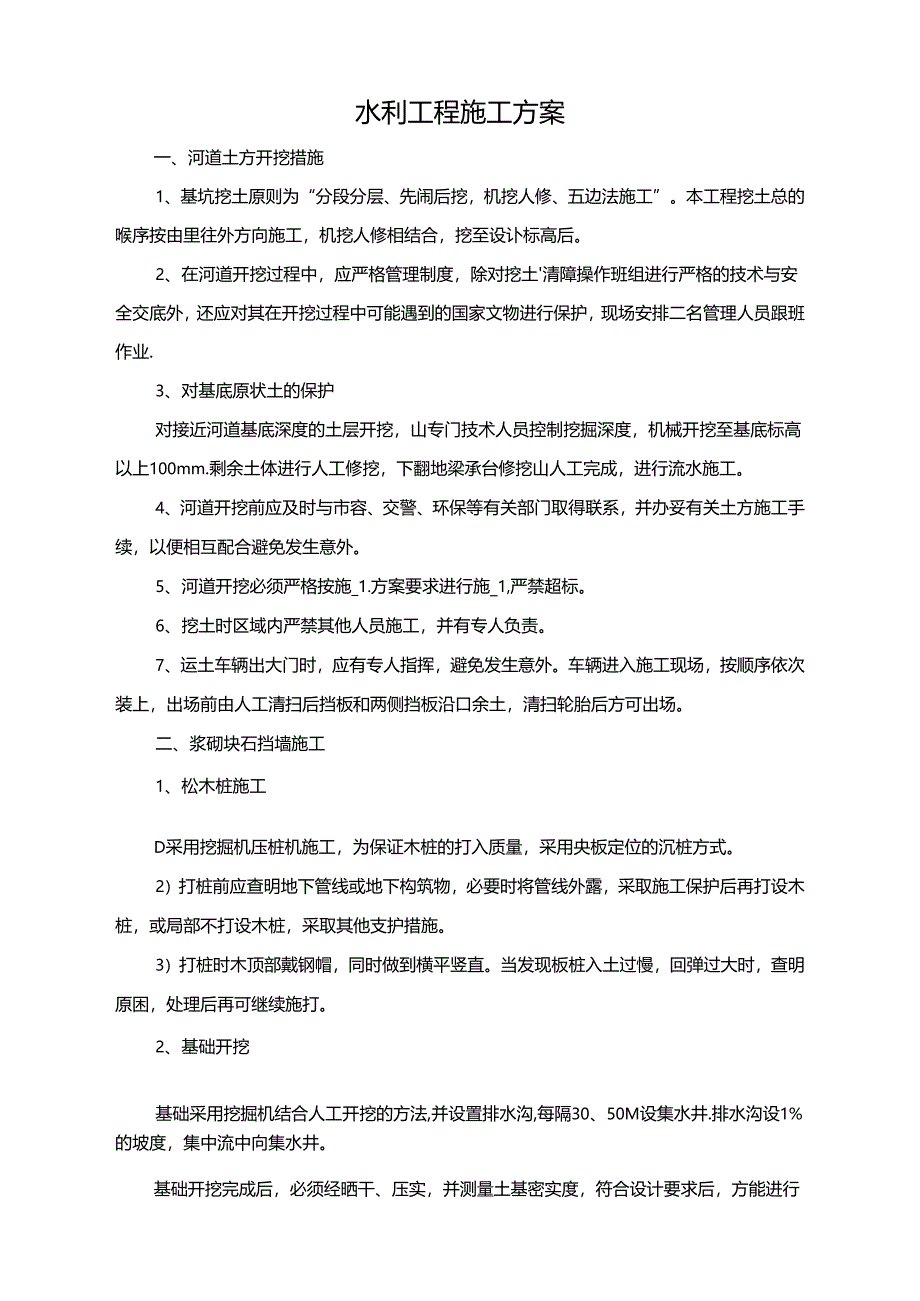

1、水利工程施工方案一、河道土方开挖措施1、基坑挖土原则为“分段分层、先闹后挖,机挖人修、五边法施工”。本工程挖土总的喉序按由里往外方向施工,机挖人修相结合,挖至设讣标高后。2、在河道开挖过程中,应严格管理制度,除对挖土清障操作班组进行严格的技术与安全交底外,还应对其在开挖过程中可能遇到的国家文物进行保护,现场安排二名管理人员跟班作业.3、对基底原状土的保护对接近河道基底深度的土层开挖,山专门技术人员控制挖掘深度,机械开挖至基底标高以上100mm.剩余土体进行人工修挖,下翻地梁承台修挖山人工完成,进行流水施工。4、河道开挖前应及时与市容、交警、环保等有关部门取得联系,并办妥有关土方施工手续,以便相

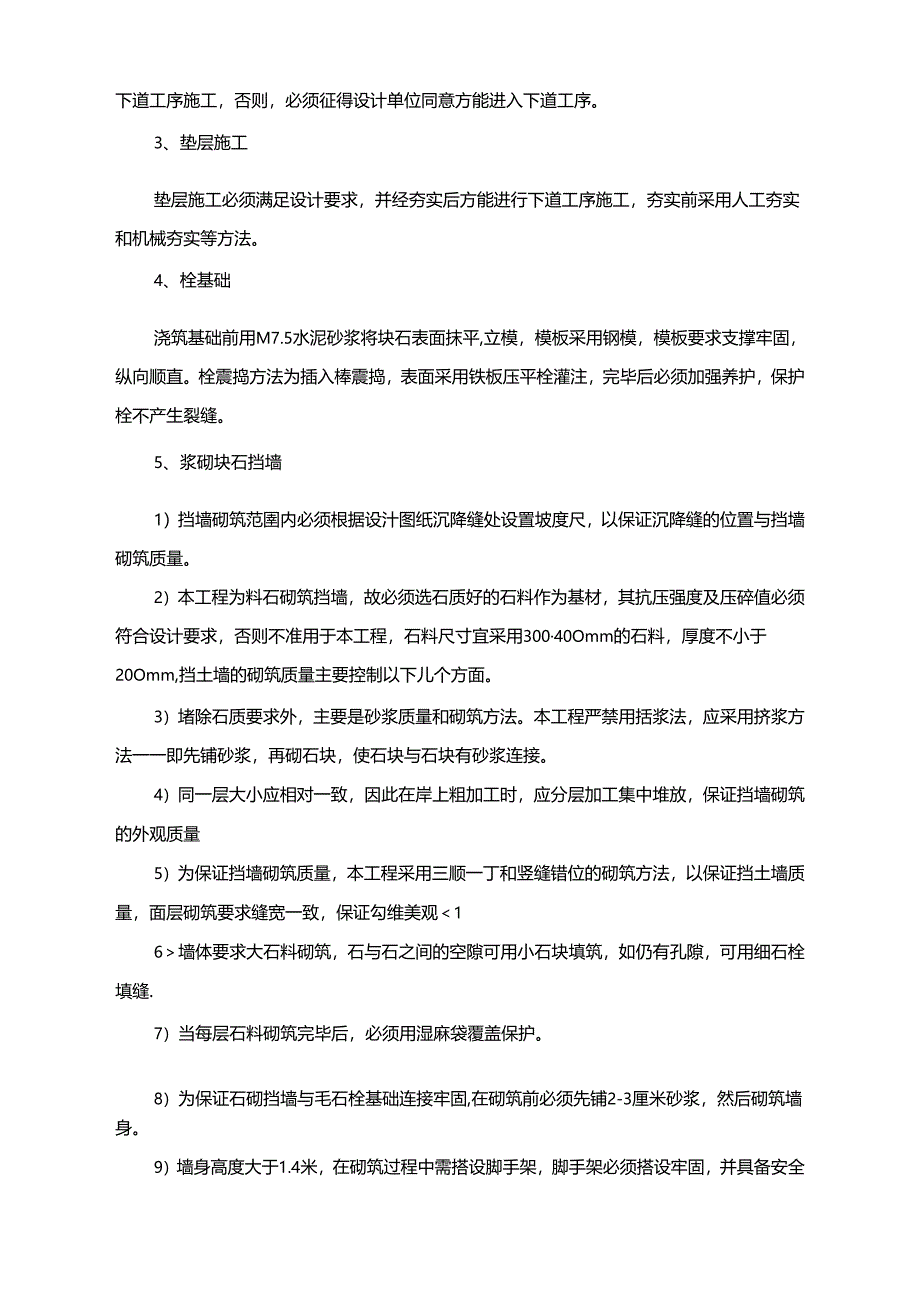

2、互配合避免发生意外。5、河道开挖必须严格按施_1.方案要求进行施_1,严禁超标。6、挖土时区域内严禁其他人员施工,并有专人负责。7、运土车辆出大门时,应有专人指挥,避免发生意外。车辆进入施工现场,按顺序依次装上,出场前由人工清扫后挡板和两侧挡板沿口余土,清扫轮胎后方可出场。二、浆砌块石挡墙施工1、松木桩施工D采用挖掘机压桩机施工,为保证木桩的打入质量,采用央板定位的沉桩方式。2)打桩前应查明地下管线或地下构筑物,必要时将管线外露,采取施工保护后再打设木桩,或局部不打设木桩,采取其他支护措施。3)打桩时木顶部戴钢帽,同时做到横平竖直。当发现板桩入土过慢,回弹过大时,查明原困,处理后再可继续施打。

3、2、基础开挖基础采用挖掘机结合人工开挖的方法,并设置排水沟,每隔30、50M设集水井.排水沟设1%的坡度,集中流中向集水井。基础开挖完成后,必须经晒干、压实,并测量土基密实度,符合设计要求后,方能进行下道工序施工,否则,必须征得设计单位同意方能进入下道工序。3、垫层施工垫层施工必须满足设计要求,并经夯实后方能进行下道工序施工,夯实前采用人工夯实和机械夯实等方法。4、栓基础浇筑基础前用M7.5水泥砂浆将块石表面抹平,立模,模板采用钢模,模板要求支撑牢固,纵向顺直。栓震捣方法为插入棒震捣,表面采用铁板压平栓灌注,完毕后必须加强养护,保护栓不产生裂缝。5、浆砌块石挡墙1)挡墙砌筑范圉内必须根据设汁图

4、纸沉降缝处设置坡度尺,以保证沉降缝的位置与挡墙砌筑质量。2)本工程为料石砌筑挡墙,故必须选石质好的石料作为基材,其抗压强度及压碎值必须符合设计要求,否则不准用于本工程,石料尺寸宜采用30040Omm的石料,厚度不小于20Omm,挡土墙的砌筑质量主要控制以下儿个方面。3)堵除石质要求外,主要是砂浆质量和砌筑方法。本工程严禁用括浆法,应采用挤浆方法一一即先铺砂浆,再砌石块,使石块与石块有砂浆连接。4)同一层大小应相对一致,因此在岸上粗加工时,应分层加工集中堆放,保证挡墙砌筑的外观质量5)为保证挡墙砌筑质量,本工程采用三顺一丁和竖缝错位的砌筑方法,以保证挡土墙质量,面层砌筑要求缝宽一致,保证勾维美观

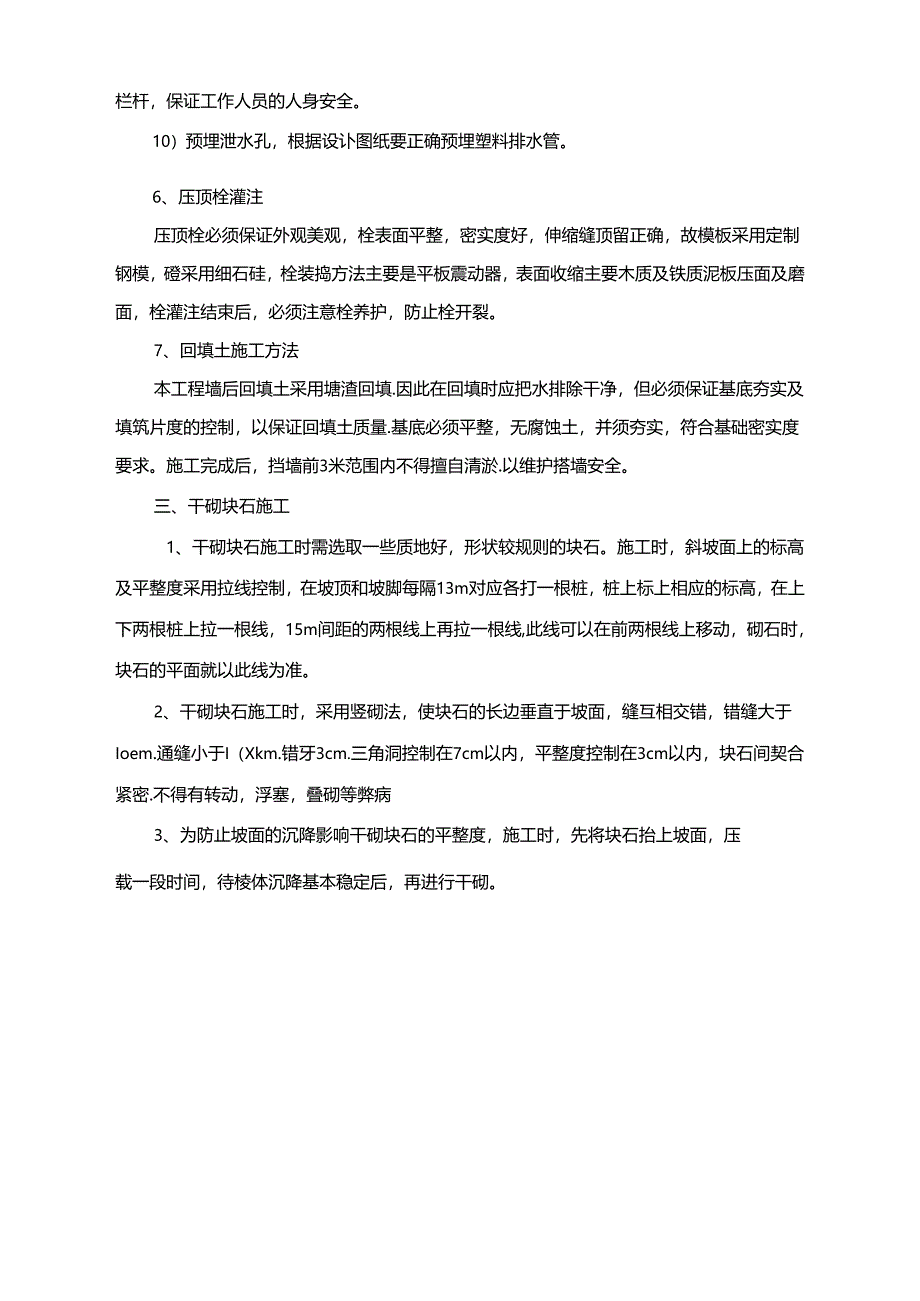

5、16墙体要求大石料砌筑,石与石之间的空隙可用小石块填筑,如仍有孔隙,可用细石栓填缝.7)当每层石料砌筑完毕后,必须用湿麻袋覆盖保护。8)为保证石砌挡墙与毛石栓基础连接牢固,在砌筑前必须先铺2-3厘米砂浆,然后砌筑墙身。9)墙身高度大于1.4米,在砌筑过程中需搭设脚手架,脚手架必须搭设牢固,并具备安全栏杆,保证工作人员的人身安全。10)预埋泄水孔,根据设讣图纸要正确预埋塑料排水管。6、压顶栓灌注压顶栓必须保证外观美观,栓表面平整,密实度好,伸缩缝顶留正确,故模板采用定制钢模,磴采用细石硅,栓装捣方法主要是平板震动器,表面收缩主要木质及铁质泥板压面及磨面,栓灌注结束后,必须注意栓养护,防止栓开裂。

6、7、回填土施工方法本工程墙后回填土采用塘渣回填.因此在回填时应把水排除干净,但必须保证基底夯实及填筑片度的控制,以保证回填土质量.基底必须平整,无腐蚀土,并须夯实,符合基础密实度要求。施工完成后,挡墙前3米范围内不得擅自清淤.以维护搭墙安全。三、干砌块石施工1、干砌块石施工时需选取一些质地好,形状较规则的块石。施工时,斜坡面上的标高及平整度采用拉线控制,在坡顶和坡脚每隔13m对应各打一根桩,桩上标上相应的标高,在上下两根桩上拉一根线,15m间距的两根线上再拉一根线,此线可以在前两根线上移动,砌石时,块石的平面就以此线为准。2、干砌块石施工时,采用竖砌法,使块石的长边垂直于坡面,缝互相交错,错缝大于Ioem.通缝小于I(Xkm.错牙3cm.三角洞控制在7cm以内,平整度控制在3cm以内,块石间契合紧密.不得有转动,浮塞,叠砌等弊病3、为防止坡面的沉降影响干砌块石的平整度,施工时,先将块石抬上坡面,压载一段时间,待棱体沉降基本稳定后,再进行干砌。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
