七)、墙面墙砖施工方案.docx

上传人:p** 文档编号:1178918 上传时间:2024-09-20 格式:DOCX 页数:5 大小:14.17KB
下载 相关 举报
七)、墙面墙砖施工方案.docx_第1页
第1页 / 共5页
七)、墙面墙砖施工方案.docx_第2页
第2页 / 共5页
七)、墙面墙砖施工方案.docx_第3页
第3页 / 共5页
七)、墙面墙砖施工方案.docx_第4页
第4页 / 共5页
七)、墙面墙砖施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《七)、墙面墙砖施工方案.docx》由会员分享,可在线阅读,更多相关《七)、墙面墙砖施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

1、七)、墙面墙破腌工方案1.1、 施工准备1 .材料(D墙面放的品种、规格必须符合设计要求及材料样板。(2)墙面欲用防碱保护剂必须经过现场试验合格并具有相关材质证明。(3)墙面破质量必须符合相关规范标准和国家环保标准的要求,并具有产品合格证和检测报告。(4)同一品牌和品种墙面砖必须确保色泽一致,无明显色差,无裂纹、无疤痕、无破釉。(5)单块墙砖的尺寸、平整度允许偏差应符合相关规范规定。(6)结合层采用专业墙成粘接剂,结合层材料必须符合相关规定,并具有检测试验报告和产品质量合格证。2、作业条件(1)测量放线:按统一测定的标高控制线在墙柱面找平层上弹线弹出嗓向轴线位置,门窗口位置线。(2)深化设计:

2、根据图纸和设计要求,结合测量放线后,检查结构偏差情况行排砖和节点做法深化设计。(3)及时搭好施工用的脚手架,为确保安全,在施工区域内搭设双排脚手架经有关部门验收合格后使用。1.2、 施工工艺清理一选砖一施贴一粘贴一擦缝1 .施工前对底子灰进行杂物清理,检杳其平整度和垂直度,铺贴时,先浇湿涧墙而,再根据己弹好的水平线,在最下皮砖的下口放好尺板,作为贴第砖的依据,贴时一般由下往上进行。持展挂线,以门上口作为平整缝控制,上持前,卜.口如出现少半块砖另行调整。墙面阴角尽量对称,而且大于半块,门处不得切砖,每层弹出水平和竖直控制线。2,选砖:对瓷质要进行方角、颜色挑选,贴破前将砖浸泡2小时,缺梭抻角的磁

3、砖不得使用。3、施贴:一般从阳角开始,使不成整块的留在阴角.并注意与地面联时健,先进行大面施工,后施工较难部位。4、粘贴:采用普通水泥加中细砂1:1掺适量粘介剂,可用于轻压,用橡锤轻轻敲击,使其基层粘结密实牢固。5、擦缝:用专用擦缝剂擦缝,碣缝最后做到干净利落。1.3、质址标准I.主控项目(D饰面砖的品种、规恪、级别、颜色、图案必须符合设计要求。(2)检脸方法:观察:检查产品合格证、进场检险记录、性能检测报告.(3)饰面碣粘贴用水泥、胶粘剂及勾缝材料必须符合设计及国家规范要求。(4)检验方法:检查材料合格证、性能检测报告、纪试报告。(5)饰面破粘贴必须牢固,无空鼓、无裂不得有歪斜、缺棱掉角、不

4、对缝等缺陷。(6)检验方法:观察,用小锤敲击检查.2、一般项目(1)饰面砖工程表面应表面平整、洁净、色泽协调致。(2)检验方法:观察。饰面喳在门边、窗边、镜边、阳角边宜用整砖。非整砖亢安排在不明显处且不宜小于二分之整前。(4)检验方法:观察。(5)地面突出物周围的饰面砖应采用整砖套割吻合,尺寸正确,边缘整齐。堵裙、贴脸等上口平直,突出墙面厚度应一致。(6)检验方法:观察、尺量检杳。(7)饰面砖接缝应平直、光滑、宽窄一致、纵横交缝处无明显错台错位,填嵌应连续、密实,宽度、深度、颜色应符合设计要求.(8)检验方法:观察;尺地检杳。(9)有排水要求的部位应做滴水线(槽)。滴水线(槽)应顺直,清晰美观

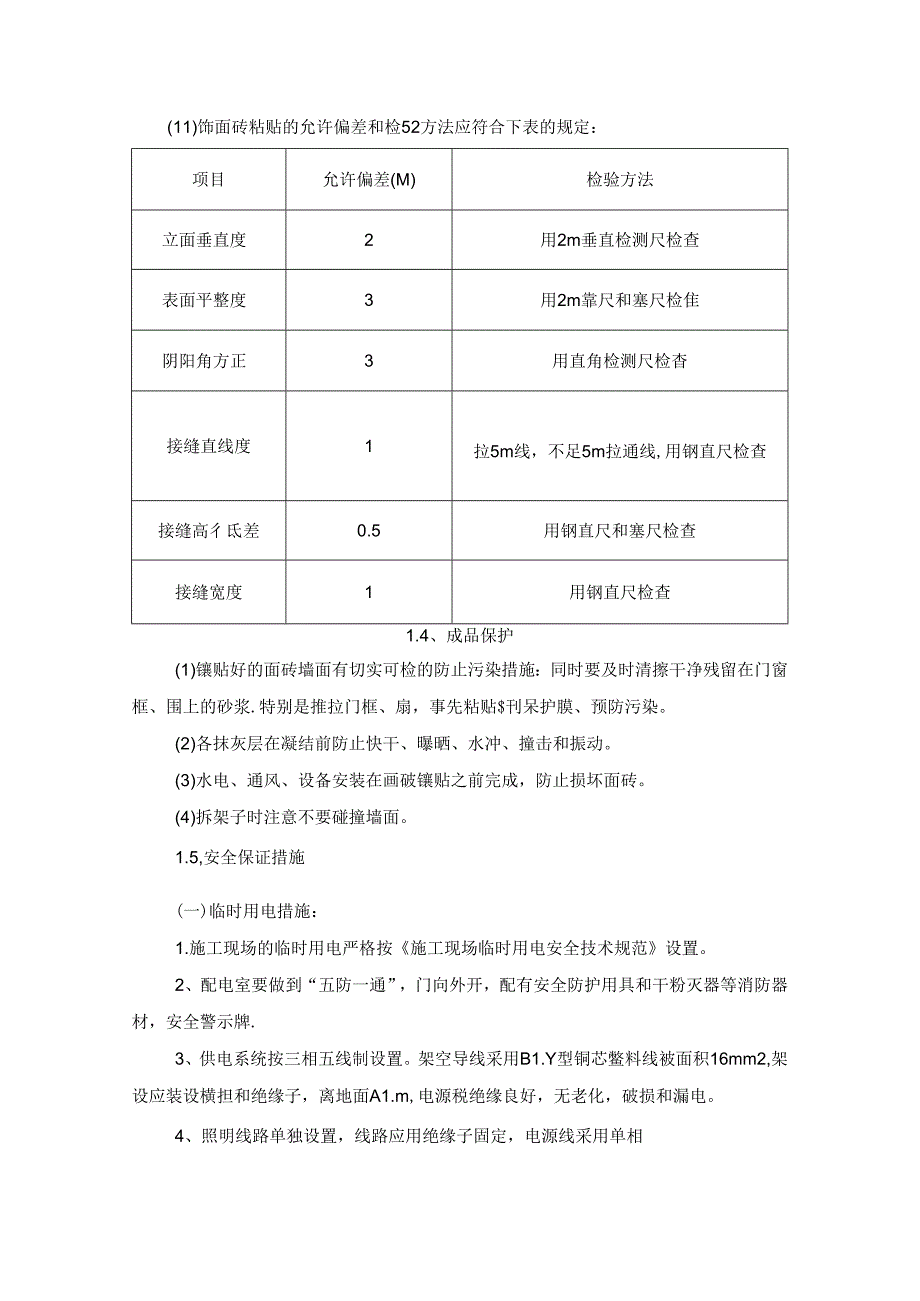

5、,流水坡向应正确,坡度应符合设计要求。(10)检验方法:观察:用水平尺检查。(11)饰面砖粘贴的允许偏差和检52方法应符合下表的规定:项目允许偏差(M)检验方法立面垂直度2用2m垂直检测尺检查表面平整度3用2m靠尺和塞尺检隹阴阳角方正3用直角检测尺检杳接缝直线度1拉5m线,不足5m拉通线,用钢直尺检查接缝高彳氐差0.5用钢直尺和塞尺检查接缝宽度1用钢直尺检查1.4、成品保护(1)镶贴好的面砖墙面有切实可检的防止污染措施:同时要及时清擦干净残留在门窗框、围上的砂浆.特别是推拉门框、扇,事先粘贴$刊呆护膜、预防污染。(2)各抹灰层在凝结前防止快干、曝晒、水冲、撞击和振动。(3)水电、通风、设备安装

6、在画破镶贴之前完成,防止损坏面砖。(4)拆架子时注意不要碰撞墙面。1.5,安全保证措施(一)临时用电措施:1.施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到“五防一通”,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌.3、供电系统按三相五线制设置。架空导线采用B1.Y型铜芯鳖料线被面积16mm2,架设应装设横担和绝缘子,离地面A1.m,电源税绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和

7、开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行”一机一闸一保险7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:1.施工现场防火工作必须逐级实行防火责任制,指定专人负贡,保证防火安全措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期检查工棚的防火安全工作,发现火险漏洞,必

8、须及时彻底解决。4、工地应普遍地建立义务消防队.义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负出安全保卫的同志专门负货。6、工棚内的高度一般不要低于2.5米,工棚的门、窗耍向外开.7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管理,电气焊、切割机作业场地半径10米范闱内严禁放置易燃易爆物。9、加强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电安全管理规定,加强电源管理,以便防止电气火灾。(三)雨季施工措施:1.应随时注意作好防雨、防雷及防雨季情况安排施工。2、机电设备必须加防雨罩.以免因漏水而损坏设备,做好接地保护,以防漏电伤人,雨后应对电气设备进行检杳。(四)文明施工措施1.建立健全的现场文明施工管理,由项目经理总负货,施工班组设兼职管理如2、施工现场内对施工班备、材料堆放、场地道路进行统合理的规划:做好泥浆的现场管理工作,浆液不得外溢,以免污染工地:污水须经沉淀灌清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
