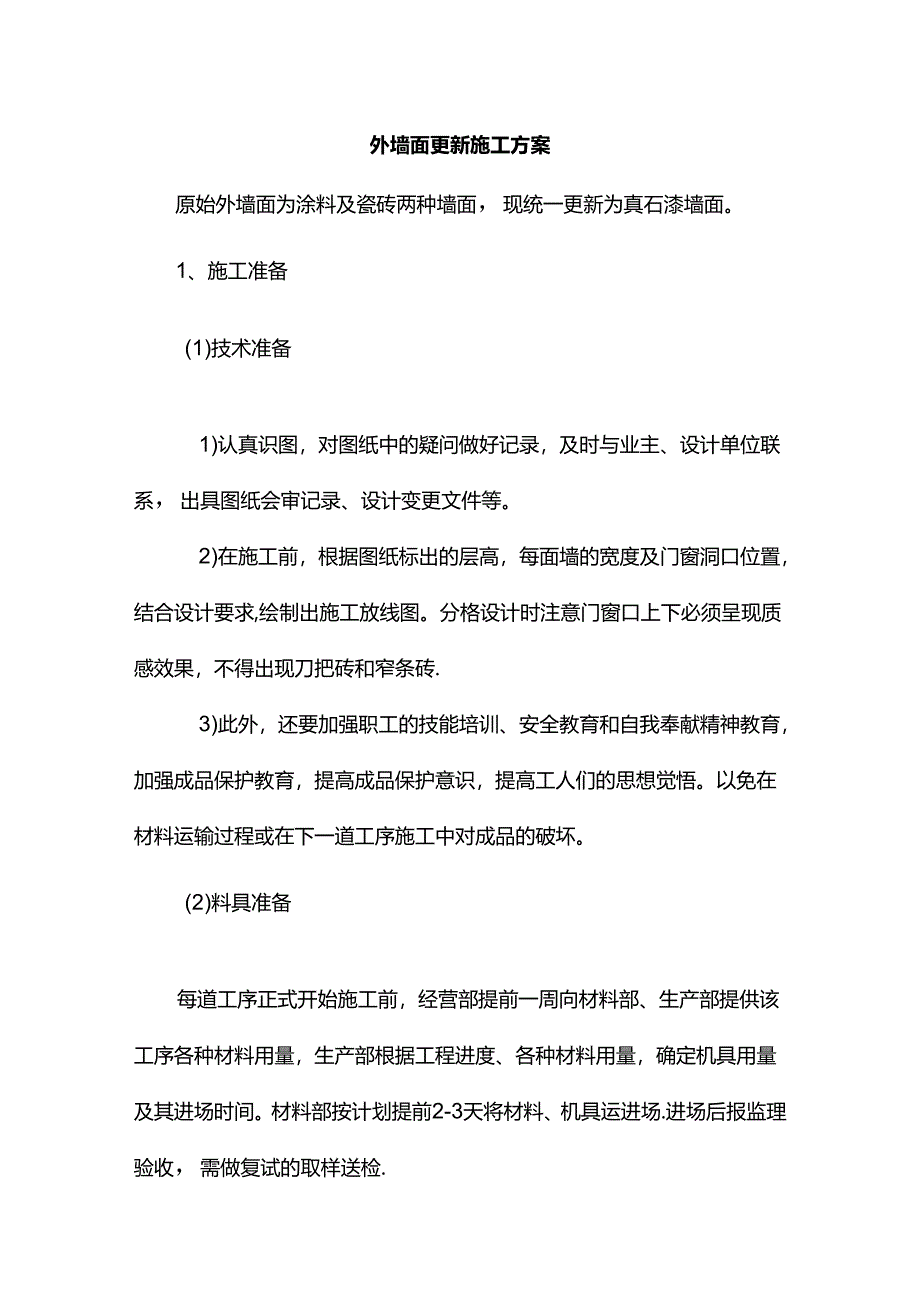

资源描述

《外墙面更新施工方案.docx》由会员分享,可在线阅读,更多相关《外墙面更新施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

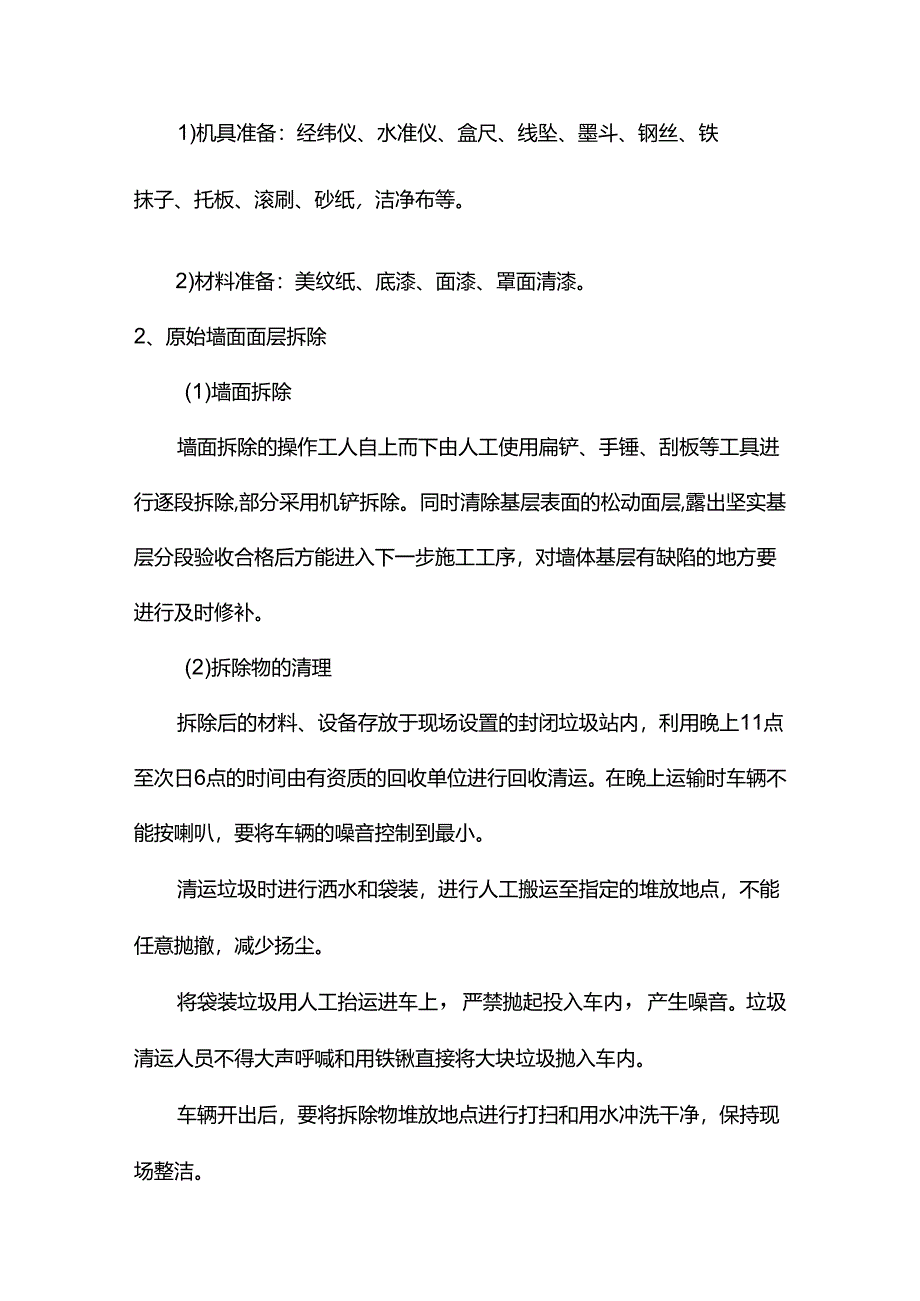

1、外墙面更新施工方案原始外墙面为涂料及瓷砖两种墙面,现统一更新为真石漆墙面。1、施工准备(1)技术准备1)认真识图,对图纸中的疑问做好记录,及时与业主、设计单位联系,出具图纸会审记录、设计变更文件等。2)在施工前,根据图纸标出的层高,每面墙的宽度及门窗洞口位置,结合设计要求,绘制出施工放线图。分格设计时注意门窗口上下必须呈现质感效果,不得出现刀把砖和窄条砖.3)此外,还要加强职工的技能培训、安全教育和自我奉献精神教育,加强成品保护教育,提高成品保护意识,提高工人们的思想觉悟。以免在材料运输过程或在下一道工序施工中对成品的破坏。(2)料具准备每道工序正式开始施工前,经营部提前一周向材料部、生产部提

2、供该工序各种材料用量,生产部根据工程进度、各种材料用量,确定机具用量及其进场时间。材料部按计划提前2-3天将材料、机具运进场.进场后报监理验收,需做复试的取样送检.1)机具准备:经纬仪、水准仪、盒尺、线坠、墨斗、钢丝、铁抹子、托板、滚刷、砂纸,洁净布等。2)材料准备:美纹纸、底漆、面漆、罩面清漆。2、原始墙面面层拆除(1)墙面拆除墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。同时清除基层表面的松动面层,露出坚实基层分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷的地方要进行及时修补。(2)拆除物的清理拆除后的材料、设备存放于现场设置的封闭垃圾站

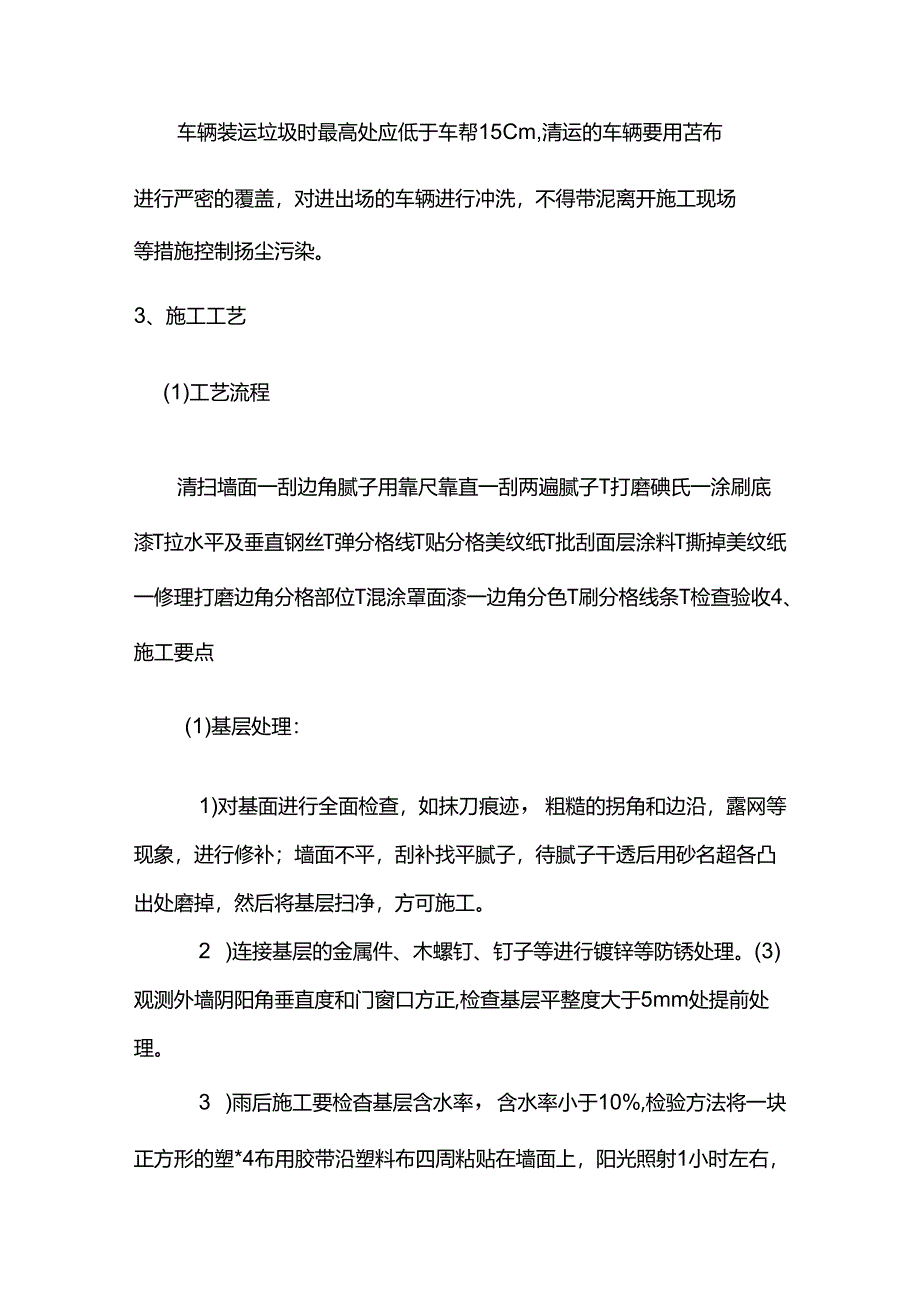

3、内,利用晚上11点至次日6点的时间由有资质的回收单位进行回收清运。在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任意抛撤,减少扬尘。将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音。垃圾清运人员不得大声呼喊和用铁锹直接将大块垃圾抛入车内。车辆开出后,要将拆除物堆放地点进行打扫和用水冲洗干净,保持现场整洁。车辆装运垃圾时最高处应低于车帮15Cm,清运的车辆要用苫布进行严密的覆盖,对进出场的车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染。3、施工工艺(1)工艺流程清扫墙面一刮边角腻子用靠尺靠直一刮两遍腻子T打磨碘氏一涂

4、刷底漆T拉水平及垂直钢丝T弹分格线T贴分格美纹纸T批刮面层涂料T撕掉美纹纸一修理打磨边角分格部位T混涂罩面漆一边角分色T刷分格线条T检查验收4、施工要点(1)基层处理:1)对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,刮补找平腻子,待腻子干透后用砂名超各凸出处磨掉,然后将基层扫净,方可施工。2 )连接基层的金属件、木螺钉、钉子等进行镀锌等防锈处理。(3)观测外墙阴阳角垂直度和门窗口方正,检查基层平整度大于5mm处提前处理。3 )雨后施工要检杳基层含水率,含水率小于10%,检验方法将一块正方形的塑*4布用胶带沿塑料布四周粘贴在墙面上,阳光照射1小时左右,观察塑

5、料布上是否有水珠出现,若无水珠出现,可以施工,否则不能进行施工。(2)满刮柔性腻子1)外墙柔性腻子建议采用双组份产品,粉:胶=2:1,搅拌方法为:将腻子粉倒入胶液中,用搅拌枪进行搅拌,静置IOmin左右,再进行搅拌,搅拌均匀,保证浆体中无结块。2 )柔性腻子施工二遍成活,腻子层总厚度控制在1.5-2mm之间,且每一遍腻子的厚度不超过Imme待第一遍腻子干后,方可进行第二遍腻子的施工。第二遍腻子施工同的巴阴阳角找直.3 )涂刷底漆:底漆施工必须满涂,不得露出基底,不得透底,涂刷效果均匀,无流坠,疙瘩现象。4)进行弹线,分隔。弹分格线时注意在单层间均匀分格,层高因施工原因略有误差时微调分格高度,将

6、差值平均在每一层分格中。5)粘贴美纹纸:美纹纸宽IOmm,必须粘贴牢固,不得起翘不实,避免面层漆渗入,减少分格缝描修工作量,粘贴时先横后竖。粘贴竖向美纹纸时,从上到下通长粘贴,然后用壁纸刀截断,从而避免竖缝有偏差、错位现象。(3)质感涂料面漆施工:1)批刮面层涂料时厚度均匀,一次批刮面积不得过多,避免涂料干燥后美纹纸撕不下来,一次批刮面积可控制在10nf-15nf此外,质感涂料施工过程中严禁加水稀释2)施涂时从一头开始,逐渐向另一头刮涂,使用相同涂刷工具,涂抹的纹路要左右前后相同,颜色一致。必须以阴、阳角、落水管或自然分隔筑为分界,流水作业,一个可成。对于没有自然分隔缝等的大墙面,需几个人流水

7、作业,一气呵成。尽量延长湿边时间,缩短间隔时间,避免接荏。同一面墙必须采用同一批号的产品,避免色差的出现。3)为了保证涂料颜色花色一致,一面墙特别山墙最好一次刮涂完成,不得已间断时,间断在阴阳角、分割线、雨水管等处,间断处必须顺直整齐。后续继续施工时,一定将已完活的涂料遮挡保护好,杜绝再次涂抹上涂料,否则容易出现墙面发花问题.(4)质感漆施工1)将质感漆搅拌均匀后,将物料批刮上墙面。2)经过24小时以上的时间,质感漆彻底干燥后,适度整理打磨表面,并扫除灰尘。3)质感漆不需要加水,必要时可少量加水调节。质感漆的施工难度大,如果控制不好,涂膜容易产生局部发花现象。(5)撕掉美纹纸:揭除美纹纸要及时

8、,但速度不要过快,防止带下过多面层涂料,破坏面漆棱角.揭除顺序先竖后横。(6)美纹纸揭除后待面层涂料基本干燥对分隔缝线条和面层进行描修,涂料干透后(正常环境条件下24小时即可干透),在其表面用砂纸打磨光滑,然后用洁净潮湿布擦掉浮尘。轻轻抹平涂料表面凸起的砂粒即可。注意用力不可太猛,否则会破坏漆膜,引起底部松动,然后喷涂一道罩面漆。(7)涂刷罩面漆:使用喷漆枪装入罩面漆,均匀薄喷于质感漆表面。也可使用提、刷方法,直接提、刷于质感涂料表面.5、注意事项及质量标准(1)注意事项1)1颜色不均匀,二次修木樱荏明显:主要原因是批刮时候不一,或涂层厚度不一,后补灰活与原抹灰层含水不一。解决办法:批刮面层施

9、工指定专人负责,使施工手法一致,面层厚度一致。2)批刮面层的空鼓和开裂:主要原因是底层抹灰没有按要求分格,水泥砂浆面积过大,干缩不一,会形成空鼓及开裂。因此,在打底灰时按照要求分格,解决灰层收缩开裂。3)面层施工接荏明显:主要原因是面层施工没有将荏子甩在分各处条,而是无计划的乱甩槎,形成面层涂层接槎明显可见.解决办法:施工中间甩槎不惜甩到分格筑、伸缩缝或不明显的地方,严禁在块中甩槎;二次接槎施工时注意涂层厚度,避免涂层重叠,形成深浅不一。4)安全施工:高处作业要做好防护,不得酒后施工。现场临时用电注意安全,临时用电要派专人负责,严禁随便拉线。现场机械要设独立的小配电箱。5)在施工中不得随意在材

10、料中掺水或颜料,不得将灰尘、油污带入材料中,所有工具设备要事先清洁。施工机具使用完毕,立即用清水洗净。6)材料要搅拌均匀使用,使用中仍要不断搅匀。(2)质量标准1)面层质量、颜色、图案和花纹符合设计要求,颜色均匀一致、无泛碱咬色、无流坠、疙瘩、无砂眼、无刷纹。装饰线、分色线允许偏差12rnn,喷涂厚度1.52mm2)喷涂表面一致,花纹、色点大小均匀,不显接搓,无漏涂、透底和流坠。3)分格雄的宽Imm,均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。6、成品保护(1)外墙涂料施工过程中,对已安装好的门窗等粘贴塑*邛布进行保护,避免造成污染.如有污染及时用清水擦洗干净。(2)批刮过程中防止污染其他墙面及其他物品。(3)涂料(或乳胶漆)未干前,不得清扫楼脚附近地面,以免粉尘污染墙面.涂料干燥后不得挨近墙面泼水,以免泥水污染.(4)在拆除内外脚手架或吊篮使用过程中,不得碰撞已完成的外墙面层涂料.如有磕碰及时进行修补.(5)在已完成面层的楼周围采取挂牌、拦挡等措施,给施工人员提醒,并委派专人进行看守

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
