《楼(地)面工程施工工艺.docx》由会员分享,可在线阅读,更多相关《楼(地)面工程施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。
1、楼(地)面工程施工工艺(一)基土和垫层处理地面应铺设在均匀密实的基士上。房心回填土和灰土垫层的施工质量直接影响地面工程质量,回填不好会造成地面下沉,表面裂缝。回填土内不得含有机物杂质和大于50亳米的土块(冬季施工时不得有大于50亳米的冻土块),应在最佳含水率状态下分层夯实,严禁虚铺超过规定的厚度.每30-100平方米房心回填土和灰土垫层,每层应不少于1个取样点做干容重试验,并达到设计要求,还应严格控制灰土垫层衣面平整度(2米靠尺,允许误差10亳米)和顶面标高。房心灰土表面偏差过大,会造成上面的混凝土垫层(面层)过厚或过薄,直接影响地面工程的质量。(二)随捣随抹细石混凝土楼(地)面(1)施工顺序
2、:基底处理及清洗一墙边弹水平线一做水平示头坍饼一面层湿润及扫浆一拌制粒一铺刮压实一撒干灰三遍压光一养护。(2)操作要点:基层清理楼(地)面施工前必须将基层表面的浮土、砂浆等沾污杂物清理干净。建议采用带钢丝盘的磨石机进行清理,这样工效高、效果好。如表面沾有汕污,应用5%10%浓度的火碱溶液清刷干净,以确保楼(地)面工程不空鼓,粘结牢固。(三)细石混凝土楼(地)面对传统的1:2。5水泥砂浆楼(地)面,建议改为1:2。5细石混凝士随捣随抹的作法。细石粒径512亳米,含泥量不大于2%,砂子用粗砂。坍落度应控制在2040亳米,贴灰饼、冲筋、铺细石混凝土后用长杠刮平(可自行制作振动压杆,效果较好)、铁滚筒

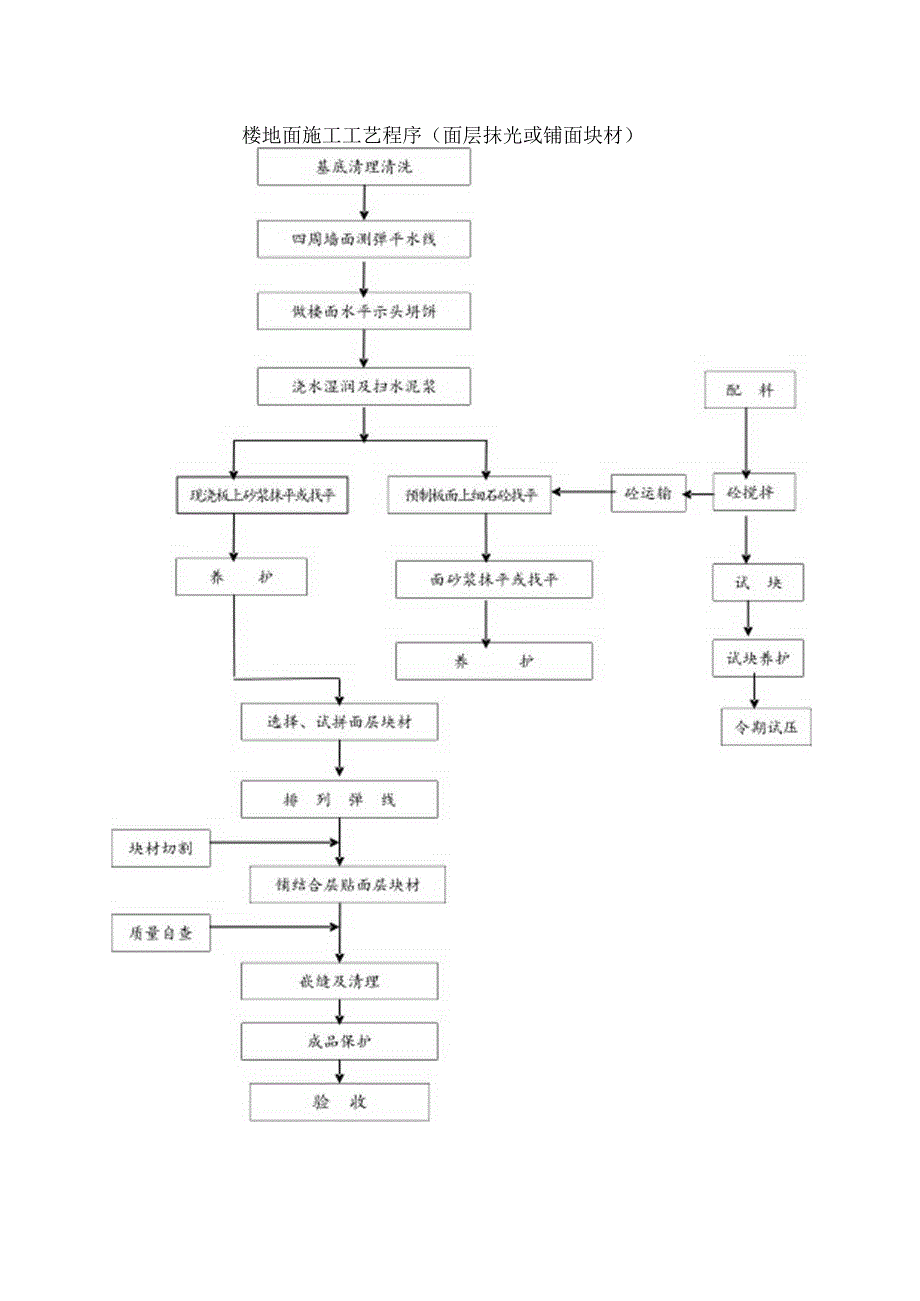

3、滚压至出浆,撒1:1水泥砂浆压实赶光,要求三遍抹压完成,做到表面密实光洁,无裂缝、脱皮、麻面和起砂等现象。大面积混凝土地面施工时,应分仓跳格浇筑,每仓以不超过5米X6米为宜。若为分格划健地面,在撒水泥砂浆干灰面、过杠和木抹子搓平以后,应在地面上弹线,用铁抹子在弹线两侧各200亳米宽范围内抹压一遍,再用溜健抹子划缝。以后随大面积压光时沿分格缝用溜抹子抹压两遍交工。大开间楼(地)面面层施工时,宜在建筑物轴线位置、承重梁部位用玻璃条做分隔处理或预留分格缝的办法。(四)水泥砂浆楼地面施工程序:清理基底一弹水平线做水平示头一扫浆一砂浆下料括平一三遍压光一成品保护及保养。(第二遍时做撒纯水泥,后现抹光).(1)基层一定要清理冲洗干净,扫浆均匀。(2)墙柱边先用水准仪或水平管测平水,弹线控制标高和平整。(3)楼地面扫浆和粘结层必须使用同品种水泥。(4)面层黄砂采用中粒径净砂。(5)严格控制水灰比和抹光时间。抹灰三遍成活。(6)水泥面层完工后及时做好围护或成品保护工作,防止行人进出践踏损坏表面层,24小时后进行养护,时间7天左右。(7)15m,以上楼地面必须分仓隔缝。楼地面施工工艺程序(面层抹光或铺面块材)
