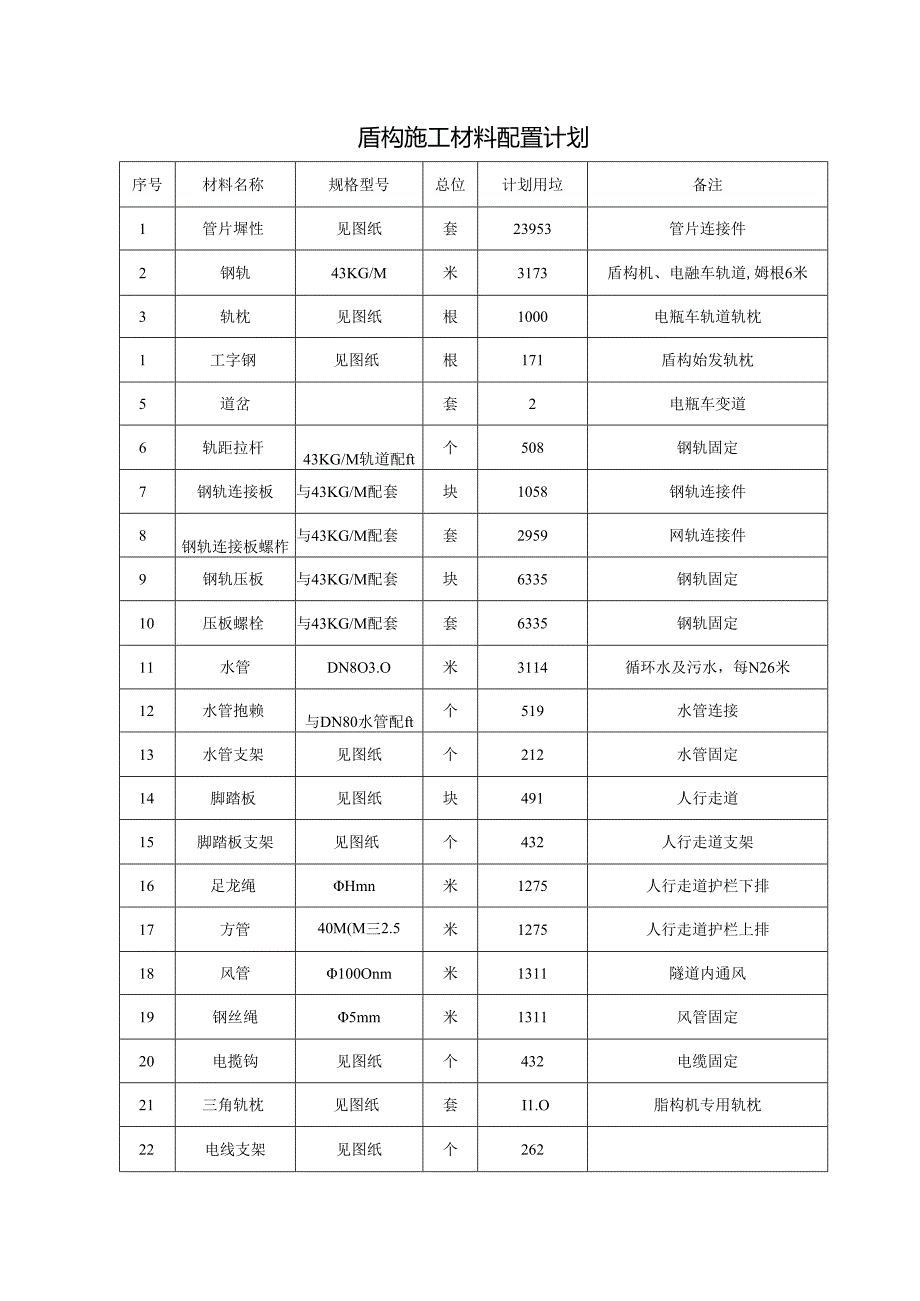

《盾构施工材料配置计划.docx》由会员分享,可在线阅读,更多相关《盾构施工材料配置计划.docx(2页珍藏版)》请在第壹文秘上搜索。

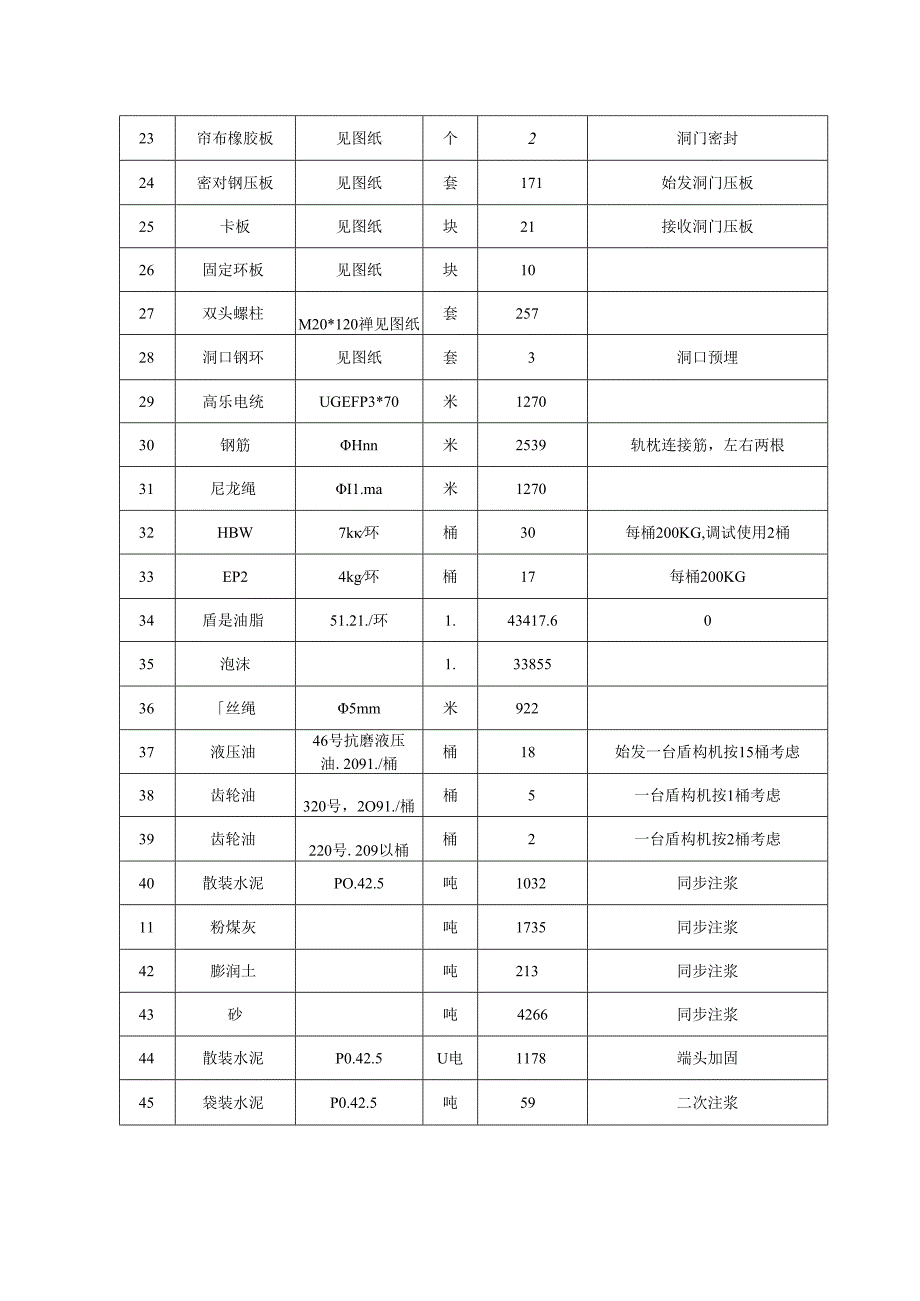

1、盾构施工材料配置计划序号材料名称规格型号总位计划用垃备注1管片墀性见图纸套23953管片连接件2钢轨43KG/M米3173盾构机、电融车轨道,姆根6米3轨枕见图纸根1000电瓶车轨道轨枕1工字钢见图纸根171盾构始发轨枕5道岔套2电瓶车变道6轨距拉杆43KG/M轨道配ft个508钢轨固定7钢轨连接板与43KG/M配套块1058钢轨连接件8钢轨连接板螺柞与43KG/M配套套2959网轨连接件9钢轨压板与43KG/M配套块6335钢轨固定10压板螺栓与43KG/M配套套6335钢轨固定11水管DN8O3.O米3114循环水及污水,每N26米12水管抱赖与DN80水管配ft个519水管连接13水管支
2、架见图纸个212水管固定14脚踏板见图纸块491人行走道15脚踏板支架见图纸个432人行走道支架16足龙绳Hmn米1275人行走道护栏下排17方管40M(M三2.5米1275人行走道护栏上排18风管100Onm米1311隧道内通风19钢丝绳5mm米1311风管固定20电揽钩见图纸个432电缆固定21三角轨枕见图纸套I1.O脂构机专用轨枕22电线支架见图纸个26223帘布橡胶板见图纸个2洞门密封24密对钢压板见图纸套171始发洞门压板25卡板见图纸块21接收洞门压板26固定环板见图纸块1027双头螺柱M20*120禅见图纸套25728洞口钢环见图纸套3洞口预埋29高乐电统UGEFP3*70米12
3、7030钢筋Hnn米2539轨枕连接筋,左右两根31尼龙绳I1.ma米127032HBW7k环桶30每桶200KG,调试使用2桶33EP24kg环桶17每桶200KG34盾是油脂51.21./环1.43417.6035泡沫1.3385536丝绳5mm米92237液压油46号抗磨液压油.2091./桶桶18始发一台盾构机按15桶考虑38齿轮油320号,2O91./桶桶5一台盾构机按1桶考虑39齿轮油220号.209以桶桶2一台盾构机按2桶考虑40散装水泥PO.42.5吨1032同步注浆11粉煤灰吨1735同步注浆42膨润土吨213同步注浆43砂吨4266同步注浆44散装水泥P0.42.5U电1178端头加固45袋装水泥P0.42.5吨59二次注浆
