《雨期施工防护措施.docx》由会员分享,可在线阅读,更多相关《雨期施工防护措施.docx(6页珍藏版)》请在第壹文秘上搜索。

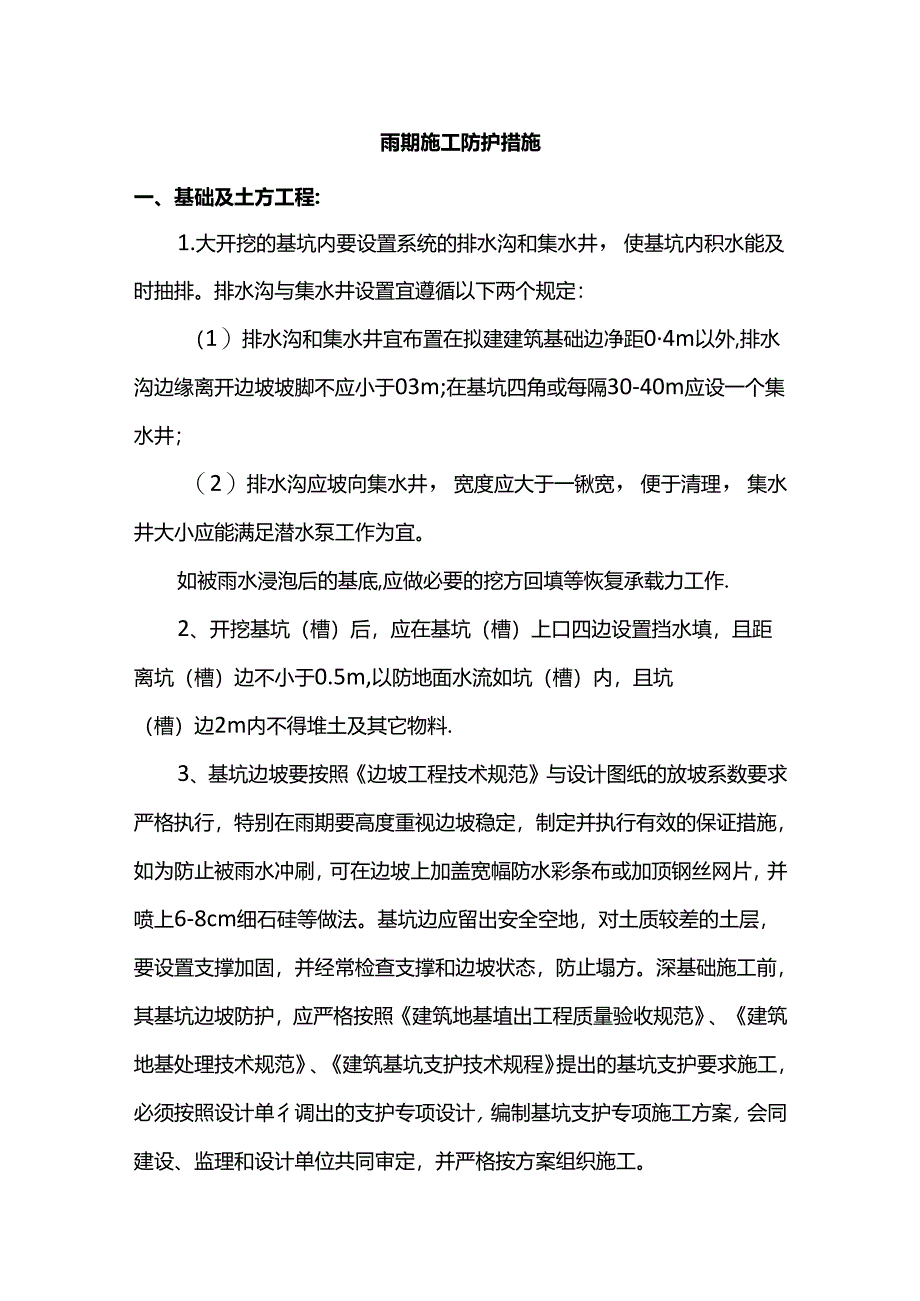

1、雨期施工防护措施一、基础及土方工程:1.大开挖的基坑内要设置系统的排水沟和集水井,使基坑内积水能及时抽排。排水沟与集水井设置宜遵循以下两个规定:(1)排水沟和集水井宜布置在拟建建筑基础边净距04m以外,排水沟边缘离开边坡坡脚不应小于03m;在基坑四角或每隔30-40m应设一个集水井;(2)排水沟应坡向集水井,宽度应大于一锹宽,便于清理,集水井大小应能满足潜水泵工作为宜。如被雨水浸泡后的基底,应做必要的挖方回填等恢复承载力工作.2、开挖基坑(槽)后,应在基坑(槽)上口四边设置挡水填,且距离坑(槽)边不小于0.5m,以防地面水流如坑(槽)内,且坑(槽)边2m内不得堆土及其它物料.3、基坑边坡要按照

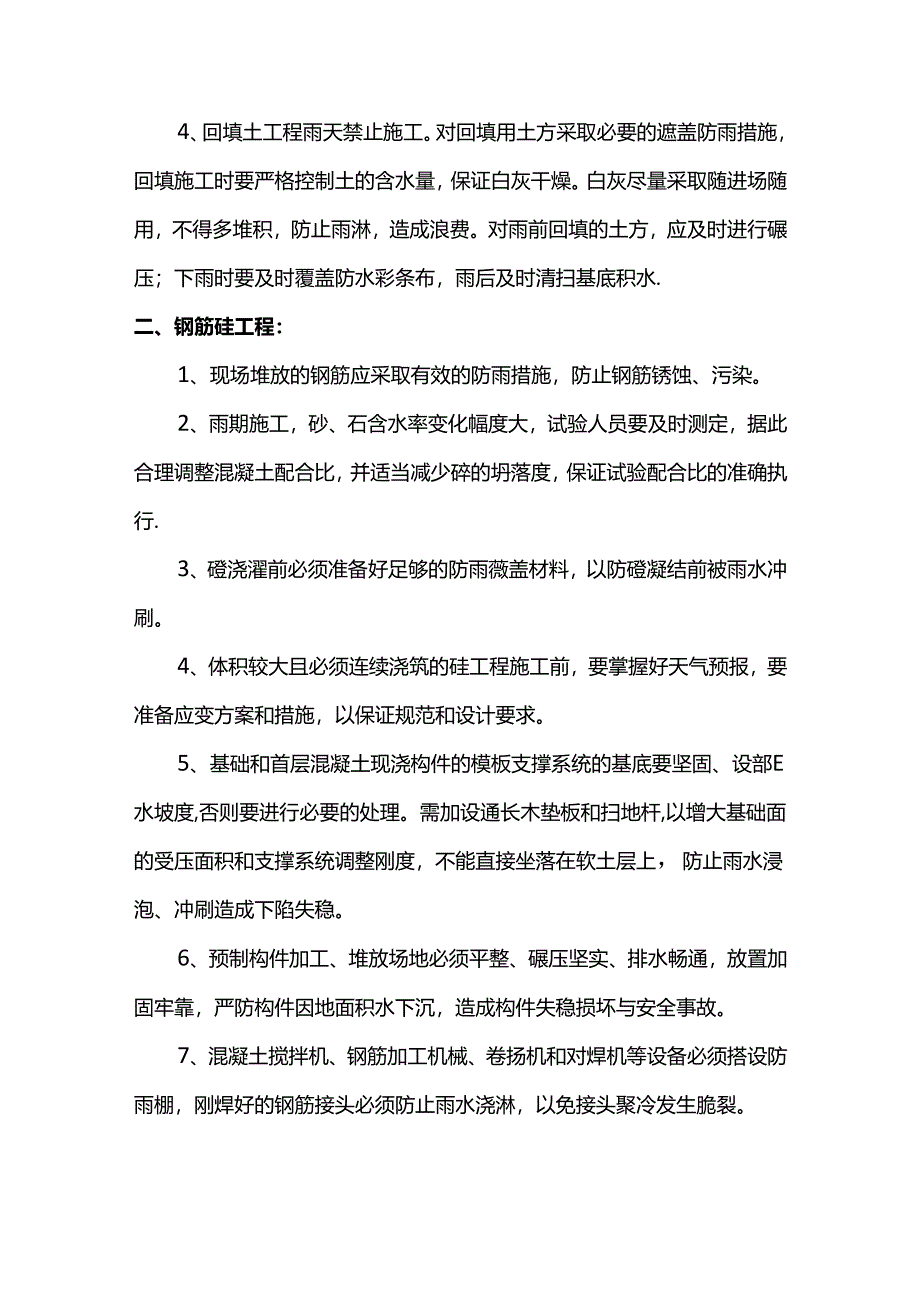

2、边坡工程技术规范与设计图纸的放坡系数要求严格执行,特别在雨期要高度重视边坡稳定,制定并执行有效的保证措施,如为防止被雨水冲刷,可在边坡上加盖宽幅防水彩条布或加顶钢丝网片,并喷上6-8cm细石硅等做法。基坑边应留出安全空地,对土质较差的土层,要设置支撑加固,并经常检查支撑和边坡状态,防止塌方。深基础施工前,其基坑边坡防护,应严格按照建筑地基埴出工程质量验收规范、建筑地基处理技术规范、建筑基坑支护技术规程提出的基坑支护要求施工,必须按照设计单彳调出的支护专项设计,编制基坑支护专项施工方案,会同建设、监理和设计单位共同审定,并严格按方案组织施工。4、回填土工程雨天禁止施工。对回填用土方采取必要的遮盖
3、防雨措施,回填施工时要严格控制土的含水量,保证白灰干燥。白灰尽量采取随进场随用,不得多堆积,防止雨淋,造成浪费。对雨前回填的土方,应及时进行碾压;下雨时要及时覆盖防水彩条布,雨后及时清扫基底积水.二、钢筋硅工程:1、现场堆放的钢筋应采取有效的防雨措施,防止钢筋锈蚀、污染。2、雨期施工,砂、石含水率变化幅度大,试验人员要及时测定,据此合理调整混凝土配合比,并适当减少碎的坍落度,保证试验配合比的准确执行.3、磴浇濯前必须准备好足够的防雨薇盖材料,以防磴凝结前被雨水冲刷。4、体积较大且必须连续浇筑的硅工程施工前,要掌握好天气预报,要准备应变方案和措施,以保证规范和设计要求。5、基础和首层混凝土现浇构

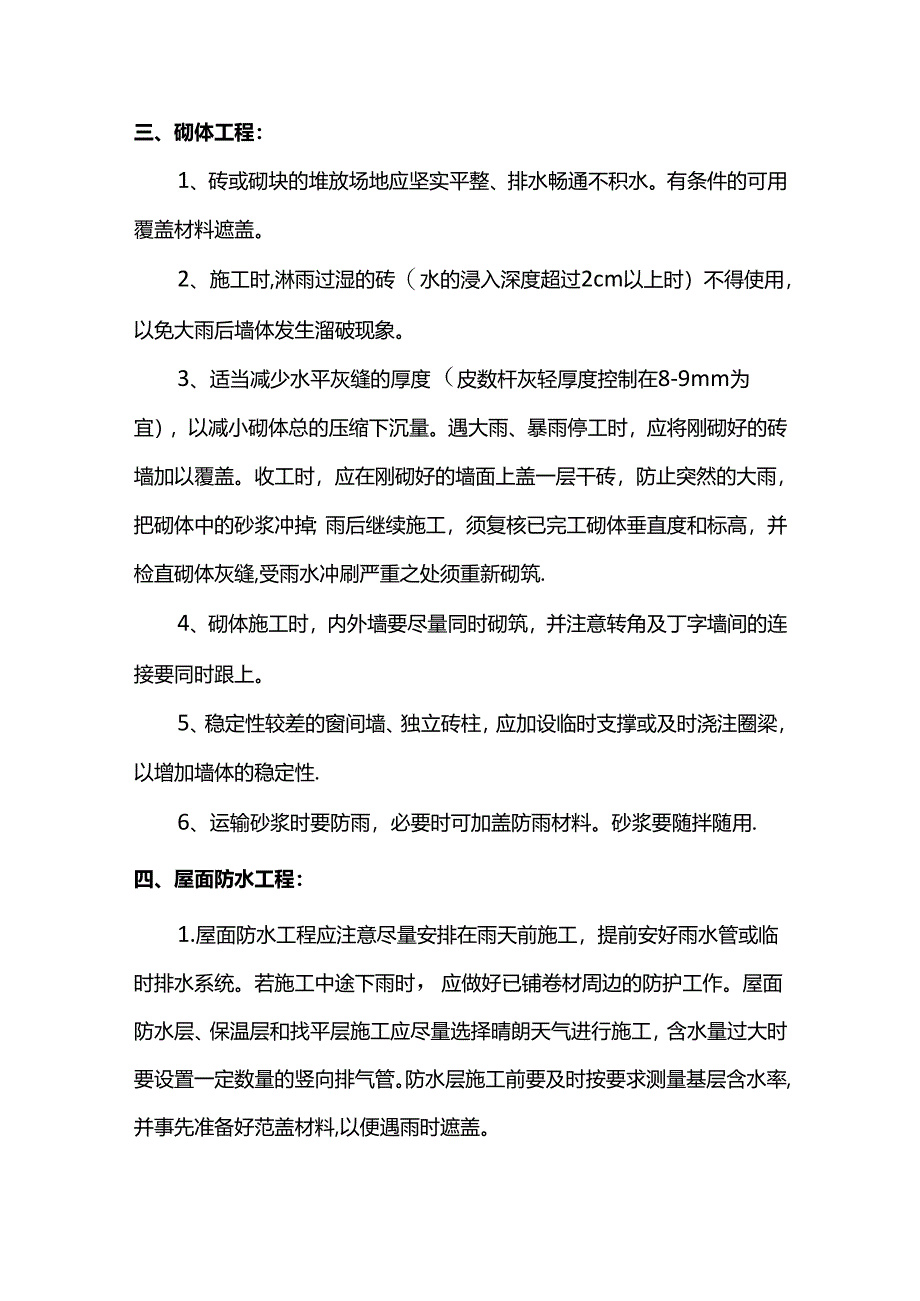

4、件的模板支撑系统的基底要坚固、设部E水坡度,否则要进行必要的处理。需加设通长木垫板和扫地杆,以增大基础面的受压面积和支撑系统调整刚度,不能直接坐落在软土层上,防止雨水浸泡、冲刷造成下陷失稳。6、预制构件加工、堆放场地必须平整、碾压坚实、排水畅通,放置加固牢靠,严防构件因地面积水下沉,造成构件失稳损坏与安全事故。7、混凝土搅拌机、钢筋加工机械、卷扬机和对焊机等设备必须搭设防雨棚,刚焊好的钢筋接头必须防止雨水浇淋,以免接头聚冷发生脆裂。三、砌体工程:1、砖或砌块的堆放场地应坚实平整、排水畅通不积水。有条件的可用覆盖材料遮盖。2、施工时,淋雨过湿的砖(水的浸入深度超过2cm以上时)不得使用,以免大雨
5、后墙体发生溜破现象。3、适当减少水平灰缝的厚度(皮数杆灰轻厚度控制在8-9mm为宜),以减小砌体总的压缩下沉量。遇大雨、暴雨停工时,应将刚砌好的砖墙加以覆盖。收工时,应在刚砌好的墙面上盖一层干砖,防止突然的大雨,把砌体中的砂浆冲掉;雨后继续施工,须复核已完工砌体垂直度和标高,并检直砌体灰缝,受雨水冲刷严重之处须重新砌筑.4、砌体施工时,内外墙要尽量同时砌筑,并注意转角及丁字墙间的连接要同时跟上。5、稳定性较差的窗间墙、独立砖柱,应加设临时支撑或及时浇注圈梁,以增加墙体的稳定性.6、运输砂浆时要防雨,必要时可加盖防雨材料。砂浆要随拌随用.四、屋面防水工程:1.屋面防水工程应注意尽量安排在雨天前施
6、工,提前安好雨水管或临时排水系统。若施工中途下雨时,应做好已铺卷材周边的防护工作。屋面防水层、保温层和找平层施工应尽量选择晴朗天气进行施工,含水量过大时要设置一定数量的竖向排气管。防水层施工前要及时按要求测量基层含水率,并事先准备好范盖材料,以便遇雨时遮盖。2、禁止雨天在露天熬制沥青,熬制沥青时要准备好预防阵雨的用具。五、装修工程:外装饰工程应避开雨天施工,外脚手架设踢脚板、并及时清理架上污物,防止雨水溅污墙面。雨期前,应妥善考虑屋面雨水排放措施,及时安装好雨水管,防止装饰工程因屋面雨水并诚不畅而浸湿、冲刷导致饰面损坏。六、脚手架工程:1、脚手架基础必须平整、夯实,并向建筑物夕Hi呈一定坡度,
7、在脚手架外侧设排水沟,以利于排水。2、在搭设脚手架特别是搭设高层脚手架时,同时要做好脚手架的防雷接地装置,其对电阻不得超过施工现场临时用电安全技术规范中的要求。3、脚手架遇附近有高压线时。必须按施工现场临时用电安全技术规范要求,保持相应的安全操作距离,如不能满足足够的安全操作距离,则应答设隔离防护网。4、如遇雨天应停止在脚手架上的作业局部确需作业的工作面,要控制脚手架上人员的数量,在脚手架上的劳动不宜过于激烈,脚手架上供人通行的地方应做到上、下全封闭,要有防雨、防滑措施。5、如遇强风、雨等特殊天气,应停止脚手架的搭设、拆除作业和高处施工作业。七、安全措施:1、现场项目经理负责组织全体施工人员进
8、行雨期施工安全教育,有针对性地进行安全技术交底,按照雨期施工规章制度、安全操作规程、雨期施工措施要求进行施工,以保证雨期施工的安全,使安全生产工作始终处在可控状态。2、脚手架、外用施工电梯、物料提升机、塔吊等应设避雷装置,完善防雨设施,并由持证专业人员操作和管理.3、遭遇大暴雨和大风期间及作业前后应及时对现场临时设备、基坑、外架、模板、支撑、围墙工程和各类设施、设备、用电线路等进行全面监控与检查,发现问题及时整改,确保施工安全。4、现场塔吊、施工电梯工作要严格遵守安全操作规程,作业完毕后应及时切断电源。对塔吊基坑与轨道及电梯基坑部位要保证排水畅通,防止积水下沉,保证设备安全。5、定期检查电气设
9、备的接地、接零设施的可靠性,检查输电线路及可移动线路的完整性,发现接头松动、砌应立即整改完善。各种电闸箱应有可靠的防雨设施和加锁防护。6、雨期、暑期安全生产工作要以防触电、雷电,防坍塌,防高空坠落,防火防爆,防中毒、中暑,防汛等六防”为重点,严禁在坑壁、塔吊及外架下逗留;严禁穿拖鞋、赤脚、光着身子上岗工作;严禁在六级风以上进行高处作业和塔吊运转;保证基坑、外架、塔吊、施工升降机、提升机、围墙周围及现场排水畅通;保证施工现场有饮用开水;保证职工宿舍食堂环境和饭菜卫生,无传染性疾病;保证作业人员有足够的休息时间。7、对于深基坑,要加强监督检查力度,发现明显裂纹或异常情况,应立即设专人监护检杳,并采取有效措施予以控制。8、施工现场管理人员应严格按照公司雨期施工安全措施及与雨期施工有关的其它安全要求进行组织施工。
