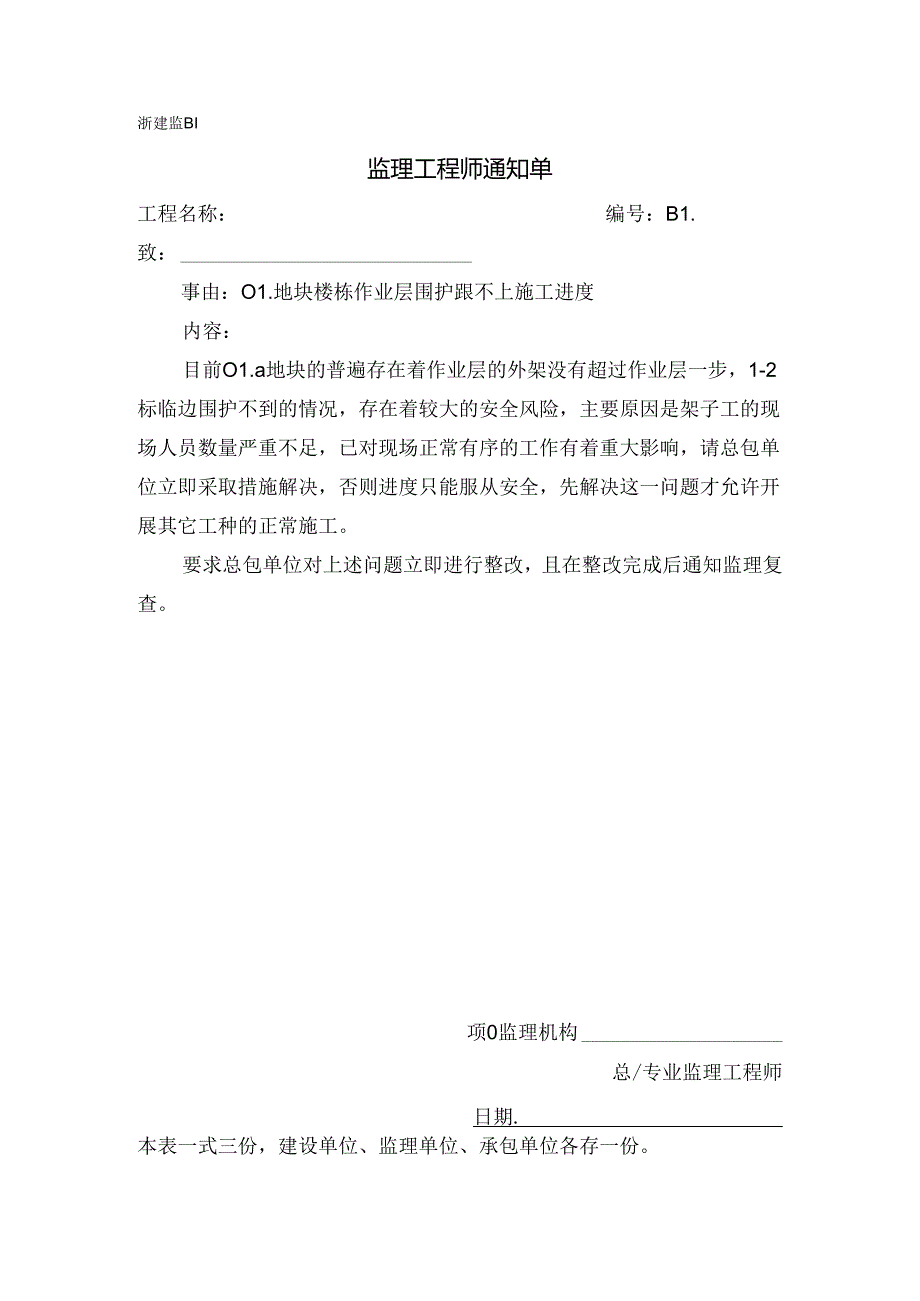

浙建监BI监理工程师通知单工程名称:编号:B1.致:事由:O1.地块楼栋作业层围护跟不上施工进度内容:目前O1.a地块的普遍存在着作业层的外架没有超过作业层一步,1-2标临边围护不到的情况,存在着较大的安全风险,主要原因是架子工的现场人员数量严重不足,已对现场正常有序的工作有着重大影响,请总包单位立即采取措施解决,否则进度只能服从安全,先解决这一问题才允许开展其它工种的正常施工。要求总包单位对上述问题立即进行整改,且在整改完成后通知监理复查。项0监理机构总/专业监理工程师日期._本表一式三份,建设单位、监理单位、承包单位各存一份。
