《先张法预应力混凝土空心板梁质量施工流程方案.docx》由会员分享,可在线阅读,更多相关《先张法预应力混凝土空心板梁质量施工流程方案.docx(19页珍藏版)》请在第壹文秘上搜索。

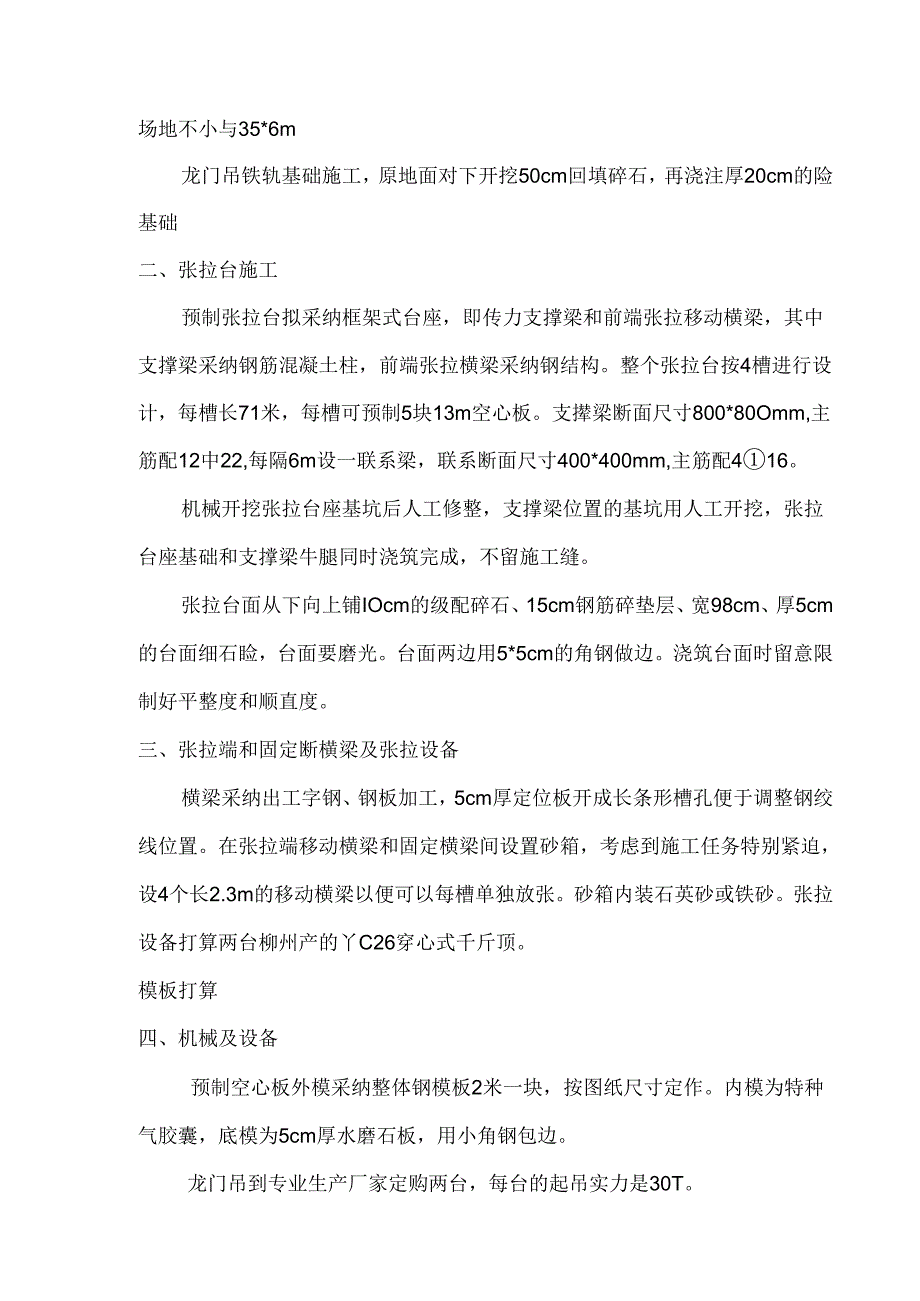

1、先张法预应力混凝土空心板梁施工设备技术要求XXXXXXXXX年X月X日一、场地施工场地整理,场地整平后对原地面进行碾压,特殊是张拉台位置碾压密实,依据总体平面布置施工场内便道和板梁运输道路。对钢筋加工场地进行硬化并制作钢筋加工和存放的天棚,钢筋加工和存放场地不小与35*6m龙门吊铁轨基础施工,原地面对下开挖50cm回填碎石,再浇注厚20cm的险基础二、张拉台施工预制张拉台拟采纳框架式台座,即传力支撑梁和前端张拉移动横梁,其中支撑梁采纳钢筋混凝土柱,前端张拉横梁采纳钢结构。整个张拉台按4槽进行设计,每槽长71米,每槽可预制5块13m空心板。支撵梁断面尺寸800*80Omm,主筋配12中22,每隔

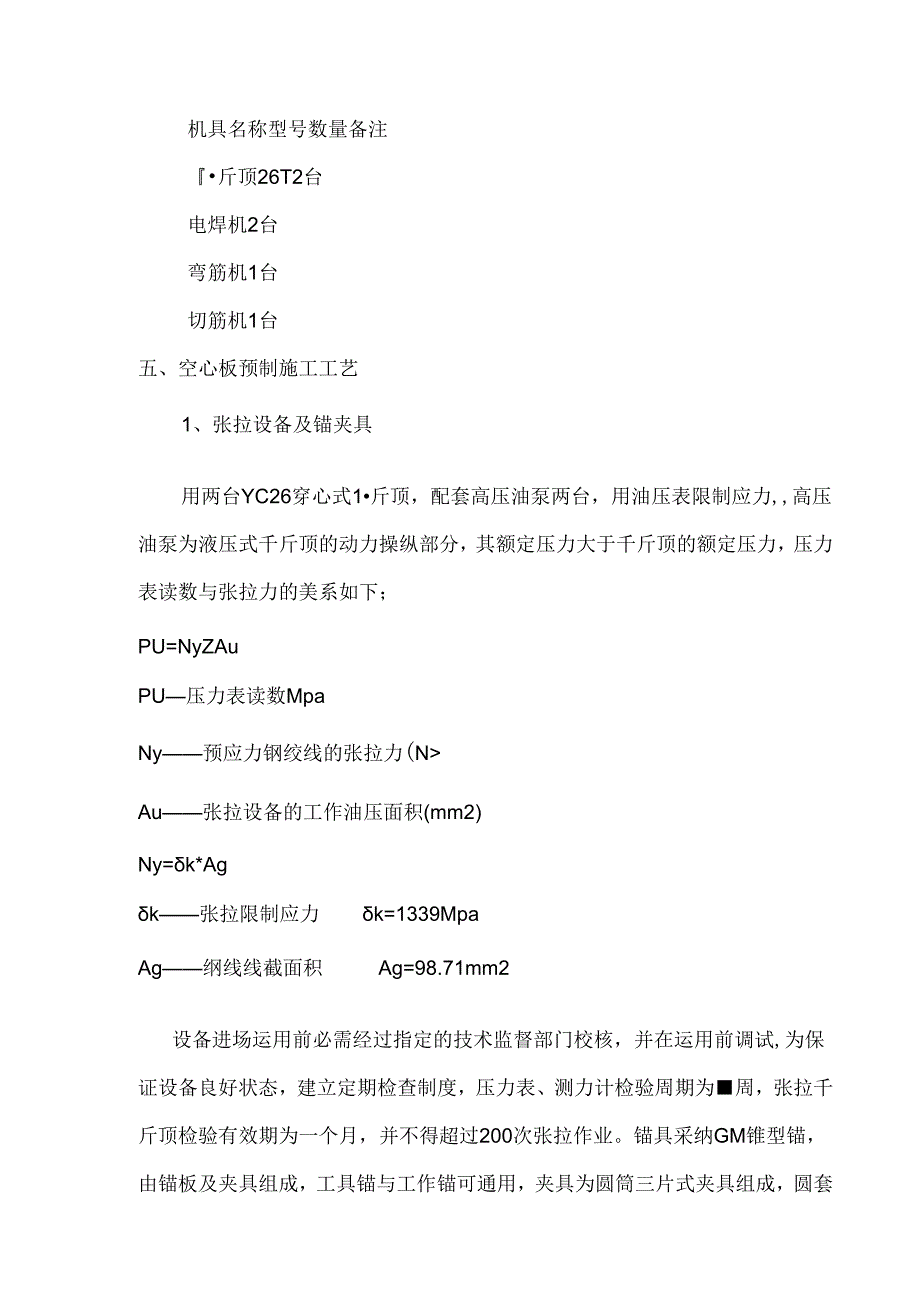

2、6m设一联系梁,联系断面尺寸400*400mm,主筋配416。机械开挖张拉台座基坑后人工修整,支撑梁位置的基坑用人工开挖,张拉台座基础和支撑梁牛腿同时浇筑完成,不留施工缝。张拉台面从下向上铺IOcm的级配碎石、15cm钢筋碎垫层、宽98cm、厚5cm的台面细石睑,台面要磨光。台面两边用5*5cm的角钢做边。浇筑台面时留意限制好平整度和顺直度。三、张拉端和固定断横梁及张拉设备横梁采纳出工字钢、钢板加工,5cm厚定位板开成长条形槽孔便于调整钢绞线位置。在张拉端移动横梁和固定横梁间设置砂箱,考虑到施工任务特别紧迫,设4个长2.3m的移动横梁以便可以每槽单独放张。砂箱内装石英砂或铁砂。张拉设备打算两台
3、柳州产的丫C26穿心式千斤顶。模板打算四、机械及设备预制空心板外模采纳整体钢模板2米一块,按图纸尺寸定作。内模为特种气胶囊,底模为5cm厚水磨石板,用小角钢包边。龙门吊到专业生产厂家定购两台,每台的起吊实力是30T。机具名称型号数量备注斤顶26T2台电焊机2台弯筋机1台切筋机1台五、空心板预制施工工艺1、张拉设备及锚夹具用两台YC26穿心式1斤顶,配套高压油泵两台,用油压表限制应力,高压油泵为液压式千斤顶的动力操纵部分,其额定压力大于千斤顶的额定压力,压力表读数与张拉力的美系如下;PU=NyZAuPU压力表读数MpaNy预应力钢绞线的张拉力(NAu张拉设备的工作油压面积(mm2)Ny=k*Ag
4、k张拉限制应力k=1339MpaAg=98.71mm2Ag纲线线截面积设备进场运用前必需经过指定的技术监督部门校核,并在运用前调试,为保证设备良好状态,建立定期检查制度,压力表、测力计检验周期为周,张拉千斤顶检验有效期为一个月,并不得超过200次张拉作业。锚具采纳GM锥型锚,由锚板及夹具组成,工具锚与工作锚可通用,夹具为圆筒三片式夹具组成,圆套筒内壁呈圆锥形,与夹片外坡度吻合,运用时,三个夹片平齐均布地夹持钢绞线,并用手锤适当敲紧,初次运用的夹片或生锈又打光的夹片,应在圆套筒内壁梢涂黄油,以保证夹具有楔紧作用和便于用完后退出夹片,钢绞线端头宜套上锥形导帽,便于逐根穿入锚环的锚孔,工作锚、预压器
5、,工具锚之间钢绞线必需保持顺直,以保证张拉的顺当进行,工具锚的夹片重且运用次数不宜超过10次,工具锚在重复运用不超过3次的状况下,可用于工作锚。2、预应力钢绞线施工预应力钢绞线卜料长度的计算:采纳夹片式锚具在用穿心式下斤顶张拉钢绞线时其下料长度计算式为:1.=A+2*B+C+D式中:A张拉架外侧距离(固定端到移动横梁)B夹片式工作锚厚度C穿心式斤顶厚度D夹片式工作锚厚度钢绞线下料前应细致检查,表面无裂纹、毛刺、机械损伤、氧化铁皮,并不得带有降低钢绞线与碎粘结力的油污等物质,允许有稍微浮锈,但不得有锈蚀或肉眼可见的麻坑。下料时,切割口的两侧各5cm处先用铅丝绑扎,然后用砂轮机切割,切割后马上将切
6、割口焊牢。以防松散。如用电弧切割,地线应靠紧切割点井与钢绞线夹紧,以防火花烧伤钢绞线降低强度。3、预应力钢绞线的失效措施在空心板两端有部分钢绞线需与梁体旌分别失效,采纳在钢绞线失效范围内套上定制的硬塑料管的方法,硬质塑料管内径18mm,壁厚1.5-2mm,塑料管与钢绞线的相对位置应精确,固定坚固并保持碎灌筑过程中无水泥浆漏入,以确保失效范围。4、钢绞线卜挠度限制钢绞线的爱护层,主要由张拉架上的锚具定位板限制,但单束钢绞线较长,自重挠度大,为保证钢绞线的爱护层厚度,在底模梁端钢绞线与底模之间放置一根氏IIoCm,直径为3.9Cm的钢管或圆木杆,有效限制钢绞线的爱护层厚度。5、预应力钢绞线的张拉、
7、钢绞线的张拉应力及张拉程序预应力空心板主板的设计限制应力为K=1339Mpa,张拉程序为OT初应15%K30%K100%K(持荷5min)-BK锚固。、张拉钢绞线穿完束后对钢绞线进行初张拉,以消退钢绞线的松弛状态,井检查钢绞线轴线、锚具及斤顶是否在同始终线上,张拉时应对称进行,不致使台座承受过大的偏心力,初应力应采纳同一数值,依据台库长度采纳15%K,将单根预应力钢绞线调整到初始应力后,再进行张拉并测量伸长值,如千斤顶行程不足可进行重复张拉,张拉过程中活动横梁应与固定横梁始终保持平行。、张拉时应力限制张拉时应力采纳油压表应力值与预应力钢绞线的伸长值量测进行双向限制,用应力限制法进行张拉,以张拉
8、时的伸长值校核,实际伸长值与理论伸长值相差应限制上6%以内,否则暂停张拉,查明缘由并实行措施加以调整后,再接着张拉。A理论伸长值1.=(P.1.)/(Ag.Eg)式中:1.一预应力钢绞线的理论伸长值(cm)P预应力钢绞线的张拉力(N)1.预应力钢绞线张拉时的有效长度(m)Ag侦应力钢绞线的截面积(mm2)Eg预应力钢绞线的弹性模量MpaB实际伸长值的测量与计算:预应力钢绞线张拉前调整到初应力O=15%K,再张拉和量测伸长值,实际伸长值应为量测伸长值加初应力时的推算伸长值,计算公式如下:I=I1+I2h从初应力至最大张拉力之间的实测伸长值1.2初应力时的推算伸长值N2=O*1./Eg用30%K伸
9、长值减去15%K伸长值6、空心板钢筋及碎施工张拉完成后静置8小时,检查应力,若有消减刚好补上,然后进行安装预埋件,模板和绑扎钢筋的工作,预埋件位置要精确,模板安装及钢筋绑扎应坚固并符合技术规范要求,经监理工程师同意后方可进行碎施工。在长线台座上浇筑校时,应从台座的一端向另一段依次进行,浇筑时应先浇筑底板险约12Cm厚,底板险振捣采纳插入式捣固器,留意防止碰撞预埋铁件及预应力钢筋,影响预应力钢绞线与碎之间的粘结力,并防止钢绞线断裂伤人.底板碎施工完成后,安装内模气囊。充气气压为002-0.034Mpa,然后继浇筑皎,采纳“50型”插入式捣固器捣固,捣固时,捣固棒应避开接触模板,钢筋及胶囊,确保胶
10、囊位置精确,并限制胶囊上浮,全部中上部碎应在卜.层校初凝前完成。碎浇筑前模板内表面应满涂隔离剂,并在胶囊表面涂滑石粉或肥皂水,以便于碎顺当脱模。为使桥面铺装与侦制空心板梁紧密结合成整体,侦制空心板顶必需拉毛,可采纳垂直跨径方向划槽,槽深0.51.Ocm,横穿板顶,每延米桥不小于1015道。7、预应力空心板的养生及脱模空心板养生采纳自然养护,用草麻袋覆盖,洒水养生,洒水次数为23次/小时,要保持预制板的潮湿,防止阳光直射,严禁将水和其他物质灌入孔道,并防止预埋铁件生锈。混凝土灌完肯定时间后要刚好放气抽拔胶囊,时间过长,粘结力大,损坏胶囊,时间过早,又会影响碎质量,一般碎强度达到04-0.8Mpa
11、时即可抽拔橡胶管,如无试验资料时,可参考卜.表。橡胶囊抽拔时间构件环境气温(C)抽拔时间(小时)304463020582010108128、预应力钢绞线的放松及构件的起吊侦应力钢绞线放张前碎的抗压强度必需达到设计强度90%以上,预应力放张将砂箱阀门打开,使砂缓缓流出,预应力放松之后,用切割机切割钢绞线,然后用砂浆封闭外漏端头。六、人员机具支配1、负责本预制厂的人员支配(1)项目负责人一负责全面工作;(2)技术负责人一负贲技术、试验、测量等方面的工作;(3)质检工程师一负货全面质量工作:(4)施工队伍:管理机构设现场负责1人,下设三个工班:一工班负责预应力钢绞线张拉及钢筋加工与绑扎作业,约10人
12、:二工班负责模板支立与拆卸,约8人:三工班负责碎的浇注,约10人。七、质量工期保证措施(一)、工程质量保证措施本着“百年大计,质量第一”的方针,对本工程实施全面质量管理。将严格执行各项技术标准、规范、质量检验与评定标准和技术操作规程,建立严格的质量管理制度和完善的质量保证措施。1、质量管理依据、依据质量手册、程序文件、作业指导书三部分的要求,严格执行“写想做的,做所写的,记录所做的”程序来进行施工和业务管理。、以部颁“马路工程质量管理方法”为指导,以各项施工技术规范和本工程的管理及技术要求为操作指南,紧密联系实际,将标准要求和本工程实际状况相结合,拟定完整的施工作业指导书和项目管理文件,并严格
13、保证明施。2、建立质量管理组织机构、制定质量管理保证体系建立以项目负责第一责任人的质量管理组织机构,并制定完善的质量管理保证体系网络。完成质量目标的实施方针:质量第一、科学管理、细心施工。3、工程质量实行终身负责制,施工过程中实行“质量第一”的实施方针,执行“管生产必需管质量,谁施工谁负责,谁操作谁负责”的管理措施。4、建立从项目部一施工队一班组一个人的纵向究竟,各职能部门横向到边的各级岗位责任制,把贡任制与管理考核相结合,把工作质量与经济安排干脆挂钩。5、建立由项目总工负货的技术方案审批制度。在施工合同签订后的规定时间内编好施工组织设计,报业主、监理审批。单项工程开工前还应编好施工实施细则。
14、6、加强思想教化和培训工作加强职工质量意识的教化,以中心领导讲话、有关平安的文件为内容,以新近发生工程质量事故为反面典型,结合本工程的施工危急源点,教化职工,增加质量意识,树立“百年大计,质量第一”思想。把职工质量意识的教化作为工程质量管理的“第一道工序”来抓。7、细致执行内部验收制度,严把质量关细致执行H检、互检和交接检查的三检制度和专检制度。三检制度由质检部负责,在班组工序之间进行,细致填写三检表,并履行签字手续。隐臧工程必需刚好验收。验收前在自检合格的基础上由分项技术负责人填写验收单,交总工签字,报请监理工程师验收。没有验收或验收不合格的工序和项H一律不得施工。8、材料质量限制(1)、本
15、工程施工所需的一切材料、设备都将按合同要求的质量和规格进行选购或加工,托付加工的工厂在报请监理工程师批准后方能确定。(2)、加强材料质量试验工作,完善收、发料签证制度。对于用于工程的主要材料,进场时必需具有正式的出厂合格证及质保书,同时工地试验室还应补做试验,并将检杳报告提交监理工程师。对于现场配制的材料,应先提出试验报告,经监理工程师检验合格后才能运用。9、施工设备质量限制施工机械设备是实施工程机械化施工的重要物侦基础,是现代化施工中必不行少的,对施工进度、质量均有干脆影响。、施工机械设备的选用,要综合考虑本合同工程的施工现场条件,建筑结构形式,机械设备性能,施工组织与管理,建筑技术经济等各种因素。、加强设备运用管理,合理运用设备,正确地进行操作。贯彻“人机固定”原则,实行定人定机,定岗定责的三定”制度。操作人员必需细致执行各项规章制度,严格遵守操作规程,避开平安与质量事故。项目部必需实行措施,对机械设备要进行“五好”检杳,即完成任务好,技术状况好,运用好,保养好,平安好。10、张拉设备校验、张拉设备运用前、校验
