钢筋混凝土工程雨季施工措施.docx

上传人:p** 文档编号:1300106 上传时间:2025-01-16 格式:DOCX 页数:3 大小:9.02KB
下载 相关 举报
钢筋混凝土工程雨季施工措施.docx_第1页
第1页 / 共3页
钢筋混凝土工程雨季施工措施.docx_第2页
第2页 / 共3页
钢筋混凝土工程雨季施工措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋混凝土工程雨季施工措施.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土工程雨季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。

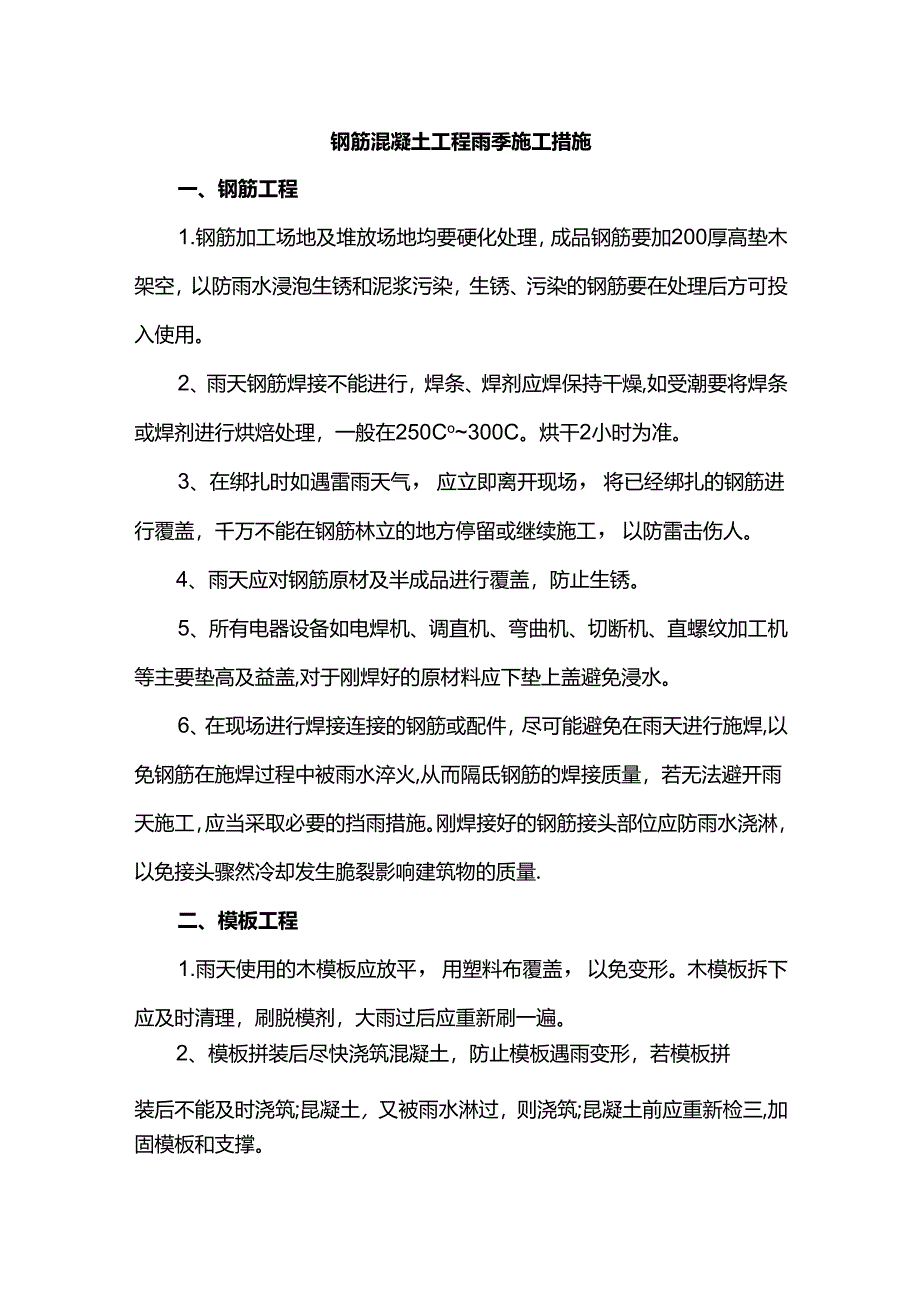

1、钢筋混凝土工程雨季施工措施一、钢筋工程1.钢筋加工场地及堆放场地均要硬化处理,成品钢筋要加200厚高垫木架空,以防雨水浸泡生锈和泥浆污染,生锈、污染的钢筋要在处理后方可投入使用。2、雨天钢筋焊接不能进行,焊条、焊剂应焊保持干燥,如受潮要将焊条或焊剂进行烘焙处理,一般在250Co300C。烘干2小时为准。3、在绑扎时如遇雷雨天气,应立即离开现场,将已经绑扎的钢筋进行覆盖,千万不能在钢筋林立的地方停留或继续施工,以防雷击伤人。4、雨天应对钢筋原材及半成品进行覆盖,防止生锈。5、所有电器设备如电焊机、调直机、弯曲机、切断机、直螺纹加工机等主要垫高及益盖,对于刚焊好的原材料应下垫上盖避免浸水。6、在现

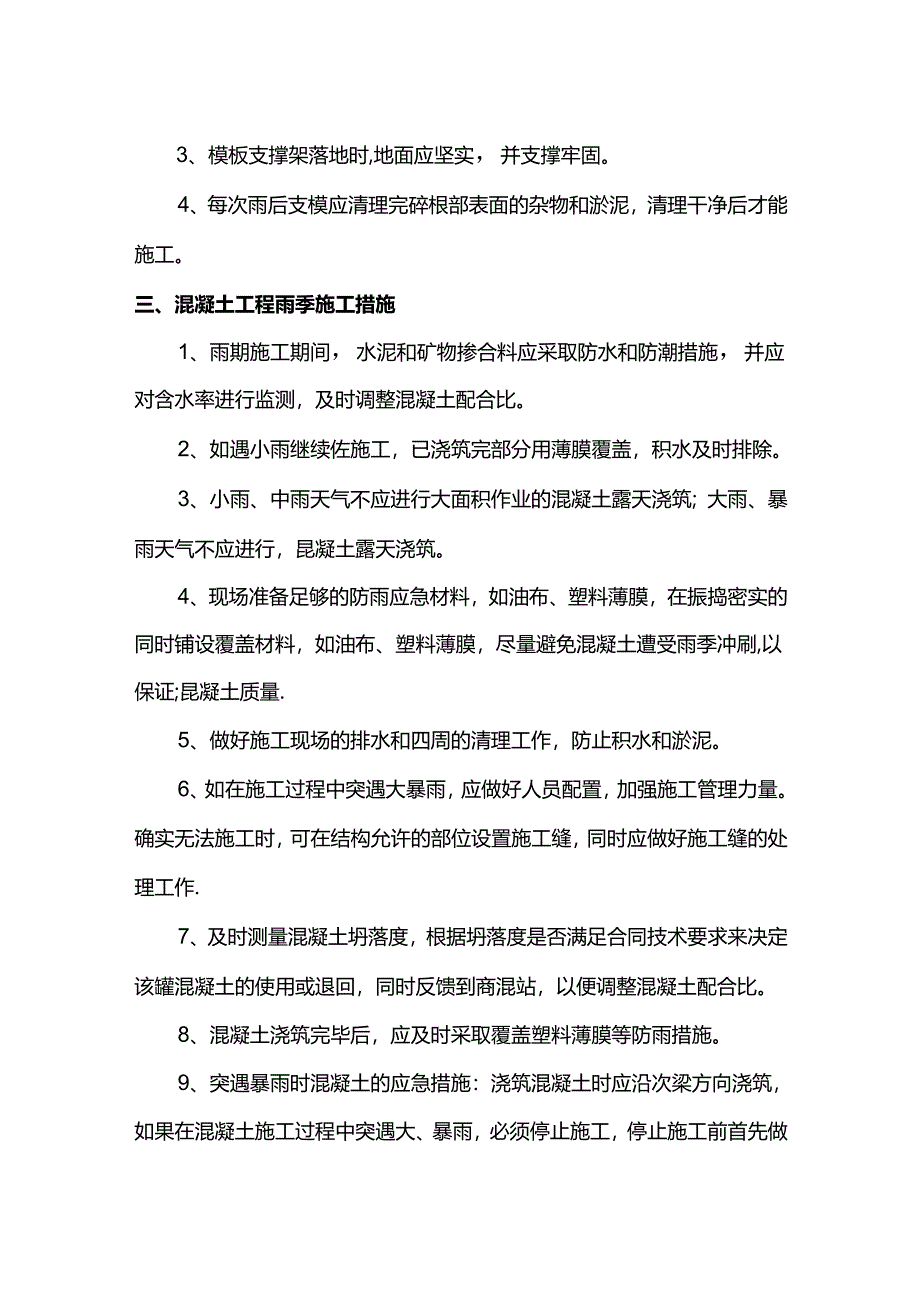

2、场进行焊接连接的钢筋或配件,尽可能避免在雨天进行施焊,以免钢筋在施焊过程中被雨水淬火,从而隔氐钢筋的焊接质量,若无法避开雨天施工,应当采取必要的挡雨措施。刚焊接好的钢筋接头部位应防雨水浇淋,以免接头骤然冷却发生脆裂影响建筑物的质量.二、模板工程1.雨天使用的木模板应放平,用塑料布覆盖,以免变形。木模板拆下应及时清理,刷脱模剂,大雨过后应重新刷一遍。2、模板拼装后尽快浇筑混凝土,防止模板遇雨变形,若模板拼装后不能及时浇筑;昆凝土,又被雨水淋过,则浇筑;昆凝土前应重新检三,加固模板和支撑。3、模板支撑架落地时,地面应坚实,并支撑牢固。4、每次雨后支模应清理完碎根部表面的杂物和淤泥,清理干净后才能施

3、工。三、混凝土工程雨季施工措施1、雨期施工期间,水泥和矿物掺合料应采取防水和防潮措施,并应对含水率进行监测,及时调整混凝土配合比。2、如遇小雨继续佐施工,已浇筑完部分用薄膜覆盖,积水及时排除。3、小雨、中雨天气不应进行大面积作业的混凝土露天浇筑;大雨、暴雨天气不应进行,昆凝土露天浇筑。4、现场准备足够的防雨应急材料,如油布、塑料薄膜,在振捣密实的同时铺设覆盖材料,如油布、塑料薄膜,尽量避免混凝土遭受雨季冲刷,以保证;昆凝土质量.5、做好施工现场的排水和四周的清理工作,防止积水和淤泥。6、如在施工过程中突遇大暴雨,应做好人员配置,加强施工管理力量。确实无法施工时,可在结构允许的部位设置施工缝,同

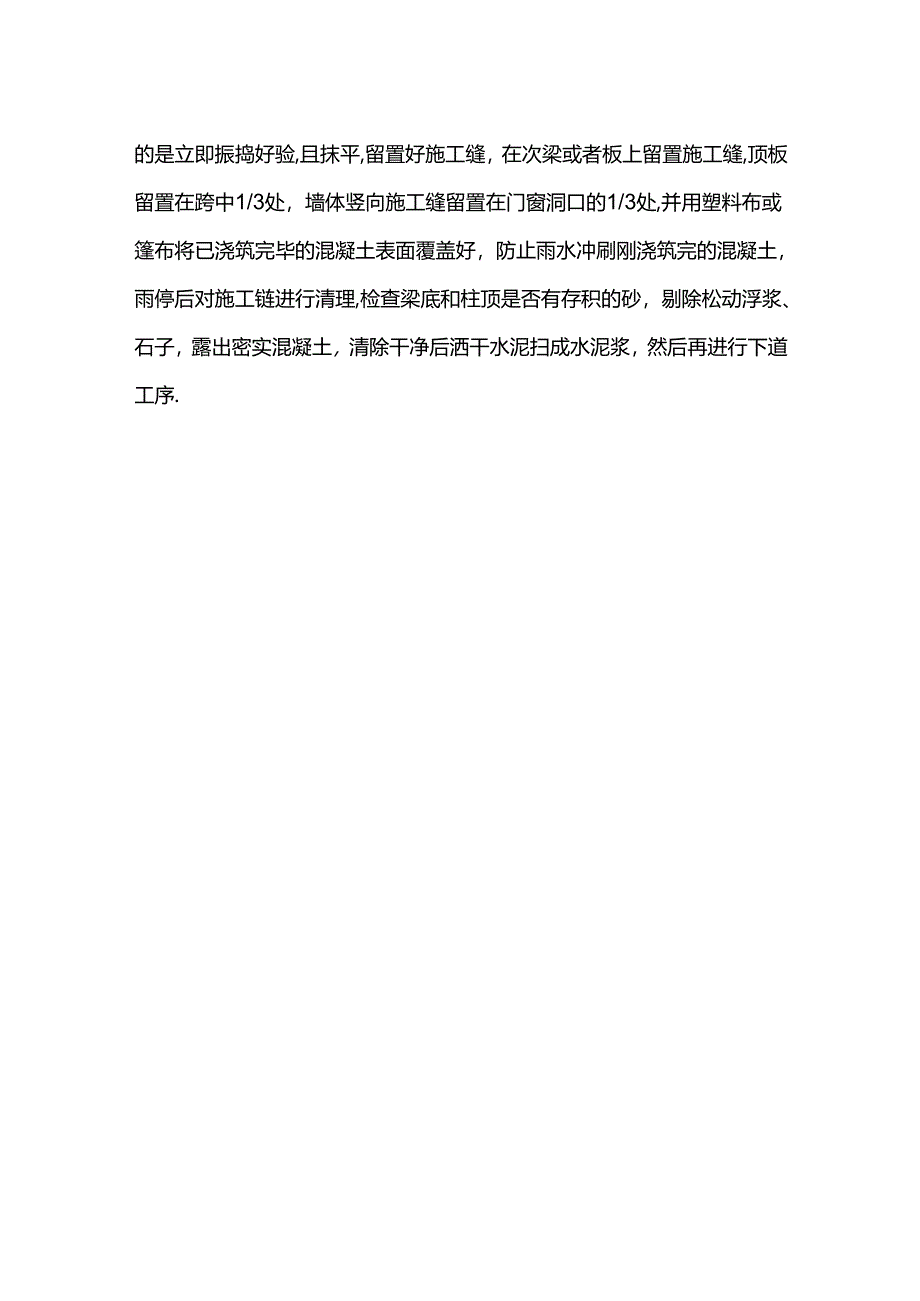

4、时应做好施工缝的处理工作.7、及时测量混凝土坍落度,根据坍落度是否满足合同技术要求来决定该罐混凝土的使用或退回,同时反馈到商混站,以便调整混凝土配合比。8、混凝土浇筑完毕后,应及时采取覆盖塑料薄膜等防雨措施。9、突遇暴雨时混凝土的应急措施:浇筑混凝土时应沿次梁方向浇筑,如果在混凝土施工过程中突遇大、暴雨,必须停止施工,停止施工前首先做的是立即振捣好验,且抹平,留置好施工缝,在次梁或者板上留置施工缝,顶板留置在跨中1/3处,墙体竖向施工缝留置在门窗洞口的1/3处,并用塑料布或篷布将已浇筑完毕的混凝土表面覆盖好,防止雨水冲刷刚浇筑完的混凝土,雨停后对施工链进行清理,检查梁底和柱顶是否有存积的砂,剔除松动浮浆、石子,露出密实混凝土,清除干净后洒干水泥扫成水泥浆,然后再进行下道工序.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
