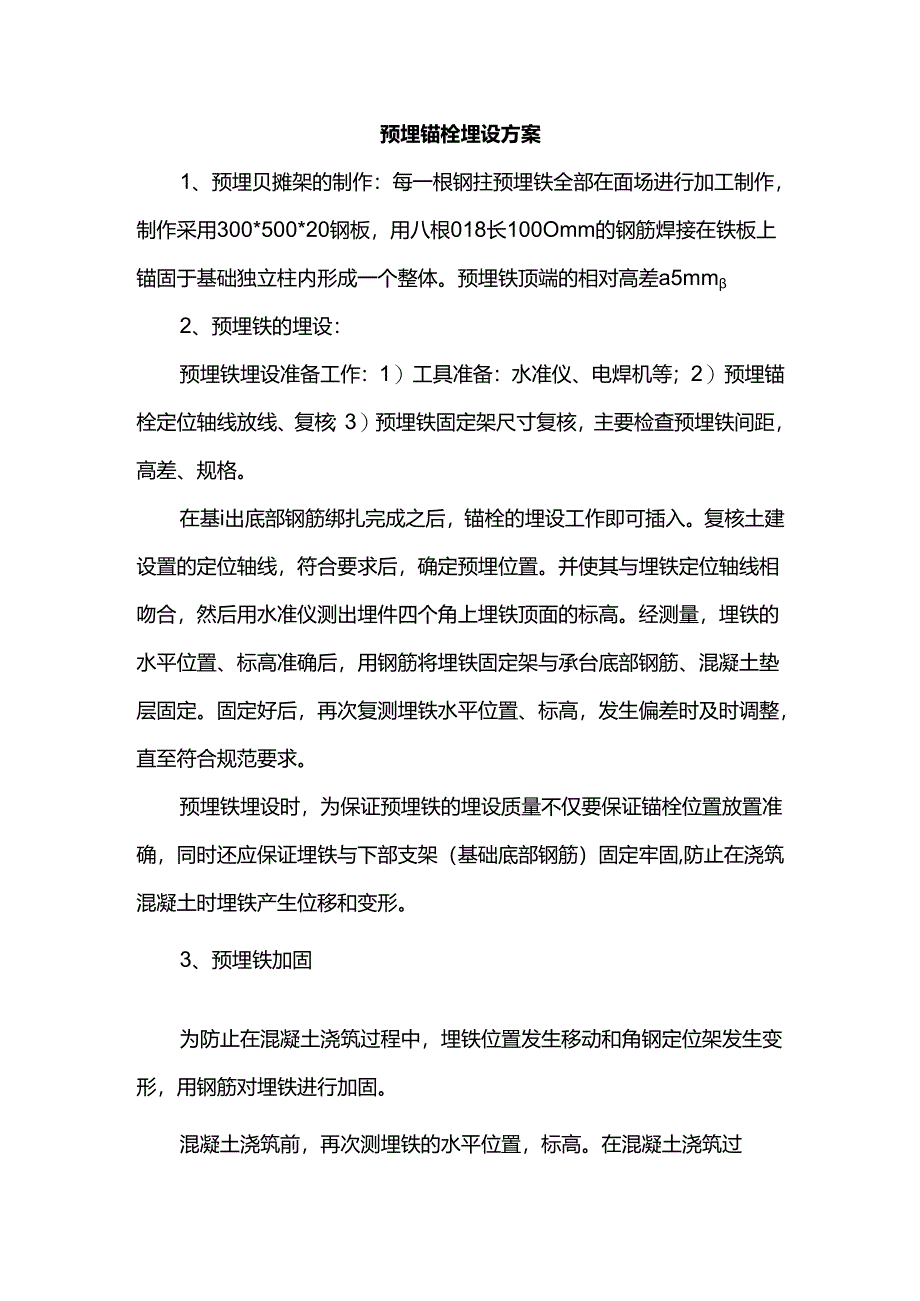

1、预埋锚栓埋设方案1、预埋贝摊架的制作:每一根钢拄预埋铁全部在面场进行加工制作,制作采用300*500*20钢板,用八根018长100Omm的钢筋焊接在铁板上锚固于基础独立柱内形成一个整体。预埋铁顶端的相对高差a5mm2、预埋铁的埋设:预埋铁埋设准备工作:1)工具准备:水准仪、电焊机等;2)预埋锚栓定位轴线放线、复核;3)预埋铁固定架尺寸复核,主要检查预埋铁间距,高差、规格。在基i出底部钢筋绑扎完成之后,锚栓的埋设工作即可插入。复核土建设置的定位轴线,符合要求后,确定预埋位置。并使其与埋铁定位轴线相吻合,然后用水准仪测出埋件四个角上埋铁顶面的标高。经测量,埋铁的水平位置、标高准确后,用钢筋将埋铁

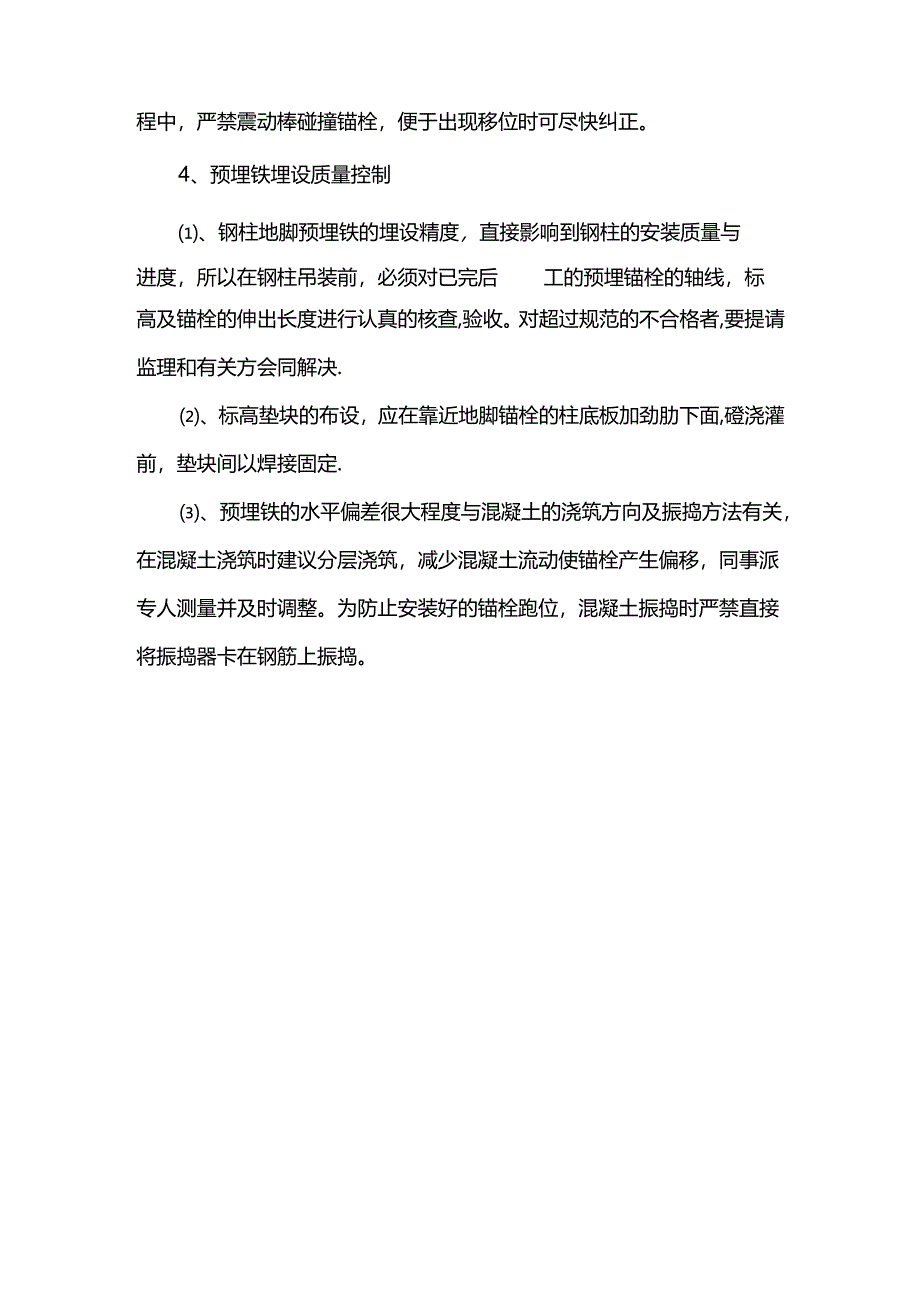

2、固定架与承台底部钢筋、混凝土垫层固定。固定好后,再次复测埋铁水平位置、标高,发生偏差时及时调整,直至符合规范要求。预埋铁埋设时,为保证预埋铁的埋设质量不仅要保证锚栓位置放置准确,同时还应保证埋铁与下部支架(基础底部钢筋)固定牢固,防止在浇筑混凝土时埋铁产生位移和变形。3、预埋铁加固为防止在混凝土浇筑过程中,埋铁位置发生移动和角钢定位架发生变形,用钢筋对埋铁进行加固。混凝土浇筑前,再次测埋铁的水平位置,标高。在混凝土浇筑过程中,严禁震动棒碰撞锚栓,便于出现移位时可尽快纠正。4、预埋铁埋设质量控制、钢柱地脚预埋铁的埋设精度,直接影响到钢柱的安装质量与进度,所以在钢柱吊装前,必须对已完后工的预埋锚栓的轴线,标高及锚栓的伸出长度进行认真的核查,验收。对超过规范的不合格者,要提请监理和有关方会同解决.、标高垫块的布设,应在靠近地脚锚栓的柱底板加劲肋下面,磴浇灌前,垫块间以焊接固定.、预埋铁的水平偏差很大程度与混凝土的浇筑方向及振捣方法有关,在混凝土浇筑时建议分层浇筑,减少混凝土流动使锚栓产生偏移,同事派专人测量并及时调整。为防止安装好的锚栓跑位,混凝土振捣时严禁直接将振捣器卡在钢筋上振捣。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 医学/心理学 > 骨科学

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
