《电力工程公司晨会纪要32.docx》由会员分享,可在线阅读,更多相关《电力工程公司晨会纪要32.docx(2页珍藏版)》请在第壹文秘上搜索。

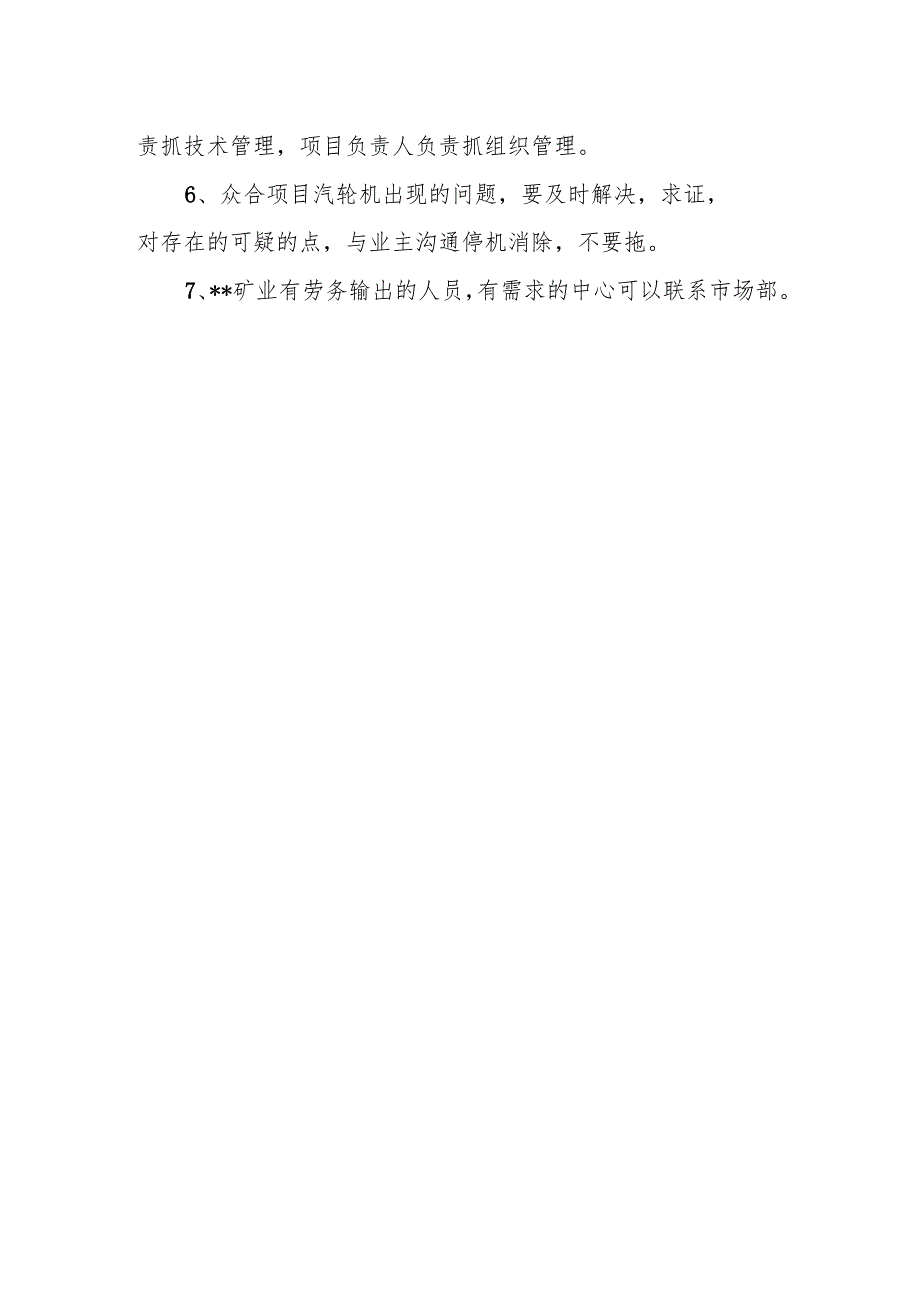

电力工程公司晨会纪要21晨会纪要:202*年4月1日:1、请各中心在项目自行离开的人员及时办理退宿手续,避免占用资源造成浪费。2、下周二*公司对红电的检修现场进行检查,请各中心做好现场监督工作。3、公司16年的管理体系内审滚动的通知已发至公司网站,涉及的人员4月底完成报*处;4、请各部门和中心今日下午18:00前将月度会议的资料报至综合管理部郭鹏处。5、红电项目开工第五天,项目信息日报内容不详细、不确切,没有质检点,所有的专业都存在类似的问题,暴露出各级的项目管理人员在项目管控过程中不认真,职责的分工不明晰要求:(1)生产管理部规范日报,每日确切完成的工作量以及验收的质检点(合格、不合格项)要注明,公司关键的验收点,要加强质检的力度,重大的方案要进行审批;安监部:对重点项目重点的措施要进行验证监督和检查,重大的起吊方案要进行审核,吊点和工器具要进行检查,将工作隐患消除在事前;(3)各中心项目负责人、专工要各负其责,专工负责抓技术管理,项目负责人负责抓组织管理。6、众合项目汽轮机出现的问题,要及时解决,求证,对存在的可疑的点,与业主沟通停机消除,不要拖。7、*矿业有劳务输出的人员,有需求的中心可以联系市场部。
