2桥梁施工准备.ppt

上传人:p** 文档编号:137804 上传时间:2023-02-01 格式:PPT 页数:43 大小:2.10MB
下载 相关 举报
2桥梁施工准备.ppt_第1页
第1页 / 共43页
2桥梁施工准备.ppt_第2页
第2页 / 共43页
2桥梁施工准备.ppt_第3页
第3页 / 共43页
2桥梁施工准备.ppt_第4页
第4页 / 共43页
2桥梁施工准备.ppt_第5页
第5页 / 共43页
2桥梁施工准备.ppt_第6页
第6页 / 共43页
2桥梁施工准备.ppt_第7页
第7页 / 共43页
2桥梁施工准备.ppt_第8页
第8页 / 共43页
2桥梁施工准备.ppt_第9页
第9页 / 共43页
2桥梁施工准备.ppt_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2桥梁施工准备.ppt》由会员分享,可在线阅读,更多相关《2桥梁施工准备.ppt(43页珍藏版)》请在第壹文秘上搜索。

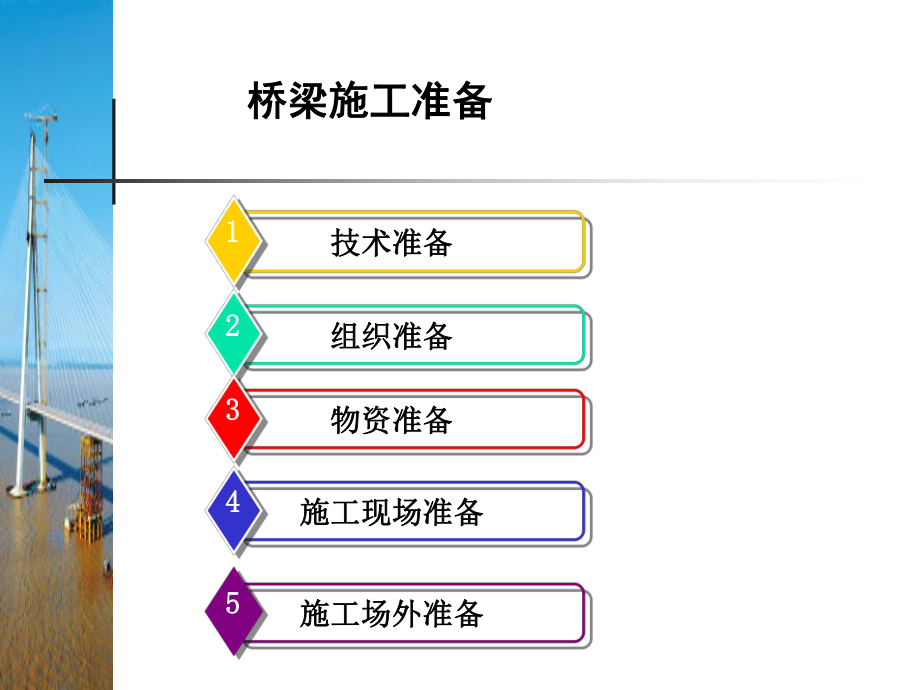

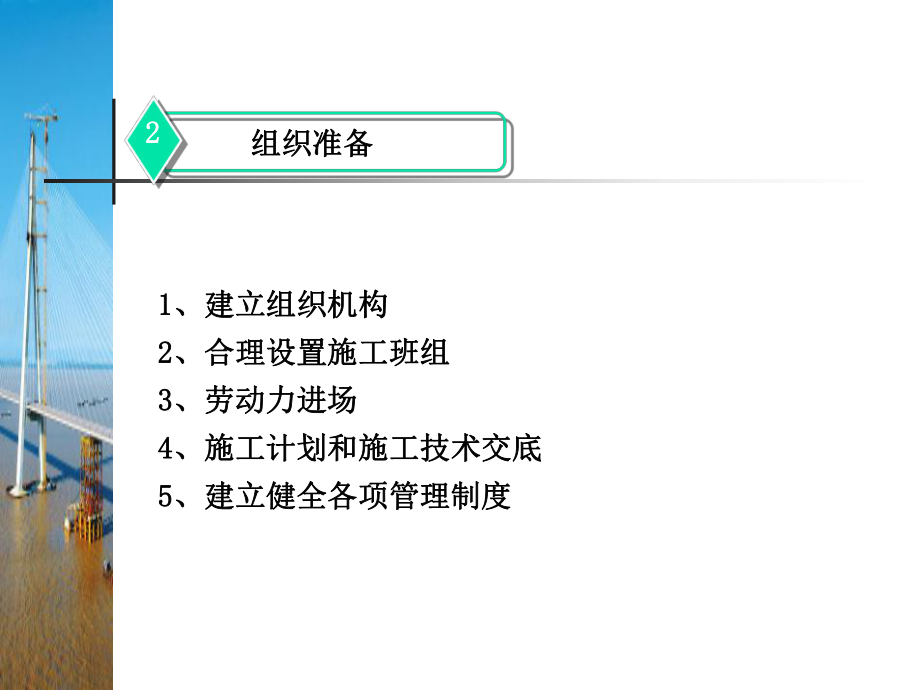

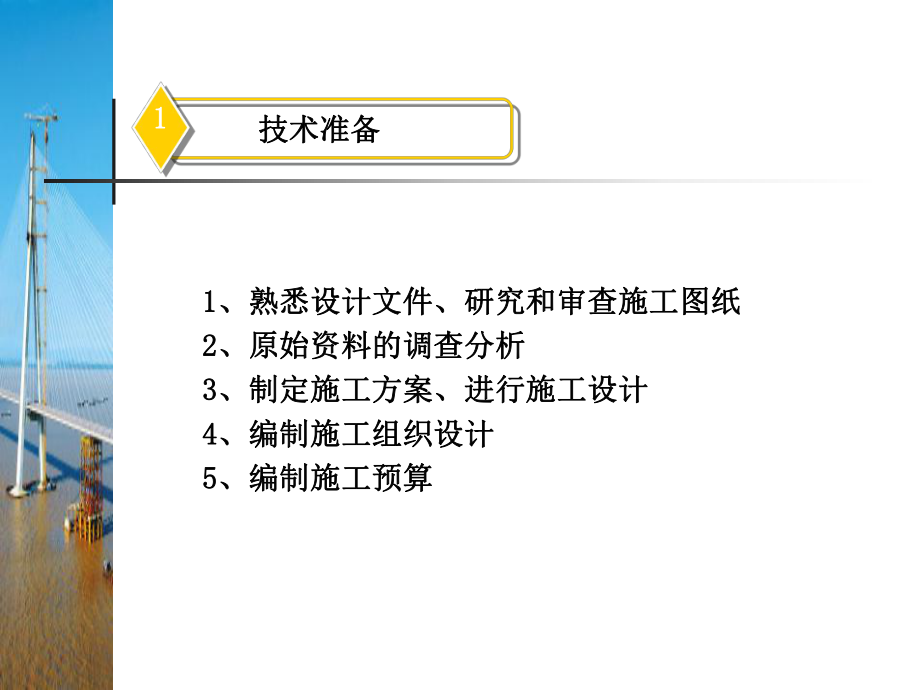

1、桥梁施工准备桥梁施工准备技术准备技术准备1 1组织准备组织准备2 2物资准备物资准备3 3施工现场准备施工现场准备4 4施工场外准备施工场外准备5 5技术准备技术准备1 11 1、熟悉设计文件、研究和审查施工图纸、熟悉设计文件、研究和审查施工图纸2 2、原始资料的调查分析、原始资料的调查分析3 3、制定施工方案、进行施工设计、制定施工方案、进行施工设计4 4、编制施工组织设计、编制施工组织设计5 5、编制施工预算、编制施工预算组织准备组织准备2 21 1、建立组织机构、建立组织机构2 2、合理设置施工班组、合理设置施工班组3 3、劳动力进场、劳动力进场4 4、施工计划和施工技术交底、施工计划和

2、施工技术交底5 5、建立健全各项管理制度、建立健全各项管理制度2.1 项目经理部项目经理部n为加强该工程施工组织管理,保证按期优质完成任务,我公司按照招标文件的规定和工程实际情况,组织精干人员成立项目经理部,具体负责该工程的实施。n项目部设经理1人、副经理1人、项目总工1人。下设工程技术科、质检科、物资设备科、财务合同科、安全统计科、办公室等部门,项目经理有人、材、物的独立使用权,对人有调配、晋升、辞退及除名等处理权。2.1.1 工程技术科n负责图纸会审,编制施工组织设计和施工生产计划;负责施工中的组织、指挥、协调;负责编制工程报表、预算和工程验收、决算;负责工程施工技术文件资料的接收、审查、

3、管理及归档。2.1.2质检科n制定质量安全工作计划、编制实施施工质量和安全保证措施;指导、协调、监督及检查质量、安全工作,享有质量、安全否决权;参加工程决算工作;组织工程的检查、验收、签证和主持竣工资料的整理工作。2.1.3物资设备科n负责对施工机械设备、物资合同及供方名册的制定,以及调配、购买和维修保养,保证工程所需的机械设备状况的完好和物资的良好供应。2.1.4财务合同科n负责财务管理和合同管理,保证工程所需资金;负责本工程的成本核算、经济分析和工程结算。2.1.5安全统计科n负责安全管理与统计资料的整理上报工作。 2.1.6办公室n负责日常行政管理与后勤生活保障;协助项目部处理日常工作;

4、负责考核工作人员的工作质量改善状况,负责组织人员的培训工作。2.2 施工班组施工班组n 根据工程实际情况,便于生产协调,划分四个施工队,具体如下:n钻孔灌注桩施工队、钢筋混凝土施工队、预制场、机电设备队 2.2.1 钻孔灌注桩施工队n 负责工程基础灌注桩的钻孔和混凝土灌注任务2.2.2 钢筋混凝土施工队n负责所有现浇混凝土工程的模板、钢筋的制作安装及混凝土浇筑任务 2.2.3 预制场n负责该项目所有空心板及预制构件的预制安装任务2.2.4 机电设备安装队n负责工程的拌合站及其它施工机械设备的安装调试工作 2.3 劳动力计划劳动力计划n本工程施工分成四个施工队施工,管理人员18人;基础灌注桩施工

5、队分钻孔作业队和砼灌注作业队完成,钻孔队65人,灌注队40人;钢筋砼施工队分模板、钢筋、混凝土作业队,模板工26人、钢筋工32人、混凝土工38人;预制场65人;机电队8人、总计292人。2.4 .1 施工计划n 施工进度计划横道图n 施工进度计划网络图n 施工形象进度图2.4.2 施工技术交底n工程作业指导书n技术交底发放登记表2.5 管理制度n人员管理n物料机管理n质量管理n安全管理n文明施工管理物资准备物资准备3 31 1、工程材料、工程材料2 2、工程施工设备、工程施工设备3 3、构件的加工、构件的加工4 4、小型生产工具、小型配件、小型生产工具、小型配件3.1 工程材料n地材:砂、石、

6、水泥、石灰、粉煤灰n钢材:钢筋、钢绞线、钢板等n其他材料:砼外加剂、土工膜(布)3.2.1 工程机械n1回旋钻机 8台n2装载机3台n3吊车16t 2辆n4750砼搅拌站3台n5混凝土搅拌运输车3辆n6钢筋调直机4台n7 钢筋切断机4台n8钢筋弯曲机4台 n9 交流电焊机10台n10 振捣器25台n11 平板振捣器 4台n12 平板运输车2台n13 龙门吊20t 2台n14 100KW柴油发电机 2台n15 50t吊车 1辆n16 挖掘机 1台 n17 推土机 1台n18 C25振动碾 1台 3.2.2 工程测量实验设备n1泥浆试验设备 4套n2压力试验机YA-2000B 1台n3水泥净浆搅拌

7、机NJ-160A 1台n4水泥标准养护箱 1台n5水泥稠度凝结测定仪 1台n6万分之一天平 1台n7混凝土搅拌机JJ-5 1台n8测量仪器 1套3.3 小型构件加工n钢模版n橡胶支座3.4 其它小型生产工具及构件n波纹管、锚具、锚垫板(后张法)n钢绞线连接器(先张法)施工现场准备施工现场准备4 41 1、施工控制网测量、施工控制网测量2 2、补充钻探、补充钻探3 3、四通一平、四通一平4 4、建造临时设施、建造临时设施5 5、安装调试施工机具、安装调试施工机具6 6、材料的试验和贮存堆放、材料的试验和贮存堆放7 7、新技术项目的试制和试验、新技术项目的试制和试验8 8、冬雨季施工安排、冬雨季施

8、工安排9 9、消防、安保措施、消防、安保措施1010、建立健全施工现场各项管理制度、建立健全施工现场各项管理制度4.1 控制网复测及加密4.1 控制网复测及加密n导线点复测成果计算书n高程点复测成果计算书n控制网加密成果一览表4.3 四通一平n路通、水通、电通、网通n场地平整4.4 临时设施n项目部建设n砼拌合站建设n料场硬化4.5 安装调试施工机具n拌合站安装n预制场龙门架安装n用电机具调试4.6 材料试验 进场n原材料试验n砼配比试验4.7 新技术应用研发n新材料n新机具n新工艺4.8 冬雨季施工措施4.9 安全与环境保护措施4.10 管理制度施工场外准备施工场外准备5 51 1、材料的加工和订货、材料的加工和订货2 2、做好分包工作和签订分包合同、做好分包工作和签订分包合同3 3、向监理单位提交开工申请报告、向监理单位提交开工申请报告5.3 分项开工申请报告n施工组织n进度计划n劳动力组织n机械设备n原材料试验报告n配合比试验报告n工程放样表

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
